Montage Rechenzentrum: was für Nachunternehmer anders ist

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Die laservermessene Halle mit markierten Absetzpositionen
Montage im Rechenzentrum beginnt mit Vermessung – erst wenn jede Absetzposition markiert ist, rollt der erste Schrank.

Wer im Rechenzentrum montiert, arbeitet in einem Gebäude, das nie stillsteht – deshalb entscheiden Zutritt, Sauberkeit, Bodenlasten und Dokumentation über den Erfolg, lange bevor die erste Schraube angezogen wird.

Sie planen eine Montage im Rechenzentrum – CRAH-Units, Stromverteiler, Generatoren, Löschtechnik, Rohrleitungen – und merken schon in der Ausschreibung: Die Regeln sind andere als in einer Produktionshalle. Jeder Zutritt wird angemeldet, jede Maschine geprüft, jeder Fahrweg geschützt. Ein Nachunternehmer im Rechenzentrum, der das zum ersten Mal erlebt, verliert am ersten Tag Stunden, am zweiten den Zeitplan und am dritten das Vertrauen des Auftraggebers.

Das kostet Sie als Projektleiter Nerven und als Einkäufer am Ende Nachträge. Jede Wartezeit vor der Schleuse, jede Nachbesserung am Bodenschutz und jede fehlende Unterlage taucht irgendwo wieder auf. Und Rechenzentren im Live Environment – im laufenden Betrieb – verzeihen keine Unachtsamkeit. Ein Kratzer im Doppelboden (Raised Floor) ist ärgerlich, ein beschädigtes Kabel in einer laufenden Datenhalle ist ein Vorfall.

Dieser Grundlagenratgeber zum Thema Montage Rechenzentrum erklärt, was diese Arbeit von jeder anderen Industriemontage unterscheidet – aus Sicht eines Montagebetriebs, der beides kennt. Sie erfahren, wie Zutritt und Einweisung ablaufen und warum Sauberkeit hier eine technische Anforderung ist. Dazu, wie schwere Komponenten ins Gebäude kommen, was der Doppelboden verträgt und welche Dokumentation am Ende übergeben wird. Am Schluss zeigen wir an fünf Einsätzen aus dem Rhein-Main-Gebiet, wie das in der Praxis aussieht.

Das Wichtigste in Kürze

Was ist Montage im Rechenzentrum?

Montage im Rechenzentrum ist die Einbringung, Aufstellung, Ausrichtung und mechanische Befestigung technischer Anlagen in einem Gebäude, dessen Kernaufgabe der unterbrechungsfreie Betrieb von IT-Systemen ist. Die Anforderungen an Sicherheit, Sauberkeit und Dokumentation liegen deutlich über denen einer gewöhnlichen Industriebaustelle.

Dazu gehören typischerweise:

Der Montagebetrieb liefert dabei die mechanische Leistung: Lift & Shift, Aufstellung, Nivellieren und Ausrichten, Verschraubung und Übergabe. Lift & Shift – im Datacenter-Bau meist englisch als Lift and Shift ausgeschrieben – ist das Einbringen schwerer Anlagen in fertige Gebäude. Elektrischer Anschluss, Kälte- und Wasserseite und das Commissioning übernehmen die Fachgewerke. Commissioning ist die gestufte Inbetriebnahme von der Werksabnahme (FAT) bis zur Abnahme vor Ort (SAT). Wie wir diese Leistungen aufstellen, zeigt unsere Seite zu Industriemontage im Datacenter-Bau.

Montage Rechenzentrum oder Industriehalle: Was ist anders?

Technische Zeichnung: links eine Förderstrecke in der Industriehalle, abgeschaltet und mit Schloss gesichert, rechts Racks und Klimageräte im Rechenzentrum, die weiterlaufen, während eine Einheit nach Änderungsantrag getauscht wird; darunter Zugang kontrolliert, Schutz vor Tempo, alles dokumentiert
In der Halle steht die Linie für die Montage still. Im Rechenzentrum laufen Kühlung, Strom und Löschtechnik weiter – getauscht wird nur im Wartungsfenster. Grafik: Omega Mounting

Montage im Rechenzentrum ist anders, weil das Gebäude während der Arbeiten weiterläuft oder kurz vor der Inbetriebnahme steht. Jeder Fehler bedroht nicht eine Maschine, sondern die Verfügbarkeit ganzer Kundensysteme.

In einer Produktionshalle lässt sich eine Linie für die Montage in einem Stillstandsfenster abschalten. In einem Rechenzentrum laufen Kühlung, Stromversorgung und Löschtechnik auch dann weiter, wenn eine einzelne Komponente getauscht wird. Redundanz ist der Grund, warum ein Tausch überhaupt möglich ist. Gemeint ist das Vorhalten von Reserveanlagen, damit der Ausfall einer Einheit den Betrieb nicht stört – in der Branche als N+1 (eine Einheit mehr als nötig) oder 2N (vollständig doppelt) bezeichnet. Sie ist aber auch der Grund, warum während der Arbeiten weniger Reserve bleibt. Deshalb läuft jeder Eingriff über ein Wartungsfenster (Maintenance Window) und einen Änderungsantrag (Change Request) des Betreibers.

Daraus ergeben sich drei Unterschiede, die den Alltag prägen:

Für Sie als Auftraggeber heißt das: Ein Nachunternehmer, der diese drei Punkte als Selbstverständlichkeit behandelt, spart Ihnen Koordinationsaufwand. Einer, der sie als Schikane empfindet, kostet Sie Zeit.

Whitespace oder Grayspace: wo wird gearbeitet?

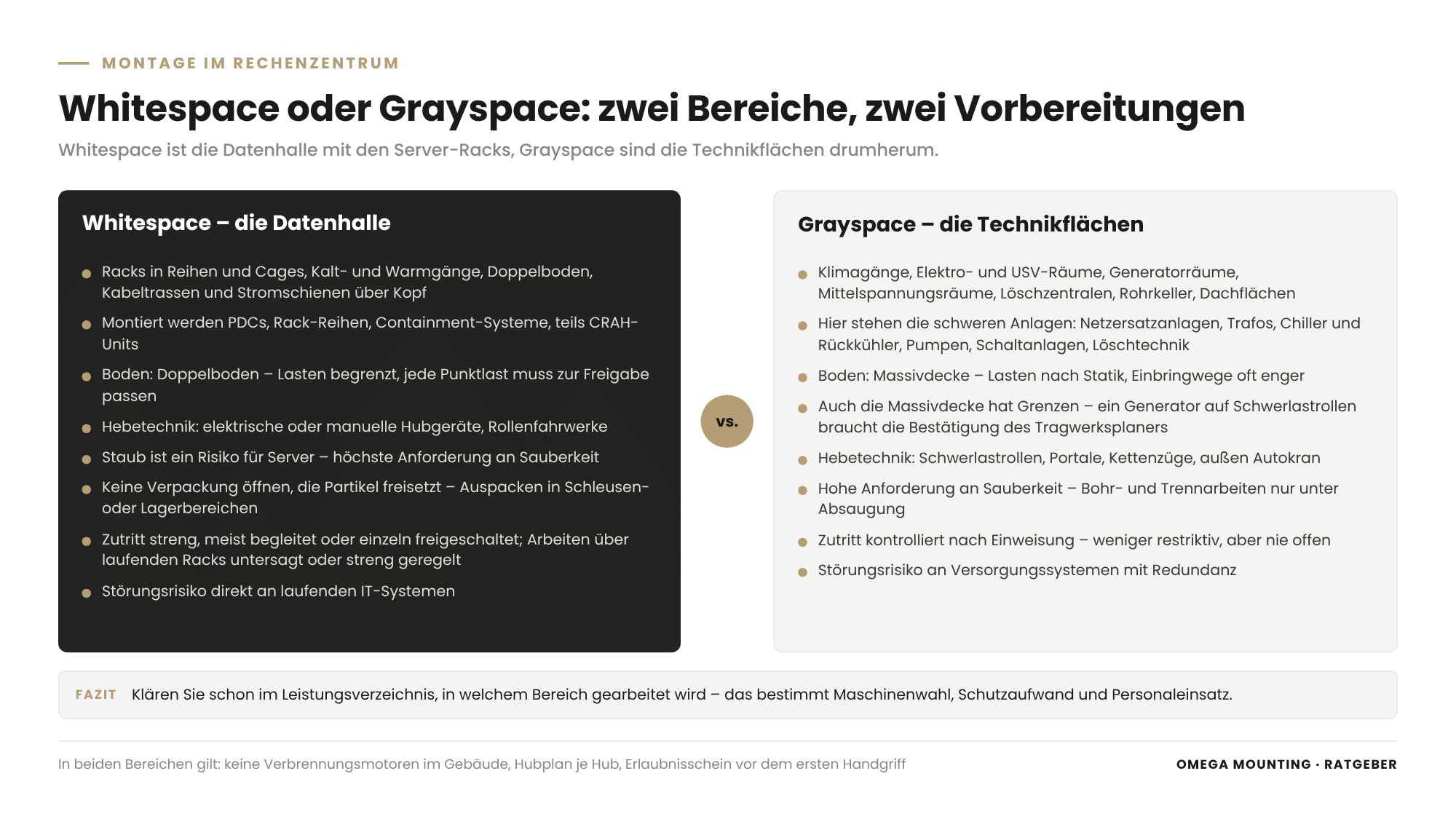

Erklärgrafik: Montage Rechenzentrum – Whitespace (Datenhalle) und Grayspace (Technikflächen) im Vergleich nach Komponenten, Boden, Hebetechnik, Sauberkeit, Zutritt und Störungsrisiko
Whitespace und Grayspace stellen unterschiedliche Anforderungen an Boden, Hebetechnik, Sauberkeit und Zutritt – der Arbeitsbereich gehört deshalb ins Leistungsverzeichnis. Grafik: Omega Mounting

Whitespace ist die Datenhalle mit den Server-Racks, Grayspace sind die Technikflächen drumherum – und beide Bereiche verlangen unterschiedliche Vorbereitung.

Whitespace: die Datenhalle

Der Whitespace ist der Bereich, in dem die IT steht: Racks in Reihen (Rows), teils in abgeschlossenen Cages, Kaltgänge und Warmgänge, Doppelboden, Kabeltrassen und Stromschienen über Kopf. Die Anforderungen sind maximal. Staub ist ein Risiko für Server, jede Punktlast muss zum Doppelboden passen, und Arbeiten über laufenden Racks sind entweder untersagt oder streng geregelt.

Grayspace: Technik- und Versorgungsflächen

Der Grayspace umfasst Klimagänge, Elektroräume, USV-Räume, Generatorräume, Mittelspannungsräume, Löschzentralen, Rohrkeller und Dachflächen. Hier stehen die schweren Anlagen. Die Böden sind meist massiv, die Lasten größer, die Einbringwege enger. Dafür ist der Zugang oft etwas weniger restriktiv als in der Datenhalle – aber nie offen.

Was der Unterschied für die Montage bedeutet

KriteriumWhitespace (Datenhalle)Grayspace (Technikflächen)
Typische KomponentenPDCs, Racks, Containment, teils CRAH-Units.Generatoren, Chiller, Trafos, USV, Löschtechnik, Rohrleitungen.
BodenDoppelboden, Lasten begrenzt.Massivdecke, Lasten nach Statik.
HebetechnikElektrische oder manuelle Hubgeräte, Rollenfahrwerke.Schwerlastrollen, Portale, Kettenzüge, außen Autokran.
Staub und SauberkeitHöchste Anforderung.Hohe Anforderung.
ZutrittStreng, meist begleitet oder einzeln freigeschaltet.Kontrolliert, nach Einweisung.
StörungsrisikoDirekt an laufenden IT-Systemen.An Versorgungssystemen mit Redundanz.

Klären Sie bereits im Leistungsverzeichnis, in welchem Bereich gearbeitet wird. Das beeinflusst Maschinenwahl, Schutzaufwand und Personaleinsatz.

Wie laufen Zutritt und Einweisung auf einer Rechenzentrumsbaustelle ab?

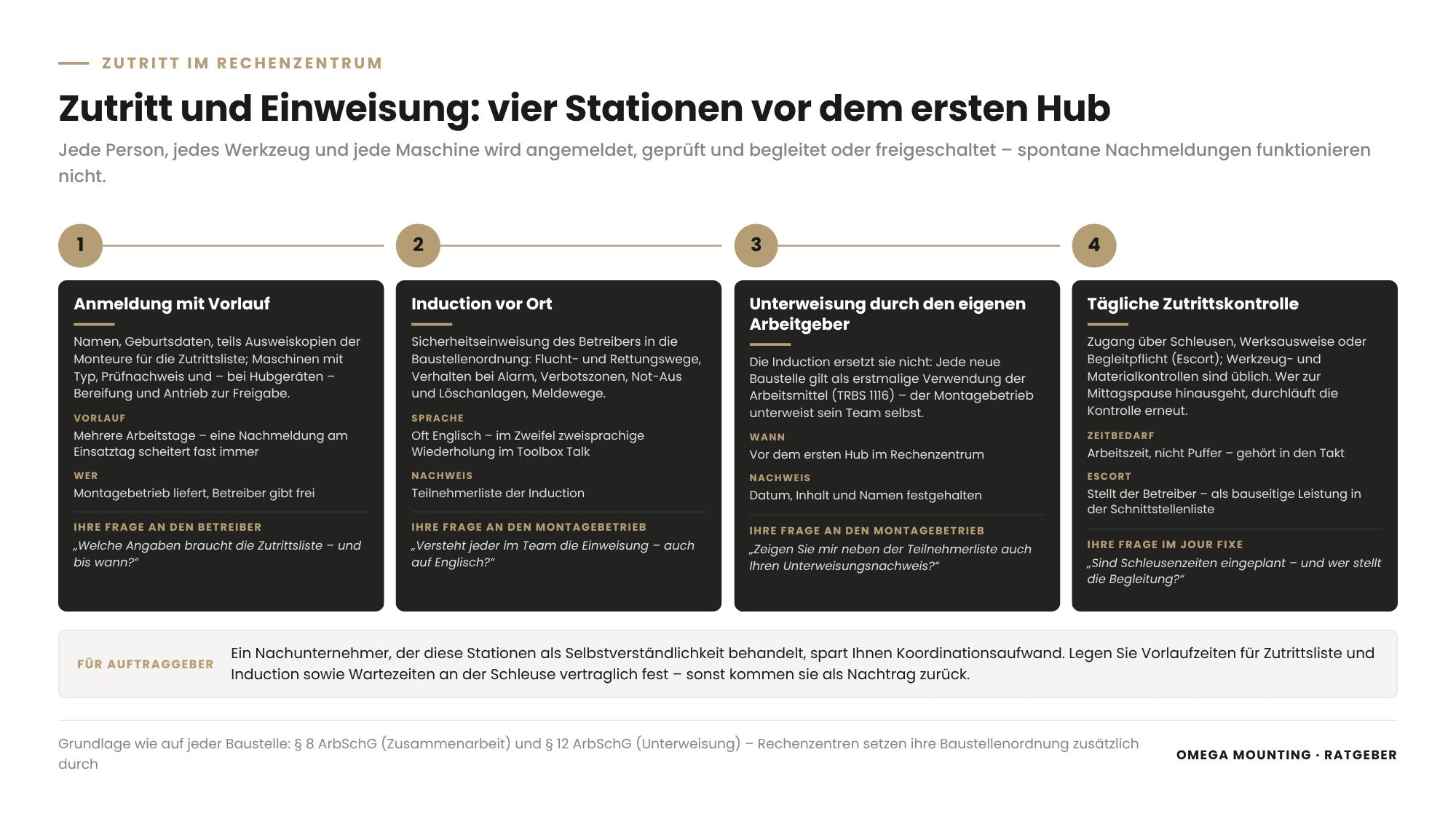

Erklärgrafik: Montage Rechenzentrum – vier Stationen von Zutritt und Einweisung auf einer Rechenzentrumsbaustelle: Anmeldung über die Zutrittsliste, Sicherheitseinweisung (Induction), Unterweisung durch den Montagebetrieb und tägliche Zutrittskontrolle
Anmeldung mit Vorlauf, Induction des Betreibers, Unterweisung durch den eigenen Arbeitgeber, tägliche Kontrolle an der Schleuse: Ein Montageeinsatz im Rechenzentrum beginnt mit dem Einweisungstermin, nicht mit der Anlieferung. Grafik: Omega Mounting

Zutritt und Einweisung laufen in Rechenzentren grundsätzlich in drei Stufen ab. Erst die Anmeldung der Personen und Maschinen mit Vorlauf über die Zutrittsliste, dann die Sicherheitseinweisung vor Ort (Induction), schließlich die tägliche Zutrittskontrolle über Schleusen oder Werksausweise.

Die rechtliche Grundlage ist dieselbe wie auf jeder Baustelle. Arbeitgeber, die am selben Ort tätig sind, müssen nach Arbeitsschutzgesetz zusammenarbeiten und sich über Gefährdungen informieren; die Unterweisung der Beschäftigten ist ebenfalls gesetzliche Pflicht. In Rechenzentren wird das konsequenter gelebt als anderswo, weil die Betreiber ihre Baustellenordnung zusätzlich durchsetzen. Die BAuA-Praxisbroschüre zur Baustelleneinrichtung nennt den Grundsatz dahinter. Wer auf einer Baustelle tätig wird, ist zu Beginn in die örtlichen Gegebenheiten einzuweisen, bei besonderen Bauzuständen erneut. Für Sie heißt das: Ein Montageeinsatz im Rechenzentrum beginnt mit einem Einweisungstermin, nicht mit der Anlieferung.

Anmeldung mit Vorlauf

Namen, Geburtsdaten, teils Ausweiskopien der Monteure werden vorab für die Zutrittsliste übermittelt. Maschinen werden mit Typ, Prüfnachweis und – bei Hubgeräten – mit Angaben zu Bereifung und Antrieb zur Freigabe angemeldet. Planen Sie dafür mehrere Arbeitstage ein; eine Nachmeldung am Einsatztag scheitert fast immer.

Einweisung vor Ort

Vor dem ersten Arbeitstag erhält jeder Monteur eine Sicherheitseinweisung – die Induction – in die Baustellenordnung. Inhalt: Flucht- und Rettungswege, Verhalten bei Alarm, Verbotszonen, Umgang mit Not-Aus und Löschanlagen, Meldewege. Baustellensprache ist in vielen Rechenzentren Englisch, weil Planer, Betreiber und Nachunternehmer international besetzt sind. Ein Montagebetrieb muss sicherstellen, dass jeder im Team die Einweisung versteht. Im Zweifel hilft eine zweisprachige Wiederholung im Toolbox Talk, der Kurzunterweisung des eigenen Vorarbeiters vor Schichtbeginn.

Die Induction des Betreibers ersetzt dabei nicht die Unterweisung durch den eigenen Arbeitgeber. Die Technische Regel für Betriebssicherheit TRBS 1116 (Qualifikation, Unterweisung, Beauftragung) wertet jede neue Baustelle als erstmalige Verwendung der Arbeitsmittel. Also muss der Montagebetrieb sein Team vor dem ersten Hub im Rechenzentrum unterweisen und das mit Datum, Inhalt und Namen festhalten. Für Sie als Auftraggeber ist das ein einfacher Prüfpunkt. Lassen Sie sich neben der Teilnehmerliste der Induction auch den Unterweisungsnachweis des Nachunternehmers zeigen.

Tägliche Zutrittskontrolle

Der Zugang zu Datenhalle und Technikflächen erfolgt über Schleusen, Werksausweise oder Begleitpflicht (Escort) durch den Betreiber. Werkzeug- und Materialkontrollen sind üblich. Wer zur Mittagspause das Gebäude verlässt, durchläuft die Kontrolle erneut. Wir planen diese Zeiten als Arbeitszeit ein, nicht als Puffer.

Verpackte PDCs an ihren Positionen auf dem geschützten Hallenboden
Schutzplatten und Vlies auf jedem Fahr- und Arbeitsweg – Bodenschutz ist im Rechenzentrum Standard, nicht Extra.

Welche Rolle spielt Sauberkeit auf einer Rechenzentrumsbaustelle?

Sauberkeit ist im Rechenzentrum keine Frage des guten Eindrucks, sondern eine technische Anforderung. Staub, Späne und Abrieb gefährden Server, Filter und Brandmeldetechnik, und Kratzer an Boden oder Bestandstechnik gelten als Schaden.

Deshalb beginnt jede Montage mit dem Schutz der Umgebung. Staubschutz (Dust Control) und Bodenschutz sind eigene Positionen im Method Statement. Fahr- und Arbeitswege werden mit Hartfaserplatten oder Schutzvlies ausgelegt, Übergänge sauber abgeklebt, Wände abgehängt, Kabeltrassen und Nachbaranlagen abgedeckt. Maschinen fahren auf nicht färbender Bereifung. Bohr- und Trennarbeiten finden, wo irgend möglich, außerhalb statt oder unter Absaugung. Heißarbeiten laufen nur mit Heißarbeitserlaubnis (Hot Work Permit) und Brandwache.

Was im Rechenzentrum als Betreiberregel gilt, ist zum Teil ohnehin Gesetz. Der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Staubarmes Arbeiten“ erinnert daran, dass Staub nach Gefahrstoffverordnung an der Entstehungsstelle abzusaugen ist. Trockenes Kehren oder Abblasen mit Druckluft sind grundsätzlich unzulässig; der Baustein nennt dafür Entstauber der Staubklasse M. Für Ihre Ausschreibung heißt das: Absaugung beim Bohren und Sauger statt Besen sind keine Sonderwünsche des Betreibers. Sie sind Mindeststandard, den jedes Angebot enthalten muss.

Typische Regeln, die Nachunternehmer einhalten müssen

Technische Zeichnung in Draufsicht: Lkw und Stapler mit Verbrennungsmotor bleiben vor dem Tor, in der Schleuse wird ausgepackt, Verpackung geht in den Container, das Gerät fährt elektrisch auf einem geschützten Weg zwischen den Rackreihen an seinen Platz, gesaugt wird jede Schicht
Ausgepackt wird in der Schleuse, Verbrennungsmotoren bleiben draußen, und das Gerät fährt auf geschütztem Weg an seinen Platz. Gereinigt wird am Ende jeder Schicht. Grafik: Omega Mounting

Das klingt nach Aufwand, und das ist es. Aber die Alternative kostet mehr Zeit als jede Rolle Vlies: eine Reklamation wegen eines beschädigten Bodens oder ein Partikelalarm der Brandfrüherkennung.

Wie werden schwere Komponenten ins Rechenzentrum eingebracht?

Schwere Komponenten kommen über drei Einbringwege ins Rechenzentrum: per Autokran durch Einbringöffnungen, Einbringschächte oder offene Fassaden, per Schwerlastaufzug auf die Etagen oder horizontal durch Türen und Gänge. Horizontal heißt: auf Schwerlastrollen, Schwerlastfahrwerken und Hubgeräten – fast immer in Kombination mit den anderen Wegen. Jede Türlichte, lichte Höhe und Schleppkurve auf dem Weg wird vorab aufgemessen.

Lift & Shift bezeichnet genau diese Leistung: eine Anlage vom Lkw bis auf ihre Position in einem fertigen Gebäude zu bringen, ohne dass das Gebäude dafür geöffnet werden muss. Unsere Leistungsseite erklärt, wie Lift & Shift in fertige Gebäude funktioniert.

Der Hubplan

Vor jedem Hub entsteht ein Hubplan (Liftplan). Er enthält Lastgewicht und Schwerpunktlage, Anschlagpunkte (die Stellen, an denen die Last angeschlagen wird) und Anschlagmittel (Rundschlingen, Kettengehänge, Traversen, Schäkel) samt Neigungswinkel und Kantenschutz. Dazu Maschinenpositionen, Lastweg, Sicherheitsabstände und Verantwortlichkeiten. Der Hubplan gehört zur Gefährdungsbeurteilung nach § 5 ArbSchG beziehungsweise zum RAMS (Risk Assessment and Method Statement). Das ist die angelsächsische Kombination aus Gefährdungsbeurteilung und Arbeitsanweisung, die in Rechenzentren verbreitet ist. Anschlagmittel werden nach DGUV Regel 100-500 ausgewählt, geprüft und eingesetzt. Vor dem eigentlichen Hub prüft ein Probehub, ob die Last ruhig hängt.

Die Hebetechnik im Gebäude

Technische Zeichnung: elektrisches Hubgerät direkt an einer ortsfesten Bestandsverteilung als Fehler, an einer Steckdose über Personenschutzschalter PRCD-S und an einem Baustromverteiler mit arbeitstäglich geprüftem Fehlerstromschutz
Elektrische Hebetechnik wird nicht direkt aus ortsfesten Anlagen versorgt: entweder über einen Baustromverteiler oder an der Steckdose mit Personenschutzschalter. Angeschlossen wird durch eine Elektrofachkraft. Grafik: Omega Mounting

Weil Dieselmotoren im Gebäude tabu sind, arbeitet die Hebetechnik elektrisch oder manuell. Typisch sind:

Welche Technik passt, hängt von Gewicht, Türlichten, Kurvenradien, lichter Höhe und Bodenlast ab.

Elektrische Hebetechnik braucht Strom – und woher der kommt, ist im Bestand eine eigene Frage. Der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Medienversorgung“ schließt die unmittelbare Versorgung einer Baustelle aus ortsfesten Bestandsanlagen aus. Strom aus vorhandenen Steckdosen darf nur über einen Personenschutzschalter (PRCD-S) entnommen werden, und Fehlerstromschutzschalter sind arbeitstäglich zu prüfen. Für Sie heißt das: Klären Sie in der Schnittstellenliste, ob bauseits ein Baustromverteiler steht oder der Montagebetrieb mit eigenem Verteiler und PRCD-S arbeitet.

Eine Person gibt die Kommandos

Bei jedem Hub gibt genau eine Person die Kommandos, alle anderen führen aus. Diese verantwortliche Person für Hebearbeiten – oft als Lifting Supervisor oder Appointed Person bezeichnet – gibt jeden Hub frei und hat die Stopp-Befugnis. Anschläger (Slinger) und Einweiser (Banksman) arbeiten auf ihr Kommando. Im Lastbereich steht niemand, Aufenthaltsverbot unter schwebender Last. Die Last wird doppelt gesichert, bevor jemand Hand anlegt. Das ist nicht nur Rechenzentrumsregel, sondern Grundregel jeder Hebearbeit.

Wie ein konkreter Tausch einer Klimaeinheit Schritt für Schritt abläuft, beschreiben wir in einer eigenen Checkliste zum CRAH-Unit-Tausch.

Supervisor und Rigger im abgestimmten Einsatz an der Anlage
Zwei synchron geführte Hubgeräte bewegen eine CRAH-Unit millimetergenau durch den Klimagang.

Welche Bodenlasten verträgt der Doppelboden?

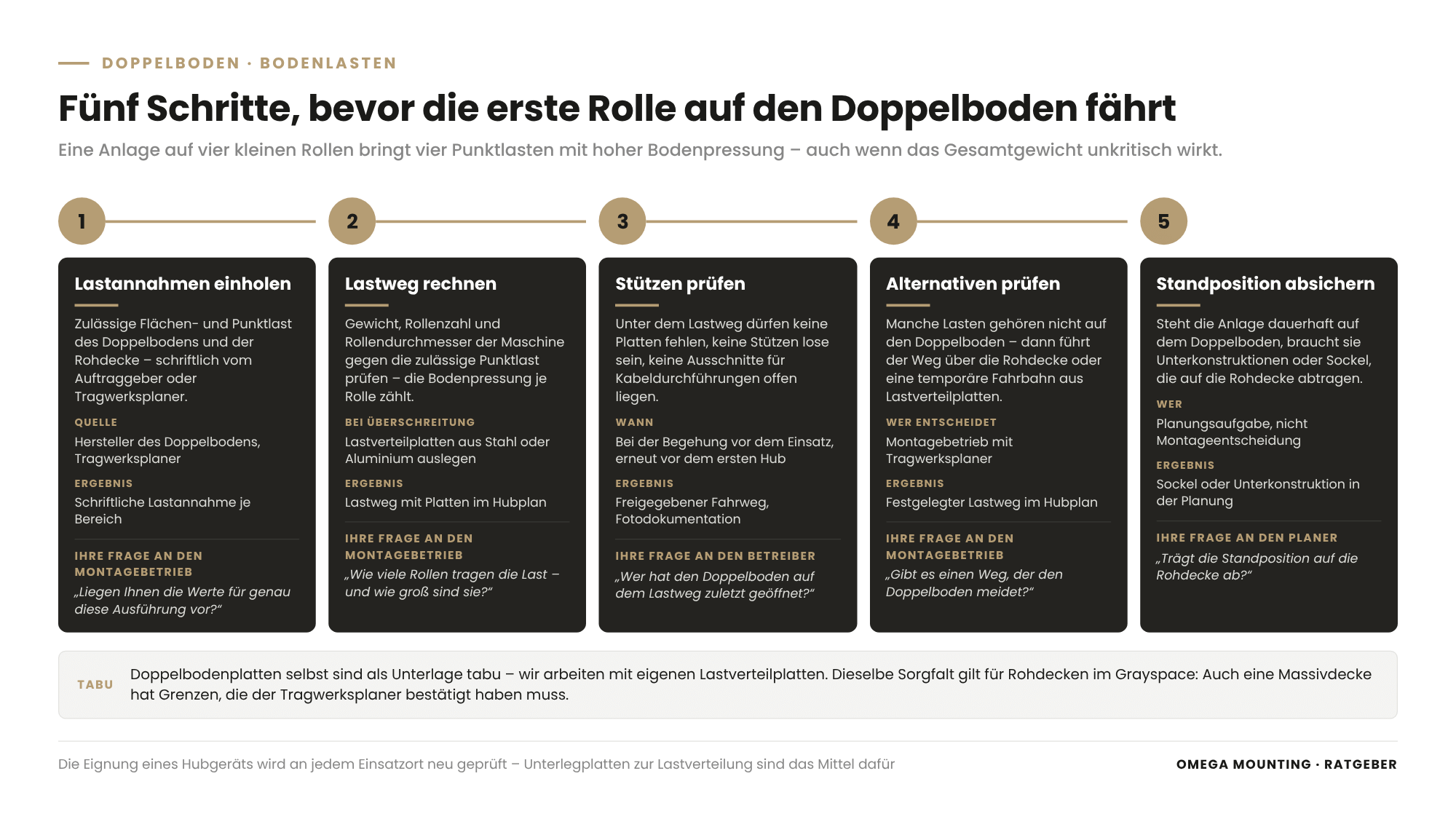

Erklärgrafik: Montage Rechenzentrum – fünf Schritte zum Umgang mit Bodenlasten auf dem Doppelboden, von der Lastannahme über Lastweg und Stützen bis zur Standposition
Punktlasten werden gerechnet und über Lastverteilplatten auf mehrere Platten und Stützen verteilt – oder die Last fährt gar nicht auf den Doppelboden. Grafik: Omega Mounting

Der Doppelboden verträgt genau die Flächen- und Punktlasten, die Hersteller und Tragwerksplaner für die jeweilige Ausführung freigegeben haben. Diese Werte muss der Montagebetrieb kennen, bevor die erste Rolle darauf fährt.

Ein Doppelboden besteht aus Platten auf höhenverstellbaren Doppelbodenstützen; der Hohlraum darunter führt Kabel, teils Kaltluft. Die Tragfähigkeit wird als zulässige Flächenlast (Nutzlast in kN/m²) und als zulässige Punktlast je Platte angegeben. Eine Anlage auf vier kleinen Rollen bringt vier Punktlasten mit hoher Bodenpressung. Die liegen schnell über der Grenze, auch wenn das Gesamtgewicht unkritisch wirkt.

So gehen wir mit Bodenlasten um

Dieselbe Sorgfalt gilt für Rohdecken im Grayspace. Auch eine Massivdecke hat Grenzen, und ein Generator auf Schwerlastrollen bringt Lasten, die der Tragwerksplaner bestätigt haben muss. Dass die Belastung des Doppelbodens vor jedem Einsatz neu betrachtet wird, ist keine Vorsichtsübertreibung. Die TRBS 2111 Teil 1 (mobile Arbeitsmittel) verlangt, die Eignung eines Hubgeräts oder Krans bei jedem Einsatzort erneut zu prüfen. Unterlegplatten zur Lastverteilung nennt sie ausdrücklich als Mittel dafür. Wir arbeiten dabei mit eigenen Lastverteilplatten – Doppelbodenplatten selbst sind als Unterlage tabu.

Was muss ein Montagebetrieb dokumentieren und übergeben?

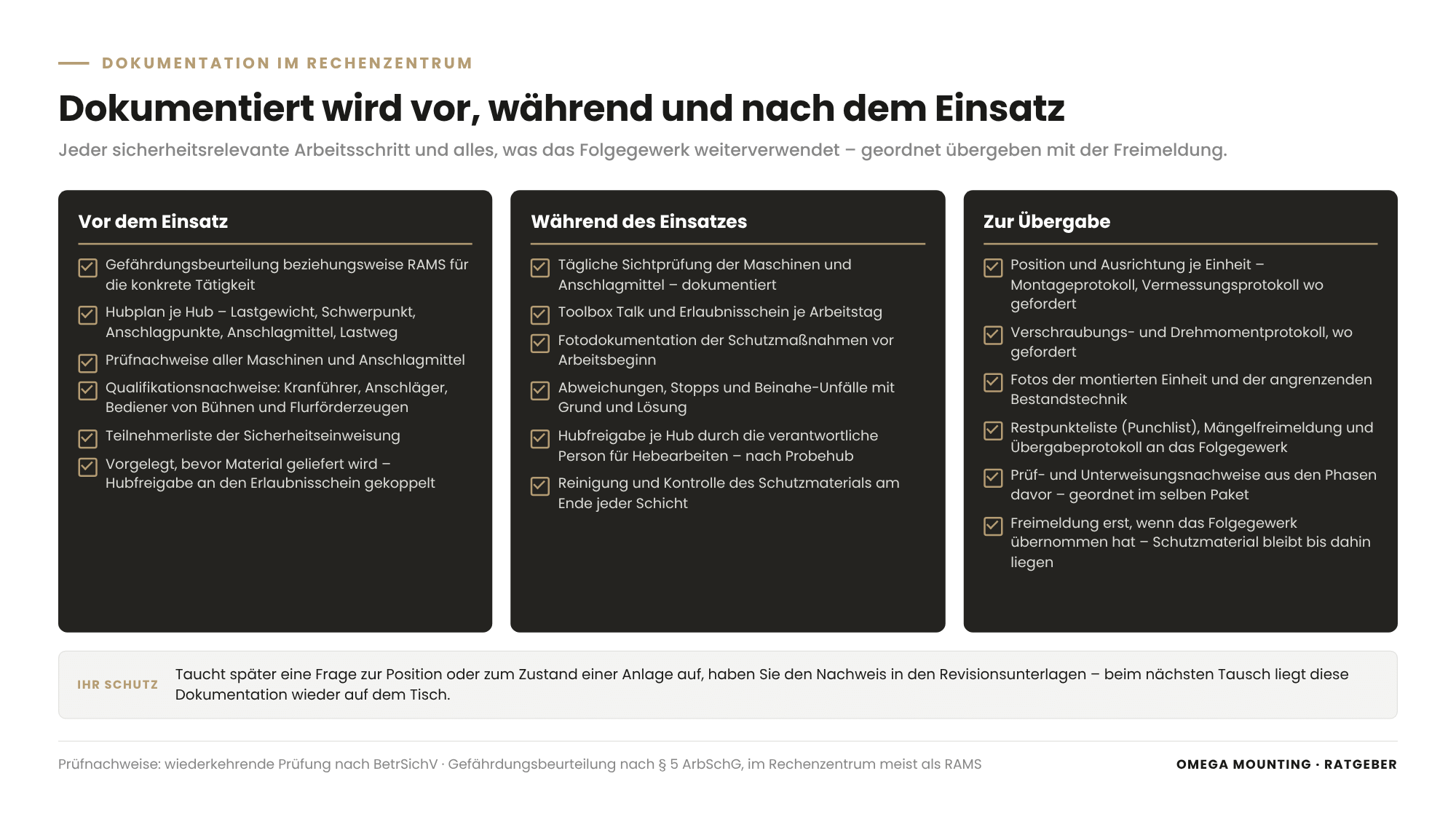

Erklärgrafik: Montage Rechenzentrum – Dokumentationspflichten des Montagebetriebs in drei Phasen: vor dem Einsatz (RAMS, Hubplan, Prüf- und Qualifikationsnachweise), während des Einsatzes (Sichtprüfungen, Toolbox Talk, Erlaubnisschein, Fotos, Abweichungen) und zur Übergabe (Montageprotokoll, Drehmomentprotokoll, Fotos, Restpunkteliste)
Dokumentiert wird in drei Phasen – vor dem Einsatz, während des Einsatzes und zur Übergabe; was nicht dokumentiert ist, gilt im Rechenzentrum als nicht erledigt. Grafik: Omega Mounting

Ein Montagebetrieb dokumentiert im Rechenzentrum jeden Arbeitsschritt, der sicherheitsrelevant ist oder vom Folgegewerk weiterverwendet wird. Dieses Dokumentationspaket übergibt er geordnet mit der Freimeldung.

Vor dem Einsatz

Während des Einsatzes

Zur Übergabe

Diese Dokumentation ist auch Ihr Schutz als Auftraggeber. Wenn später eine Frage zur Position oder zum Zustand einer Anlage auftaucht, haben Sie den Nachweis in den Revisionsunterlagen.

Montage Rechenzentrum: Welche Sicherheitskultur erwartet der Betreiber?

Ein Rechenzentrum erwartet eine Sicherheitskultur, in der jeder Monteur Arbeiten stoppen darf, wenn etwas nicht passt. Das gilt dort als Stärke, nicht als Verzögerung.

Das zeigt sich im Kleinen: Das Team bespricht im Toolbox Talk vor Schichtbeginn den Ablauf des Tages und die Risiken. Jede Änderung am geplanten Ablauf wird gemeldet, bevor sie umgesetzt wird. Wer ein beschädigtes Anschlagmittel findet, legt es ab, auch wenn das den Hub verschiebt. Ablegereife duldet keinen Aufschub. Beinahe-Unfälle werden gemeldet, nicht verschwiegen. Persönliche Schutzausrüstung (PSA, international PPE) wird vollständig getragen; bei Arbeiten mit Absturzgefahr gehört PSAgA, die PSA gegen Absturz, dazu.

Formal fußt das auf dem, was ohnehin gilt: Gefährdungsbeurteilung, Unterweisung, Unternehmerpflichten nach DGUV Vorschrift 1 und bei größeren Bauvorhaben der Sicherheits- und Gesundheitsschutzplan (SiGe-Plan) nach Baustellenverordnung. Rechenzentren fügen Erlaubnisschein, Induction und Baustellenordnung hinzu. Wer die gesetzliche Basis sauber lebt, hat damit selten Schwierigkeiten.

Für Einkäufer heißt das: Fragen Sie nicht nur nach Zertifikaten, sondern nach gelebter Praxis. Wer erklären kann, wann er zuletzt einen Hub gestoppt hat und warum, hat die Kultur, die Sie brauchen.

So machen wir das in der Praxis

Fünf Einsätze aus unserem Auftragstagebuch zeigen, wie die beschriebenen Grundsätze im Rhein-Main-Gebiet konkret werden.

160 Stromverteiler in acht Datenhallen

In einem Rechenzentrum im Rhein-Main-Gebiet haben wir 160 PDCs eingebracht und aufgestellt. Acht Datenhallen à 20 Schränke, jeweils zwei Reihen à zehn, verteilt über vier Ebenen vom Keller bis zum zweiten Obergeschoss. Sechs Lift-&-Shift-Mechaniker waren für die PDC-Montage über mehrere Wochen im Einsatz. Die Schränke kamen per Schwerlastaufzug auf die Ebenen und wurden mit einem elektrischen Hubgerät oder einem Hubgestell aus Aluminiumtraversen und Kettenzug von den Paletten gehoben. Vor dem Aufstellen wurde jede Halle per Laser vermessen und jede Absetzposition markiert. Sämtliche Fahr- und Arbeitswege lagen unter Schutzplatten und Vlies, die Wände waren abgehängt. Ergebnis: kein Kratzer an Boden oder Bestandstechnik und bei 160 Schränken null Nacharbeiten.

CRAH-Unit im laufenden Rechenzentrum tauschen

In einem Rechenzentrum in Frankfurt haben wir eine CRAH-Unit im laufenden Betrieb getauscht. Der Wärmetauscher der alten Einheit war beschädigt, das Lamellenpaket bis auf das Kupferrohr aufgerissen. Ein Supervisor und drei Lift-&-Shift-Rigger brauchten zwei Arbeitstage. Die neue Einheit wurde vom Lkw bis in den zweiten Stock transportiert. Zwei synchron geführte kompakte Hubgeräte positionierten sie millimetergenau durch die engen Gassen der CRAH-Gallery, des Klimagangs neben der Datenhalle. Schwere Module der alten Einheit wie die Ventilatoreinheit wurden auf Hydraulik-Rollwagen gesichert bewegt. Alle Lauf- und Fahrwege waren mit Schutzvlies ausgelegt und abgeklebt, der Zugang führte über Schleusen und verriegelte Türen. RAMS und Liftpläne lagen vor Beginn vor.

Spinnenkran aus dem fertigen Keller holen

In einem Rechenzentrum in Raunheim stand ein Spinnenkran im Keller, der während des Rohbaus eingebracht worden war. Das Gebäude wurde um ihn herum fertiggestellt, und er stellte zuletzt noch CRAH-Units auf. Dann musste er heraus – durch einen Schacht, in dem ein nicht demontierbarer Bauaufzug stand, bei einem Fehlmaß von zwei Zentimetern im aufrechten Durchgang. Vier Monteure haben den Spinnenkran an einem Tag aus dem Keller geholt. Aufmaß und Routenplanung durch den ausgebauten Keller, Liftplan, elektrischer Betrieb über ein langes Starkstromkabel, weil der Dieselmotor im Rechenzentrum tabu war. Fahrt mit Fahrer und Einweisern an mehreren Positionen, Kanthölzer unter dem Bauaufzug zur Lastverteilung, Schräganschlag mit verstellbarer Kette gegen das Fehlmaß. Zuletzt der Hub durch den Schacht mit dem Turmdrehkran.

240 Stickstoffflaschen für die Löschzentrale

Im Raum Frankfurt haben wir für eine Fachfirma für Brandschutz die Löschzentrale einer Stickstoff-Gaslöschanlage montiert. Flaschengestelle aus Stahl, Rohrleitungen mit Anschluss ans Hausnetz und 240 Stickstoffflaschen in sechs Batterien à 40 Flaschen. Jede Flasche mit Ventil, Manometer und Hochdruckschlauch ans Sammelrohr angeschlossen, Betriebsdruck rund 300 bar. Drei Monteure, zwei Wochen. Jede Verschraubung kontrolliert angezogen und auf Dichtheit geprüft, jeder Schlauch spannungsfrei verlegt. Planung und Inbetriebnahme lagen beim Brandschutzgewerk – die mechanische Montage bei uns.

Schalldämpfer in Generatorräumen nachrüsten

In einem laufenden Rechenzentrum in Offenbach haben wir zwölf doppelte Turbo-Silencer eingebaut. Das sind Schalldämpfer für die Ansaugseite der Turbolader der Netzersatzanlage, deren Generatorräume nur eine Straße von Nachbarbüros trennt. Ein Kran stand nicht zur Verfügung. Die Teile kamen per Lkw, wurden vor dem Gebäude entladen und über Lastenaufzüge auf die Stockwerke verteilt. In den Generatorräumen hoben Kurbel-Gabellifte sie auf über zwei Meter hohe Grundgestelle, wo sie ausgerichtet und verschraubt wurden. Anschluss über geschweißte Edelstahlverrohrung mit Gummimanschetten zur Schwingungsentkopplung. Drei Monteure, mehrere Bauphasen über mehrere Wochen. Zur Abnahme gehörten Leistungstest und Lautstärkemessung unter Volllast.

Fünf Einsätze, immer derselbe Ablauf aus Vermessung, Schutz, Hubplan und dokumentierter Übergabe. Steht bei Ihnen Vergleichbares an? Dann sprechen Sie uns an. Eine Ortsbegehung klärt meist in einer Stunde, welcher Einbringweg und welche Hebetechnik zu Ihrem Gebäude passen.

Montage am über 2 m hohen Grundgestell mit dem Kurbel-Gabellift
Ohne Kran im Generatorraum: Schalldämpfer werden mit dem Gabellift auf das Grundgestell gehoben.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Vergeben Sie Montage im Rechenzentrum nach Eignungskriterien, nicht nur nach Angebotssumme. Das heißt: Referenzen aus dem laufenden Betrieb, Prüf- und Qualifikationsnachweise und die Zusage, RAMS und Dokumentationspaket in der Baustellensprache des Betreibers zu liefern. Führen Sie im Leistungsverzeichnis Bodenschutz, Hubplan, RAMS und Übergabedokumentation als eigene Positionen. Klären Sie in der Schnittstellenliste, was bauseits kommt – Aufzug, Strom für elektrische Hebetechnik, Lagerfläche, Escort. Legen Sie Vorlaufzeiten und Wartezeiten an der Schleuse vertraglich fest, sonst kommen sie als Nachtrag zurück.

Für Planer: Denken Sie Einbringwege, Einbringöffnungen, Türlichten, Aufzugstragkraft, Kranstellflächen und Reserveflächen für den späteren Austausch schon im Entwurf mit. Halten Sie Nutz- und Punktlasten von Doppelboden und Rohdecke in der Montageplanung fest. Jede Komponente, die heute eingebracht wird, muss in einigen Jahren wieder heraus – im laufenden Betrieb, mit Redundanz N+1. Wie Sie Austauschbarkeit von Anfang an einplanen, behandelt unser Ratgeber zum Tausch von Chiller, CRAH und Netzersatzanlage im laufenden Rechenzentrum.

Für Projektleiter und Bauleiter: Klären Sie vor dem ersten Arbeitstag in einer Ortsbegehung Zutritt, Induction, Lager- und Auspackflächen, Lastwege, zulässige Bodenlasten, Strom für elektrische Hebetechnik und die Ansprechpartner des Betreibers. Lassen Sie sich Hubplan und RAMS vorlegen, bevor Material geliefert wird, und koppeln Sie die Hubfreigabe an den Erlaubnisschein. Als Bauleiter weisen Sie ein, koordinieren Vor- und Folgegewerk im Baufeld, geben frei und nehmen die Freimeldung samt Restpunkteliste entgegen. Kontroll- und Schleusenzeiten gehören dabei als Arbeitszeit in den Takt.

Für Instandhaltungsleiter: Für Sie beginnt die Montage im Rechenzentrum nicht mit dem Neubau, sondern mit der Instandsetzung im Bestand. Legen Sie fest, mit welcher Restredundanz eine Einheit außer Betrieb gehen darf und wie Freischaltung und Sichern gegen Wiedereinschalten (LOTO) ablaufen. Halten Sie Lastwege, Einbringöffnungen und zulässige Bodenlasten in Ihrer Anlagendokumentation aktuell. Verlangen Sie, dass Übergabefotos, Prüfnachweise und Montageprotokolle in Ihre Anlagenakte und Ihren Wartungsplan passen – sie sind beim nächsten Tausch Ihre Arbeitsgrundlage.

Für Sicherheitsfachkräfte und HSE-Koordinatoren: Prüfen Sie, ob das RAMS des Montagebetriebs die Besonderheiten des Rechenzentrums abbildet: Arbeiten neben laufender Bestandstechnik, elektrische Hebetechnik mit Kabelführung, Punktlasten auf dem Doppelboden, Englisch als Baustellensprache. Lassen Sie sich zeigen, wer bei jedem Hub die Kommandos gibt, wer die Stopp-Befugnis hat und wie Erlaubnisschein und Hubplan verknüpft sind. Stimmen Sie Induction des Betreibers und Unterweisung des Montagebetriebs so aufeinander ab, dass kein Monteur zweierlei Regeln hört. Sorgen Sie dafür, dass Beinahe-Unfälle gemeldet werden.

Für Facility Manager und Betreiber: Sie geben die Rahmenbedingungen vor, an denen ein Montageeinsatz scheitert oder gelingt. Dazu zählen Change-Prozess mit Änderungsantrag, Wartungsfenster, Redundanznachweis, Zutrittsliste, Schleusenzeiten, zulässige Bodenlasten, Strom für elektrische Hebetechnik und Auspackflächen außerhalb der Datenhalle. Benennen Sie einen Ansprechpartner, der während des Einsatzes erreichbar ist, Erlaubnisscheine ausstellt und Freigaben erteilt. Halten Sie eine Rückfallebene bereit, falls das Wartungsfenster nicht reicht. Fordern Sie die Übergabedokumentation in einer Form ein, die in Ihre Gebäudeakte passt – sie ist die Grundlage für jeden späteren Tausch und jedes Audit.

Checkliste Baustellenstart Rechenzentrum: Vorlage zum Anfordern

Die Checkliste Baustellenstart Rechenzentrum fasst auf einer Seite zusammen, was vor dem ersten Arbeitstag geklärt sein muss:

Sie hilft Projektleitern, die Vorbereitung mit dem Montagebetrieb Punkt für Punkt durchzugehen, und Einkäufern, die Vollständigkeit eines Angebots zu prüfen. Fordern Sie die Checkliste Baustellenstart Rechenzentrum über unser Kontaktformular an – Stichwort „Baustellenstart Rechenzentrum“.

Warum Omega Mounting?

Omega Mounting sitzt in Rodgau, südöstlich von Frankfurt, und damit mitten im Rechenzentrumsmarkt des Rhein-Main-Gebiets. Die Einsätze in Frankfurt, Offenbach und Raunheim, die wir oben verlinkt haben, sind keine Einzelfälle, sondern unser Alltag. Von der Serienaufstellung über den Tausch im laufenden Betrieb bis zur Nachrüstung ohne Kran. Unsere Werkstatt in Rodgau fertigt Transportgestelle, Lastverteilplatten und Halterungen, wenn die Standardlösung nicht passt. Und per Telefon oder WhatsApp erreichen Sie uns auch dann, wenn ein Tausch am Wochenende oder nachts ins Wartungsfenster fallen muss. Für Netzersatzanlagen bieten wir zudem Wartung und Instandhaltung nach der Übergabe an. Wer Industriemontage für ein Rechenzentrum in Frankfurt, Hanau oder Darmstadt vergibt, bekommt bei uns deshalb einen Ansprechpartner für Einbringung, Montage, Hebetechnik und spätere Instandhaltung. Mit kurzen Wegen im Rhein-Main-Gebiet und einer Dokumentation, die beim nächsten Tausch wieder auf dem Tisch liegt.

Fazit

Montage Rechenzentrum heißt in der Ausschreibung oft nur eine Position – dahinter steckt eine andere Organisation als in der Industrie, mechanisch ist sie selten schwieriger. Zutritt, Sauberkeit, Bodenlasten, Hebetechnik ohne Verbrennungsmotor und lückenlose Dokumentation sind keine Zusatzleistungen, sondern Teil der Montage. Wer das als Nachunternehmer verinnerlicht hat, liefert pünktlich und ohne Nacharbeit; wer es unterschätzt, produziert Wartezeiten und Nachträge. Wenn Sie eine Montage im Rechenzentrum planen, schicken Sie uns Grundriss, Komponentenliste mit Gewichten und Wunschtermin. Wir melden uns mit einer ehrlichen Einschätzung, was vor dem ersten Arbeitstag zu klären ist.

Weiterlesen: Wie ein Trafo in ein bestehendes Gebäude kommt: Transformator tauschen im Bestand. Was ein Wartungsvertrag hier regeln muss: Wartungsvertrag Rechenzentrum.

Weiterlesen: Neu in der Wissensdatenbank: Löschzentrale montieren und Schalldämpfer am Generator einbauen.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Der wesentliche Unterschied ist das Live Environment: Kühlung, Strom und Löschtechnik arbeiten weiter, während montiert wird. Daraus folgen kontrollierter Zutritt mit Induction und Escort, Erlaubnisschein statt Zuruf und konsequenter Schutz von Doppelboden und Bestandstechnik. Dazu elektrische statt dieselbetriebene Hebetechnik und ein Dokumentationspaket, das jeden Hub und jede Prüfung nachweist.

Whitespace ist die Datenhalle mit Racks, Doppelboden und Kabeltrassen – der Bereich mit den strengsten Anforderungen an Staub, Bodenlast und Zutritt. Grayspace sind die Technikflächen drumherum: Generatorräume, Elektroräume, Klimagänge, Löschzentralen, Rohrkeller. Dort sind die Böden massiv und der Zutritt kontrolliert, aber weniger restriktiv. Der Arbeitsbereich gehört ins Leistungsverzeichnis, weil er Maschinenwahl, Schutzaufwand und Personaleinsatz bestimmt.

Abgase, Ruß und Partikel gefährden Filter, Brandfrüherkennung und IT-Technik. Deshalb sind Verbrennungsmotoren in Rechenzentren in aller Regel untersagt. Hebe- und Transporttechnik arbeitet elektrisch oder manuell: Spinnenkrane im Elektrobetrieb über Starkstromkabel, elektrische Hubgeräte, Kettenzüge an Traversen, Kurbel-Gabellifte, Hydraulik-Rollwagen, Schwerlastrollen.

Der Vorlauf wird vor allem von Zutrittsliste, Induction und Dokumentenprüfung bestimmt, nicht von der Montage selbst. Personen- und Maschinenanmeldung, Prüfnachweise, Hubplan und RAMS müssen vor der Materiallieferung vorliegen, der Änderungsantrag des Betreibers genehmigt sein. Planen Sie dafür mehrere Arbeitstage bis Wochen ein, je nach Betreiber und Umfang. Klären Sie den Zeitbedarf im Vertrag.

Ein Hubplan beschreibt Lastgewicht und Schwerpunktlage, Anschlagpunkte, Anschlagmittel mit Tragfähigkeit und Neigungswinkel, Maschinen und ihre Positionen, den Lastweg und Sicherheitsabstände. Dazu den abgesperrten Lastbereich und die Verantwortlichkeiten. Er ist Teil der Gefährdungsbeurteilung beziehungsweise des RAMS und wird vor jedem Hub im Toolbox Talk mit dem Team besprochen.

Dieselben wie auf jeder Baustelle: das Arbeitsschutzgesetz mit Gefährdungsbeurteilung, Zusammenarbeit mehrerer Arbeitgeber und Unterweisung, die Betriebssicherheitsverordnung für Prüfung und Einsatz der Arbeitsmittel sowie die Unfallverhütungsvorschriften der Berufsgenossenschaft. Bei größeren Bauvorhaben kommt die Baustellenverordnung mit SiGe-Plan und SiGeKo hinzu. Betreiber ergänzen das durch Baustellenordnung, Erlaubnisschein und Induction, die vertraglich vereinbart werden – keine Rechtsberatung, aber die Prüfliste für Ihre Ausschreibung.

Die Tragfähigkeit hängt von Ausführung, Plattentyp und Stützenraster ab und wird vom Hersteller als zulässige Flächen- und Punktlast angegeben. Allgemeingültige Werte gibt es nicht. Der Montagebetrieb muss die Werte vor dem Einsatz schriftlich vorliegen haben und die Bodenpressung unter jeder Rolle dagegen prüfen. Notfalls helfen Lastverteilplatten oder eine alternative Route über die Rohdecke.

In vielen Rechenzentren ja, weil Planer, Betreiber und Nachunternehmer international besetzt sind. Induction, RAMS, Hubpläne, Erlaubnisscheine und Protokolle werden dann auf Englisch geführt. Ein Montagebetrieb muss sicherstellen, dass jedes Teammitglied die Inhalte versteht. Im Zweifel hilft die zweisprachige Wiederholung im Toolbox Talk des eigenen Vorarbeiters.

Weil Rechenzentrumsmontage von kurzen Wegen lebt. Ortsbegehungen, Nachlieferungen, kurzfristige Wartungsfenster und Störfälle lassen sich aus Rodgau nach Frankfurt, Offenbach, Raunheim oder Hanau innerhalb kurzer Fahrzeit bedienen. Dazu kommt Ortskenntnis: Wir wissen, wie die Anlieferung in dicht bebauten Lagen funktioniert und welche Anforderungen die Rechenzentren der Region stellen.

Ja. Auf Rechenzentrumsbaustellen arbeiten wir im Erlaubnisschein-System und nach der Baustellenordnung des Generalunternehmers oder Betreibers. Unsere Monteure werden mit Vorlauf angemeldet, erhalten vor dem ersten Arbeitstag die Induction und gehen täglich durch die Zutrittskontrolle. Gefährdungsbeurteilung und Arbeitsanweisung (RAMS) liefern wir vorab in Ihrem Format, auf Deutsch oder Englisch. Unsere eigene Unterweisung als Arbeitgeber ergänzt die Induction, ersetzt sie aber nicht.
