- Ratgeber – Arbeitssicherheit
RAMS für Montagearbeiten: Was Sie bekommen – und was Sie prüfen sollten
Von Tobias Schott · Lesezeit ca. 24 Minuten · Stand: Oktober 2026
Ein RAMS für Montagearbeiten ist die projektbezogene Zusammenführung von Gefährdungsbeurteilung und Arbeitsanweisung – gut ist es dann, wenn jeder Arbeitsschritt seine eigenen Gefährdungen, Maßnahmen und Verantwortlichen hat und das Dokument erkennbar für Ihre Baustelle geschrieben wurde.
Sie fordern vor einer Montage oder einem Hub Sicherheitsunterlagen von Ihrem Nachunternehmer an und bekommen ein Dokument mit dem Titel RAMS. Es ist dick, es ist auf Englisch oder zweisprachig, es enthält Tabellen mit Farben und Zahlen. Die Frage, die Sie als Projektleiter beantworten müssen, lautet: Ist das ein RAMS Montage, das für meine Baustelle geschrieben wurde – oder eine Vorlage, in der nur der Projektname getauscht ist?
Die Antwort kostet Sie Zeit, wenn Sie nicht wissen, worauf Sie achten müssen. Und sie kostet mehr als Zeit, wenn Sie ein unbrauchbares RAMS freigeben und am Hubtag feststellen, dass der Rettungsweg nicht passt, der Hubplan fehlt oder niemand aus der Kolonne – weder Anschläger noch Einweiser – das Dokument kennt.
Dieser Artikel erklärt, was ein RAMS ist, wie es sich zur Gefährdungsbeurteilung nach § 5 Arbeitsschutzgesetz und zur Arbeitsanweisung verhält, wie ein gutes RAMS aufgebaut ist, welche Lücken typisch sind und mit welchen Fragen Sie es in zehn Minuten prüfen. Er vertieft unseren Grundlagenartikel zur Qualifizierung von Nachunternehmern für Hebe- und Montagearbeiten.
Das Wichtigste in Kürze
- RAMS steht für Risk Assessment Method Statement und vereint die Gefährdungsbeurteilung (Risk Assessment) und die Arbeitsanweisung (Method Statement) in einem projektbezogenen Dokument.
- In Deutschland ist die Gefährdungsbeurteilung gesetzliche Pflicht des Arbeitgebers – unabhängig davon, ob ein Auftraggeber ein RAMS verlangt; das RAMS ist die vertraglich vereinbarte Form, in der sie dem Auftraggeber vorgelegt wird.
- Ein gutes RAMS beschreibt den Arbeitsablauf Schritt für Schritt und ordnet jedem Schritt Gefährdungen, Maßnahmen nach der gesetzlichen Maßnahmenhierarchie, Restrisiko und Verantwortliche zu.
- Hubplan (Liftplan), Prüfnachweise der Arbeitsmittel, Qualifikationsnachweise, Notfallplan mit Rettungskette sowie der Unterweisungsnachweis gehören dazu oder werden eindeutig referenziert.
- Typische Lücken sind kopierte Vorlagen, pauschale Gefährdungen ohne Bezug zum Arbeitsschritt, PSA als erste statt letzte Maßnahme, fehlende Stopp-Befugnis und fehlende Rettungskonzepte bei Arbeiten in der Höhe.
- Als Auftraggeber prüfen Sie Ortsbezug, Vollständigkeit der Schritte, Maßnahmenlogik, Verweise und Unterweisung – nicht die Farbe der Risikomatrix.
- Wir erstellen RAMS für Rechenzentren und Industriebetriebe in Frankfurt, Offenbach, Hanau und im gesamten Rhein-Main-Gebiet projektbezogen nach Ortsbegehung – und unterweisen unsere Teams darin, bevor der erste Hub beginnt.

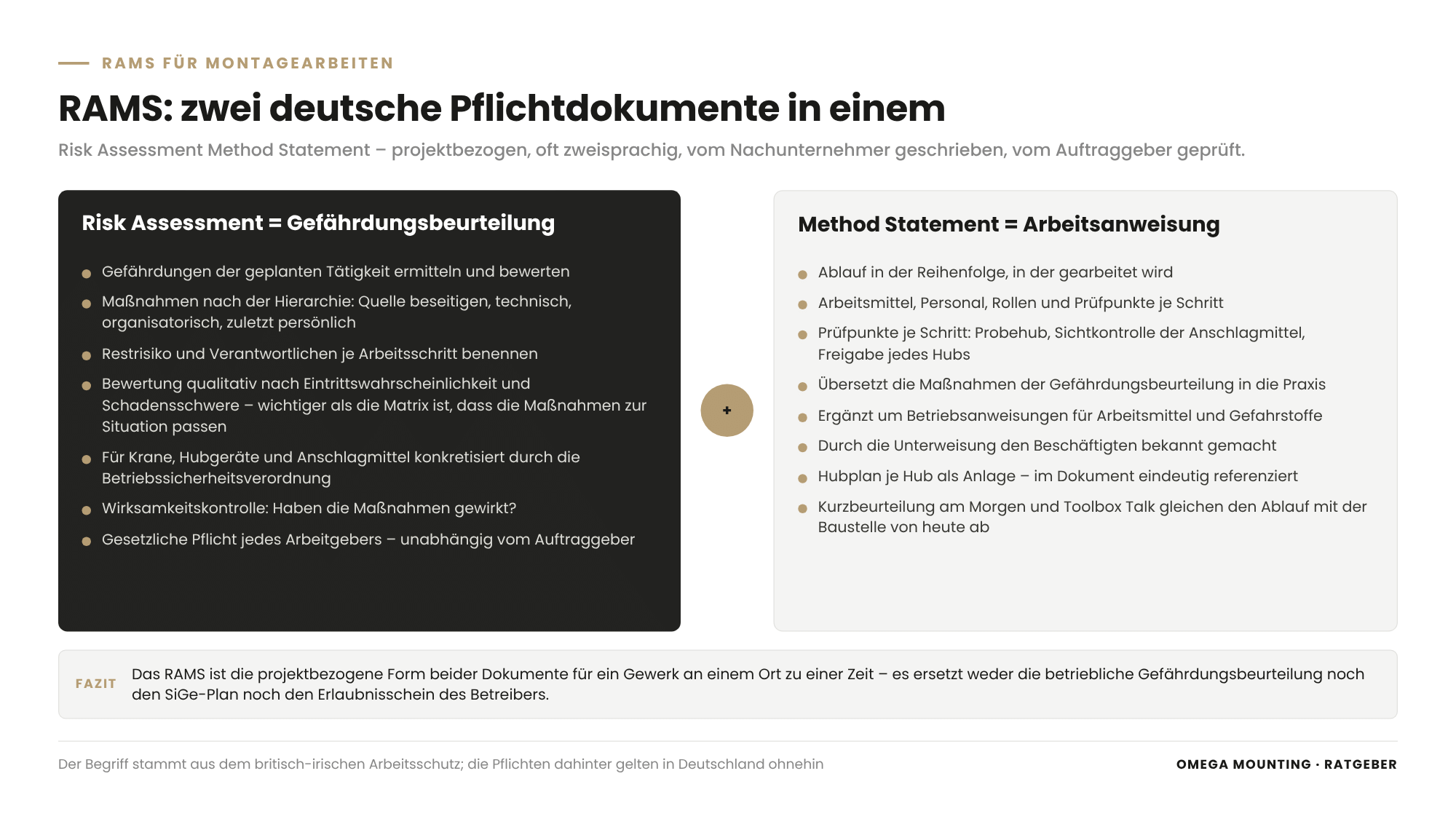

Was ist ein RAMS für Montagearbeiten?
Ein RAMS (Risk Assessment Method Statement) für Montagearbeiten ist ein projektbezogenes Sicherheitsdokument, das die Gefährdungsbeurteilung für die geplanten Tätigkeiten und die schrittweise Arbeitsanweisung zu ihrer sicheren Ausführung in einem Dokument zusammenführt. Der Begriff stammt aus dem britisch-irischen Arbeitsschutz und hat sich über international geführte Baustellen auch in Deutschland verbreitet – besonders im Rechenzentrumsbau.
Risk Assessment: die Gefährdungsbeurteilung
Das Risk Assessment entspricht der deutschen Gefährdungsbeurteilung: Der Arbeitgeber ermittelt die Gefährdungen, die mit der Arbeit verbunden sind, bewertet sie, legt Maßnahmen fest und dokumentiert das Ergebnis. Für Arbeitsmittel – Krane, Hubgeräte, Anschlagmittel, Arbeitsbühnen – konkretisiert die Betriebssicherheitsverordnung diese Pflicht.
Method Statement: die Arbeitsanweisung
Das Method Statement entspricht der Arbeits- oder Montageanweisung: eine Beschreibung des Ablaufs in der Reihenfolge, in der gearbeitet wird – mit Arbeitsmitteln, Personal, Rollen und Prüfpunkten. Im deutschen Recht ist die Arbeitsanweisung das Instrument, mit dem die Maßnahmen aus der Gefährdungsbeurteilung in die Praxis übersetzt werden – ergänzt um die Betriebsanweisungen für die eingesetzten Arbeitsmittel und Gefahrstoffe; die gesetzlich vorgeschriebene Unterweisung macht sie den Beschäftigten bekannt.
Was das RAMS nicht ist
Ein RAMS ersetzt weder die betriebliche Gefährdungsbeurteilung des Nachunternehmers noch den SiGe-Plan nach Baustellenverordnung, den der Bauherr oder sein SiGeKo (Sicherheits- und Gesundheitsschutzkoordinator) für die Gesamtbaustelle erstellt. Wann es diesen SiGe-Plan geben muss, zeigt die BAuA-Praxisbroschüre zur Baustelleneinrichtung in einer Übersicht: Sobald mehrere Arbeitgeber auf der Baustelle tätig sind – und der Einsatz eines Nachunternehmers bedeutet bereits mehrere Arbeitgeber –, ist ein Koordinator zu bestellen; kommen besonders gefährliche Arbeiten hinzu oder überschreitet die Baustelle die Schwelle zur Vorankündigung (mehr als 30 Arbeitstage und mehr als 20 Beschäftigte oder mehr als 500 Personentage), ist auch ein SiGe-Plan Pflicht, und die Vorankündigung geht mindestens 14 Tage vor Einrichtung der Baustelle an die Behörde. Für Sie heißt das: Bei einer Montage mit Kran und Nachunternehmer dürfen Sie den Bauherrn nach SiGeKo und SiGe-Plan fragen – fehlen beide, ist Ihr RAMS das einzige Dokument, das die Gewerke zusammenhält. Auch den Erlaubnisschein (Permit to Work) ersetzt es nicht – der ist die tagesaktuelle Arbeitsfreigabe des Betreibers für Bereich und Zeitraum, das RAMS die Grundlage dafür. Das RAMS ist die Scheibe aus dem Ganzen, die ein bestimmtes Gewerk an einem bestimmten Ort zu einer bestimmten Zeit betrifft – und damit das Dokument, das Auftraggeber und Nachunternehmer gemeinsam lesen können.
Welche weiteren Nachweise Sie von einem Nachunternehmer vor Montage- und Hebearbeiten verlangen dürfen, beschreibt unser Grundlagenartikel zur Qualifizierung von Nachunternehmern. Hier geht es um das zentrale Dokument darunter.
Wie verhält sich das RAMS zur Gefährdungsbeurteilung nach § 5 ArbSchG?
Das RAMS ist die projektbezogene Ausprägung der Gefährdungsbeurteilung, nicht ihr Ersatz und nicht ihre Konkurrenz: Die Pflicht zur Gefährdungsbeurteilung besteht für jeden Arbeitgeber von Gesetzes wegen und unabhängig vom Auftraggeber, das RAMS ist die Form, in der sie für ein konkretes Projekt ausgearbeitet und dem Auftraggeber vorgelegt wird.
| Merkmal | Gesetzliche Gefährdungsbeurteilung | RAMS |
|---|---|---|
| Rechtsgrund | gesetzliche Pflicht des Arbeitgebers | vertragliche Anforderung des Auftraggebers |
| Bezug | Tätigkeiten und Arbeitsplätze des eigenen Betriebs | ein konkretes Projekt an einem konkreten Ort |
| Adressat | eigene Beschäftigte, Aufsichtsbehörde, Unfallversicherung | Auftraggeber, Koordinator, eigene Beschäftigte |
| Form | frei, Dokumentation ist Pflicht | gegliedertes Dokument, oft zweisprachig |
| Enthält Arbeitsablauf? | nicht zwingend; Umsetzung über Betriebs- und Arbeitsanweisungen | ja, als Method Statement Schritt für Schritt |
| Wirksamkeitskontrolle | gesetzliche Pflicht | sollte enthalten sein, fehlt häufig |
Beide zugleich – kein doppelter Aufwand
Ein Nachunternehmer, der seine Gefährdungsbeurteilung für Hebearbeiten, Arbeiten in der Höhe oder den Umgang mit Druckgasflaschen sauber geführt hat, baut daraus das RAMS für Ihr Projekt: Er ergänzt die ortsspezifischen Gefährdungen, passt die Maßnahmen an und schreibt den Ablauf in der Reihenfolge Ihrer Baustelle auf. Umgekehrt erkennt man ein RAMS ohne gepflegte Gefährdungsbeurteilung daran, dass es die Tätigkeit beschreibt, als sei sie das erste Mal.
Dass beides in einem Dokument stehen darf, ist keine Grauzone: Die Technische Regel für Betriebssicherheit TRBS 1111 (Gefährdungsbeurteilung) lässt ausdrücklich zu, dass die Dokumentation in anderen Unterlagen erfolgt – ein RAMS oder ein Hubplan ist damit eine zulässige Form der Gefährdungsbeurteilung, solange die Mindestangaben enthalten sind. Diese Mindestangaben sind fünf: die ermittelten Gefährdungen, die Schutzmaßnahmen, Art, Umfang und Fristen der erforderlichen Prüfungen, die Begründung, wie Anforderungen bei Abweichungen eingehalten werden, und das Ergebnis der Wirksamkeitskontrolle – dazu das Datum. Für Sie heißt das: Fehlt im RAMS eine dieser fünf Angaben, ist es als Gefährdungsbeurteilung unvollständig, egal wie dick es ist.
Eine zweite Stelle derselben Regel schützt Sie vor Abkürzungen: Die vereinfachte Gefährdungsbeurteilung, die die Verordnung für einfache Fälle erlaubt, ist für Krane und für wechselnde Baustellenbedingungen nicht zulässig. Wer Ihnen für eine Kraneinbringung eine Beurteilung auf einer Seite schickt, hat die Regel gegen sich.
Was deutsches Recht zusätzlich verlangt
Zwei Pflichten aus dem deutschen Recht tauchen in RAMS internationaler Prägung oft nicht ausdrücklich auf, gehören aber hinein: die Maßnahmenhierarchie des Arbeitsschutzgesetzes – Gefahr an der Quelle beseitigen, dann technische, dann organisatorische, zuletzt personenbezogene Maßnahmen – und die Wirksamkeitskontrolle aus demselben Gesetz, also die Prüfung, ob die festgelegten Maßnahmen tatsächlich wirken. Ein RAMS, das zu jeder Gefährdung als erste Maßnahme Schutzausrüstung nennt, hat die Hierarchie übersprungen.
Koordination mehrerer Arbeitgeber
Arbeiten mehrere Firmen gleichzeitig am selben Ort, verlangt das Gesetz die Zusammenarbeit der Arbeitgeber und die Unfallverhütungsvorschrift DGUV Vorschrift 1 die Abstimmung über gegenseitige Gefährdungen. Im RAMS muss deshalb stehen, welche anderen Gewerke im Baufeld tätig sind, wie Schwenkbereich, Lastbereich und Absperrungen kommuniziert werden und wer die Gewerkekoordination übernimmt. Im Rechenzentrum kommt das Live Environment, der laufende Betrieb der Datenhalle, als weiterer „Nachbar“ hinzu.

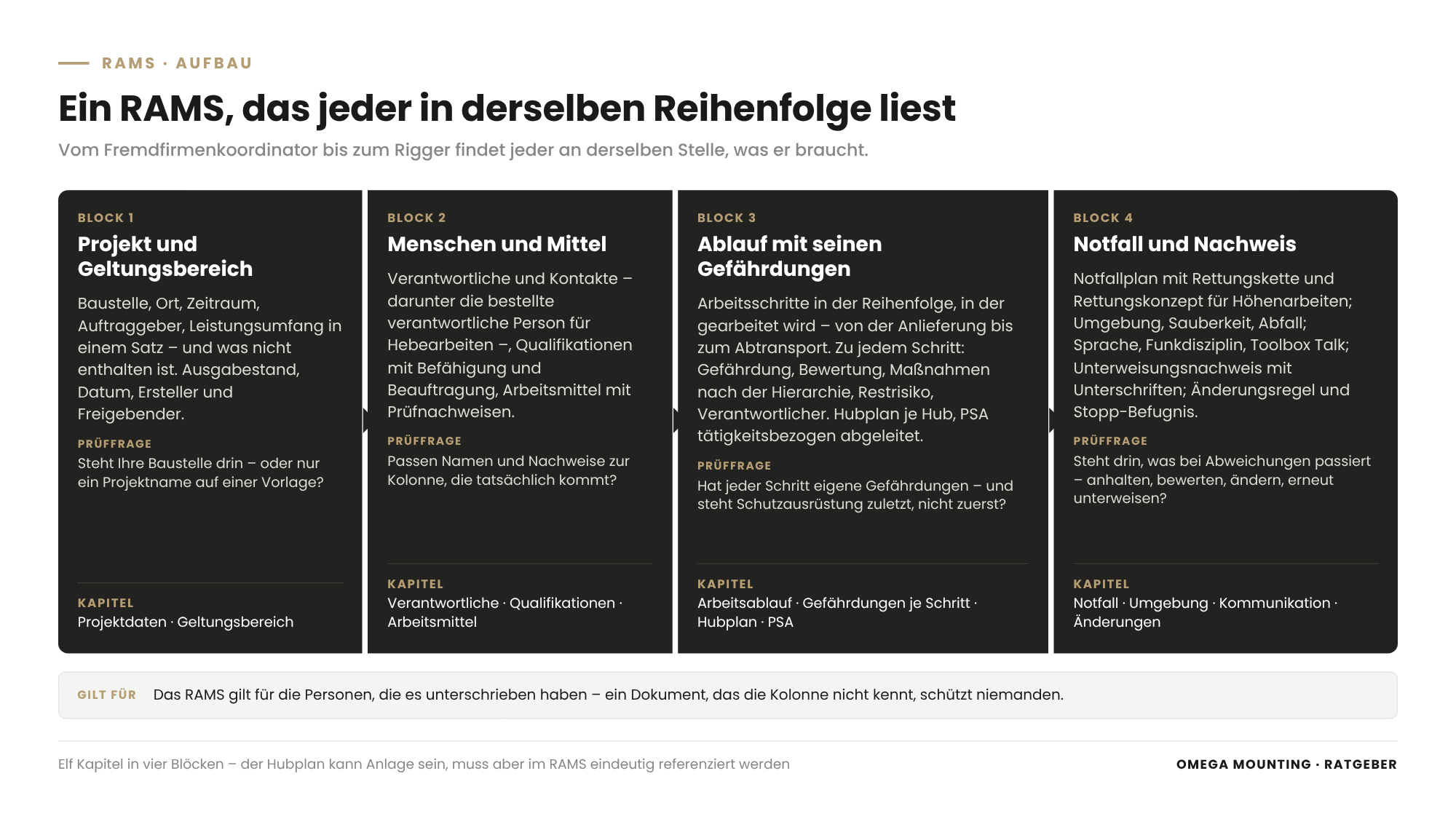

Wie ist ein gutes RAMS für die Montage aufgebaut?
Ein gutes RAMS für die Montage ist so aufgebaut, dass jeder Beteiligte – Fremdfirmenkoordinator, Projektleiter, Lifting Supervisor, Rigger – in derselben Reihenfolge findet, was er braucht: zuerst Projekt und Geltungsbereich, dann Menschen und Mittel, dann den Ablauf mit seinen Gefährdungen, dann Notfall und Nachweis.
Projektdaten und Geltungsbereich
Baustelle, Ort, Zeitraum, Auftraggeber, Leistungsumfang in einem Satz, Abgrenzung dessen, was nicht enthalten ist. Ausgabestand und Datum des Dokuments, Name des Erstellers und des Freigebenden.
Verantwortliche und Kontakte
Wer leitet vor Ort, wer ist als verantwortliche Person für Hebearbeiten (Lifting Supervisor beziehungsweise Appointed Person) eingesetzt, wer ist Ersthelfer, wer ist Ansprechpartner beim Auftraggeber. Ist diese Person per schriftlicher Pflichtenübertragung bestellt, gehört der Verweis hierher; was diese Rolle leistet, beschreibt unser Artikel zur verantwortlichen Person für Hebearbeiten.
Qualifikationen und Nachweise
Kranführer, Anschläger (Slinger), Einweiser (Banksman), Bediener von Hubarbeitsbühnen, Elektrofachkräfte – mit Befähigungsnachweis und, wo gefordert, schriftlicher Beauftragung. Der Nachweis ist zweistufig: Befähigung und Beauftragung sind getrennte Anforderungen.
Arbeitsmittel und Prüfnachweise
Krane, Hubgeräte, Schwerlastrollen, Anschlagmittel (Rundschlingen, Kettengehänge, Schäkel, Traversen), Arbeitsbühnen, Elektrowerkzeuge – jeweils mit Hinweis auf die wiederkehrende Prüfung durch eine zur Prüfung befähigte Person – für Anschlagmittel nach der DGUV Regel 100-500 mit Prüfplakette – sowie die arbeitstägliche Sichtkontrolle auf Ablegereife.
Arbeitsablauf Schritt für Schritt
Das Herz des Dokuments: Anfahrt und Entladung, Einbringung, Transportweg, Zwischenlagerung, Auspacken, Anschlagen, Probehub, Heben, Verfahren, Positionieren, Ausrichten und Fixieren, Prüfen, Übergabe (Handover), Abtransport – in der Reihenfolge, in der gearbeitet wird, mit Personal, Arbeitsmitteln und Prüfpunkten je Schritt.
Gefährdungen und Maßnahmen je Schritt
Zu jedem Schritt: Gefährdung, betroffene Personen, Bewertung des Risikos vor Maßnahmen, Maßnahmen in der Reihenfolge der Hierarchie, Restrisiko, Verantwortlicher. Die Bewertung erfolgt üblicherweise qualitativ nach Eintrittswahrscheinlichkeit und Schadensschwere; wichtiger als die Matrix ist, dass die Maßnahmen zur konkreten Situation passen.
Hubplan
Für jeden Hub ein Hubplan (auch Hebeplan oder Liftplan) mit Lastgewicht und Schwerpunktlage, Anschlagpunkten, Anschlagmitteln und Neigungswinkel, Hebezeug und dessen Tragfähigkeit in der geplanten Konfiguration – beim Kran Ausladung und Traglasttabelle –, Maschinenposition, Lastweg, Sicherheitsabständen und abgesperrtem Lastbereich mit Aufenthaltsverbot unter schwebender Last. Der Hubplan kann Anlage sein, muss aber im RAMS eindeutig referenziert werden.
Persönliche Schutzausrüstung
Tätigkeitsbezogen aus der Gefährdungsbeurteilung abgeleitet – nicht als Pauschalliste. Bei PSAgA, der persönlichen Schutzausrüstung gegen Absturz aus Auffanggurt, Verbindungsmittel oder Höhensicherungsgerät und geeigneter Anschlageinrichtung, zwingend mit Rettungskonzept.
Notfall, Rettung, Erste Hilfe
Notfallplan mit Fluchtwegen, Sammelplatz, Ersthelfern und Rettungskette, Rettungskonzept für Höhenarbeiten nach DGUV Regel 112-199 – mit der Frage, wie eine im Gurt hängende Person innerhalb kurzer Zeit gerettet wird, wer das tut und mit welchem Gerät.
Umgebung, Sauberkeit, Abfall
Bodenschutz mit Schutzvlies und Hartfaserplatten, Staubschutz (Dust Control), Lärmvermeidung, Verpackungsrücklauf, Umgang mit Betriebsstoffen. Im Rechenzentrum ist Oberflächenschutz auf dem Doppelboden (Raised Floor) zugleich Sachschutz und Maßnahme gegen Rutsch- und Stolpergefahr.
Kommunikation, Schnittstellen, Unterweisung
Sprache auf der Baustelle, Funkdisziplin beim Hub, Abstimmung mit anderen Gewerken, Kurzbeurteilung vor Arbeitsbeginn, Toolbox Talk (Kurzunterweisung am Arbeitsplatz) zu Beginn jeder Schicht, Unterweisungsnachweis mit Namen und Unterschriften aller Beteiligten. Das RAMS gilt für die Personen, die es unterschrieben haben.
Änderungen und Stopp-Befugnis
Wie wird verfahren, wenn die Situation vor Ort vom Dokument abweicht: Arbeit anhalten, bewerten, Dokument ändern, erneut unterweisen. Wer die Stopp-Befugnis hat – jeder Beteiligte; die Wiederfreigabe liegt beim Lifting Supervisor – steht ausdrücklich im Dokument, ebenso die Meldung von Beinahe-Unfällen (Near Miss). Ein RAMS ohne Änderungsregel lädt dazu ein, Abweichungen zu ignorieren.
Wie hängen RAMS, Hebeplan und Kurzbeurteilung zusammen?
RAMS, Hubplan (Hebeplan) und Kurzbeurteilung sind drei Zeitebenen desselben Sicherheitskonzepts: Das RAMS beschreibt das Projekt vor Beginn, der Hubplan den einzelnen Hub, die Kurzbeurteilung die Situation am jeweiligen Morgen. Jede Ebene verweist auf die darüberliegende und ergänzt, was sich seit deren Erstellung geändert hat.
Das RAMS: vor dem Projekt
Das RAMS entsteht nach der Ortsbegehung und vor dem ersten Einsatztag. Beim Austausch einer CRAH Unit – eines Umluftkühlgeräts für die Datenhalle – in einem Frankfurter Rechenzentrum haben wir vorab Gewicht und Schwerpunktlage der Anlage, Transportabmessungen, Tragfähigkeit der Böden, Bewegungsradien der Hebegeräte, Türlichten und Durchfahrtsmaße, Flucht- und Rettungswege sowie Lastaufnahmepunkte aufgenommen. Daraus entstand das Montagekonzept – und das RAMS, das jeden Arbeitsschritt einzeln bewertete.
Der Hubplan: je Hub
Der Hubplan ist die Detailzeichnung zum RAMS: Für sämtliche Hebevorgänge beim CRAH-Austausch lagen Liftpläne vor, mit denen jeder Hub vor Projektbeginn durchdacht und mit dem Auftraggeber abgestimmt war – am Hubtag gab es keine Diskussion darüber, wo die Maschine steht. Die Hubfreigabe durch den Bauleiter setzt diesen Plan voraus.
Die Kurzbeurteilung: am Morgen
Die Kurzbeurteilung vor Arbeitsbeginn – international oft als Safe Plan of Action oder Last Minute Risk Assessment bezeichnet – gleicht ab, ob die Baustelle heute so aussieht wie im RAMS beschrieben: Ist der Transportweg frei, ist der Bodenschutz intakt, arbeitet ein anderes Gewerk im Schwenkbereich, hat sich das Wetter geändert, liegt der Erlaubnisschein für heute vor? Sie ist kurz, wird vom Lifting Supervisor mit dem Team im Toolbox Talk durchgeführt und dokumentiert. Abweichungen führen zurück ins RAMS.
Was passiert, wenn es nicht passt
Weicht die Situation vom RAMS ab, wird die Arbeit angehalten – das ist die Stopp-Befugnis. Das Arbeitsschutzgesetz gibt Beschäftigten das Recht, sich bei unmittelbarer erheblicher Gefahr vom Arbeitsplatz zu entfernen; darüber hinaus hat der Aufsichtführende die Pflicht, nicht nach einem Plan arbeiten zu lassen, der nicht mehr stimmt. Das Anhalten ist nie ein Fehler – auch wenn sich die Sorge als unbegründet erweist.
Woran erkennen Sie ein gutes RAMS – und ein schlechtes?
Ein gutes RAMS erkennen Sie daran, dass es erkennbar für Ihre Baustelle geschrieben wurde, jeden Arbeitsschritt mit eigenen Gefährdungen und Maßnahmen versieht, die Maßnahmenhierarchie einhält und alle Verweise – Hubplan, Nachweise, Rettungskonzept, Unterweisung – tatsächlich einlöst. Zwölf Fragen genügen für eine erste Prüfung.

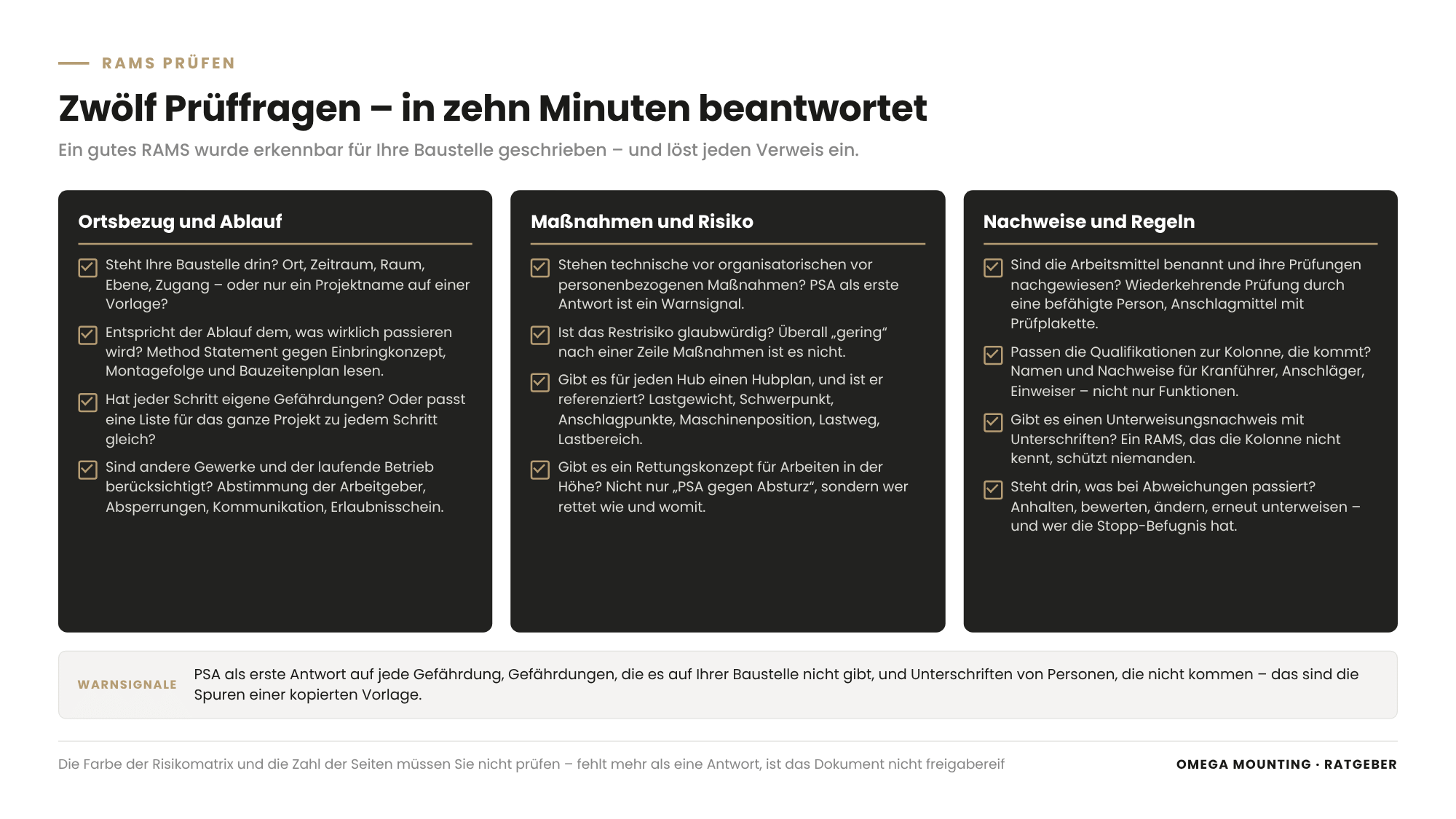

Zwölf Prüffragen für Auftraggeber
- Steht Ihre Baustelle drin? Ort, Zeitraum, Raum, Ebene, Zugang – oder nur ein Projektname auf einer Vorlage?
- Entspricht der Ablauf dem, was wirklich passieren wird? Vergleichen Sie das Method Statement mit dem Einbringkonzept, der Montagefolge und dem Bauzeitenplan.
- Hat jeder Schritt eigene Gefährdungen? Oder gibt es eine Gefährdungsliste für das ganze Projekt, die zu jedem Schritt gleich passt?
- Stehen technische vor organisatorischen vor personenbezogenen Maßnahmen? PSA als erste Antwort ist ein Warnsignal.
- Ist das Restrisiko glaubwürdig? Überall „gering" nach einer Zeile Maßnahmen ist es nicht.
- Gibt es für jeden Hub einen Hubplan, und ist er referenziert? Lastgewicht, Schwerpunkt, Anschlagpunkte, Maschinenposition, Lastweg, Lastbereich.
- Sind die Arbeitsmittel benannt und ihre Prüfungen nachgewiesen? Wiederkehrende Prüfung durch eine befähigte Person, Anschlagmittel mit Prüfplakette.
- Passen die Qualifikationen zur Kolonne, die kommt? Namen und Nachweise für Kranführer, Anschläger, Einweiser, nicht nur Funktionen.
- Gibt es ein Rettungskonzept für Arbeiten in der Höhe? Nicht nur „PSA gegen Absturz", sondern wer rettet wie und womit.
- Sind andere Gewerke und der laufende Betrieb berücksichtigt? Abstimmung zwischen den Arbeitgebern, Absperrungen, Kommunikation, Schnittstelle zum Erlaubnisschein.
- Gibt es einen Unterweisungsnachweis mit Unterschriften? Ein RAMS, das die Kolonne nicht kennt, schützt niemanden.
- Steht drin, was bei Abweichungen passiert? Anhalten, bewerten, ändern, erneut unterweisen – und wer die Stopp-Befugnis hat.
Typische Lücken
- Die kopierte Vorlage. Erkennbar an Gefährdungen, die es auf Ihrer Baustelle nicht gibt, und am Fehlen derer, die es gibt.
- Die pauschale Gefährdungsliste. „Quetschgefahr, Absturz, Lärm" für das Gesamtprojekt statt je Schritt.
- PSA zuerst. Die gesetzliche Maßnahmenhierarchie wird übersprungen.
- Der fehlende Hubplan. Das RAMS spricht von Hüben, ohne einen einzigen zu planen.
- Das fehlende Rettungskonzept. PSA gegen Absturz ohne Antwort auf die Frage, wie gerettet wird.
- Die fehlenden Nachbarn. Kein Wort zu anderen Gewerken, zum Betrieb, zu Sperrbereichen.
- Die fehlende Wirksamkeitskontrolle. Niemand prüft, ob die Maßnahmen gewirkt haben.
- Die Sprachlücke. Dokument auf Englisch, Kolonne spricht Deutsch oder umgekehrt – ohne Unterweisung in verständlicher Sprache.
- Die Unterschriften fehlen. Oder sie stammen von Personen, die nicht auf der Baustelle sind.
Was Sie nicht prüfen müssen
Die Farbe der Risikomatrix, die Zahl der Seiten und die Frage, ob das Dokument RAMS, Gefährdungsbeurteilung oder Montageanweisung heißt. Entscheidend ist, ob es die Arbeit beschreibt, die stattfindet, und ob die Menschen, die sie ausführen, es kennen.

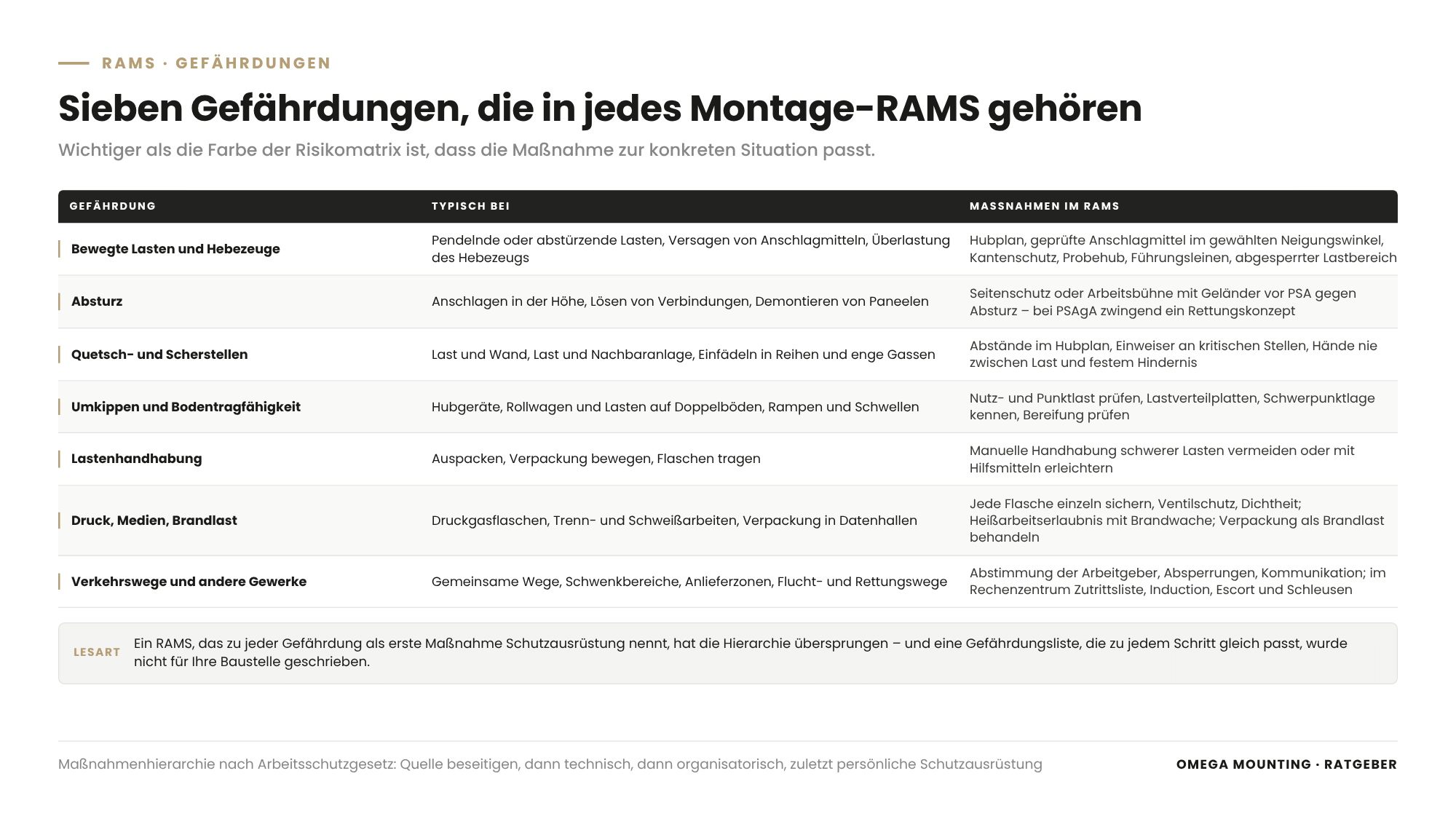

Welche Gefährdungen gehören bei Montage- und Hebearbeiten typischerweise hinein?
Bei Montage- und Hebearbeiten gehören typischerweise Gefährdungen durch bewegte Lasten, Absturz, Quetsch- und Scherstellen, Umkippen von Arbeitsmitteln, Lastenhandhabung, Verkehrswege, elektrische Gefährdungen und – je nach Anlage – Druck, Medien oder Brandlast in das RAMS. Die konkrete Liste ergibt sich aus der Ortsbegehung, nicht aus dem Katalog.
Bewegte Lasten und Hebezeuge
Pendelnde oder abstürzende Lasten, Versagen von Anschlagmitteln, Überlastung des Hebezeugs, unkontrollierte Bewegungen beim Verfahren. Maßnahmen: Hubplan, geprüfte Anschlagmittel mit richtiger Tragfähigkeit im gewählten Neigungswinkel und Kantenschutz, Probehub, Führungsleinen, abgesperrter Lastbereich, Kommunikation auf Kommando des Einweisers. Welche Anschlagmittel zu welcher Last und Kante passen, behandelt unser Ratgeber zu Anschlagmitteln für schwere Lasten.
Absturz
Arbeiten in der Höhe beim Anschlagen, Lösen von Verbindungen, Demontieren von Paneelen. Reihenfolge der Maßnahmen: Absturzsicherung durch Seitenschutz oder Arbeitsbühne mit Geländer vor PSAgA; bei PSAgA zwingend Rettungskonzept. Beim CRAH-Austausch kamen kompakte Scherenarbeitsbühnen zum Einsatz, mit denen bis unter die Decke der Gallery gearbeitet wurde – mit vollständiger PSA gegen Absturz.
Quetsch- und Scherstellen
Zwischen Last und Wand, Last und Nachbaranlage, Last und Hubgerät – besonders in engen Gassen und beim Einfädeln in Reihen. Maßnahmen: Abstände im Hubplan, Einweiser an kritischen Stellen, Hände nie zwischen Last und festem Hindernis.
Umkippen und Bodentragfähigkeit
Hubgeräte, Rollwagen und Lasten auf Doppelböden, Rampen und Schwellen. Maßnahmen: Nutzlast und Punktlast des Bodens prüfen, Bodenpressung durch Lastverteilplatten senken, Schwerpunktlage kennen, Bereifung prüfen.
Lastenhandhabung
Auspacken, Verpackung bewegen, Flaschen tragen. Die Lastenhandhabungsverordnung verlangt, manuelle Handhabung schwerer Lasten zu vermeiden oder durch Hilfsmittel zu erleichtern.
Druck, Medien, Brandlast
Bei Druckgasflaschen unter rund 300 bar – wie bei der Montage einer Löschzentrale im Raum Frankfurt – kommen Transport und Sichern jeder Flasche, Ventilschutz, Dichtheit der Verschraubungen und das Verhalten bei unbeabsichtigter Gasfreisetzung hinzu. Trenn- und Schweißarbeiten brauchen eine Heißarbeitserlaubnis mit Brandwache. Verpackung in Datenhallen ist Brandlast und wird als eigener Punkt behandelt.
Verkehrswege und andere Gewerke
Gemeinsam genutzte Wege, Schwenkbereiche, Anlieferzonen, Flucht- und Rettungswege, die frei bleiben müssen. Im Rechenzentrum zusätzlich Zutrittsliste, Sicherheitseinweisung (Induction), Begleitpflicht (Escort), Schleusen und die laufende Datenhalle (Whitespace) neben den Technikflächen (Grayspace), in denen meist gearbeitet wird.
So machen wir das in der Praxis
Drei Einsätze aus unserem Auftragstagebuch zeigen, wie RAMS, Hebeplan und Ausführung bei uns zusammenhängen.
Austausch einer CRAH Unit im laufenden Rechenzentrum
Beim Austausch einer defekten CRAH Unit in einem Frankfurter Datacenter haben wir sämtliche Unterlagen – RAMS, Kurzbeurteilung und Liftpläne – eigenständig erstellt. Die RAMS bewerteten jeden Arbeitsschritt einzeln, so dass jeder Beteiligte vor Arbeitsbeginn seine Maßnahmen kannte. Ein Supervisor und drei Rigger haben die defekte Anlage in zwei Arbeitstagen aus der CRAH Gallery ausgebaut und die neue bis in den zweiten Stock eingebracht – mit zwei synchron gesteuerten kompakten Hubgeräten, weil Gabelstapler oder Hallenkran im begrenzten Arbeitsraum nicht einsetzbar waren. Alle Lauf- und Fahrwege waren mit Schutzvlies ausgelegt und abgeklebt, vor jedem Einsatz wurden Maschinen und Anschlagmittel geprüft und dokumentiert, Arbeiten in der Höhe erfolgten von Scherenarbeitsbühnen mit vollständiger PSA gegen Absturz. Ergebnis: keine Beschädigung an Boden oder Bestandstechnik.
Serienmontage von 160 PDCs
Beim Rollout von 160 PDCs in acht Datenhallen im Rhein-Main-Gebiet musste die Gefährdungsbeurteilung eine Serie abbilden: sechs Lift-&-Shift-Mechaniker, vier Ebenen, ein Schwerlastaufzug als Nadelöhr, mehrere Wochen Projektlaufzeit. Die Maßnahmen waren entsprechend technisch und organisatorisch: ein kompaktes Hubgerät und ein Hubgestell aus Aluminiumtraversen mit Kettenzug statt Muskelkraft, Rundschlingen zum Heben von der Palette, Schutzplatten und Vlies auf sämtlichen Fahr- und Arbeitswegen, abgehängte Wände, ein getakteter Materialfluss, der Stau in den Hallen vermied. Über mehrere Wochen in acht Hallen gab es keine einzige Beschädigung – und bei 160 Schränken null Nacharbeiten.
Montage einer Löschzentrale mit 240 Druckgasflaschen
Bei der Montage einer Löschzentrale für eine Stickstoff-Gaslöschanlage im Raum Frankfurt haben drei Monteure in zwei Wochen Flaschengestelle montiert, Rohrleitungen an das vorhandene Hausnetz angeschlossen und 240 Stickstoffflaschen in sechs Batterien à 40 einzeln eingebracht, gesichert und angeschlossen. Bei rund 300 bar Betriebsdruck gehören in die Gefährdungsbeurteilung der Transport und das Sichern jeder einzelnen Flasche sowie die Dichtheit jeder Verschraubung: Ventil in korrekter Ausrichtung, Manometer ablesbar, Schläuche ohne Spannung und Knick, jede Verbindung kontrolliert angezogen und geprüft. Die Anlage wurde anschließend Sektion für Sektion durch die Fachfirma für Löschtechnik in Betrieb genommen – ohne Nacharbeiten.
Liegt bei Ihnen ein RAMS zur Prüfung auf dem Tisch – oder brauchen Sie eines für eine Montage, die in wenigen Wochen beginnt? Dann sprechen Sie uns an: Mit Ablaufbeschreibung und Lageplan klären wir meist in einer Stunde, was dem Dokument fehlt oder welchen Umfang es für Ihre Baustelle braucht.
Was das für Ihre Rolle bedeutet
Für Einkäufer: Nehmen Sie das RAMS als eigene Position ins Leistungsverzeichnis auf – mit Ortsbegehung, Hubplan je Hub, Dokumentsprache und Abgabetermin vor Montagebeginn. Verlangen Sie als Eignungsnachweis ein anonymisiertes Muster-RAMS des Bieters: Daran sehen Sie, ob er projektbezogen arbeitet oder Vorlagen tauscht. Legen Sie in der Schnittstellenliste fest, welche Angaben bauseits kommen, damit fehlende Informationen kein Nachtragsgrund werden. Was zu einem Hebe- und Montagegewerk gehört, beschreibt unsere Leistungsseite Lift & Shift.
Für Planer: Ein RAMS kann nur so gut sein wie die Planungsgrößen, die der Nachunternehmer bekommt: Nutz- und Punktlasten, Doppelbodenklasse, Türlichten und lichte Höhen, Aufzugstragkraft, Flucht- und Rettungswege, Lage der Bestandstechnik. Stellen Sie diese Angaben so bereit, dass sie in der Gefährdungsbeurteilung ankommen, und prüfen Sie im Gegenzug, ob das Method Statement mit Einbringkonzept und Montagefolge übereinstimmt. Wo Ihre Planung Arbeiten in der Höhe oder in engen Gassen erzwingt, sollten Sie das wissen, bevor der Nachunternehmer es als Gefährdung aufschreibt – eine Einbringöffnung mehr erspart oft eine PSAgA-Maßnahme.
Für Projektleiter und Bauleiter: Fordern Sie das RAMS so früh an, dass eine Ortsbegehung davor liegt, und prüfen Sie es mit den zwölf Fragen oben. Koppeln Sie die Hubfreigabe an das geprüfte RAMS und den Erlaubnisschein, vereinbaren Sie, dass Änderungen vor Ort dokumentiert und erneut unterwiesen werden, und lassen Sie sich als Bauleiter den Unterweisungsnachweis am ersten Einsatztag beim Toolbox Talk zeigen. Abweichungen und Stopps gehören ins Bautagebuch – sie sind die Grundlage der Wirksamkeitskontrolle. Wie wir Hebearbeiten im Rechenzentrum organisieren, zeigt unsere Seite zum Datacenter-Bau.
Für Instandhaltungsleiter: Bei Arbeiten an oder neben laufenden Anlagen sind Sie die Quelle für die Gefährdungen, die im RAMS sonst fehlen: Freischaltung und Sichern gegen Wiedereinschalten (LOTO), Restenergien, Medien, Betriebszustände, Erlaubnisschein- und Heißarbeitsregeln Ihres Hauses. Lesen Sie das Method Statement daraufhin, ob es Ihre Freigabeschritte an der richtigen Stelle enthält, und stimmen Sie die Kurzbeurteilung am Morgen mit Ihrem Schichtpersonal ab. Die Wirksamkeitskontrolle gehört danach in Ihre Anlagenakte – für die nächste Instandsetzung derselben Anlage.
Für Sicherheitsfachkräfte und HSE-Koordinatoren: Gleichen Sie das RAMS mit dem SiGe-Plan und den Gefährdungen anderer Gewerke ab und prüfen Sie, ob Erlaubnisschein, Gefährdungsbeurteilung und Hubplan dieselben Bereiche und Zeiträume meinen. Prüfen Sie Maßnahmenhierarchie, Rettungskonzept und die Pflichtenübertragung an die verantwortliche Person für Hebearbeiten, und stellen Sie sicher, dass die Unterweisung in einer Sprache stattfindet, die jeder in der Kolonne versteht. Klären Sie vorab, dass die Stopp-Befugnis für jeden gilt und wie Beinahe-Unfälle gemeldet werden.
RAMS-Gliederung: Vorlage zum Anfordern
Die RAMS-Gliederung für Montage- und Hebearbeiten ist eine kommentierte Kapitelstruktur: Zu jedem Abschnitt – von Projektdaten über Arbeitsablauf, Gefährdungen je Schritt und Hubplan bis Notfall, Unterweisung und Änderungen – nennt sie die Pflichtinhalte, die deutsche Rechtsgrundlage und eine Prüffrage für den Auftraggeber. Eine Liste typischer Lücken ergänzt sie. Sie hilft Projektleitern beim Prüfen und Nachunternehmern beim Erstellen – und sorgt dafür, dass beide dasselbe Dokument meinen. Fordern Sie die RAMS-Gliederung über unser Kontaktformular an – Stichwort „RAMS-Gliederung“.
Warum Omega Mounting?
Wir sind ein Montagebetrieb aus Rodgau bei Frankfurt und erstellen für jeden Einsatz in Rechenzentren und Industriebetrieben ein projektbezogenes RAMS mit Hubplänen – nach Ortsbegehung, in der auf der Baustelle vereinbarten Sprache, und wir unterweisen unsere Teams darin, bevor der erste Hub beginnt. Die verlinkten Einsätze zeigen das Ergebnis: ein CRAH-Austausch im laufenden Betrieb ohne Beschädigung, ein Rollout von 160 Schränken ohne Nacharbeit, 240 Druckgasflaschen dicht verschraubt. Von Rodgau aus sind wir in Frankfurt, Offenbach, Hanau und im Rhein-Main-Gebiet kurzfristig vor Ort, über die 24-Stunden-Hotline auch außerhalb der Bürozeiten erreichbar; unsere Werkstatt fertigt Hilfskonstruktionen und Anschlagvorrichtungen, wenn ein Hubplan sie braucht. Einen Überblick über unsere Arbeit vor Ort gibt die Seite zur Industriemontage in Hanau, einen über alle Leistungen die Seite Industriemontage. Für Sie heißt das: RAMS, Hubplan, verantwortliche Person und Montage kommen aus einer Hand und von einem Ansprechpartner – und das Dokument, das Sie prüfen, wurde von denselben Leuten geschrieben, die am Hubtag auf Ihrer Baustelle in Frankfurt, Offenbach oder Darmstadt stehen.
Fazit
Ein RAMS für Montagearbeiten ist kein zusätzliches Instrument neben dem deutschen Arbeitsschutz, sondern seine projektbezogene Form: Gefährdungsbeurteilung und Arbeitsanweisung in einem Dokument, ergänzt um Hubpläne, Nachweise, Rettungskonzept und Unterweisung. Gut ist es, wenn es für Ihre Baustelle geschrieben wurde, jeden Schritt einzeln bewertet, die Maßnahmenhierarchie einhält und von den Menschen unterschrieben ist, die die Arbeit ausführen. Als Auftraggeber prüfen Sie Ortsbezug, Ablauf, Verweise und Unterweisung – nicht die Farbe der Matrix. Wenn Sie eine Montage oder einen Hub im Rhein-Main-Gebiet planen und wissen möchten, wie ein projektbezogenes RAMS Montage dafür aussieht: Schicken Sie uns Ablaufbeschreibung, Lageplan und Montagetermin – wir melden uns mit einer ehrlichen Einschätzung, welchen Umfang das Dokument für Ihre Baustelle braucht.
Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?
Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.
100 % unverbindlich & kostenfrei
Diese Ratgeber könnten Sie auch interessieren
Über den Autor
Tobias Schott
Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung
Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.
Häufig gestellte Fragen
RAMS steht für Risk Assessment Method Statement und bezeichnet ein projektbezogenes Sicherheitsdokument, das die Gefährdungsbeurteilung und die schrittweise Arbeitsanweisung für eine konkrete Montage oder Hebearbeit zusammenführt. Der Begriff stammt aus dem britisch-irischen Arbeitsschutz und ist auf international geführten Baustellen in Deutschland üblich.
Nein. Die Gefährdungsbeurteilung ist gesetzliche Pflicht jedes Arbeitgebers und zu dokumentieren – unabhängig davon, ob ein Auftraggeber ein RAMS verlangt. Das RAMS ist die projektbezogene Ausarbeitung dieser Gefährdungsbeurteilung zusammen mit der Arbeitsanweisung, in der Form, die der Auftraggeber vertraglich fordert.
Das RAMS beschreibt das gesamte Projekt mit allen Arbeitsschritten und Gefährdungen; der Hubplan (Liftplan) ist die Detailplanung eines einzelnen Hubs mit Lastgewicht, Schwerpunkt, Anschlagpunkten, Hebezeug, Maschinenposition, Lastweg und Lastbereich. Der Erlaubnisschein (Permit to Work) ist die tagesaktuelle Arbeitsfreigabe des Betreibers für Bereich und Zeitraum auf Basis des geprüften RAMS. Beide müssen im RAMS eindeutig referenziert sein.
Der Nachunternehmer, der die Arbeit ausführt, denn er ist Arbeitgeber seiner Beschäftigten und kennt seine Arbeitsmittel und Verfahren. Der Auftraggeber liefert die bauseitigen Informationen – Zutritt, andere Gewerke, Betriebszustand, Bodenlasten – und prüft das Dokument, bevor er die Hubfreigabe erteilt.
Mit zwölf Fragen: Ortsbezug, Übereinstimmung des Ablaufs mit dem Einbringkonzept, Gefährdungen je Schritt, Maßnahmenhierarchie, glaubwürdiges Restrisiko, Hubplan je Hub, Prüfnachweise der Arbeitsmittel, Qualifikationen der tatsächlichen Kolonne, Rettungskonzept, Berücksichtigung anderer Gewerke, Unterweisungsnachweis mit Unterschriften und Regel für Abweichungen samt Stopp-Befugnis. Fehlt mehr als eine Antwort, ist das Dokument nicht freigabereif.
Die Gefährdungsbeurteilung nach §§ 5 und 6 ArbSchG und § 3 BetrSichV, die Maßnahmenhierarchie nach § 4 ArbSchG, die Wirksamkeitskontrolle nach § 3 ArbSchG, die Unterweisung nach § 12 ArbSchG, die Zusammenarbeit mehrerer Arbeitgeber nach § 8 ArbSchG und § 6 DGUV Vorschrift 1, die Prüfung von Arbeitsmitteln nach § 14 BetrSichV sowie für Krane und Anschlagmittel DGUV Vorschrift 52 und DGUV Regel 100-500.
Das Dokument kann in der auf der Baustelle vereinbarten Sprache vorliegen, häufig zweisprachig. Entscheidend ist die gesetzliche Unterweisungspflicht: Die Unterweisung der Beschäftigten muss in einer Sprache erfolgen, die sie verstehen. Ein englisches RAMS für eine deutschsprachige Kolonne – oder umgekehrt – braucht deshalb eine Unterweisung und einen Toolbox Talk in der Sprache des Teams.
Ja. Die Systematik aus Gefährdungsbeurteilung je Schritt, Arbeitsanweisung, Hubplan, Rettungskonzept und Unterweisung gilt für Maschinenumzüge, Kranmontagen, Anlagenmontagen in der Logistik oder Netzersatzanlagen genauso. Das Rechenzentrum fügt Live Environment, Zutrittsregeln mit Induction und Escort sowie fertige Oberflächen auf dem Doppelboden als Randbedingungen hinzu.
Die Arbeit wird angehalten, die Abweichung bewertet, das RAMS angepasst und das Team erneut unterwiesen – erst dann geht es weiter. Diese Regel gehört ins Dokument selbst, denn ein RAMS ohne Änderungsverfahren lädt dazu ein, Abweichungen zu übergehen. Das Anhalten ist dabei nie ein Fehler.
Schicken Sie uns über das Kontaktformular drei Angaben: eine kurze Beschreibung der Montage- oder Hebearbeit mit Lastdaten, einen Lageplan oder Fotos von Aufstellort und Transportweg und den geplanten Zeitraum. Wir vereinbaren die Ortsbegehung – ob Rechenzentrum in Frankfurt oder Offenbach, Industriebetrieb in Hanau oder Logistikzentrum im Rhein-Main-Gebiet – und schicken Ihnen eine schriftliche Einschätzung zu Umfang und Gliederung des RAMS, den nötigen Hubplänen und den bauseitigen Angaben, die wir dafür brauchen. Ihr Ansprechpartner ist Tobias Schott.
