Schnittstellen im Großprojekt: Montage planen mit Hersteller, Nachunternehmer und Instandhalter an einem Tisch

Von Tobias Schott  ·  Lesezeit ca. 23 Minuten  ·  Stand: Oktober 2026

Ausgerichtet und bereit für den elektrischen Anschluss
Die Schnittstelle in einem Bild: Der Verteilerschrank steht laservermessen an seiner Position – ab hier übernimmt das Elektro-Gewerk.

Die meisten Verzögerungen und Nachträge bei der Montage in Großprojekten entstehen nicht an der Anlage, sondern an den Schnittstellen. Dort, wo niemand festgelegt hat, wo das eine Gewerk aufhört und das nächste anfängt.

Ein Rechenzentrum mit acht Datenhallen, eine Produktionslinie mit Stahlbühne, eine Löschzentrale mit 240 Flaschen: Großprojekte bringen Hersteller, Fachfirmen, Nachunternehmer, Planer und Bauleitung auf eine Baustelle. Jeder liefert ein Teil des Ganzen. Die Schnittstellen bei Großprojekten in der Montage sind die Stellen, an denen diese Teile zusammenkommen müssen – räumlich, zeitlich und fachlich. Genau danach fragt, wer nach „Schnittstellen Großprojekt Montage“ sucht. Wer es nicht vorher klärt, klärt es am Montagetag, unter Zeitdruck, mit einem Folgegewerk, das wartet.

Dieser Artikel vertieft unseren Ratgeber zum Leistungsverzeichnis für Montage und Einbringung. Dort geht es darum, eine Montageleistung so auszuschreiben, dass keine Nachträge entstehen. Hier geht es um das, was zwischen den Leistungen liegt. Und darum, wie Sie eine Schnittstellenliste, eine Verantwortungsmatrix und saubere Übergabepunkte aufsetzen, die auf der Baustelle funktionieren.

Wir schreiben aus der Perspektive des Montagebetriebs, der in Großprojekten meist als Nachunternehmer eines Herstellers, einer Fachfirma oder eines Generalunternehmers arbeitet. Er übergibt die Anlage am Ende dem späteren Instandhalter. Drei Einsätze aus unserem Auftragstagebuch zeigen, wie das aussieht: 160 Stromverteilerschränke in einem Rechenzentrum im Rhein-Main-Gebiet, eine Gaslöschanlage im Raum Frankfurt und eine Stahlbühne am Flughafen Kassel.

Das Wichtigste in Kürze

Was sind Schnittstellen bei Großprojekten in der Montage?

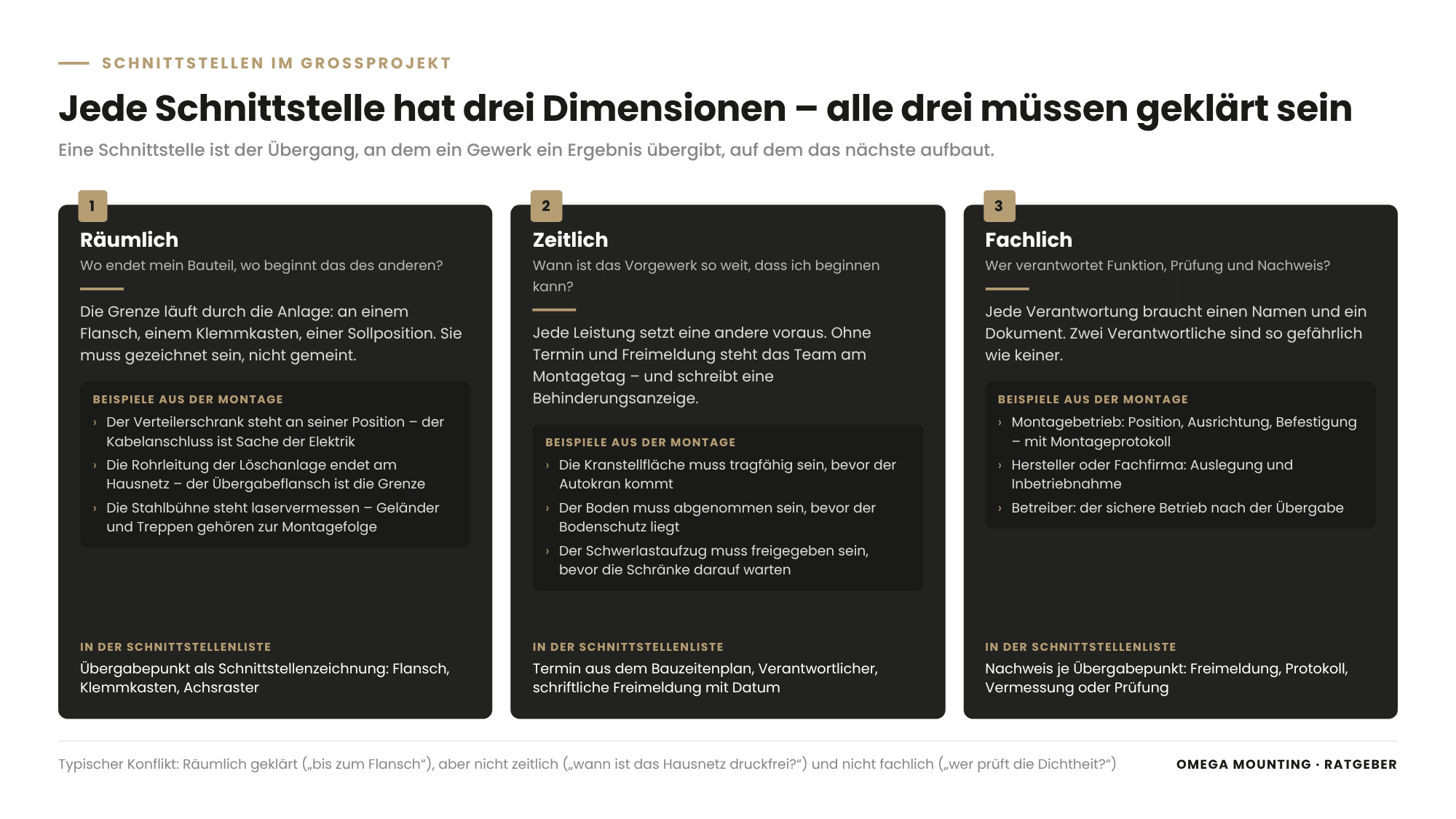

Erklärgrafik: Schnittstellen Großprojekt Montage – die räumliche, zeitliche und fachliche Dimension jeder Schnittstelle mit Beispielen aus Montage, Elektrik und Inbetriebnahme.
Schnittstellen haben drei Dimensionen – und die meisten Nachträge entstehen dort, wo nur eine davon geklärt war. Grafik: Omega Mounting

Schnittstellen bei Großprojekten sind die Übergänge zwischen den Leistungen verschiedener Beteiligter, an denen ein Gewerk ein Ergebnis übergibt, auf dem das nächste aufbaut. Beteiligte sind Bauherr, Planer, Generalunternehmer, Hersteller, Fachfirmen, Nachunternehmer und der spätere Betreiber. In der Montage sind das typischerweise die Übergänge zwischen Bau und Technik, zwischen Lieferung und Aufstellung, zwischen Aufstellung und Anschluss sowie zwischen Anschluss und Inbetriebnahme.

Der Begriff Gewerk bezeichnet eine abgegrenzte Leistung mit eigener Fachkompetenz – Stahlbau, Elektro, Kälte, Brandschutz, Montage. Gewerketrennung ist in Großprojekten normal und sinnvoll, weil jeder macht, was er am besten kann. Sie funktioniert nur, wenn jede Trennlinie als Schnittstelle definiert ist: Vorgewerk, Folgegewerk, Übergabepunkt, Nachweis.

Drei Dimensionen jeder Schnittstelle

Die meisten Konflikte entstehen, wenn nur eine Dimension geklärt wurde. Etwa die räumliche („bis zum Flansch“), aber nicht die zeitliche („wann ist das Hausnetz druckfrei?“) oder die fachliche („wer prüft die Dichtheit?“).

Warum Großprojekte besonders anfällig sind

Je mehr Beteiligte, desto mehr Schnittstellen. Die Zahl wächst schneller als die Zahl der Beteiligten. Dazu kommen in Großprojekten Taktplanung, parallele Gewerke auf derselben Fläche und Nadelöhre wie ein einziger Schwerlastaufzug. Und Verantwortungsketten über drei Vertragsebenen: Bauherr – Generalunternehmer – Hersteller – Montagebetrieb. Was der Bauherr mit dem Generalunternehmer vereinbart hat, kommt beim Montagebetrieb oft nur als „bauseits“ an.

Welche Schnittstellen gibt es bei der Montage im Großprojekt?

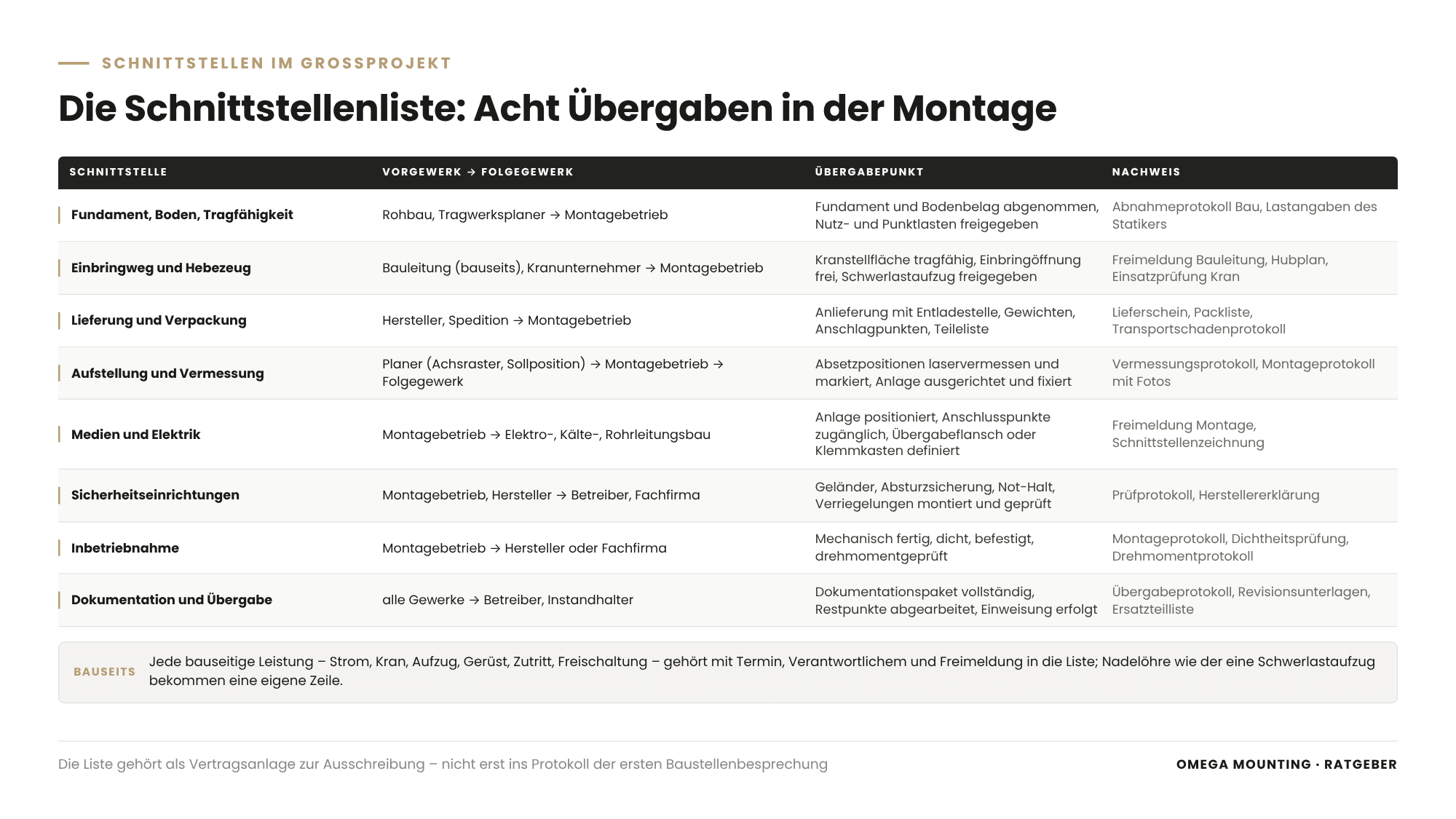

Übersicht: Schnittstellen Großprojekt Montage – Schnittstellenliste mit Vorgewerk, Folgegewerk, Übergabepunkt und Nachweis von Fundament bis Übergabe an den Betreiber.
Acht Stellen, an denen in der Montage ein Gewerk übergibt und das nächste aufbaut – je Schnittstelle mit Übergabepunkt und Nachweis. Grafik: Omega Mounting

Bei der Montage in Großprojekten treten die Schnittstellen an acht Stellen auf. Das sind Bau und Fundament, Einbringweg und Hebezeug, Lieferung und Verpackung, Aufstellung und Vermessung. Dazu Medien und Elektrik, Sicherheitseinrichtungen, Inbetriebnahme sowie Dokumentation und Übergabe an den Betreiber. Die folgende Schnittstellenliste zeigt sie mit Vorgewerk, Folgegewerk, Übergabepunkt und Nachweis.

SchnittstelleVorgewerk (liefert)Folgegewerk (baut auf)ÜbergabepunktNachweis
Fundament, Boden, Tragfähigkeit.Rohbau, Tragwerksplaner.Montagebetrieb.Fundament abgenommen, Nutzlast und Punktlasten freigegeben, Bodenbelag abgenommen.Abnahmeprotokoll Bau, Lastangaben des Statikers.
Einbringweg und Hebezeug.Bauleitung (bauseits), Kranunternehmer.Montagebetrieb.Kranstellfläche tragfähig, Einbringöffnung frei, Schwerlastaufzug freigegeben, Transportwege geräumt.Freimeldung Bauleitung, Hubplan, Einsatzprüfung Kran.
Lieferung und Verpackung.Hersteller, Spedition.Montagebetrieb.Anlieferung mit Entladestelle, Gewichtsangaben, Anschlagpunkten, Teileliste.Lieferschein, Packliste, Transportschadenprotokoll.
Aufstellung und Vermessung.Planer (Achsraster, Sollposition).Montagebetrieb → Folgegewerk.Absetzpositionen laservermessen und markiert, Anlage ausgerichtet und fixiert.Vermessungsprotokoll, Montageprotokoll mit Fotos.
Medien und Elektrik.Montagebetrieb.Elektro-, Kälte-, Rohrleitungsbau.Anlage positioniert, Anschlusspunkte zugänglich, Übergabeflansch oder Klemmkasten definiert.Freimeldung Montage, Schnittstellenzeichnung.
Sicherheitseinrichtungen.Montagebetrieb, Hersteller.Betreiber, Fachfirma.Geländer, Absturzsicherung, Not-Halt, Verriegelungen montiert und geprüft.Prüfprotokoll, Herstellererklärung.
Inbetriebnahme.Montagebetrieb.Hersteller oder Fachfirma.Mechanisch fertig, dicht, befestigt, drehmomentgeprüft.Montageprotokoll, Dichtheitsprüfung, Drehmomentprotokoll.
Dokumentation und Übergabe.Alle Gewerke.Betreiber, Instandhalter.Dokumentationspaket vollständig, Restpunkteliste abgearbeitet, Einweisung erfolgt.Übergabeprotokoll, Revisionsunterlagen, Ersatzteilliste.

Bauseits – das gefährlichste Wort im Vertrag

Technische Zeichnung einer Liste bauseitiger Leistungen – Baustrom, Kran, Aufzug, Freischaltung, Zutritt – jeweils mit Termin, Verantwortlichem und Freimeldung; beim Aufzug fehlt die Freimeldung, das Montageteam steht und schreibt eine Behinderungsanzeige
Jede bauseitige Leistung gehört als eigene Zeile in die Schnittstellenliste – mit Termin, Verantwortlichem und Freimeldung vor dem Montagetag. Fehlt eine davon, steht das Team und es folgt die Behinderungsanzeige. Grafik: Omega Mounting

„Bauseits“ bedeutet: Der Auftraggeber stellt etwas bereit, das der Auftragnehmer für seine Leistung braucht – Strom, Kran, Aufzug, Gerüst, Zutritt, Freischaltung, Medienanschluss. Das Wort ist kurz, die Folgen sind lang. Ist die bauseitige Leistung am Montagetag nicht da, steht das Team. Der Montagebetrieb muss dann eine Behinderungsanzeige schreiben – die schriftliche Meldung, dass er seine Leistung nicht erbringen kann, weil eine Voraussetzung fehlt. Jede bauseitige Leistung gehört deshalb mit Termin, Verantwortlichem und Freimeldung in die Schnittstellenliste. Nicht nur mit dem Wort „bauseits“ ins Leistungsverzeichnis.

Das Nadelöhr erkennen

Technische Zeichnung eines Schwerlastaufzugs in zwei Varianten: links stehen drei Gewerke mit ihrem Material gleichzeitig davor, rechts regelt ein Belegungsplan nacheinander gestaffelte Zeitfenster und ein Gewerk fährt
Der eine Aufzug, die eine Einbringöffnung, die eine Kranstellfläche – solche Nadelöhre gehören als eigene Zeile mit Belegungsplan und Verantwortlichem in die Schnittstellenliste, damit nicht drei Gewerke am selben Morgen davorstehen. Grafik: Omega Mounting

In jedem Großprojekt gibt es Engpässe, die mehrere Gewerke gleichzeitig brauchen: der eine Schwerlastaufzug, die eine Einbringöffnung, die eine Kranstellfläche, die eine Zutrittsschleuse. Diese Nadelöhre sind Schnittstellen besonderer Art, weil sie getaktet werden müssen. Wer sie in der Schnittstellenliste als eigene Zeile führt, mit Belegungsplan und Verantwortlichem, vermeidet eines: dass drei Gewerke am selben Morgen vor demselben Aufzug stehen.

Die laservermessene Halle mit markierten Absetzpositionen
Markierungslinien auf dem Bodenschutz: Die Absetzpositionen sind der vereinbarte Übergabepunkt zwischen Vermessung, Montage und Elektrik.

Wie erstellen Sie eine Schnittstellenliste?

Eine Schnittstellenliste erstellen Sie, indem Sie für jede Leistung im Projekt fragen, was sie voraussetzt und was auf ihr aufbaut. Jede gefundene Schnittstelle schreiben Sie mit Vorgewerk, Folgegewerk, Übergabepunkt, Nachweis, Termin und Verantwortlichem in eine Tabelle. Die vereinbaren Sie als Vertragsanlage – nicht erst auf der Baustelle. Die Liste wächst mit dem Projekt und wird in jeder Baustellenbesprechung fortgeschrieben.

In fünf Schritten zur Liste

Die Liste ist Vertragsanlage

Eine Schnittstellenliste, die erst in der ersten Baustellenbesprechung entsteht, kommt zu spät. Dann sind die Verträge geschlossen, die Preise kalkuliert und die bauseitigen Leistungen verteilt – oder eben nicht. Legen Sie die Liste der Ausschreibung bei und lassen Sie Bieter dazu Stellung nehmen. Bieterfragen zu Schnittstellen sind kein Störfaktor, sondern der Hinweis, wo die Liste noch Lücken hat.

Was der Montagebetrieb beiträgt

Wir sehen als Nachunternehmer oft nur unseren Ausschnitt des Projekts. Aber dort kennen wir die Schnittstellen besser als jeder andere. Welche Tragfähigkeit braucht der Boden für das Hebegerät, welche Türlichte muss der Transportweg hergeben, wie lange steht ein Schrank am Aufzug, welche Anschlagpunkte muss eine Lieferung haben? Fragen Sie den Montagebetrieb vor der Vergabe nach seinen Schnittstellen. Er wird Ihnen eine Liste geben, die der Planer so nicht kennt.

Wie sieht eine Verantwortungsmatrix aus?

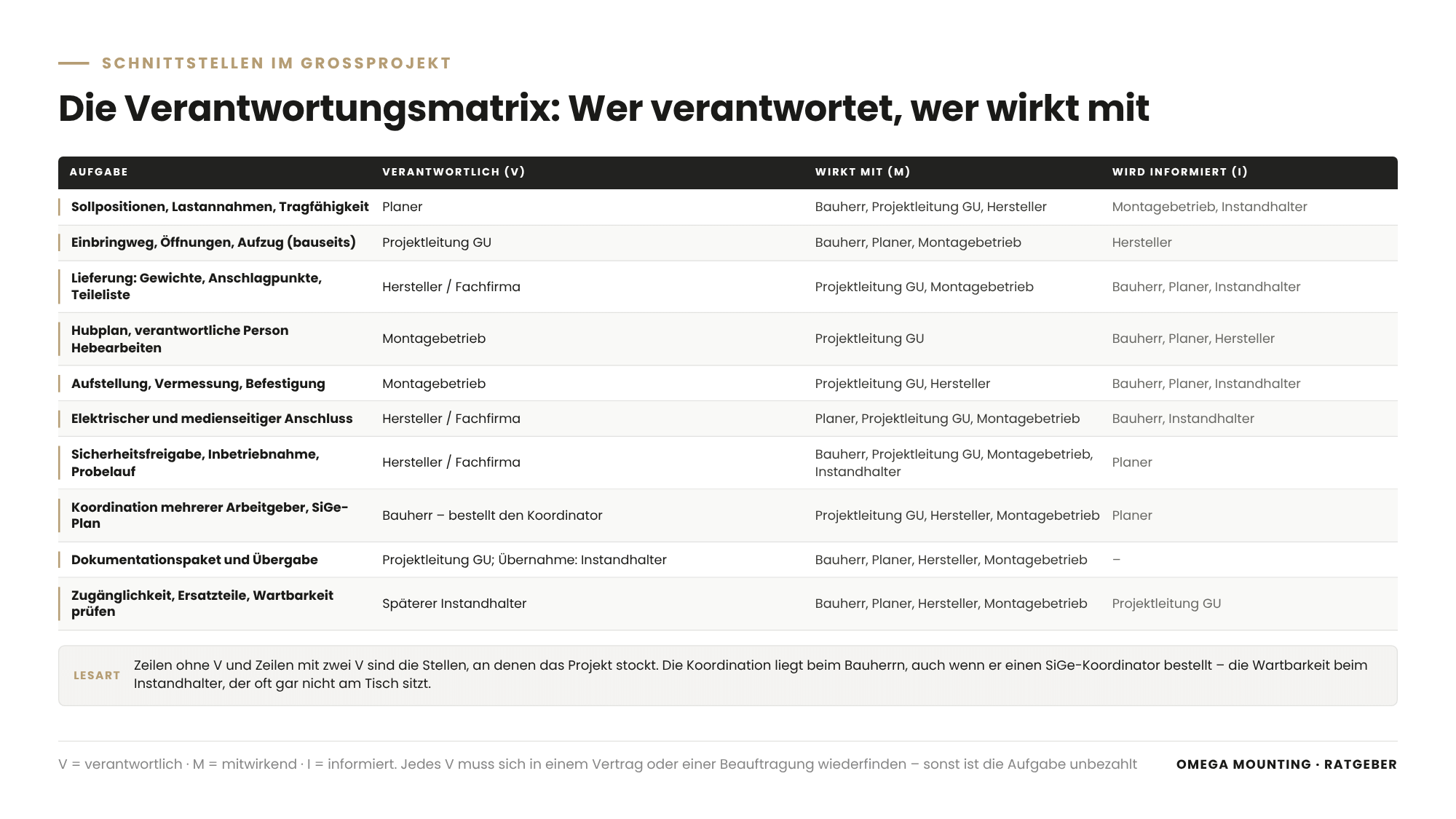

Übersicht: Schnittstellen Großprojekt Montage – Verantwortungsmatrix mit zehn Aufgaben von Sollpositionen bis Wartbarkeit und der Zuordnung, wer verantwortet, wer mitwirkt und wer informiert wird: Bauherr, Planer, Projektleitung GU, Hersteller oder Fachfirma, Montagebetrieb, späterer Instandhalter.
Die Verantwortungsmatrix als Lesehilfe: Je Aufgabe genau ein Verantwortlicher, dazu Mitwirkende und Informierte – die Lücken und Doppelungen sind die Stellen, an denen das Projekt später stockt. Grafik: Omega Mounting

Eine Verantwortungsmatrix ist eine Tabelle, die je Aufgabe im Projekt festhält, welcher Beteiligte sie verantwortet, wer mitwirkt und wer informiert wird. Im internationalen Projektmanagement heißt dieses Werkzeug RACI-Matrix. Im deutschen Baualltag genügen die Kürzel V (verantwortlich), M (mitwirkend) und I (informiert). Ihr Wert liegt in den Lücken: Zeilen ohne V und Zeilen mit zwei V sind die Stellen, an denen das Projekt später stockt.

AufgabeBauherr / BetreiberPlanerProjektleitung GUHersteller / FachfirmaMontagebetriebSpäterer Instandhalter
Sollpositionen, Achsraster, Lastannahmen festlegen.IVMMII
Tragfähigkeit Boden, Decke, Kranstellfläche nachweisen.MVMII–
Einbringweg, Öffnungen, Aufzug bereitstellen (bauseits).MMVIM–
Lieferung mit Gewichten, Anschlagpunkten, Teileliste.IIMVMI
Hubplan, Hebetechnik, verantwortliche Person für Hebearbeiten.IIMIV–
Aufstellung, Vermessung, Ausrichtung, Befestigung.IIMMVI
Elektrischer und medienseitiger Anschluss.IMMVMI
Sicherheitseinrichtungen prüfen und freigeben.MIMVMI
Inbetriebnahme, Probelauf, Funktionsprüfung.MIMVMM
Koordination mehrerer Arbeitgeber, SiGe-Plan.VIMMM–
Dokumentationspaket und Übergabe.MMVMMV (Übernahme).
Zugänglichkeit, Ersatzteile, Wartbarkeit prüfen.MMIMMV.

Die Matrix lesen

Zwei Zeilen verdienen besondere Aufmerksamkeit. Erstens „Koordination mehrerer Arbeitgeber“: Hier steht das V beim Bauherrn, weil die Baustellenverordnung ihn verpflichtet, bei mehreren Arbeitgebern auf einer Baustelle einen Koordinator zu bestellen. Auch wenn er die Aufgabe an einen Sicherheits- und Gesundheitsschutzkoordinator delegiert. Zweitens „Zugänglichkeit, Ersatzteile, Wartbarkeit“: Hier steht das V beim späteren Instandhalter. Der sitzt in vielen Projekten gar nicht am Tisch. Genau das ist die Lücke, die sich später in jedem Stillstandsfenster rächt.

Matrix und Vertrag zusammenbringen

Die Verantwortungsmatrix ersetzt keinen Vertrag, aber sie prüft ihn. Jedes V muss sich in einem Leistungsverzeichnis, einem Werkvertrag oder einer Beauftragung wiederfinden. Steht in der Matrix ein V, das in keinem Vertrag steht, ist die Aufgabe unbezahlt. Und wird deshalb nicht erledigt.

Löschzentrale im Rechenzentrum – Reihen von Stickstoffflaschen der Gaslöschanlage
Die Fachfirma plant und nimmt in Betrieb, der Montagebetrieb installiert: 240 Flaschen, sechs Batterien, eine klar geteilte Verantwortung.

Wie arbeiten Hersteller, Fachfirma und Montagebetrieb zusammen?

Hersteller und Fachfirmen planen, liefern und nehmen in Betrieb. Der Montagebetrieb bringt ein, stellt auf, montiert und übergibt. Diese Arbeitsteilung funktioniert, wenn der Übergabepunkt zwischen „mechanisch fertig“ und „in Betrieb genommen“ dokumentiert ist. Und wenn der Montagebetrieb als Nachunternehmer dieselben Nachweise bringt, die der Hersteller seinem Auftraggeber schuldet. Für Hersteller ist der Montagepartner die verlängerte Werkbank vor Ort. Für den Bauherrn soll am Ende eine Anlage aus einem Guss stehen.

Was der Hersteller braucht

Ein Hersteller, der einen Montagepartner beauftragt, braucht drei Dinge. Termintreue, weil seine Inbetriebnahme auf der Montage aufbaut. Präzision, weil seine Gewährleistung an der Montagequalität hängt. Und Nachweise, weil er sie seinem Auftraggeber weiterreichen muss. Welche Nachweise ein Nachunternehmer vorlegen sollte, von der Betriebshaftpflicht über Qualifikationen bis zur Unbedenklichkeitsbescheinigung, beschreibt unser Ratgeber zu Nachweisen von Nachunternehmern für Montagearbeiten.

Was der Montagebetrieb braucht

Umgekehrt braucht der Montagebetrieb vom Hersteller Gewichte und Schwerpunktlagen, Anschlagpunkte, Montageanleitung mit Drehmomenten und Teileliste. Dazu einen Ansprechpartner, der Fragen zur Anlage beantwortet, bevor sie auf der Baustelle entstehen. Fehlt das Gewicht, kann kein Hubplan entstehen. Fehlt die Anschlagpunktangabe, wird am Montagetag improvisiert.

Die Verantwortung für Hebearbeiten

Wo gehoben wird, braucht es eine verantwortliche Person für Hebearbeiten, die Hubplan, Anschlagmittel und Freigabe jedes Hubs verantwortet. Im internationalen Sprachgebrauch heißt sie Lifting Supervisor oder Appointed Person. In Großprojekten ist schriftlich zu klären, ob diese Person vom Montagebetrieb, vom Kranunternehmer oder vom Generalunternehmer gestellt wird. Wer diese Rolle übernimmt und was sie umfasst, beschreibt unser Ratgeber zur verantwortlichen Person für Hebearbeiten.

Mehrere Arbeitgeber, eine Baustelle

Sobald Hersteller, Montagebetrieb und Elektrofirma gleichzeitig vor Ort sind, greift § 8 des Arbeitsschutzgesetzes. Die Arbeitgeber müssen bei der Durchführung der Sicherheitsmaßnahmen zusammenarbeiten und sich gegenseitig über Gefährdungen unterrichten. Die DGUV Vorschrift 1 verlangt dafür eine Abstimmung und, wo nötig, eine aufsichtführende Person mit Weisungsbefugnis. Für Sie heißt das: Die Schnittstellenliste ist nicht nur ein Terminwerkzeug. Sie ist der Ort, an dem Sie festhalten, wer wen über was unterrichtet – etwa dass neben der Montagefläche Heißarbeiten laufen oder dass der Aufzug für Schwerlast gesperrt ist.

Welche Übergabepunkte brauchen Sie – und wie dokumentieren Sie sie?

Übergabepunkte brauchen Sie an jeder Schnittstelle, an der ein Folgegewerk auf dem Ergebnis eines Vorgewerks aufbaut. Jeder Übergabepunkt wird mit einer Freimeldung, einem Protokoll oder einer Prüfung dokumentiert. So wissen beide Seiten, dass die Übergabe stattgefunden hat – und was übergeben wurde. Der Unterschied zwischen „fertig“ und „freigemeldet“ ist der Unterschied zwischen Meinung und Nachweis.

Vier Übergabepunkte in der Montage

Technische Zeichnung von vier Übergabepunkten nebeneinander – freigemeldete Fläche, aufgestellter Schrank in der Flucht, mechanisch fertiger Schrank mit geprüften Verschraubungen, Übergabe an eine Person aus dem Betrieb – jeweils mit Protokoll und Kamera
Fläche frei, Aufstellung fertig, mechanisch fertig, Übergabe an den Betrieb: An jedem Übergabepunkt belegen Freimeldung oder Protokoll und ein Foto, was übergeben wurde. „Fertig“ ist eine Meinung, „freigemeldet“ ein Nachweis. Grafik: Omega Mounting

Fotodokumentation als Schnittstellenbeweis

Ein Foto je Übergabepunkt, mit Datum, Position und Zustand, ist die billigste Versicherung gegen spätere Diskussionen. Stand der Schrank in der Flucht, bevor die Elektrik kam? War der Boden ohne Kratzer, bevor das Folgegewerk die Fläche übernahm? War die Verschraubung angezogen, bevor die Fachfirma in Betrieb nahm? Wer das fotografiert hat, muss es nicht beweisen.

Schrittweise Inbetriebnahme

In Großprojekten wird selten alles auf einmal in Betrieb genommen. Die Fachfirma nimmt Sektion für Sektion in Betrieb, die Elektrik schließt Halle für Halle an. Das verlangt Übergabepunkte je Sektion. Und eine Liste, die zeigt, welche Sektion welchen Stand hat. Wie die gestuften Prüfungen in Rechenzentren ablaufen und was der Montagebetrieb dafür liefern muss, beschreibt unser Ratgeber zum Commissioning im Rechenzentrum.

Flaschenventil mit Manometer – jede Verschraubung muss bei 300 bar dicht sein
Dichtheit je Verschraubung ist der prüfbare Übergabepunkt vor der schrittweisen Inbetriebnahme durch den Auftraggeber.

Warum gehört der spätere Instandhalter von Anfang an an den Tisch?

Erklärgrafik: Schnittstellen Großprojekt Montage – was der spätere Instandhalter vor der Montage einbringt: Zugänglichkeit, Austauschbarkeit, Anschlagpunkte sowie Ersatzteile und Dokumentation, jeweils mit Fragen und der Folge, wenn niemand sie stellt.

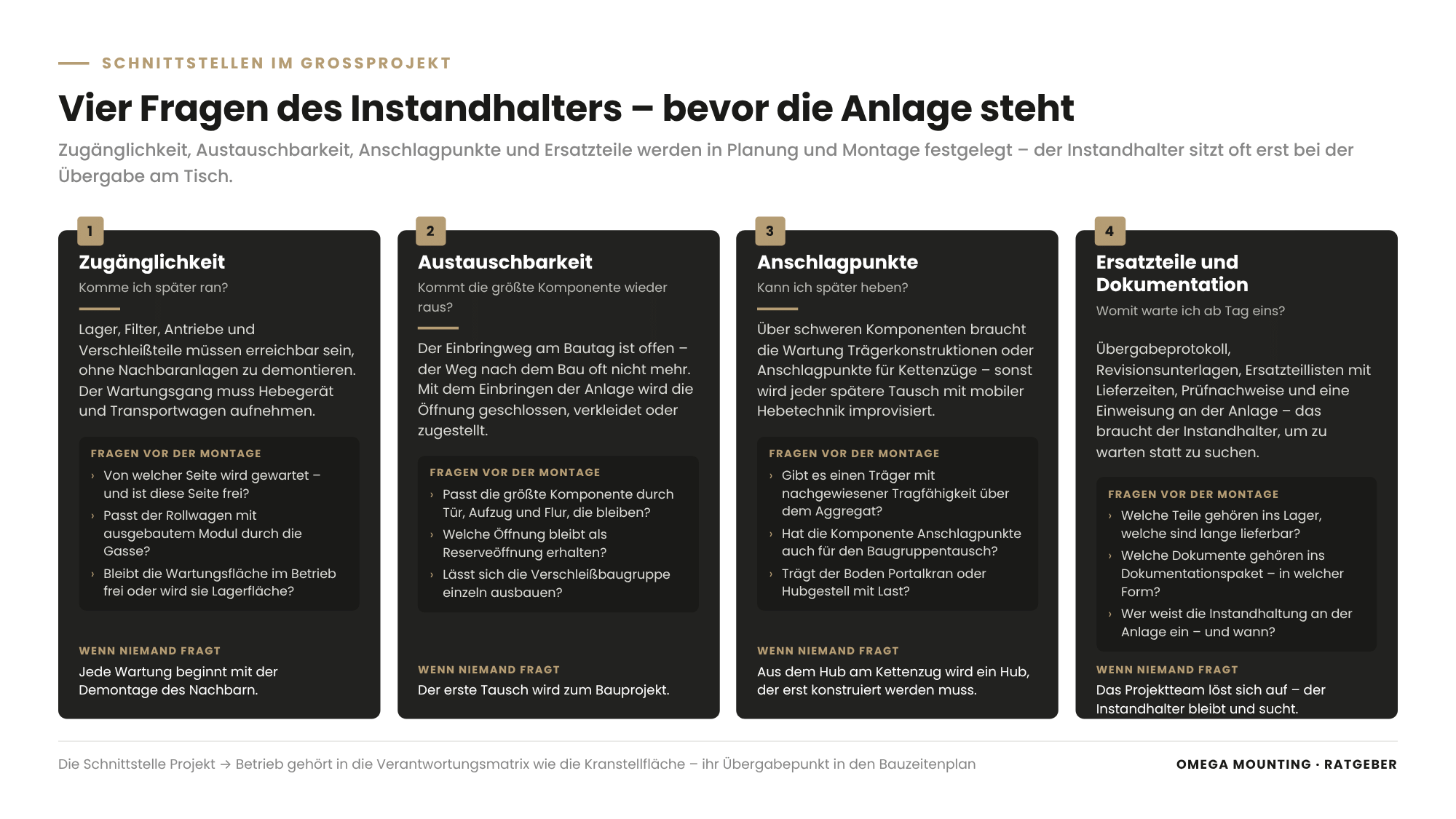

Vier Punkte, die der spätere Instandhalter vor der Montage einbringt – und die sich nach der Inbetriebnahme kaum noch ändern lassen. Grafik: Omega Mounting

Der spätere Instandhalter gehört von Anfang an an den Tisch, weil Zugänglichkeit, Wartungsflächen, Anschlagpunkte, Austauschbarkeit und Ersatzteilbevorratung in der Planung und Montage festgelegt werden. Nach der Inbetriebnahme lassen sie sich kaum noch ändern. Er ist der Beteiligte, der mit der Anlage am längsten lebt. Und der in den meisten Projekten erst bei der Übergabe erfährt, was er bekommen hat.

Was der Instandhalter vor der Montage einbringt

Die Schnittstelle Projekt → Betrieb

Die letzte Schnittstelle jedes Großprojekts ist die zwischen Projekt und Betrieb. Das Projektteam löst sich auf, der Instandhalter bleibt. Er braucht Übergabeprotokoll, Revisionsunterlagen, Ersatzteillisten mit Lieferzeiten, Prüfnachweise und eine Einweisung an der Anlage, um ab dem ersten Tag zu warten statt zu suchen. Diese Schnittstelle gehört in die Verantwortungsmatrix mit demselben Gewicht wie die Kranstellfläche. Ihr Übergabepunkt gehört in den Bauzeitenplan.

So läuft das bei uns im Rhein-Main-Gebiet

Im Rhein-Main-Gebiet arbeiten wir in Großprojekten fast immer als Montagepartner – im Auftrag von Herstellern, Fachfirmen und Generalunternehmern. Sie wollen ihre Anlage in Rechenzentren in Frankfurt und Offenbach, in Logistikzentren bei Hanau und Darmstadt oder in Produktionshallen im Umland aufgestellt und montiert haben. Von Rodgau aus sind die Wege kurz. Was lang sein kann, sind die Schnittstellen.

Wer uns mit dem Stichwort „Schnittstellen Großprojekt Montage“ anfragt, bekommt deshalb zuerst Fragen zurück: Was ist bauseits, was liefert der Hersteller, was machen wir – und woran erkennen wir, dass wir anfangen können? Die Antworten schreiben wir in eine Schnittstellenliste, die wir mit dem Angebot abgeben. Was wir dabei an Montageleistung einbringen, beschreibt unsere Seite zur Industriemontage im Bestand. Was Rechenzentren an Schnittstellen besonders macht, steht auf unserer Seite zum Datencenter-Bau im Rhein-Main-Gebiet.

Die eigene Werkstatt in Rodgau ist oft die Lösung für eine Schnittstelle, die niemand geplant hat. Ein Transportgestell für eine Lieferung ohne Anschlagpunkte, ein Hubgestell für eine Halle ohne Kranbahn, eine Konsole, die zwischen Plan und Wirklichkeit fehlt. Wenn der Hersteller aus einem anderen Bundesland liefert und der Generalunternehmer aus einem dritten koordiniert, ist der Montagebetrieb aus der Region derjenige, der am Montagetag da ist. Und der weiß, wo in Frankfurt um sechs Uhr morgens Stahl zu bekommen ist.

Montierte Stahlbühne in der Produktionshalle am Flughafen Kassel
Plan und Wirklichkeit weichen ab – die Laservermessung vor der Montage ist die Schnittstelle zwischen Stahlbaulieferung und Halle.

So machen wir das in der Praxis

Drei Einsätze aus unserem Auftragstagebuch zeigen, was „Schnittstellen Großprojekt Montage“ konkret heißt. Zwischen Montage und Elektrik, zwischen Montagebetrieb und Fachfirma, zwischen Lieferung und Halle.

160 Verteilerschränke, eine Schnittstelle zur Elektrik: Rechenzentrum im Rhein-Main-Gebiet

Beim Einbringen und Aufstellen von 160 Stromverteilerschränken in einem Rechenzentrum im Rhein-Main-Gebiet war die Gewerketrennung von Anfang an klar. Wir übernahmen den gesamten mechanischen Prozess: Transport ins Gebäude, Verteilung auf vier Ebenen vom Keller bis ins zweite Obergeschoss über den Schwerlastaufzug, Auspacken, Anheben von den Paletten, Laservermessung und millimetergenaue Positionierung. Die elektrischen Anschlussarbeiten folgten durch das Elektro-Gewerk.

Die Schnittstelle war ein Übergabepunkt im Wortsinn. Jeder Schrank stand exakt an seiner laservermessenen Position, in der Flucht seiner Reihe und unter seinem Kabelabgang, bevor er für das nächste Gewerk freigegeben wurde. Acht Datenhallen mit je 20 Schränken in zwei Reihen à 10, sechs Lift-&-Shift-Mechaniker, mehrere Wochen. Und bei 160 Schränken null Nacharbeiten für die Elektrik. Das Nadelöhr war der Schwerlastaufzug. Bei vier Etagen, 160 Schränken und mehreren Wochen Laufzeit musste der Materialfluss genauso getaktet sein wie die Montage – eine Schnittstelle, die in der Liste eine eigene Zeile verdient.

Fachfirma plant und nimmt in Betrieb, wir montieren: Löschzentrale im Raum Frankfurt

Bei der Montage einer Stickstoff-Gaslöschanlage in einem Rechenzentrum im Raum Frankfurt arbeiteten wir im Auftrag einer Fachfirma für Brandschutz – ein klassischer Partnereinsatz. Die Fachfirma plant, bringt Löschtechnik-Know-how und Zulassungen mit und nimmt in Betrieb. Wir liefern die Montage. Drei Monteure montierten in zwei Wochen die Flaschengestelle, die Rohrleitungen bis zum vorhandenen Hausnetz und 240 Stickstoffflaschen in sechs Batterien à 40 Flaschen. Jede wurde einzeln eingebracht, gesichert und angeschlossen.

Die fachliche Schnittstelle lag beim Übergabepunkt „mechanisch fertig und dicht“. Bei rund 300 bar Betriebsdruck würde jede undichte Verschraubung schleichend Druck verlieren. Deshalb wurde jede Verbindung kontrolliert angezogen und auf Dichtheit geprüft. Erst danach konnte der Auftraggeber die Anlage Sektion für Sektion in Betrieb nehmen – ohne Nacharbeiten. Die räumliche Schnittstelle war der Anschluss an das vorhandene Hausnetz. Dort endete unsere Rohrleitung, dort begann die Verantwortung des Betreibers für sein Netz.

Plan und Wirklichkeit: Stahlbühne am Flughafen Kassel

Bei der Montage einer Stahlbühne für eine Produktionsfirma am Flughafen Kassel kam die Bühne fertig geliefert. Die Schnittstelle zwischen Lieferung und Halle zeigte sich sofort: Zwischen Plan und Wirklichkeit gibt es fast immer eine Abweichung. Deshalb wurde die Halle vor der Montage per Laser vermessen und alle wichtigen Punkte eingezeichnet. Erst als das erste Feld stand, passgenau ausgerichtet war und die Diagonalmaße stimmten, ging die Montage weiter.

Zwei weitere Schnittstellen sind typisch. Das Hebezeug – hier ein vorhandener Hallenkran für die schweren Bodenplatten. Wo keiner da ist, stellt der Kunde Stapler oder Teleskopstapler bereit. Und die Sicherheitseinrichtungen, die im gleichen Zug mit den ersten Platten montiert wurden, damit niemand abstürzt. Geländer und Treppen sind kein Folgegewerk, sondern Teil der Montagefolge.

Steht bei Ihnen ein Großprojekt an, in dem Hersteller, Fachfirmen und Montage zusammenkommen müssen? Dann sprechen Sie uns an. Eine Schnittstellenbesprechung vor der Vergabe klärt meist in zwei Stunden, was bauseits ist, was der Hersteller liefert und wo der Montagebetrieb übergibt.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Legen Sie die Schnittstellenliste der Ausschreibung bei und verlangen Sie von jedem Bieter eine Stellungnahme dazu. Wer schweigt, hat die Schnittstellen nicht gelesen. Schreiben Sie bauseitige Leistungen mit Termin und Verantwortlichem ins Leistungsverzeichnis, nicht nur mit dem Wort „bauseits“. Regeln Sie, wie Behinderungsanzeigen und Nachträge an Schnittstellen behandelt werden. Eine Verantwortungsmatrix mit Vertragsbezug zeigt Ihnen, ob jedes V auch bezahlt ist.

Für Planer: Zeichnen Sie die Schnittstellen in Ihre Pläne: Übergabeflansche, Klemmkästen, Sollpositionen mit Achsraster, Lastannahmen für Hebegeräte, Einbringwege, die nach dem Bau bleiben. Fragen Sie den Montagebetrieb vor der Entwurfsfreigabe nach seinen Schnittstellen – Türlichten, Tragfähigkeiten, Aufzugsmaße, Anschlagpunkte. Holen Sie den späteren Instandhalter für Zugänglichkeit und Austauschbarkeit an den Tisch.

Für Projektleiter und Bauleiter: Als Projektleiter führen Sie Schnittstellenliste und Verantwortungsmatrix als lebende Dokumente. In jeder Baustellenbesprechung fortgeschrieben, mit Terminen aus dem Bauzeitenplan und Nadelöhren als eigenen Zeilen. Als Bauleiter sind Sie derjenige, der Übergabepunkte freimeldet: Fläche frei, Aufzug frei, Aufstellung fertig, mechanisch fertig. Melden Sie schriftlich frei, mit Datum und Foto, und verlangen Sie dasselbe von jedem Gewerk. Die Freimeldung ist der Moment, in dem die Schnittstelle real wird.

Für Instandhaltungsleiter: Lassen Sie sich an den Tisch holen, bevor die Anlage steht. Wenn niemand Sie einlädt, laden Sie sich selbst ein. Prüfen Sie Zugänglichkeit, Wartungsflächen, Anschlagpunkte, Austauschbarkeit der größten Komponente und die Ersatzteilliste mit Lieferzeiten, bevor die Einbringöffnung geschlossen wird. Verlangen Sie bei der Übergabe ein vollständiges Dokumentationspaket, eine abgearbeitete Restpunkteliste und eine Einweisung an der Anlage.

Für Hersteller und Anlagenbauer, die einen Montagepartner suchen: Geben Sie Ihrem Montagepartner, was er für den Hubplan braucht – Gewichte, Schwerpunktlagen, Anschlagpunkte, Montageanleitung mit Drehmomenten, Teileliste. Vereinbaren Sie den Übergabepunkt „mechanisch fertig“ mit Protokoll, bevor Ihre Inbetriebnahme beginnt. Verlangen Sie die Nachunternehmer-Nachweise, die Sie Ihrem Auftraggeber schulden. Klären Sie schriftlich, wer die verantwortliche Person für Hebearbeiten stellt. Ein Montagepartner aus der Region ist am Montagetag da, wenn Sie es nicht sein können.

Für Sicherheitsfachkräfte und HSE-Koordinatoren: Prüfen Sie, ob die Schnittstellenliste auch die Arbeitsschutz-Schnittstellen enthält: Wer unterrichtet wen über Heißarbeiten, Hübe, gesperrte Wege und Aufzüge? Wer ist aufsichtführende Person, wenn mehrere Arbeitgeber gleichzeitig arbeiten? Ist der Koordinator nach Baustellenverordnung bestellt und sein SiGe-Plan mit der Montagefolge abgestimmt? Die Technische Regel TRBS 1111 verlangt, dass ein Koordinator schriftlich bestellt und mit Weisungsbefugnis ausgestattet wird. Fordern Sie diese Bestellung ein, bevor das erste Gewerk anrückt.

Schnittstellenliste zum Anfordern

Die Vorlagen für Leistungsverzeichnis und Schnittstellenliste, die Sie für die Ausschreibung brauchen, beschreibt unser Ratgeber zum Leistungsverzeichnis für Montage und Einbringung. Die Schnittstellenliste mit den acht Schnittstellen aus diesem Artikel hilft Einkäufern bei der Ausschreibung und Projektleitern in der Baustellenbesprechung. Fordern Sie sie über unser Kontaktformular an – Stichwort „Schnittstellenliste Montage“.

Warum Omega Mounting?

Omega Mounting arbeitet von Rodgau bei Frankfurt aus als Montagepartner in Großprojekten. Im Auftrag von Herstellern, Fachfirmen und Generalunternehmern, in Rechenzentren, Logistikzentren und Produktionshallen im Rhein-Main-Gebiet und darüber hinaus. Die verlinkten Einsätze zeigen, was Schnittstellenarbeit bei uns heißt. 160 Verteilerschränke ohne Nacharbeit an die Elektrik übergeben. 240 Löschgasflaschen dicht an die Inbetriebnahme der Fachfirma übergeben. Eine Stahlbühne nach Laservermessung in eine Halle gesetzt, die anders war als der Plan. Mit unserer Werkstatt in Rodgau schließen wir Lücken zwischen Plan und Wirklichkeit. Mit eigener Hebetechnik und einer verantwortlichen Person für Hebearbeiten verantworten wir jeden Hub. Per Telefon oder WhatsApp sind wir erreichbar, wenn eine Schnittstelle am Wochenende klemmt. Sie bekommen bei uns einen Ansprechpartner, der Ihre Schnittstellenliste liest, ergänzt und am Montagetag einhält – mit kurzen Wegen im Rhein-Main-Gebiet.

Fazit

Schnittstellen bei Großprojekten entscheiden über Termin, Qualität und Nachträge der Montage – nicht die Anlage selbst. Wer jede Schnittstelle räumlich, zeitlich und fachlich klärt, schreibt sie mit Vorgewerk, Folgegewerk, Übergabepunkt und Nachweis in eine Schnittstellenliste. Wer Verantwortungen in einer Matrix ohne Lücken und Doppelungen verteilt und den späteren Instandhalter von Anfang an einbezieht, bekommt eine Anlage aus einem Guss – auch wenn fünf Firmen daran gebaut haben. Mehr steckt hinter dem Suchbegriff „Schnittstellen Großprojekt Montage“ nicht, und weniger reicht nicht. Schicken Sie uns Ihre Projektbeschreibung, den Bauzeitenplan und die Liste der beteiligten Gewerke. Wir melden uns mit einer ehrlichen Einschätzung, welche Schnittstellen bei Ihrem Projekt die Aufmerksamkeit brauchen.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Das Leistungsverzeichnis beschreibt, was ein Auftragnehmer leistet. Die Schnittstellenliste beschreibt, was zwischen den Leistungen liegt – wer wem was wann übergibt und woran das erkennbar ist. Beide gehören zusammen: Jede bauseitige Leistung im Leistungsverzeichnis braucht eine Zeile in der Schnittstellenliste mit Termin, Verantwortlichem und Freimeldung. Fehlt die Liste, werden Schnittstellen am Montagetag verhandelt.

Grundsätzlich der Bauherr beziehungsweise sein Generalunternehmer. Die Baustellenverordnung verpflichtet den Bauherrn, bei mehreren Arbeitgebern auf einer Baustelle einen Koordinator zu bestellen. Nach VOB/B hat der Auftraggeber die Leistungen der verschiedenen Unternehmer zu koordinieren. Die Arbeitgeber selbst müssen nach § 8 Arbeitsschutzgesetz zusammenarbeiten und sich über Gefährdungen unterrichten. Die Verantwortungsmatrix macht sichtbar, wer diese Aufgaben wahrnimmt.

„Bauseits“ heißt, dass der Auftraggeber eine Voraussetzung bereitstellt – Strom, Kran, Aufzug, Gerüst, Freischaltung, Zutritt. Das Problem ist das fehlende Datum. Ohne Termin und Verantwortlichen ist nicht klar, wann die Leistung da sein muss, und am Montagetag fehlt sie. Schreiben Sie jede bauseitige Leistung mit Termin, Verantwortlichem und Freimeldung in die Schnittstellenliste.

Mit einer schriftlichen Freimeldung oder einem Protokoll, das Datum, Zustand und Unterschrift beider Seiten enthält, ergänzt um Fotos der übergebenen Fläche oder Anlage. Für „mechanisch fertig“ gehören Montageprotokoll, Drehmomentprotokoll und – bei druckführenden Systemen – ein Dichtheitsprotokoll dazu. Was fotografiert und unterschrieben ist, muss später nicht bewiesen werden. Eine rechtliche Prüfung Ihrer Vertragsdokumente ersetzt das nicht.

Vor der Entwurfsfreigabe und spätestens vor der Vergabe der Montage – also bevor Einbringwege, Wartungsflächen, Anschlagpunkte und Ersatzteillisten festgelegt sind. Nach der Inbetriebnahme lassen sich Zugänglichkeit und Austauschbarkeit kaum noch ändern. Die Übergabe an den Betrieb ist die letzte Schnittstelle des Projekts und gehört mit demselben Gewicht in die Verantwortungsmatrix wie die Kranstellfläche.

Dieselben, die der Hersteller seinem Auftraggeber schuldet: Betriebshaftpflicht, Qualifikationsnachweise für Kranführer, Anschläger und Bediener von Hubarbeitsbühnen, Unbedenklichkeitsbescheinigung der Berufsgenossenschaft, Freistellungsbescheinigung. Dazu die Gefährdungsbeurteilung für die eigenen Tätigkeiten und, wo gehoben wird, eine schriftlich bestellte verantwortliche Person für Hebearbeiten mit Hubplan. Eine Präqualifikation bündelt diese Nachweise einmalig.

Führen Sie den Aufzug als eigene Zeile in der Schnittstellenliste mit Belegungsplan und Verantwortlichem. Takten Sie den Materialfluss mit der Montage und legen Sie fest, wer bei Konflikten entscheidet. Beim Aufstellen von 160 Verteilerschränken auf vier Ebenen in einem Rechenzentrum im Rhein-Main-Gebiet war der Schwerlastaufzug das Nadelöhr, das die gesamte Taktung bestimmte.

Ja, die Logik gilt für jedes Projekt mit mehreren Gewerken. In Lebensmittelbetrieben kommen Hygieneabnahmen als Übergabepunkte hinzu, in Logistikzentren die Schnittstelle zwischen Fördertechnik und Steuerung, im Maschinenbau die zwischen Fundament, Maschine und Medien. Nur die Zeilen der Schnittstellenliste ändern sich – die Spalten bleiben.

Omega Mounting arbeitet von Rodgau aus als Montagepartner für Hersteller, Fachfirmen und Generalunternehmer in Frankfurt, Offenbach, Hanau, Darmstadt und im gesamten Rhein-Main-Gebiet. Wir geben mit dem Angebot eine Schnittstellenliste ab, stellen die verantwortliche Person für Hebearbeiten und übergeben mit Montageprotokoll und Fotodokumentation an das Folgegewerk.

Über eine kurze Anfrage mit drei Angaben: eine Projektbeschreibung mit den beteiligten Gewerken, den Bauzeitenplan oder die Meilensteine und die Liste dessen, was bisher als „bauseits“ vorgesehen ist. Wir vereinbaren eine Schnittstellenbesprechung, vor Ort oder mit Plänen, und ergänzen Ihre Liste um die Schnittstellen der Montage. Sie erhalten eine schriftliche Einschätzung mit Übergabepunkten und Nachweisen. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.

DeutschGerman
