Wartungsdokumentation fürs Audit: Nachweise für ISO 9001 und Betreiberpflichten

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Wartung Elektrohängebahn Frankfurt
Jede Weiche befundet, bewertet und dokumentiert – so wird aus einem Wochenendeinsatz ein Nachweis.

Eine Wartungsdokumentation besteht das Audit, wenn sie für jede Anlage lückenlos zeigt, was geplant war, was getan wurde, was dabei gefunden wurde und wer es wann freigegeben hat – auffindbar in einer Akte, nicht verstreut in Mails, Ordnern und Köpfen.

Der Auditor kommt in drei Wochen. Oder die Berufsgenossenschaft nach einem Unfall. Oder der Kunde, der vor der Auftragsvergabe Ihre Instandhaltung sehen will. In allen drei Fällen entscheidet dieselbe Frage über den Ausgang: Können Sie belegen, dass Ihre Anlagen gewartet, geprüft und bei Mängeln instand gesetzt wurden? Eine Wartungsdokumentation, die im Audit besteht, ist deshalb kein Formular, sondern ein System – und die meisten Betriebe haben die Teile dieses Systems längst, nur nicht an einem Ort.

Typisch ist diese Lage: Der Dienstleister hat Protokolle geschickt, die in einem Mailpostfach liegen. Die Prüfplakette am Stapler ist aktuell, die Aufzeichnung dazu beim Vermieter. Die Elektrofachkraft hat ein Prüfbuch, der Lagerleiter einen Regalbericht, der Instandhaltungsleiter ein Tabellenblatt. Und der Mangel aus dem letzten Kranprüfbericht wurde behoben – das weiß aber nur der Monteur, der inzwischen in Rente ist.

Dieser Ratgeber ist die Vertiefung zu unserem Überblick über die Prüfpflichten für Betreiber. Dort steht, was wann von wem geprüft werden muss; hier geht es darum, wie Sie das belegen: welche Dokumente in eine Wartungsakte gehören, was eine Prüfaufzeichnung mindestens enthalten muss, wie lange Sie aufbewahren, wie Fotos beweiskräftig werden, was Sie von Dienstleistern verlangen sollten und welche Auditbefunde immer wieder vorkommen. Zur Einordnung nennen wir, was die Qualitätsnorm ISO 9001 zur Infrastruktur sagt – die Zertifizierung selbst bleibt die Aufgabe Ihres Qualitätsmanagements; wir liefern Dokumentation, die hineinpasst.

Das Wichtigste in Kürze

Was ist Wartungsdokumentation?

Erklärgrafik: Wartungsdokumentation Audit – die drei Leser einer Wartungsakte, Auditor, Aufsicht und eigener Betrieb, mit ihren Fragen und den Registern, die sie beantworten
Auditor, Aufsicht und der eigene Betrieb lesen dieselbe Akte mit verschiedenen Fragen – die zehn Register beantworten alle drei. Grafik: Omega Mounting

Wartungsdokumentation ist die Gesamtheit der Aufzeichnungen, mit denen ein Betreiber nachweist, dass die Instandhaltung seiner Anlagen festgelegt, durchgeführt, geprüft und bei Mängeln bis zur Freigabe abgeschlossen wurde – von der Gefährdungsbeurteilung und dem Wartungsplan über Wartungsprotokolle und Prüfaufzeichnungen bis zur Mängelverfolgung und zur Dokumentation von Änderungen.

„Wartung“ ist dabei die Kurzform: Instandhaltung nach DIN 31051 umfasst Wartung, Inspektion, Instandsetzung und Verbesserung, und alle vier erzeugen Dokumente – das Wartungsprotokoll, den Befund, den Instandsetzungsbericht mit Nachprüfung, die Änderungsdokumentation. Eine Akte, die nur Wartungsprotokolle enthält, zeigt dem Auditor, dass geschmiert wurde – nicht, dass die Anlage sicher ist.

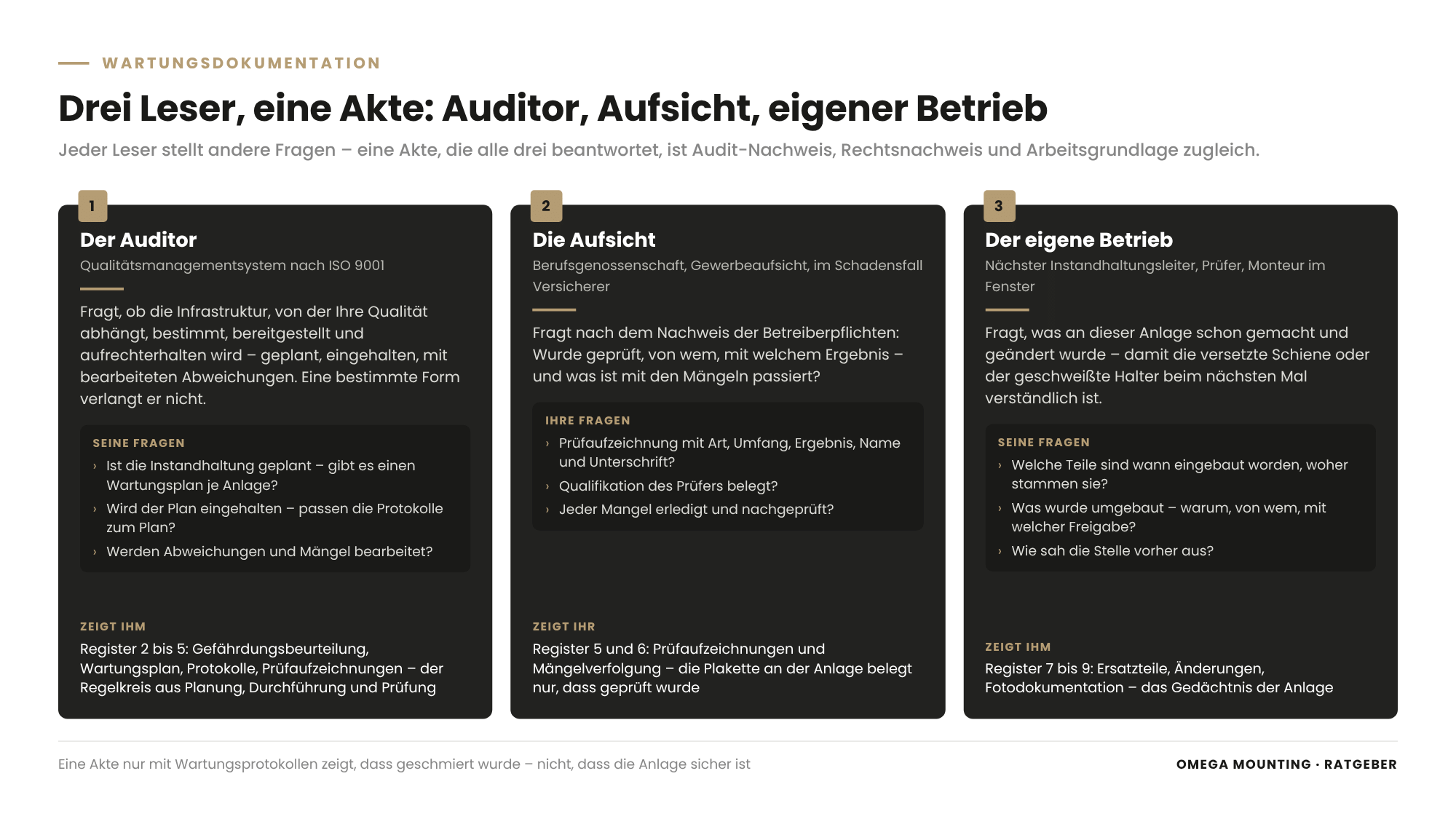

Drei Adressaten, eine Akte

Wartungsdokumentation hat drei Leser mit unterschiedlichen Fragen. Der Auditor des Qualitätsmanagementsystems fragt: Ist die Instandhaltung geplant, wird der Plan eingehalten, werden Abweichungen bearbeitet? Die Aufsicht – Berufsgenossenschaft, Gewerbeaufsicht, im Schadensfall Versicherer und Staatsanwaltschaft – fragt: Wurde geprüft, von wem, mit welchem Ergebnis, und was ist mit den Mängeln passiert? Der eigene Betrieb – der nächste Instandhaltungsleiter, der Prüfer, der Monteur im Stillstandsfenster – fragt: Was wurde an dieser Anlage schon gemacht und geändert? Eine Akte, die alle drei Fragen beantwortet, ist zugleich Audit-Nachweis, Rechtsnachweis und Arbeitsgrundlage.

Wofür braucht ein Audit die Wartungsdokumentation?

Ein Audit braucht die Wartungsdokumentation als Beleg dafür, dass die Anlagen, von denen Ihre Produkt- oder Dienstleistungsqualität abhängt, planmäßig instand gehalten werden – und als Beleg dafür, dass Sie Ihre gesetzlichen Pflichten als Betreiber erfüllen. Beide Anforderungen sind verschieden begründet, laufen aber in derselben Akte zusammen.

ISO 9001: Infrastruktur aufrechterhalten

Die Qualitätsnorm ISO 9001 verlangt im Abschnitt zur Infrastruktur, dass eine Organisation die Infrastruktur bestimmt, bereitstellt und aufrechterhält, die sie für konforme Produkte und Dienstleistungen braucht – Gebäude, Anlagen, Transportmittel, Informationstechnik. „Aufrechterhalten“ ist das Wort, das den Auditor zur Instandhaltung führt. Er erwartet keine bestimmte Form, sondern Nachvollziehbarkeit: Welche Anlagen sind qualitätsrelevant, wie ist ihre Instandhaltung geplant, wird der Plan eingehalten, was passiert bei Abweichungen? Das Kapitel zur dokumentierten Information verlangt außerdem, dass Aufzeichnungen gelenkt werden – auffindbar, geschützt, lesbar, mit geregelter Aufbewahrung. Eine Wartungsakte, die diese Fragen beantwortet, ist der Nachweis; die Zertifizierung selbst ist das Ergebnis Ihres gesamten Systems und nicht einer einzelnen Akte.

In der Automobilzulieferkette geht die Norm IATF 16949 einen Schritt weiter und verlangt ein dokumentiertes System der vorbeugenden und vorausschauenden Instandhaltung mit Zielen und Kennzahlen – wer Betriebe in Rüsselsheim oder im Umland beliefert, kennt diese Erwartung aus den Kundenaudits.

Betreiberpflichten: prüfen und aufzeichnen

Unabhängig von jeder Norm verlangt die Betriebssicherheitsverordnung, dass Ergebnisse der Prüfungen von Arbeitsmitteln aufgezeichnet und mindestens bis zur nächsten Prüfung aufbewahrt werden. Die Technische Regel für Betriebssicherheit TRBS 1201 (Prüfungen und Kontrollen von Arbeitsmitteln) nennt den Mindestinhalt – Art, Umfang, Ergebnis der Prüfung, Name und Unterschrift des Prüfers – und stellt klar, dass eine Prüfplakette nur belegt, dass geprüft wurde, nicht, dass die Anlage mängelfrei ist. Für Sie heißt das: Die Plakette hängt an der Anlage, der Nachweis liegt in der Akte – und ohne Akte gibt es keinen Nachweis.

Kunden und Versicherer

Immer häufiger verlangen Kunden vor der Auftragsvergabe Einblick in die Instandhaltung – Logistikkunden bei Fördertechnik und Rampen, Rechenzentrumsbetreiber bei Kälte- und Notstromanlagen –, und Versicherer fragen nach Prüfnachweisen für Krane, Netzersatzanlagen und elektrische Anlagen. Auch hier zählt, was auffindbar ist.

Welche Dokumente gehören in eine Wartungsakte?

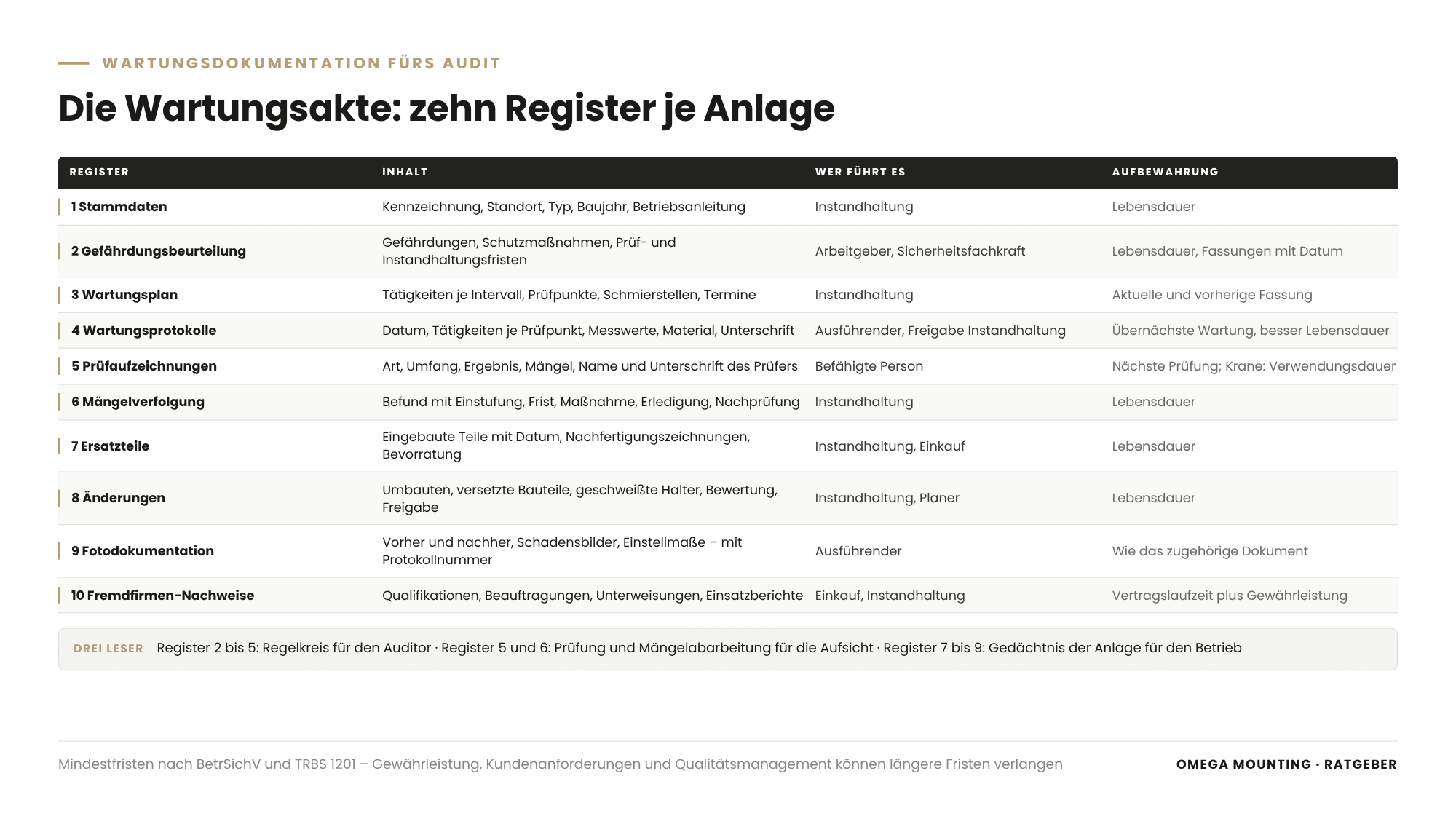

Übersicht: Wartungsdokumentation Audit – die zehn Register einer Wartungsakte mit Inhalt, Zuständigkeit und Aufbewahrung
Zehn Register je Anlage: die Gliederung, in der Auditor, Aufsicht und der eigene Betrieb finden, was sie suchen. Grafik: Omega Mounting

In eine Wartungsakte gehören je Anlage zehn Register: Stammdaten, Gefährdungsbeurteilung mit Festlegung der Instandhaltung, Wartungsplan, Wartungsprotokolle, Prüfaufzeichnungen, Mängelverfolgung, Ersatzteile, Änderungen, Fotodokumentation und Nachweise von Fremdfirmen. Die Tabelle zeigt, was jedes Register enthält, wer es führt und wie lange es aufbewahrt wird.

RegisterInhaltWer führt esAufbewahrung
1 StammdatenKennzeichnung, Standort, Typ, Baujahr, Hersteller-Typbezeichnung, Betriebsanleitung, Konformitätserklärung, KritikalitätInstandhaltungLebensdauer
2 GefährdungsbeurteilungGefährdungen, Schutzmaßnahmen, Festlegung von Art, Umfang und Fristen der Instandhaltung und Prüfung, befähigte PersonArbeitgeber mit SicherheitsfachkraftLebensdauer, Überarbeitungen mit Datum
3 WartungsplanTätigkeiten je Intervall, Prüfpunkte, Schmierstellen, Verantwortliche, TermineInstandhaltungaktuelle und vorherige Fassung
4 WartungsprotokolleDatum, Tätigkeiten je Prüfpunkt, Messwerte, Verbrauchsmaterial, Auffälligkeiten, UnterschriftAusführender, Freigabe Instandhaltungmindestens bis zur übernächsten Wartung, empfohlen Lebensdauer
5 PrüfaufzeichnungenArt, Umfang, Ergebnis, Mängel mit Einstufung, Name und Unterschrift des Prüfers, nächster TerminBefähigte Personbis zur nächsten Prüfung; Krane gesamte Verwendungsdauer; empfohlen Lebensdauer
6 Mängelverfolgungjeder Befund mit Quelle, Einstufung, Frist, Maßnahme, Erledigungsvermerk, NachprüfungInstandhaltungLebensdauer
7 Ersatzteileeingebaute Teile mit Datum, Herkunft, Nachfertigungszeichnungen, BevorratungInstandhaltung, EinkaufLebensdauer
8 ÄnderungenUmbauten, versetzte Bauteile, geschweißte Halter, Nachrüstungen, Bewertung „wesentliche Veränderung ja/nein“, FreigabeInstandhaltung, PlanerLebensdauer
9 FotodokumentationZustand vorher und nachher, Schadensbilder, Einstellmaße, verknüpft mit ProtokollnummerAusführenderwie das zugehörige Dokument
10 Fremdfirmen-NachweiseQualifikationen, Beauftragungen, Unterweisungen, Einsatzberichte, Abnahmeprotokolle, GewährleistungEinkauf, InstandhaltungVertragslaufzeit plus Gewährleistung, Prüfnachweise wie Register 5

Die Register sind keine Bürokratie, sondern die Antwort auf die drei Leser: Register 2 bis 5 zeigen dem Auditor den Regelkreis aus Planung, Durchführung und Prüfung; Register 5 und 6 zeigen der Aufsicht Prüfung und Mängelabarbeitung; Register 7 bis 9 geben dem Betrieb das Gedächtnis der Anlage.

Der Wartungsplan als Herzstück

Ohne Wartungsplan gibt es nichts, wogegen ein Protokoll geprüft werden kann. Der Plan legt je Anlage fest, was in welchem Intervall getan wird – als Prüfpunkte, nicht als Prosa. Für eine Elektrohängebahn stehen dort Laufrollen, Führungsrollen, Weichenschuhe, Weichenbolzen, Schienenstöße, Endlagen, Weichenmotoren, Endschalter, Strom- und Datenkontaktbereiche; für eine Netzersatzanlage Probelauf, Kühlkreis, Kraftstoffsystem, Batterien, Generator, Steuerung. Die TRBS 1112 (Instandhaltung) verlangt, dass Art, Umfang und Fristen der Instandhaltung in der Gefährdungsbeurteilung festgelegt werden – der Wartungsplan ist die Form, in der diese Festlegung gelebt wird.

Was muss eine Prüfaufzeichnung mindestens enthalten?

Erklärgrafik: Wartungsdokumentation Audit – Gegenüberstellung von Wartungsprotokoll und Prüfaufzeichnung mit Mindestinhalten nach TRBS 1201
Wartungsprotokoll und Prüfaufzeichnung gehören beide in die Akte – aber getrennt: Das eine dokumentiert Tätigkeiten, das andere ein Urteil. Grafik: Omega Mounting

Eine Prüfaufzeichnung muss mindestens Art und Umfang der Prüfung, ihr Ergebnis sowie Name und Unterschrift der prüfenden Person enthalten; ergänzt um Anlage, Datum, Anlass, Mängelliste mit Einstufung und Frist sowie den nächsten Prüftermin wird sie zu einem Dokument, das auch nach Jahren noch verständlich ist. Diese Mindestangaben stammen aus der TRBS 1201; alles Weitere ist Praxis, die sich bewährt hat.

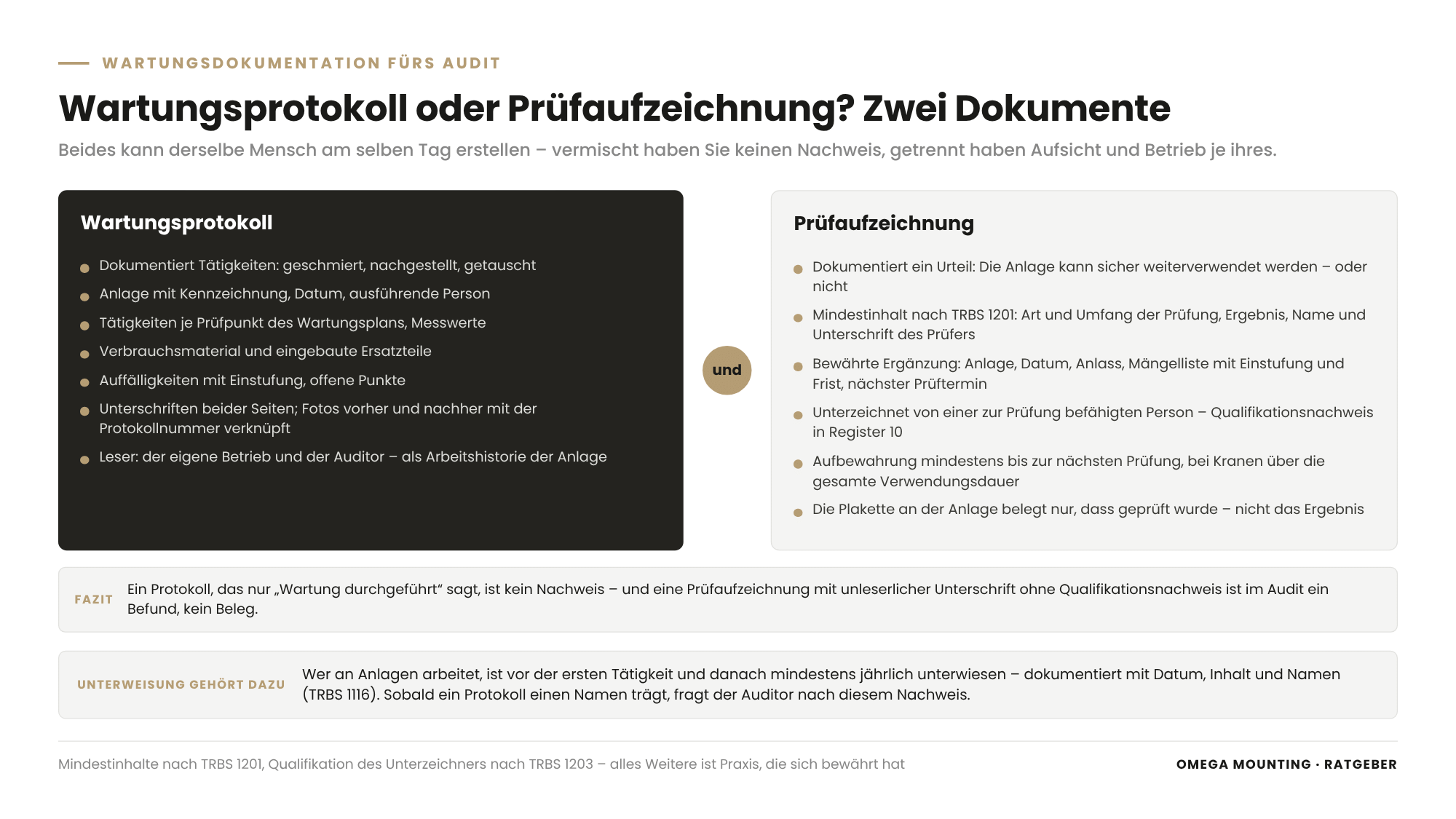

Wartungsprotokoll und Prüfaufzeichnung auseinanderhalten

Ein Wartungsprotokoll dokumentiert Tätigkeiten: geschmiert, nachgestellt, getauscht. Eine Prüfaufzeichnung dokumentiert ein Urteil: Die Anlage kann sicher weiterverwendet werden – oder nicht. Beides kann derselbe Mensch am selben Tag erstellen, aber es sind zwei Dokumente mit zwei Zwecken. Vermischen Sie sie, hat der Auditor ein Protokoll, in dem steht, dass die Bremse nachgestellt wurde, aber nicht, ob die Anlage freigegeben ist. Trennen Sie sie, hat die Aufsicht den Prüfnachweis und der Betrieb die Arbeitshistorie.

Der Unterzeichner zählt

Eine Prüfaufzeichnung ist so viel wert wie die Qualifikation dessen, der sie unterschreibt. Die TRBS 1203 (Zur Prüfung befähigte Personen) verlangt, dass der Arbeitgeber die Anforderungen an die befähigte Person schriftlich festlegt – und wenn ein Dienstleister prüft, sollten Sie den Unterzeichner kennen: Ausbildung, Erfahrung, Anlagenart. Legen Sie diesen Nachweis in Register 10. Ein Prüfprotokoll mit unleserlicher Unterschrift und ohne Qualifikationsnachweis ist im Audit ein Befund, kein Beleg.

Die Unterweisung gehört dazu

Wer an Anlagen arbeitet, muss unterwiesen sein – vor der ersten Tätigkeit und danach mindestens jährlich, mit Dokumentation von Datum, Inhalt und Namen der Unterwiesenen; so beschreibt es die TRBS 1116 (Qualifikation, Unterweisung, Beauftragung). Für Sie heißt das: Die Unterweisungsnachweise Ihrer eigenen Instandhalter und die Ihrer Dienstleister gehören in die Wartungsdokumentation, weil der Auditor nach ihnen fragt, sobald er ein Protokoll mit Namen in der Hand hält.

Wie lange müssen Sie Wartungsdokumentation aufbewahren?

Prüfaufzeichnungen müssen mindestens bis zur nächsten Prüfung aufbewahrt werden, bei Kranen über die gesamte Verwendungsdauer; für Wartungsprotokolle, Mängelverfolgung, Änderungen und Fotos gibt es keine einheitliche gesetzliche Frist, und für tragende und sicherheitsrelevante Anlagen empfehlen wir die Aufbewahrung über die gesamte Lebensdauer der Anlage. Der Grund ist einfach: Im Schadensfall lautet die Frage nicht, wann zuletzt geprüft wurde, sondern ob ein Mangel schon einmal festgestellt und wie er behoben wurde – und das steht in den alten Protokollen.

Dazu kommen Fristen aus anderen Richtungen: Gewährleistung für Instandsetzungen, Vertragslaufzeiten mit Dienstleistern, Anforderungen von Kunden und Versicherern, bei zertifizierten Betrieben die Festlegungen des Qualitätsmanagementsystems. Die praktikable Regel: Register 1, 2, 6, 7 und 8 immer über die Lebensdauer; Register 4, 5, 9 und 10 mindestens so lange, wie die längste anwendbare Frist verlangt – im Zweifel ebenfalls bis zur Stilllegung. Speicherplatz ist billiger als eine Lücke.

Bei Partnerwechsel und Stilllegung

Vereinbaren Sie mit jedem Dienstleister, der Ihre Dokumentation führt, dass Sie jederzeit eine vollständige Kopie erhalten – und bei Vertragsende die Akte. Bei Stilllegung oder Verkauf einer Anlage geht die Akte mit: Der Käufer braucht die Historie, und Sie behalten eine Kopie für offene Gewährleistungen und Haftungsfragen.

Papier oder digital – wie organisieren Sie die Wartungsakte?

Ob Sie Wartungsdokumentation auf Papier, in Tabellen oder in einer Instandhaltungssoftware führen, ist für Audit und Aufsicht gleichgültig – entscheidend ist, dass jede Aufzeichnung der Anlage zugeordnet, vollständig, unveränderbar nach Freigabe, auffindbar und exportierbar ist. Die Form folgt der Betriebsgröße: Zehn Anlagen passen in einen Ordner je Anlage; hundert Anlagen mit Fremdfirmen, Fotos und Fristen brauchen ein System.

Was ein digitales System können muss

Die Tabellenlösung ehrlich bewertet

Ein gepflegtes Tabellenblatt mit Anlagenliste, Terminen und Verweisen auf Ordner ist für kleine Betriebe ein legitimes System – solange es eine Person verantwortet, Protokolle nummeriert sind und die Mängelverfolgung darin steht. Es scheitert, wo mehrere Personen gleichzeitig pflegen, Fotos zugeordnet werden sollen oder die Historie über Jahre nachvollziehbar bleiben muss.

Die laservermessene Halle mit markierten Absetzpositionen
Ein Foto mit Bezug: Markierte Absetzpositionen nach Laservermessung belegen, dass jede Position vor dem Aufstellen festgelegt war.

Wie dokumentieren Sie mit Fotos richtig?

Ein Foto ist beweiskräftig, wenn es eindeutig einer Anlage und einer Stelle zugeordnet ist, Datum und Zustand erkennbar sind und es den Zustand vor und nach dem Eingriff zeigt; ein unbenanntes Bild auf einem Handy ist kein Nachweis. Fotodokumentation ist das Register, das in Audits am meisten überzeugt und in der Praxis am meisten verschenkt wird.

Fünf Regeln für Fotos, die im Audit bestehen

Bei der Serienmontage von Stromverteilerschränken in einem Rechenzentrum im Rhein-Main-Gebiet war die laservermessene Halle mit markierten Absetzpositionen genau so ein Bild: Es belegt, dass jede Position vor dem Aufstellen festgelegt war – und erklärt, warum die Übergabe an das Elektrogewerk ohne Nacharbeit gelang.

Was muss ein Dienstleister liefern?

Ein Dienstleister muss nach jedem Einsatz ein Protokoll liefern, das in Ihre Wartungsakte passt: Anlage, Datum, Tätigkeiten je Prüfpunkt, Messwerte, Befunde mit Einstufung, eingebaute Ersatzteile, offene Punkte, Unterschriften beider Seiten – und bei Prüfungen eine eigenständige Prüfaufzeichnung mit Qualifikationsnachweis des Prüfers. Wer das erst nach dem Einsatz verlangt, bekommt einen Zweizeiler.

In die Leistungsbeschreibung schreiben

Dokumentation ist eine Leistung und gehört in das Leistungsverzeichnis – mit Musterprotokoll als Anlage. Welche Punkte dort stehen sollten, zeigt unser Ratgeber zum Wartungsvertrag für die Instandhaltung; für die Dokumentation sind es diese:

Der Vorher-Zustand ist Teil der Leistung

Ein guter Dienstleister dokumentiert den Zustand vor dem Eingriff – so wie das Notstromaggregat im Technikraum vor der Demontage für die Generatorrevision fotografiert wurde. Der Vorher-Zustand schützt beide Seiten: Sie wissen, was Sie übergeben haben, der Dienstleister weiß, was er vorgefunden hat. Wie eine Dokumentation aussieht, die bei der Übergabe einer montierten Anlage an die Inbetriebnahme bestehen muss, zeigt unser Ratgeber zum Commissioning im Rechenzentrum.

Das Notstromaggregat im Technikraum vor der Demontage
Der Zustand vor dem Eingriff gehört in die Akte – hier das Notstromaggregat vor der Demontage für die Revision.

Welche Auditbefunde sind typisch – und wie vermeiden Sie sie?

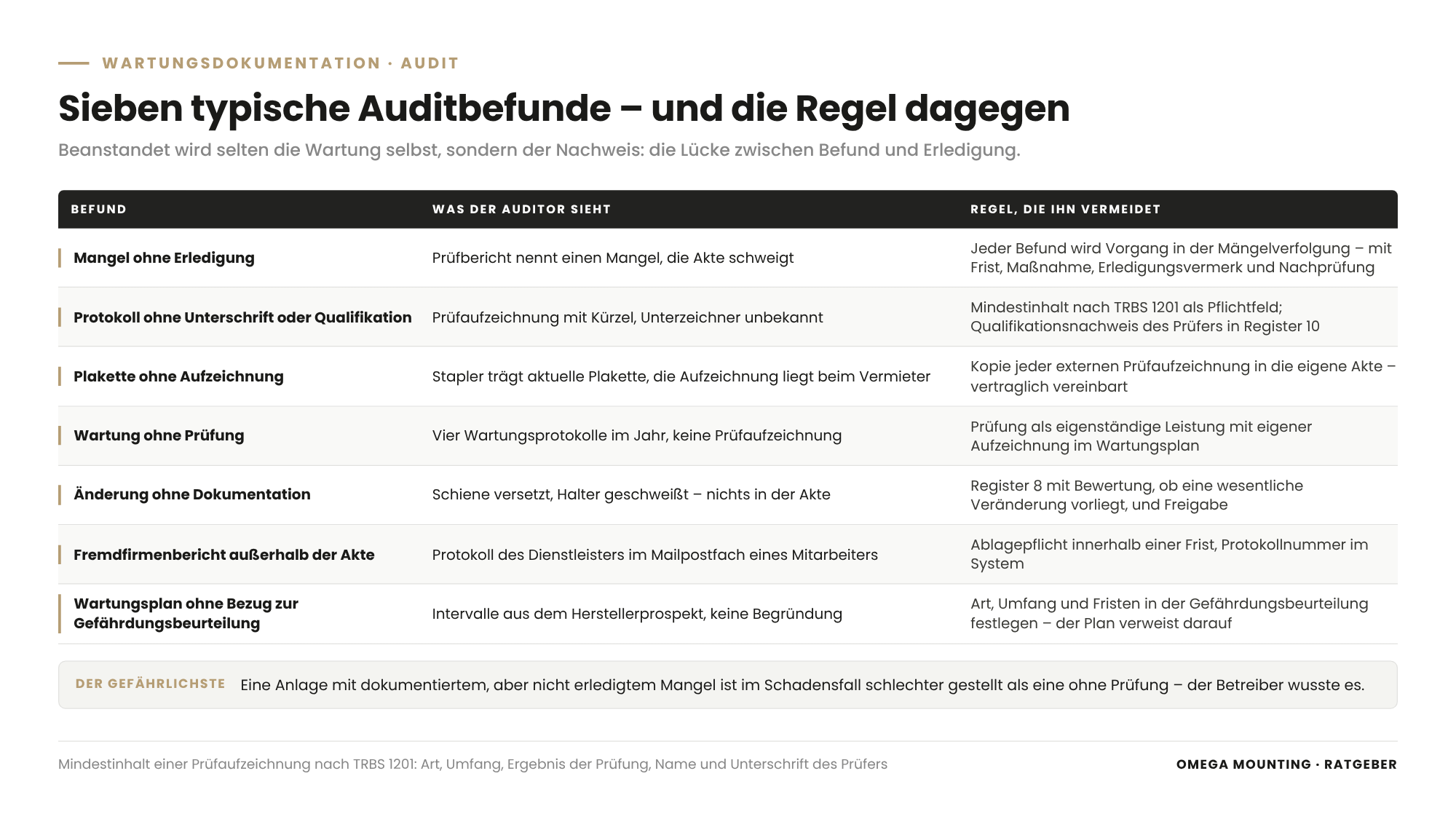

Übersicht: Wartungsdokumentation Audit – sieben typische Auditbefunde von Mangel ohne Erledigung bis Wartungsplan ohne Bezug zur Gefährdungsbeurteilung, mit der Regel zur Vermeidung
Sieben Befunde, die in Audits zur Wartungsdokumentation immer wieder vorkommen – jeder mit der Regel, die ihn vermeidet. Grafik: Omega Mounting

Die typischen Auditbefunde zur Wartungsdokumentation betreffen selten die Wartung selbst, sondern den Nachweis: offene Mängel ohne Erledigungsvermerk, Protokolle ohne Unterschrift oder Qualifikation, Plaketten ohne Aufzeichnung, Änderungen ohne Dokumentation und Fremdfirmenberichte außerhalb der Akte. Jeder dieser Befunde ist mit einer Regel vermeidbar.

BefundWas der Auditor siehtRegel, die ihn vermeidet
Mangel ohne ErledigungPrüfbericht nennt Mangel, Akte schweigtJeder Befund wird Vorgang in der Mängelverfolgung mit Frist, Maßnahme, Erledigungsvermerk und Nachprüfung
Protokoll ohne Unterschrift oder QualifikationPrüfaufzeichnung mit Kürzel, Unterzeichner unbekanntMindestinhalt nach TRBS 1201 als Pflichtfeld; Qualifikationsnachweis in Register 10
Plakette ohne AufzeichnungStapler trägt aktuelle Plakette, Aufzeichnung liegt beim VermieterKopie jeder externen Prüfaufzeichnung in die eigene Akte, vertraglich vereinbart
Wartung ohne PrüfungVier Wartungsprotokolle im Jahr, keine PrüfaufzeichnungPrüfung als eigenständige Leistung mit eigener Aufzeichnung im Wartungsplan
Änderung ohne DokumentationSchiene versetzt, Halter geschweißt, nichts in der AkteRegister 8 mit Bewertung, ob eine wesentliche Veränderung vorliegt, und Freigabe
Fremdfirmenbericht außerhalb der AkteProtokoll des Dienstleisters im Mailpostfach eines MitarbeitersAblagepflicht innerhalb einer Frist, Protokollnummer im System
Wartungsplan ohne Bezug zur GefährdungsbeurteilungIntervalle aus Herstellerprospekt, keine BegründungFestlegung von Art, Umfang und Fristen in der Gefährdungsbeurteilung, Plan verweist darauf

Der erste Befund ist der häufigste und gefährlichste: Eine Anlage mit dokumentiertem, aber nicht erledigtem Mangel ist im Schadensfall schlechter gestellt als eine ohne Prüfung – der Betreiber wusste es. Wie Sie von der Mängelliste zur dokumentierten Freigabe kommen, beschreibt unser Ratgeber zum Beheben von UVV-Mängeln. Der Befund „Änderung ohne Dokumentation“ entsteht meist bei Reparaturen in Eigenregie – welche Fehler dort typisch sind, zeigt unser Ratgeber zu den Fehlern bei der Eigenwartung.

So läuft das bei uns im Rhein-Main-Gebiet

Im Rhein-Main-Gebiet arbeiten wir für Betriebe in Frankfurt, Offenbach, Hanau, Darmstadt und Rüsselsheim, die sehr unterschiedlich dokumentieren: vom Ordner je Anlage im Meisterbüro bis zum Instandhaltungssystem mit Zugang für den Dienstleister. Unser Grundsatz ist derselbe: Wir liefern nach jedem Einsatz ein Protokoll mit Tätigkeiten je Prüfpunkt, Befunden mit Einstufung, eingebauten Teilen und Fotos vorher und nachher – in Ihrem Format, wenn Sie eines haben, sonst in unserem, das die Mindestinhalte abdeckt.

Bei Instandsetzungen und Umbauten kommt die Änderungsdokumentation dazu: was versetzt, geschweißt, nachgefertigt wurde und warum. Teile aus unserer Werkstatt in Rodgau dokumentieren wir mit Aufmaß und Zeichnung, damit das nächste Teil ohne Aufmaß gefertigt werden kann. Für Betriebe, die ihre Akte neu aufbauen, bringen wir die Historie aus unseren Einsätzen mit. Mehr zu unserer Arbeitsweise lesen Sie auf unserer Seite Wartung und Instandhaltung von Industrieanlagen.

Ausgerichtet und bereit für den elektrischen Anschluss
Übergabe an das Folgegewerk ohne Nacharbeit – weil Positionen, Ausrichtung und Bodenschutz dokumentiert waren.

So machen wir das in der Praxis

Drei Einsätze aus unserem Auftragstagebuch zeigen, wie Dokumentation die Arbeit trägt – bei der Befundung einer Anlage mit rund 100 Weichen, bei einer Revision mit Hebearbeiten und bei einer Serienmontage, deren Übergabe ohne Nacharbeit gelang.

Befunden, bewerten, priorisieren: Elektrohängebahn in Frankfurt

Bei der Wartung einer rund 30 Jahre alten Elektrohängebahn in Frankfurt standen etwa 100 Weichen in zwei Betriebsbereichen zur Durchsicht und Instandsetzung an, in Wochenendfenstern von teilweise nur rund 36 Stunden mit vier Technikern. Die Dokumentation begann vor dem ersten Einsatz: Der Zustand jeder Weiche wurde festgehalten und anhand der Schäden bewertet – eingelaufene Fahrflächen, tiefe Laufspuren, abgefahrene oder abgerissene Rollen, nicht fluchtende Schienenübergänge, beschädigte Halterungen. Weichen mit starken Schäden oder hoher Bedeutung für den Produktionsablauf kamen zuerst; daraus entstand eine Prioritäten- und Einsatzplanung, und die benötigten Laufrollen, Führungsrollen und Weichenschuhe wurden vor jedem Einsatz den Arbeitsbereichen zugeordnet. Im Fenster selbst wurden Rollen, Weichenschuhe und Weichenbolzen getauscht, Endlagen eingestellt, Weichenmotoren und Endschalter geprüft, eingelaufene Fahrschienen um mehrere Zentimeter versetzt und abgerissene Halter neu verschweißt. Jede dieser Änderungen gehört in Register 8 – der Prüfer, der die Anlage im nächsten Jahr sieht, muss wissen, warum eine Schiene nicht mehr dort sitzt, wo sie dreißig Jahre saß.

Revision mit Hebearbeiten: Generator einer Netzersatzanlage

Bei der Generatorrevision an einer Netzersatzanlage in einem Gebäudekomplex im Rhein-Main-Gebiet wurde das Notstromaggregat im Technikraum demontiert, der Generator vom Antriebsmotor getrennt, die Komponenten auf einem maßgefertigten Holz-Transportgestell zum Einbringschacht gefahren und per Autokran senkrecht aus dem Gebäude gehoben; nach der Revision ging es denselben Weg zurück, gefolgt von Zusammenbau und Ausrichtung. Im Einsatz waren ein Lifting-Ansprechpartner – die verantwortliche Person für die Hebearbeiten – und drei Mechaniker. Für die Wartungsakte heißt das: Hubplan und Gefährdungsbeurteilung der Hebearbeiten, Zustand vor der Demontage, Trennstellen und Ausrichtwerte beim Zusammenbau, Revisionsbericht der Komponente und das Protokoll der Wiederinbetriebnahme bilden zusammen den Nachweis, dass die Anlage nach dem Eingriff so läuft, wie sie soll.

Serienmontage mit Übergabe ohne Nacharbeit: 160 Stromverteilerschränke

Bei der Einbringung und Aufstellung von 160 Stromverteilerschränken in einem Rechenzentrum im Rhein-Main-Gebiet – acht Datenhallen mit je zwanzig Schränken in zwei Reihen, verteilt über vier Ebenen – arbeiteten sechs Mechaniker über mehrere Wochen. Die Hallen wurden laservermessen, jede Absetzposition markiert, die Schränke millimetergenau positioniert und für den elektrischen Anschluss vorbereitet; Fahr- und Arbeitswege waren mit Schutzplatten und Vlies geschützt. Der Live-Artikel vermerkt null Nacharbeiten an den Gewerkeschnittstellen und keinen Kratzer an Boden oder Bestandstechnik. Das ist kein Zufall, sondern Dokumentation im Vorfeld: Wer jede Position vermessen und markiert hat, kann bei der Übergabe zeigen, dass die Anlage dort steht, wo der Plan sie vorsieht – und das Folgegewerk kann anschließen, ohne nachzumessen.

Fehlt bei Ihnen die Akte zu einer Anlage, oder soll ein Einsatz von Anfang an so dokumentiert werden, dass er im nächsten Audit besteht – in Frankfurt, Hanau, Darmstadt oder sonst im Rhein-Main-Gebiet? Dann sprechen Sie uns an: Eine Begehung mit Ihren vorhandenen Unterlagen klärt meist in einer Stunde, welche Register fehlen und was der nächste Einsatz liefern muss.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Schreiben Sie Dokumentation als eigene Position in jede Leistungsbeschreibung für Wartung, Instandsetzung und Montage – mit Musterprotokoll, Lieferfrist und Format – und verlangen Sie bei Prüfleistungen den Qualifikationsnachweis des Unterzeichners. Vereinbaren Sie, dass Sie jederzeit eine vollständige Kopie der vom Dienstleister geführten Akte erhalten. Ein Angebot ohne Aussage zur Dokumentation ist unvollständig, auch wenn es günstiger wirkt.

Für Planer: Legen Sie bei Neuanlagen den Grundstein der Akte: Stammdaten, Betriebsanleitungen, Konformitätserklärungen, Ersatzteillisten und Wartungsvorgaben des Herstellers gehören in das Dokumentationspaket der Übergabe – strukturiert nach den Registern, nicht als Ordner voller Lieferscheine. Planen Sie Kennzeichnungen an den Anlagen so, dass Protokolle und Fotos später eindeutig zuzuordnen sind.

Für Projektleiter und Bauleiter: Als Projektleiter übergeben Sie eine montierte Anlage mit Montageprotokoll, Drehmomentprotokoll, Änderungsdokumentation und Prüfung vor Inbetriebnahme – und mit einer abgearbeiteten Restpunkteliste, deren Erledigung dokumentiert ist. Als Bauleiter sorgen Sie dafür, dass vor Ort fotografiert wird, bevor die erste Schraube gelöst ist, und dass die Nachunternehmer ihre Protokolle liefern, bevor sie die Baustelle verlassen.

Für Instandhaltungsleiter: Sie sind der Herr der Akte. Führen Sie die Mängelverfolgung als Vorgangsliste, in der kein Befund ohne Erledigungsvermerk und Nachprüfung geschlossen wird, und halten Sie Wartungsplan und Gefährdungsbeurteilung zusammen. Stimmen Sie sich mit dem Qualitätsmanagement ab, welche Anlagen qualitätsrelevant sind, damit Audit-Nachweis und Betreiber-Nachweis aus derselben Akte kommen. Lassen Sie sich von Dienstleistern nichts liefern, was Sie nicht ablegen können.

Für Sicherheitsfachkräfte und HSE-Koordinatoren: Prüfen Sie, ob Gefährdungsbeurteilung, Wartungsplan und Prüfaufzeichnungen aufeinander verweisen und ob die Anforderungen an befähigte Personen schriftlich festgelegt sind. Ziehen Sie stichprobenartig einen Mangel aus einem Prüfbericht und verfolgen Sie ihn bis zum Erledigungsvermerk – das ist der Test, den auch die Aufsicht macht.

Für Facility Manager und Betreiber: Sie tragen die Betreiberverantwortung für Anlagen, die oft Dritte warten – Kälte, Notstrom, Aufzüge, Tore. Verlangen Sie, dass jede externe Prüfaufzeichnung als Kopie in Ihrer Akte liegt, und prüfen Sie, ob Wartungsnachweise zu den Anforderungen Ihrer Mieter, Kunden und Versicherer passen. Bei redundanten Systemen gehört in die Akte auch, dass die Redundanz während der Wartung erhalten blieb.

Gliederung Wartungsakte zum Anfordern

Die Gliederung Wartungsakte fasst auf zwei Seiten die zehn Register aus diesem Artikel zusammen – je Register mit Mindestinhalt, Verantwortlichem und Aufbewahrungsdauer – und enthält ein Musterprotokoll Wartung sowie eine Musteraufzeichnung Prüfung mit den Mindestangaben nach TRBS 1201. Sie hilft Instandhaltungsleitern beim Aufbau oder Aufräumen der Akte und Qualitätsmanagement-Beauftragten bei der Vorbereitung auf das nächste Audit. Fordern Sie die Vorlage über unser Kontaktformular an – Stichwort „Gliederung Wartungsakte“.

Warum Omega Mounting?

Wir sitzen in Rodgau bei Frankfurt und warten, setzen instand und montieren Elektrohängebahnen, Fördertechnik, Krantechnik, Netzersatzanlagen und Rechenzentrumstechnik im Rhein-Main-Gebiet – und wir dokumentieren jeden Einsatz so, dass er in Ihre Akte passt: Protokoll je Prüfpunkt, Befunde mit Einstufung, Fotos vorher und nachher, Änderungen mit Begründung. Die verlinkten Einsätze zeigen das: die Befundung von rund 100 Weichen vor dem ersten Wochenende, die Generatorrevision mit Hubplan und Wiederinbetriebnahme, die Serienmontage, deren Übergabe ohne Nacharbeit gelang. Zertifizierungen sichern wir nicht – das ist Aufgabe Ihres Qualitätsmanagements –, aber wir liefern den Teil der Nachweise, der aus der Instandhaltung kommt. Sie bekommen bei uns einen Ansprechpartner für Wartung, Instandsetzung, Nachfertigung in der Werkstatt in Rodgau und Hebetechnik, kurze Wege im Rhein-Main-Gebiet und eine 24-Stunden-Hotline für den Störfall – mit Dokumentation, die Sie beim nächsten Audit nicht suchen müssen.

Fazit

Eine Wartungsdokumentation, die jedes Audit besteht, ist ein System aus zehn Registern je Anlage – von der Gefährdungsbeurteilung über Wartungsplan, Protokolle und Prüfaufzeichnungen bis zur Mängelverfolgung, den Änderungen, den Fotos und den Nachweisen Ihrer Dienstleister. Die Mindestinhalte einer Prüfaufzeichnung sind klein, die Lücke zwischen Befund und Erledigung ist der häufigste Befund, und Fotos überzeugen nur mit Bezug. Wer die Akte führt, hat zugleich den Nachweis für ISO 9001, für die Betreiberpflichten und das Gedächtnis seiner Anlage. Schicken Sie uns Ihre Anlagenliste, die vorhandenen Protokolle und den Termin Ihres nächsten Audits – wir melden uns mit einer ehrlichen Einschätzung, welche Register stehen und welche fehlen.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Anlage mit Kennzeichnung, Datum, ausführende Person, Tätigkeiten je Prüfpunkt des Wartungsplans, Messwerte, verwendetes Material und Ersatzteile, Auffälligkeiten mit Einstufung, offene Punkte und Unterschriften beider Seiten. Fotos vorher und nachher werden mit der Protokollnummer verknüpft. Ein Protokoll, das nur „Wartung durchgeführt“ sagt, ist für Audit und Aufsicht kein Nachweis.

Das Wartungsprotokoll dokumentiert Tätigkeiten – geschmiert, nachgestellt, getauscht –, die Prüfaufzeichnung dokumentiert das Urteil einer zur Prüfung befähigten Person, ob die Anlage sicher weiterverwendet werden kann. Die Prüfaufzeichnung muss nach TRBS 1201 mindestens Art, Umfang, Ergebnis sowie Name und Unterschrift des Prüfers enthalten. Beide Dokumente gehören in die Akte, aber getrennt.

Der Auditor prüft, ob die Organisation ihre qualitätsrelevante Infrastruktur bestimmt, bereitstellt und aufrechterhält: Gibt es einen Wartungsplan für diese Anlagen, wird er eingehalten, werden Abweichungen und Mängel bearbeitet, sind die Aufzeichnungen gelenkt – auffindbar, geschützt, mit geregelter Aufbewahrung? Er verlangt keine bestimmte Form. Eine Akte mit Wartungsplan, Protokollen, Prüfaufzeichnungen und Mängelverfolgung je Anlage beantwortet seine Fragen; die Zertifizierung bleibt das Ergebnis Ihres gesamten Systems.

Prüfaufzeichnungen nach Betriebssicherheitsverordnung mindestens bis zur nächsten Prüfung, bei Kranen über die gesamte Verwendungsdauer. Für Wartungsprotokolle, Mängelverfolgung, Änderungen und Fotos gibt es keine einheitliche gesetzliche Frist; wir empfehlen für tragende und sicherheitsrelevante Anlagen die Aufbewahrung über die gesamte Lebensdauer, weil im Schadensfall die Historie zählt. Gewährleistungsfristen, Kundenanforderungen und Festlegungen des Qualitätsmanagements können längere Fristen verlangen.

Nein. Die Plakette belegt nur, dass eine Prüfung stattgefunden hat, nicht ihr Ergebnis und nicht, ob Mängel behoben wurden. Der Nachweis ist die Prüfaufzeichnung mit Art, Umfang, Ergebnis und Unterschrift des Prüfers. Bei gemieteten oder vom Vermieter geprüften Arbeitsmitteln sollte eine Kopie der Aufzeichnung in Ihrer eigenen Akte liegen.

Mit einem Eintrag im Register Änderungen: was geändert wurde, warum, von wem, mit welchem Verfahren und Material, mit Fotos vorher und nachher, einer Bewertung, ob eine wesentliche Veränderung im Sinne des Produktsicherheitsrechts vorliegt, und der Prüfung nach Instandsetzung mit Freigabe. Der Prüfer, der die Anlage im nächsten Jahr sieht, muss die Abweichung vom Ursprungszustand verstehen können.

Die Grundstruktur der Akte ist in jeder Branche dieselbe; der Umfang wächst mit den Anforderungen. Rechenzentren verlangen zusätzlich Freigaben, Hubpläne und Maschinenprüfnachweise je Einsatz, Lebensmittelbetriebe Nachweise zu Schmierstoffen, Werkzeugen und Hygiene, Automobilzulieferer nach IATF 16949 ein dokumentiertes System der vorbeugenden Instandhaltung mit Kennzahlen. Wer die zehn Register führt, kann diese Anforderungen als zusätzliche Inhalte einhängen, statt eine zweite Dokumentation aufzubauen.

Omega Mounting dokumentiert von Rodgau aus jeden Wartungs-, Instandsetzungs- und Montageeinsatz in Frankfurt, Offenbach, Hanau, Darmstadt, Rüsselsheim und im gesamten Rhein-Main-Gebiet mit Protokoll je Prüfpunkt, Befunden mit Einstufung, Fotos vorher und nachher und Änderungsdokumentation – in Ihrem Format oder in unserem. Für Anlagen, die wir seit Jahren betreuen, bringen wir die Historie mit.

Über eine kurze Anfrage mit drei Angaben: Ihre Anlagenliste mit den qualitäts- und sicherheitsrelevanten Anlagen, die vorhandenen Protokolle und Prüfaufzeichnungen der letzten Periode und der Termin des Audits oder der Prüfung, auf die Sie sich vorbereiten. Wir vereinbaren eine Begehung mit Ihren Unterlagen, ordnen sie den zehn Registern zu und schicken Ihnen eine schriftliche Einschätzung, welche Register stehen, welche fehlen und was der nächste Einsatz liefern muss. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
