Förderanlage Retrofit statt Neubau: Antriebe, Steuerung, Sicherheit

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Fertig montierter Not-Aus-Taster an der Paket-Sortieranlage
Retrofit heißt oft: Die Mechanik bleibt, Sicherheitstechnik und Steuerung ziehen nach – wie hier an einer erweiterten Sortieranlage am Flughafen Frankfurt.

Ein Retrofit modernisiert eine Förder- oder Sortieranlage dort, wo sie alt geworden ist: Antriebe, Steuerung, Sensorik, Sicherheitseinrichtungen. Die Mechanik bleibt, weil sie noch Jahre trägt. Wer das in Etappen im laufenden Betrieb plant und die Schnittstellen zwischen Steuerungsbauer, Elektrofachkraft und Montagebetrieb klärt, bekommt eine Anlage auf aktuellem Stand – ohne den Stillstand eines Neubaus.

Die Förderanlage läuft seit zwanzig Jahren, die Gestelle sind in Ordnung. Aber für das Bedienpanel der Steuerung gibt es keinen Ersatz mehr. Die Motoren stammen aus einer Baureihe, die niemand mehr liefert. Und der letzte Umbau der Sortierstrecke hat die Sicherheitstechnik nicht mitgenommen. Jeder im Betrieb weiß, dass irgendwann etwas ausfällt, das sich nicht mehr reparieren lässt. Ein Neubau dagegen bedeutet Monate Planung, einen langen Stillstand und ein Budget, das nicht vorgesehen ist. Genau hier steht die Frage nach einem Förderanlage Retrofit: modernisieren, was alt ist, behalten, was trägt.

Für Logistikleiter, Projektleiter und Einkäufer ist das eine Entscheidungsfrage – und sie wird oft erst nach dem Ausfall gestellt, wenn kein Fenster mehr bleibt, um Etappen zu planen.

Dieser Ratgeber ist die Vertiefung unseres Grundlagenartikels zur Instandhaltung von Fördertechnik. Dort geht es darum, wie Sie Elektrohängebahnen, Sorter und Förderer im Takt halten. Hier geht es darum, was Sie tun, wenn Warten und Instandsetzen nicht mehr reichen: Wann lohnt sich ein Retrofit statt Neubau? Welche Bausteine gehören dazu? Wie gehen Sie in Etappen im laufenden Betrieb vor, und wer übernimmt welche Aufgabe? Geschrieben aus der Sicht eines Montage- und Instandhaltungsbetriebs aus Rodgau bei Frankfurt. Wir übernehmen Mechanik, Antriebstausch, Montage und Koordination – die Steuerungsprogrammierung überlassen wir dem Steuerungsbauer.

Das Wichtigste in Kürze

Was ist ein Retrofit einer Förderanlage?

Übersicht: Förderanlage Retrofit – die fünf Schichten Mechanik, Antriebe, Steuerung, Sensorik und Sicherheitseinrichtungen mit Bauteilen, Alterung und Retrofit-Maßnahme je Schicht
Eine Förderanlage altert in fünf Schichten: Die Mechanik hält am längsten und bleibt, Steuerung, Antriebe, Sensorik und Sicherheitseinrichtungen werden zuerst alt – genau dort setzt das Retrofit an. Grafik: Omega Mounting

Ein Retrofit einer Förderanlage ist die gezielte Modernisierung einer bestehenden Förder- oder Sortieranlage. Veraltete oder nicht mehr versorgbare Bausteine werden durch aktuelle Technik ersetzt – typischerweise Antriebe, Steuerung, Sensorik, Energie- und Datenübertragung sowie Sicherheitseinrichtungen. Die tragende Mechanik wie Gestelle, Schienen, Rollenbahnen und Weichen bleibt erhalten, wird instand gesetzt und weiter genutzt.

Der Begriff kommt aus dem Englischen („nachrüsten“); wer Fördertechnik modernisieren will, meint damit alles vom Motortausch bis zum Steuerungswechsel. Gemeinsam ist allen Varianten, dass die Anlage an ihrem Platz bleibt. Beim Neubau dagegen wird die Fördertechnik demontiert und durch eine neu geplante Anlage ersetzt. Was wir an Wartung und Instandhaltung für Industrieanlagen leisten, schließt Retrofits ein, weil sie fast immer dort beginnen, wo wir ohnehin warten.

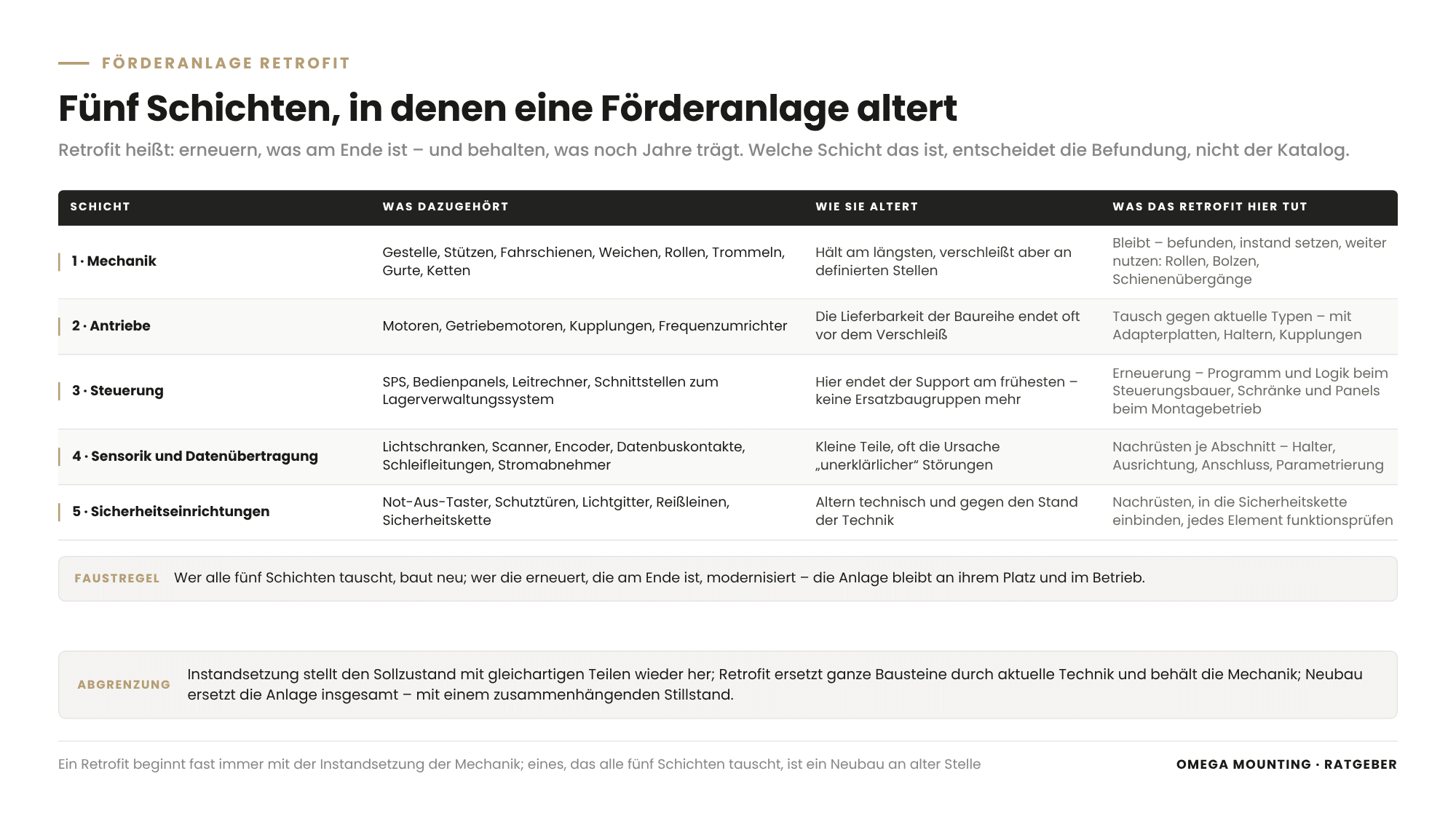

Die fünf Bausteine, in denen eine Förderanlage altert

Eine Förderanlage altert in Schichten, und diese Schichten sind der Schlüssel zum Retrofit:

Wer alle fünf Schichten tauscht, baut neu; wer die erneuert, die am Ende ist, modernisiert.

Wann lohnt sich ein Retrofit statt Neubau?

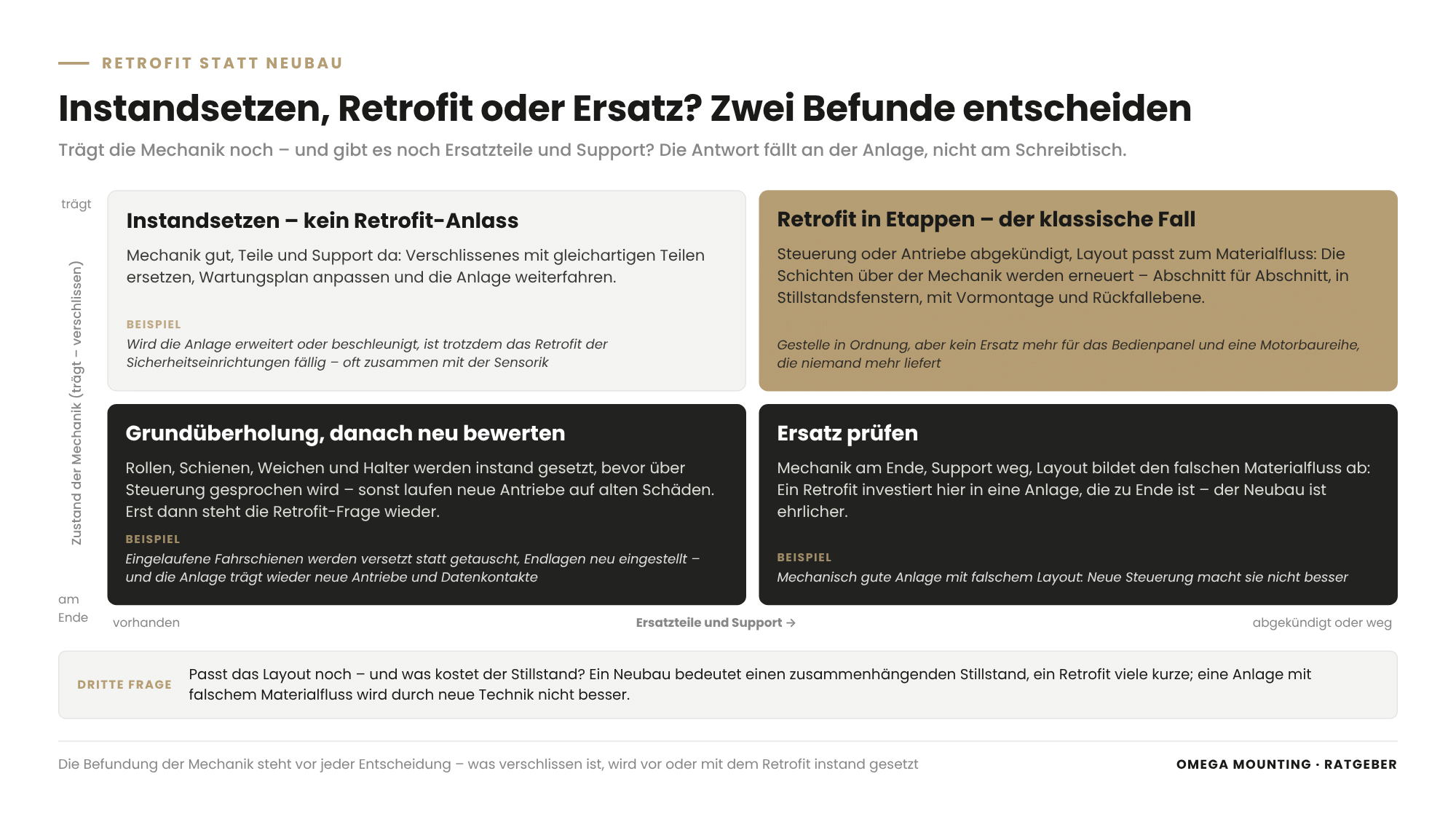

Erklärgrafik: Förderanlage Retrofit – Entscheidungsmatrix Instandsetzen, Retrofit in Etappen, Grundüberholung oder Ersatz je nach Zustand der Mechanik und Ersatzteillage
Gute Mechanik und fehlende Ersatzteile sind der klassische Fall für ein Retrofit in Etappen; verschlissene Mechanik ohne Support ist der Fall für den Ersatz – dazwischen liegen Instandsetzen und Grundüberholung. Grafik: Omega Mounting

Ein Retrofit statt Neubau lohnt sich, wenn die Mechanik der Förderanlage nach einer Befundung noch Jahre trägt und das Layout zum Materialfluss passt. Das Problem liegt dann in den Schichten darüber: veraltete Steuerung, nicht mehr lieferbare Antriebe oder Sensorik, Sicherheitstechnik unter dem Stand der Technik. Ein Neubau ist angezeigt, wenn Mechanik und Layout selbst am Ende sind.

Die Entscheidung fällt an der Anlage, nicht am Schreibtisch. Drei Fragen strukturieren sie:

Frage 1: Trägt die Mechanik?

Die Befundung – die fachliche Beurteilung des Istzustands jeder Baugruppe – ist der erste und wichtigste Schritt. Geprüft werden:

Was verschlissen ist, wird vor oder mit dem Retrofit instand gesetzt – sonst laufen neue Antriebe auf alten Schäden. Woran Sie Verschleiß früh erkennen, zeigt unser Ratgeber zum Thema Verschleiß an Maschinen erkennen.

Frage 2: Gibt es noch Ersatzteile und Support?

Die typische Auslöserlage: Die Mechanik ist gut, aber für die Steuerung gibt es keine Ersatzbaugruppen mehr, die Motorbaureihe ist abgekündigt, der Hersteller betreut die Generation nicht mehr. Dann ist jede Störung ein Risiko mit offenem Ende. Welche Wege es bei abgekündigten Teilen gibt, beschreibt unser Ratgeber Ersatzteile nicht mehr lieferbar. Das Retrofit ist dort die Antwort für Bausteine, bei denen Nachfertigen keinen Sinn ergibt.

Frage 3: Passt das Layout noch – und was kostet der Stillstand?

Eine Anlage, die mechanisch gut ist, aber den falschen Materialfluss abbildet, wird durch neue Steuerung nicht besser. Dann ist der Neubau ehrlicher. Und: Ein Neubau bedeutet einen zusammenhängenden Stillstand, ein Retrofit viele kurze. Was eine Stunde Stillstand Sie kostet, rechnet unser Ratgeber zum Thema Stillstandskosten berechnen vor.

Die Entscheidung in einer Übersicht

BefundRecommendation
Mechanik gut, Ersatzteile und Support vorhandenInstandsetzen, Wartungsplan anpassen – kein Retrofit-Anlass
Mechanik gut, Steuerung oder Antriebe abgekündigt, Layout passtRetrofit in Etappen – der klassische Fall
Mechanik gut, Anlage erweitert oder beschleunigt, Sicherheitstechnik nicht mitgewachsenRetrofit der Sicherheitseinrichtungen, oft mit Sensorik
Mechanik verschlissen, Ersatzteile vorhandenGrundüberholung der Mechanik, danach neu bewerten
Mechanik verschlissen, Support weg, Layout passt nichtErsatz prüfen – ein Retrofit investiert in eine Anlage, die zu Ende ist
Wartung Elektrohängebahn Frankfurt
Die Mechanik ist die Basis jedes Retrofits: Eine Weiche an einer rund dreißig Jahre alten Elektrohängebahn wird demontiert, instand gesetzt und neu eingestellt, bevor neue Komponenten darauf aufbauen.

Welche Bausteine gehören zu einem Förderanlage-Retrofit?

Zu einem Förderanlage-Retrofit gehören fünf Bausteine: Antriebe und Frequenzumrichter tauschen, Steuerung erneuern, Sensorik und Datenübertragung nachrüsten, Sicherheitseinrichtungen nachrüsten und die Mechanik instand setzen, die alles trägt. Welche Bausteine Sie anfassen – einzeln oder kombiniert –, entscheidet die Befundung, nicht der Katalog.

Antriebe und Frequenzumrichter

Antriebe an einer Förderanlage tauschen heißt meist: Getriebemotoren einer abgekündigten Baureihe gegen aktuelle Typen ersetzen. Anbaumaße, Wellenlage und Befestigung passen dabei selten eins zu eins. Dann entstehen Adapterplatten, neue Halter oder angepasste Kupplungen – Arbeit für Werkstatt und mechanische Montage. Wer einen Frequenzumrichter nachrüsten will, gewinnt sanftes Anfahren und weniger Stöße in Ketten und Gurten. Er braucht Platz im Schaltschrank, ein passendes Motorkabel und die Abstimmung mit der Steuerung. Was an Getriebemotoren, Lagern und Kupplungen sonst zu beachten ist, beschreibt unser Ratgeber zur Instandhaltung von Antrieben, Getrieben und Pumpen.

Steuerung und Bedienung

Die Steuerung einer Förderanlage erneuern ist der tiefste Eingriff – und der, bei dem wir am deutlichsten sagen, wo unsere Leistung endet. Programm, Logik, Schnittstellen zum Lagerverwaltungssystem und Sicherheitssteuerung sind Sache des Steuerungsbauers oder Herstellers. Ein Montagebetrieb stellt Schaltschränke auf, baut Kabelwege, setzt Bedienpanels und Taster und koordiniert die Etappen. Komponenten schließt er an, soweit die Elektrofachkraft im Team das abdeckt.

Sensorik und Datenübertragung

Sensorik an einer Förderanlage nachrüsten heißt oft: Lichtschranken tauschen, Scanner und Encoder setzen, bei Elektrohängebahnen Schleifleitungen, Stromabnehmer und Datenbuskontakte erneuern. Mechanisch sind das Halter, Ausrichtung und Verlegung, elektrisch Anschluss und Parametrierung. Geplant wird je Abschnitt, weil ein falsch sitzender Sensor an einer Übergabe die ganze Strecke stoppt.

Sicherheitseinrichtungen

Das Retrofit der Sicherheitstechnik an einer Förderanlage hat einen eigenen Ratgeber zum Nachrüsten von Sicherheitseinrichtungen. Hier das Wesentliche: Jede Erweiterung, höhere Geschwindigkeit und jeder neue Arbeitsplatz verlangt, dass Not-Aus-Taster von jeder Position aus erreichbar sind und Übergabestellen gesichert bleiben. Mechanisch heißt das Haltebleche, Schutzzaunfelder und Türen. Elektrisch heißt es die Einbindung in die Sicherheitskette mit Funktionsprüfung jedes Elements.

Und unter allem die Mechanik: Jedes Retrofit beginnt bei uns mit der mechanischen Instandsetzung. Rollen, Weichenschuhe und Bolzen tauschen, Schienenübergänge in Flucht bringen, gerissene Halter verschweißen, Endlagen neu einstellen, Ketten und Kettenräder erneuern – wie an der Elektrohängebahn in Frankfurt im Praxis-Kapitel.

Wie läuft ein Retrofit im laufenden Betrieb ab – in Etappen?

Ein Retrofit im laufenden Betrieb läuft in Etappen ab: Die Anlage wird in Abschnitte geteilt. Jeder Abschnitt bekommt ein eigenes Stillstandsfenster mit Vormontage davor, Freischaltung, Umbau, Funktionsprüfung und Wiederfreigabe. Und für jede Etappe steht vorher fest, wie die Anlage läuft, wenn der Umbau nicht fertig wird.

Schritt 1: Befundung und Etappenplan

Am Anfang steht die Begehung mit Befund je Baugruppe und Abschnitt: Was muss mechanisch instand gesetzt werden, welche Bausteine werden erneuert, in welcher Reihenfolge? Daraus entsteht ein Etappenplan, der die Abschnitte so schneidet, dass jeder in einem realen Fenster umsetzbar ist. Die Reihenfolge leitet er aus dem Befund ab: stark geschädigte und für den Materialfluss wichtige Abschnitte zuerst.

Schritt 2: Schnittstellen und Material

Vor der ersten Etappe steht die Schnittstellenliste. Wer liefert Antriebe, wer die Steuerung? Wer programmiert, wer schließt an? Wer schaltet frei, wer prüft, wer nimmt ab? Und das Material – Antriebe, Adapterplatten, Halter, Sensoren, Taster, Kabel – liegt vor dem Fenster bereit, dem Abschnitt zugeordnet. Wie entscheidend bevorratete Teile sind, zeigt das Hochregallager im Praxis-Kapitel.

Schritt 3: Vormontage außerhalb der Anlage

Was sich vorbereiten lässt, wird vorbereitet: Halter nach Aufmaß, Gehäuse mit Kabelverschraubungen, Klemmen und Beschriftung, Antriebe mit Adapterplatten vormontiert, Einheiten nach Montagepunkten sortiert. Sonst verbraucht sich das Fenster mit Klemmen und Beschriften statt mit Montieren.

Schritt 4: Stillstandsfenster mit Freischaltung

Die Etappe beginnt mit dem Freischalten des Abschnitts und dem Sichern gegen Wiedereinschalten. Schloss, Anhänger und Erlaubnisschein gehören dazu, wie es unser Ratgeber zu Lockout/Tagout in der Instandhaltung beschreibt. Die Technische Regel für Betriebssicherheit TRBS 1112 (Instandhaltung) verlangt, dass vor Beginn festgelegt ist, wie die Anlage freigeschaltet, gesichert und wieder freigegeben wird. Für Sie heißt das: Läuft der Nachbarabschnitt weiter, muss die Freischaltung den Abschnitt wirklich trennen – Antriebe, Steuerung, Sicherheitskette.

Schritt 5: Umbau, Funktionsprüfung, Wiederfreigabe

Mechanische Instandsetzung, Antriebe tauschen, Halter und Sensoren setzen, Schaltschrank und Kabel, Anschluss, Parametrierung durch den Steuerungsbauer. Dann die Funktionsprüfung jedes Antriebs, Sensors und Sicherheitselements einzeln, danach der Probelauf mit Fördergut. Erst dann gibt der Bauleiter den Abschnitt frei.

Die Rückfallebene

Jede Etappe braucht eine Antwort auf die Frage: Was läuft am Montagmorgen, wenn wir nicht fertig werden? Der alte Antrieb bleibt eingebaut, bis der neue bereitliegt. Die alte Steuerung läuft parallel, bis der Abschnitt umgeschaltet ist. Ein Bypass übernimmt den Materialfluss. Ohne Rückfallebene wird aus dem Retrofit ein Neubau mit schlechter Planung.

Vormontierte Not-Aus-Gehäuse mit Kabelverschraubungen vor der Montage
Was außerhalb des Stillstandsfensters vorbereitet ist, verbraucht im Fenster keine Zeit: vormontierte Einheiten, nach Montagepunkten sortiert.

Ist das Retrofit eine wesentliche Veränderung? Eine Prüffrage, keine Rechtsberatung

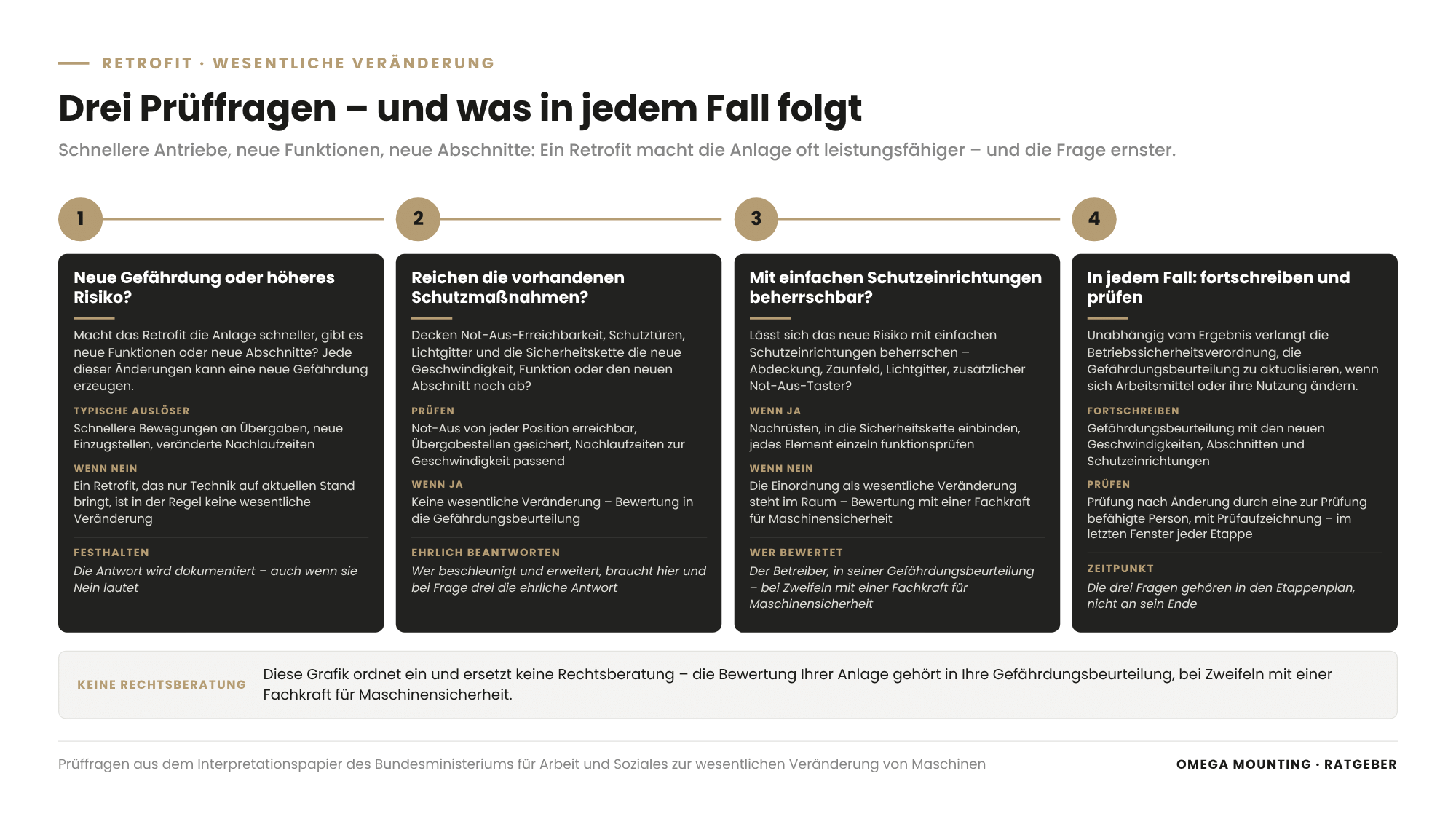

Erklärgrafik: Förderanlage Retrofit – die drei Prüffragen zur wesentlichen Veränderung einer Maschine und die Pflichten, die unabhängig vom Ergebnis gelten
Ob ein Retrofit eine wesentliche Veränderung ist, beantwortet der Betreiber mit drei Prüffragen – und dokumentiert die Antwort, auch wenn sie Nein lautet; Gefährdungsbeurteilung und Prüfung nach Änderung folgen in jedem Fall. Grafik: Omega Mounting

Ob ein Retrofit eine wesentliche Veränderung der Förderanlage ist, beantwortet der Betreiber mit drei Prüffragen. Sie stammen aus dem Interpretationspapier des Bundesministeriums für Arbeit und Soziales zur wesentlichen Veränderung von Maschinen. Entsteht eine neue Gefährdung oder ein höheres Risiko? Reichen die vorhandenen Schutzmaßnahmen dafür aus? Lässt sich das Risiko mit einfachen Schutzeinrichtungen beherrschen? Das Ergebnis wird dokumentiert, auch wenn es „keine wesentliche Veränderung“ lautet.

Dieser Abschnitt ordnet ein und ersetzt keine Rechtsberatung. Die Bewertung Ihrer Anlage gehört in Ihre Gefährdungsbeurteilung, bei Zweifeln mit einer Fachkraft für Maschinensicherheit.

Beim Retrofit ist die Frage ernster als beim Nachrüsten eines einzelnen Not-Aus-Tasters, weil ein Retrofit die Anlage oft leistungsfähiger macht. Höhere Geschwindigkeit durch neue Antriebe und Frequenzumrichter, neue Funktionen, neue Abschnitte. Jede dieser Änderungen kann eine neue Gefährdung erzeugen – schnellere Bewegungen an Übergaben, neue Einzugstellen, veränderte Nachlaufzeiten. Deshalb gehören die drei Prüffragen in den Etappenplan, nicht an sein Ende. Ein Retrofit, das nur Technik auf aktuellen Stand bringt, ist in der Regel keine wesentliche Veränderung. Eines, das beschleunigt und erweitert, verlangt die ehrliche Antwort auf die Fragen zwei und drei.

Unabhängig vom Ergebnis verlangt die Betriebssicherheitsverordnung, die Gefährdungsbeurteilung zu aktualisieren, wenn sich Arbeitsmittel oder ihre Nutzung ändern. Für Sie heißt das: Die Gefährdungsbeurteilung der Förderanlage wird nach dem Retrofit fortgeschrieben – mit den neuen Geschwindigkeiten, Abschnitten und Schutzeinrichtungen.

Wer macht was beim Retrofit – Hersteller, Steuerungsbauer, Elektrofachkraft, Montagebetrieb?

Beim Retrofit einer Förderanlage übernimmt der Hersteller oder ein Steuerungsbauer Programm, Logik und Sicherheitssteuerung. Eine Elektrofachkraft übernimmt Einspeisung und elektrische Prüfung, ein Montagebetrieb Befundung, Mechanik, Antriebstausch, Montage und Koordination. Der Betreiber bleibt für Gefährdungsbeurteilung, Freigabe und Abnahme verantwortlich.

AufgabeWer
Befundung Mechanik, Antriebe, SensorikMontagebetrieb; Betreiber stellt Zugang und Störungshistorie
Programm, Schnittstellen, SicherheitssteuerungHersteller oder Steuerungsbauer
Antriebe, Adapterplatten, Halter, Schaltschränke, Schutzeinrichtungen montierenMontagebetrieb; Komponenten vom Hersteller
Anschluss von Komponenten, Einbindung in die Sicherheitskette, Funktionsprüfung je ElementElektrofachkraft im Montagebetrieb, soweit sie es abdeckt
Einspeisung, Netzanschluss, elektrische PrüfungElektrofachbetrieb des Betreibers
Freischaltung, Freigabe, Bewertung wesentliche Veränderung, Prüfung nach Änderung, AbnahmeBetreiber, mit befähigter Person

Zwei Regeln dahinter. Erstens: Arbeiten an elektrischen Anlagen dürfen nur Elektrofachkräfte oder Personen unter ihrer Leitung und Aufsicht ausführen – das legt die DGUV Vorschrift 3 fest. Fragen Sie jeden Beteiligten vor der Beauftragung, welche Elektroarbeiten er mit eigenen Fachkräften abdeckt. Zweitens: Wer die Steuerung programmiert, verantwortet die Logik. Ein Montagebetrieb, der alles aus einer Hand verspricht, hat entweder einen Steuerungsbauer im Haus oder verspricht zu viel. Wir haben ihn nicht und sagen es vorher.

Wie Sie das in eine Schnittstellenliste und Verantwortungsmatrix bringen, beschreibt unser Ratgeber zu Schnittstellen bei Großprojekten. Ein Retrofit mit vier Beteiligten ist ein Großprojekt im Kleinen.

Torsteuerung, Steckdosen und neuer Rampen-Schaltschrank im Gebäudeinneren
Schnittstelle im Schaltschrank: Komponenten montiert und angeschlossen, die endgültige Einspeisung übernahm später der Elektrofachbetrieb des Betreibers – so steht es vorher in der Schnittstellenliste.

Wie nehmen Sie ein Retrofit ab und dokumentieren es?

Ein Retrofit nehmen Sie je Etappe und am Ende als Ganzes ab. Dazu gehören:

Erst dann ist die Anlage in den Betrieb übergeben.

Wird an einem prüfpflichtigen Arbeitsmittel eine Änderung vorgenommen, die die Sicherheit beeinflussen kann, ist es vor der weiteren Verwendung zu prüfen. Die Prüfregel TRBS 1201 beschreibt diese Prüfung und die Mindestinhalte der Aufzeichnung. Für Sie heißt das: Die Prüfung nach Änderung wird in das letzte Fenster jeder Etappe eingeplant, nicht als Termin in drei Wochen. Welche Prüfungen Ihre Förderanlage ohnehin braucht, steht im Ratgeber zu den Prüfpflichten für Anlagenbetreiber.

Was in die Anlagenakte nach dem Retrofit gehört

Wie Übergabe und Dokumentations-Check am Ende eines Bauvorhabens aussehen, beschreibt unser Ratgeber zu Inbetriebnahme und Übergabe einer Anlage. Beim Retrofit gilt dieselbe Liste – in Portionen je Etappe.

Welche Fehler passieren beim Retrofit von Förderanlagen?

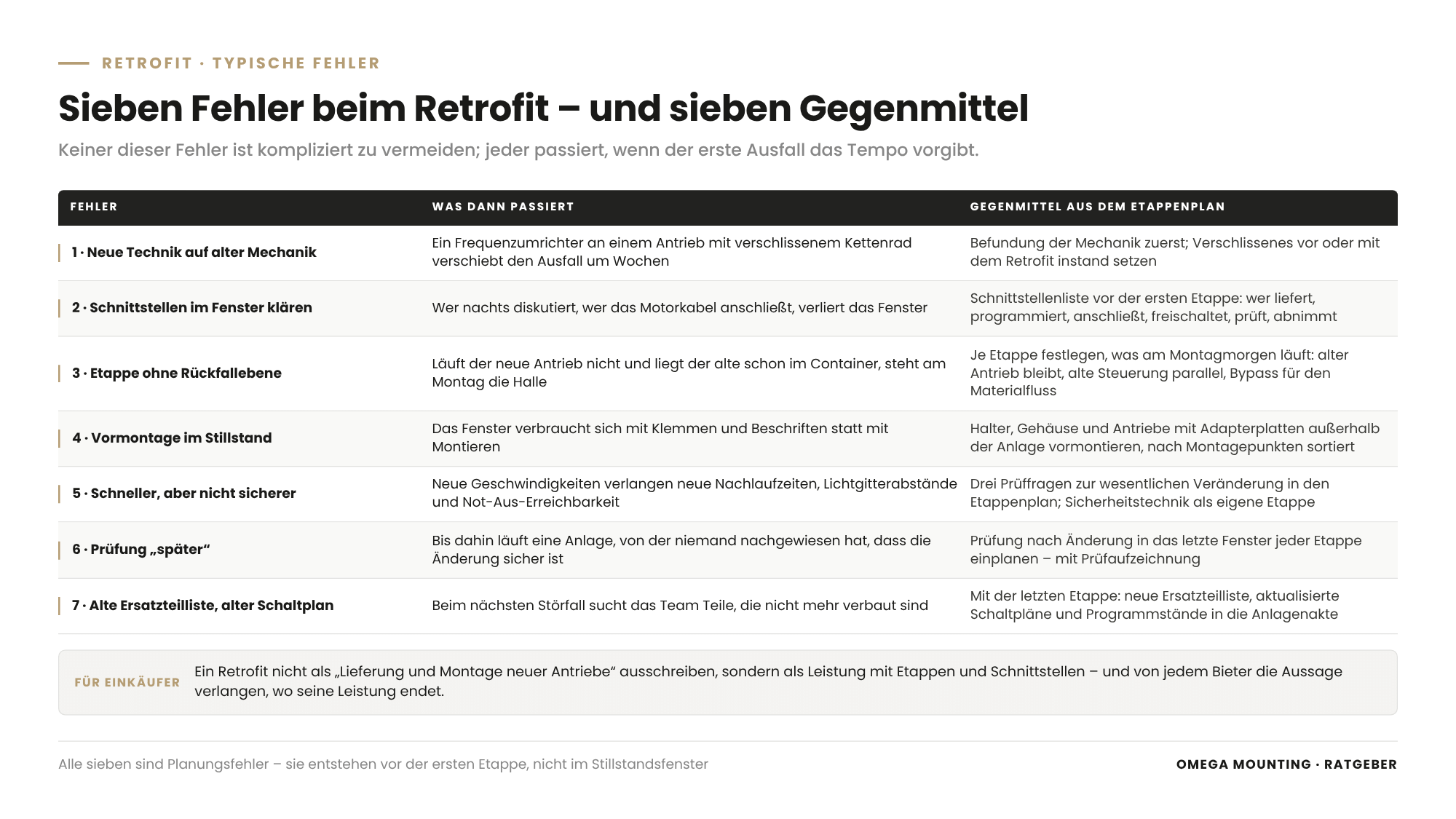

Übersicht: Förderanlage Retrofit – sieben typische Fehler mit ihrer Folge und dem Gegenmittel aus dem Etappenplan
Die typischen Fehler beim Retrofit sind Planungsfehler – Mechanik nicht befundet, Schnittstellen offen, keine Rückfallebene, Prüfung „später“ – und zu jedem gibt es ein Gegenmittel aus dem Etappenplan. Grafik: Omega Mounting

Die typischen Fehler beim Förderanlage-Retrofit sind Planungsfehler: Technik erneuern, ohne die Mechanik zu befunden, Schnittstellen offen lassen, Etappen ohne Rückfallebene, Prüfung „später“.

So läuft das bei uns im Rhein-Main-Gebiet

Förderanlage Modernisierung im Rhein-Main-Gebiet heißt für uns meist: Logistikzentren bei Frankfurt, der Flughafen und Produktionsbetriebe in Offenbach, Hanau, Darmstadt und Aschaffenburg. Die Anlagen müssen weiterlaufen, während Antriebe, Sensorik und Sicherheitstechnik nachziehen – in kurzen Fenstern, nachts, am Wochenende oder in Nebenzeiten des Umschlags.

Unsere Retrofits beginnen mit einer Begehung, bei der wir den Zustand der Mechanik, die Bausteine, die wirklich am Ende sind, und die möglichen Fenster klären. Daraus entsteht ein Etappenplan mit Schnittstellenliste. Bei uns liegen Befundung, Mechanik, Antriebstausch mit Anpassteilen aus unserer Werkstatt in Rodgau, Montage, Anschluss von Komponenten und Koordination. Programm, Sicherheitslogik, Einspeisung und elektrische Prüfung liegen bei Steuerungsbauer, Hersteller und Elektrofachbetrieb. Mehr dazu auf unserer Seite zur Industriemontage für Logistik und Intralogistik.

Am Flughafen Frankfurt kommen Zutritt und Zuverlässigkeitsüberprüfung hinzu. Unsere Monteure sind für den Einsatz in Flughafen- und Sicherheitsbereichen überprüft. Mehr dazu in unserem Ratgeber zur Instandhaltung am Flughafen Frankfurt.

So machen wir das in der Praxis

Vier Einsätze aus unserem Auftragstagebuch zeigen die Bausteine eines Retrofits. Mechanik als Basis, Antrieb im Störfall, Sicherheitstechnik nach Erweiterung, Antrieb und Steuerung an der Verladestelle.

Mechanik als Basis: Elektrohängebahn in Frankfurt über mehrere Wochenenden

Erster Einsatz: die maintenance of an overhead monorail system in Frankfurt. Die rund dreißig Jahre alte Anlage hat etwa hundert Weichen in zwei Betriebsbereichen und ist direkt in den Produktionsprozess eingebunden. Teilweise blieb ein Fenster von rund 36 Stunden zwischen Produktionsende am Samstag und Wiederanlauf am Montag. Vorgefunden wurden abgefahrene und abgerissene Rollen, eingelaufene Fahrschienen, Schienenübergänge außer Flucht, beschädigte Halter, stillgelegte Weichen – dazu Verschleiß an Stromschleifern, Antriebsrollen und Datenbuskontakten.

Der Weg war der, den jedes Retrofit gehen sollte: Jede Weiche wurde durchgesehen, dokumentiert und bewertet. Daraus folgten Ersatzteilbedarf, Arbeitsumfang und Reihenfolge. Dann die mechanische Instandsetzung in mehreren Wochenendstillständen von mobilen Arbeitsgerüsten. Rollen, Weichenschuhe und Bolzen tauschen, Schienen ausrichten, Endlagen neu einstellen. Weichenmotoren und Endschalter prüfen, gerissene Halter verschweißen, stillgelegte Weichen wieder in Betrieb nehmen. Wo möglich, wurden eingelaufene Fahrschienen um mehrere Zentimeter versetzt, sodass die Endlagen auf weniger verschlissene Bereiche kamen – statt ganze Schienen zu tauschen.

Für Ihr Retrofit zeigt der Einsatz: Bei älteren Förderanlagen ist nicht zwangsläufig ein vollständiger Austausch nötig. Eine Grundüberholung mit Bestandsaufnahme und Priorisierung bringt die Mechanik auf einen Stand, auf dem neue Antriebe und Datenkontakte Sinn ergeben.

Antrieb im Störfall: Hochregallager am Flughafen Frankfurt

Beim Notfalleinsatz an einem Hochregallager am Flughafen Frankfurt war die Anlage ausgefallen, ohne dass der Betreiber die Ursache kannte. Vor Ort fiel zuerst auf, dass der Rollenförderer nicht mehr förderte; damit ließ sich die Fehlerquelle eingrenzen. Ursache war ein abgenutztes Zahnrad der Antriebseinheit: Die Antriebskette blockierte, sprang teilweise ab, und mit dem Kettenförderer stand das gesamte Hochregal. Weil der Betreiber passende Ersatzteile vor Ort eingelagert hatte, konnte sofort begonnen werden. Kettenförderer demontieren, alle Antriebsketten und Zahnräder gegen Neuteile tauschen, Kettensysteme und Förderwege einstellen und ausrichten. Danach lief die Anlage ohne weitere Störung.

Was das mit Retrofit zu tun hat: Ein verschlissenes Zahnrad, das die ganze Anlage stoppt, stellt die Frage nach dem Zustand der übrigen Antriebe. Sollten sie beim nächsten geplanten Fenster erneuert werden – mit Teilen, die bereitliegen, statt mit einem Notfall?

Sicherheitstechnik nach Erweiterung: Sortieranlage am Flughafen Frankfurt

An einer Paket-Sortieranlage am Flughafen Frankfurt haben wir 32 Not-Aus-Taster und etliche Sensoren nachgerüstet. Anlass war eine Erweiterung: Mit jedem neuen Abschnitt ändern sich Laufwege, Arbeitsbereiche und Gefahrenstellen. Not-Halt-Einrichtungen müssen von jeder Position aus erreichbar sein. Für jeden Taster wurde ein Halteblech passend zur Einbausituation vorbereitet, die Gehäuse erhielten Kabelverschraubungen, Klemmen und Beschriftung. Dann die mechanische Montage und die Einbindung jedes Tasters und Sensors in die vorhandene Sicherheitskette mit Funktionsprüfung. Zwei Monteure haben die Nachrüstung in zwei Einsatztagen in den Stillstandszeiten der Anlage geschafft, weil die Vormontage vorab erledigt war. Für Ihr Retrofit heißt das: Sicherheitstechnik ist ein Baustein mit eigener Etappe – und die Vormontage entscheidet, ob sie ins Fenster passt.

Antrieb und Steuerung an der Verladestelle: Klapprampen in einem Logistikzentrum in Frankfurt

Vierter Einsatz: der Austausch von Klapprampen in einem Logistikzentrum in Frankfurt. Zwei handbetriebene Klapprampen an einer Verladestelle wurden gegen zwei hydraulische ersetzt. Ein Retrofit im Kleinen: Die Stahlkonstruktion des Gebäudes blieb, Antrieb und Steuerung kamen neu. Die alten Rampen wurden mit dem Trennschleifer vom Stahlgerüst getrennt. Die neuen wurden mit dem Gabelstapler positioniert und im MAG-Schweißverfahren mit der bestehenden Stahlkonstruktion verschweißt, die Stützfüße ausgerichtet. Dann Hydraulikaggregat anschließen, im Gebäudeinneren zwei Schaltschränke aufstellen – einer je Rampe –, Verbindungskabel ziehen, Bedienkästen mit Ampelleuchten setzen.

Die Schnittstelle zum Elektrofachbetrieb war vorher klar: Weil der Standort noch keinen endgültigen Stromanschluss hatte, wurde mit einem Stromverteiler gearbeitet. Die endgültige Einspeisung übernahm später der hauseigene Elektrofachbetrieb des Betreibers. Zwei Mechatroniker, ein Einsatztag, Betrieb im laufenden Umschlag. Mehr zu Rampen und Toren in unserem Ratgeber zur Wartung von Verladerampen.

Steht bei Ihnen ein Förderanlage Retrofit an – oder eine Anlage, bei der Sie es nicht mehr wissen?

Dann sprechen Sie uns an. Bei einer Begehung in Frankfurt, Offenbach, Hanau oder anderswo im Rhein-Main-Gebiet befunden wir die Mechanik. Danach sagen wir Ihnen ehrlich, ob ein Retrofit in Etappen trägt oder ob Sie über einen Ersatz nachdenken sollten – und wer dafür was übernehmen muss.

Die neue hydraulische Klapprampe fertig montiert an der Verladekante
Vom Handbetrieb zur Hydraulik: Zwei Verladestellen eines Logistikzentrums in Frankfurt an einem Einsatztag modernisiert – die Stahlkonstruktion blieb, Antrieb und Steuerung sind neu.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Schreiben Sie ein Retrofit nicht als „Lieferung und Montage neuer Antriebe“ aus, sondern als Leistung mit Etappen und Schnittstellen. Dazu gehören Befundung, Mechanik, Antriebstausch mit Anpassteilen, Montage, Anschluss, Steuerung, Prüfung nach Änderung und Dokumentation. Verlangen Sie von jedem Bieter die Aussage, wo seine Leistung endet – ein Angebot ohne diese Grenze erzeugt den Nachtrag im Stillstandsfenster.

Für Planer: Wenn Sie eine Bestandsanlage erweitern oder beschleunigen, planen Sie Sicherheitstechnik, Sensorik und Reserven in Schaltschrank und Steuerung mit. Schneiden Sie Abschnitte so, dass jede Etappe freischaltbar ist, während der Nachbarabschnitt läuft.

Für Projektleiter und Bauleiter: Als Projektleiter halten Sie Etappenplan, Schnittstellenliste und Materialstand zusammen und sorgen dafür, dass Steuerungsbauer, Elektrofachbetrieb und Montagebetrieb im selben Fenster sind. Als Bauleiter weisen Sie ein, geben die Freischaltung frei, entscheiden im Fenster über die Rückfallebene und nehmen die Funktionsprüfung ab, bevor der Abschnitt wieder läuft.

Für Instandhaltungsleiter: Beginnen Sie mit der Befundung der Mechanik und der Liste abgekündigter Teile, bevor Sie über Steuerungen sprechen. Legen Sie fest, welche Bausteine Ihr Team selbst erneuern kann. Und sorgen Sie dafür, dass Ersatzteilliste, Schaltplan und Wartungsplan mit der letzten Etappe aktualisiert sind.

Für Lager- und Logistikleiter: Für Sie zählt der Materialfluss während des Retrofits. Legen Sie mit dem Montagebetrieb fest, welche Abschnitte in welchen Fenstern stehen, welche Bypässe und Puffer den Umschlag halten und wie die Rückfallebene aussieht. Ein Retrofit in Etappen ist nur besser als ein Neubau, wenn die Etappen zum Umschlag passen.

Für Betriebs- und Werksleiter: Geben Sie die Fenster frei, die ein sauberes Retrofit braucht, und verlangen Sie im Gegenzug Vormontage und Rückfallebene je Etappe. Eine Anlage mit abgekündigter Steuerung wartet nicht auf das nächste Budgetjahr.

Retrofit-Entscheidungsmatrix zum Anfordern

Die Retrofit-Entscheidungsmatrix ist eine zweiseitige Vorlage. Mit ihr bewerten Sie jede Baugruppe Ihrer Förder- oder Sortieranlage nach Zustand, Ersatzteillage, Ausfallfolge und Änderungsbedarf. Daraus leiten Sie ab, ob Instandsetzen, Retrofit in Etappen oder Ersatz der ehrliche Weg ist. Dazu kommen Spalten für Zuständigkeit, Stillstandsfenster, Rückfallebene und Prüfung nach Änderung. Musterbewertungen enthält sie bewusst nicht. Fordern Sie die Matrix über unser Kontaktformular an – Stichwort „Retrofit-Entscheidungsmatrix“.

Why Omega Mounting?

Omega Mounting modernisiert von Rodgau bei Frankfurt aus Förder- und Sortieranlagen im Rhein-Main-Gebiet – dort, wo ein Montage- und Instandhaltungsbetrieb hingehört. Das heißt: Befundung, Instandsetzung der Mechanik, Antriebstausch mit Anpassteilen aus der eigenen Werkstatt, Montage von Schaltschränken, Sensoren und Sicherheitseinrichtungen. Dazu Anschluss von Komponenten durch eigene Mechatroniker und Koordination der Etappen. Die verlinkten Einsätze zeigen, was das heißt. Eine rund dreißig Jahre alte Elektrohängebahn kam mit Befund und Priorisierung über mehrere Wochenendfenster auf einen tragfähigen Stand. Ein Hochregallager lief nach einem Antriebsausfall mit bevorrateten Teilen wieder. 32 Not-Aus-Taster in zwei Tagen, weil die Vormontage stand. Zwei Verladestellen an einem Einsatztag auf Hydraulik gebracht. Über unsere 24-Stunden-Hotline erreichen Sie uns auch, wenn die alte Anlage vor dem Retrofit ausfällt. Für Sie heißt das: ein Ansprechpartner für Befundung, Mechanik, Antriebe, Montage und Koordination, eine klare Aussage, wo unsere Leistung endet. Und kurze Wege nach Frankfurt, Offenbach, Hanau, Darmstadt und Aschaffenburg.

Conclusion

Ein Förderanlage Retrofit ist die Antwort für Anlagen, deren Mechanik trägt und deren Technik darüber alt geworden ist. Antriebe, Steuerung, Sensorik und Sicherheitseinrichtungen werden erneuert, die Anlage bleibt an ihrem Platz und im Betrieb. Der Weg führt über Befundung, die ehrliche Entscheidung zwischen Instandsetzen, Retrofit und Ersatz, Etappen mit Vormontage und Rückfallebene, klare Schnittstellen und eine Abnahme mit Prüfung nach Änderung. Keiner dieser Schritte ist kompliziert; jeder wird übersprungen, wenn der erste Ausfall das Tempo vorgibt. Schicken Sie uns Fotos Ihrer Anlage, die Störungen des letzten Jahres und die Fenster, die Ihr Betrieb geben kann. Wir melden uns mit einer ehrlichen Einschätzung, ob ein Retrofit in Etappen trägt und wer dafür was übernehmen muss.

Weiterlesen: Wenn die Anlage steht, bevor der Umbau kommt: Förderanlage steht – Störung systematisch beheben.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Tell us briefly what it is about – we will come back to you with an honest assessment.

100% free and without obligation

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Frequently asked questions

Eine Instandsetzung stellt den Sollzustand mit gleichartigen Teilen wieder her. Ein Retrofit ersetzt ganze Bausteine – Antriebe, Steuerung, Sensorik, Sicherheitseinrichtungen – durch aktuelle Technik und behält die Mechanik. Ein Neubau ersetzt die Anlage insgesamt. Die drei gehen ineinander über: Ein Retrofit beginnt fast immer mit einer Instandsetzung der Mechanik. Und eines, das alle Bausteine tauscht, ist ein Neubau an alter Stelle.

Sinnvoll ist ein Retrofit, wenn die Befundung zeigt, dass Gestelle, Schienen, Weichen und Rollenbahnen noch Jahre tragen und das Layout zum Materialfluss passt. Das Problem liegt dann in Steuerung, Antrieben, Sensorik oder Sicherheitstechnik – typischerweise, weil Ersatzteile oder Support fehlen. Nicht sinnvoll ist es, wenn die Mechanik selbst am Ende ist oder die Anlage den falschen Materialfluss abbildet.

Ja, ein Sortieranlage-Retrofit im laufenden Betrieb gelingt, wenn die Anlage in Abschnitte geteilt wird, die sich einzeln freischalten lassen, während die Nachbarabschnitte laufen. Jede Etappe braucht dazu eine Rückfallebene. Vormontage hält die Fenster kurz. An einer Sortieranlage am Flughafen Frankfurt haben zwei Monteure 32 Not-Aus-Taster und etliche Sensoren in zwei Einsatztagen in den Stillstandszeiten eingebaut. Haltebleche und Gehäuse waren vorher fertig.

Das hängt davon ab, ob durch das Retrofit eine neue Gefährdung entsteht oder ein Risiko steigt – und ob sich das mit vorhandenen oder einfachen Schutzeinrichtungen beherrschen lässt. Das sind die drei Prüffragen des Bundesarbeitsministeriums zur wesentlichen Veränderung von Maschinen. Ein Retrofit, das nur Technik erneuert, ist in der Regel keine wesentliche Veränderung. Dokumentieren Sie die Bewertung in jedem Fall; dieser Ratgeber ersetzt keine Rechtsberatung.

Nach einer Änderung, die die Sicherheit eines prüfpflichtigen Arbeitsmittels beeinflussen kann, ist die Anlage vor der weiteren Verwendung durch eine zur Prüfung befähigte Person zu prüfen, mit Prüfaufzeichnung. So beschreibt es die TRBS 1201. Dazu kommen die Funktionsprüfung jedes erneuerten Elements, die Prüfung der Sicherheitskette und bei elektrischen Änderungen die Prüfung durch die Elektrofachkraft. Planen Sie die Prüfung in das letzte Fenster jeder Etappe ein.

Ja, die Schichten Mechanik – Antriebe – Steuerung – Sensorik – Sicherheitseinrichtungen und der Weg über Befundung, Etappen und Prüfung gelten für alle Fördertechnik. Die Gewichte verschieben sich. Bei Gurtförderern dominiert die Mechanik: Gurt, Trommeln, Rollen, Spannung. Bei Elektrohängebahnen kommen Schleifleitungen, Stromabnehmer und Datenkontakte dazu, bei Hochregallagern die Antriebseinheiten mit Ketten und Zahnrädern.

Omega Mounting übernimmt von Rodgau aus Befundung, mechanische Instandsetzung, Antriebstausch, die Montage von Schaltschränken, Sensorik und Sicherheitseinrichtungen und die Koordination der Etappen. Das gilt für Förder- und Sortieranlagen in Frankfurt, Offenbach, Hanau, Darmstadt, Aschaffenburg und im Rhein-Main-Gebiet – auch am Flughafen Frankfurt. Steuerungsprogrammierung und Sicherheitslogik übernehmen Steuerungsbauer oder Hersteller, Einspeisung und elektrische Prüfung der Elektrofachbetrieb.

Über eine kurze Anfrage mit drei Angaben: Fotos der Anlage mit Baujahr und Hersteller von Steuerung und Antrieben. Die Störungen und fehlenden Ersatzteile des letzten Jahres. Und die Fenster, die Ihr Betrieb für Etappen freigeben kann. Wir vereinbaren eine Begehung und befunden die Mechanik vor Ort. Dann schicken wir Ihnen eine schriftliche Einschätzung, ob Instandsetzen, Retrofit in Etappen oder Ersatz der ehrliche Weg ist und welche Schnittstellen dafür nötig sind. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
