Industriedemontage: Anlagen fachgerecht demontieren, Wertstoffe trennen, Nachweise führen
Von Tobias Schott · Lesezeit ca. 23 Minuten · Stand: Oktober 2026
Eine Industriedemontage ist kein Abbruch, sondern eine Montage rückwärts – mit Freischaltung, Reihenfolge, Hebetechnik, Kennzeichnung und einer Entsorgung, die am Ende belegt, wo jedes Kilogramm geblieben ist.
Eine Produktionslinie wird stillgelegt, eine Maschine ersetzt, eine Halle umgenutzt, ein Standort geschlossen. Was bleibt, ist eine Anlage, die weg muss – eine Industriedemontage –, und eine Reihe von Fragen, die im Tagesgeschäft niemand beantworten will: Wer schaltet frei? Was ist drin an Öl, Kältemittel, alten Dichtungen? Soll die Anlage an einen Käufer oder den nächsten Standort gehen, oder soll jemand die Maschine demontieren und entsorgen? Und wer unterschreibt am Ende, dass alles ordnungsgemäß entsorgt wurde?
Dieser Artikel ist die Vertiefung zu unserem Ratgeber Maschinenumzug für Ihre Firma: von der Demontage bis zur Inbetriebnahme – dort steht die Demontage am Anfang eines Umzugs, hier ist sie die eigentliche Leistung. Wir zeigen, wie Sie das Ziel der Demontage festlegen, Medien trennen und freischalten, Gefahrstoffe an Fachgewerke geben, die Reihenfolge und Hebetechnik planen, Wertstoffe trennen und Nachweise führen. Mit Beispielen aus einer Bäckerei bei Fulda, einem Produktionsbetrieb mit Containerbüro und einem Bürohochhaus in Frankfurt.
Das Wichtigste in Kürze
- Das Ziel der Demontage – Wiederaufbau, Verkauf oder Verwertung – bestimmt Zerlegetiefe, Kennzeichnung, Verpackung und Nachweise und muss vor dem ersten Angebot feststehen.
- Vor der ersten Schraube wird freigeschaltet: Strom nach den fünf Sicherheitsregeln, Druckluft, Hydraulik, Wasser und Gas entleert, gespeicherte Energien abgebaut, Zustand dokumentiert.
- Gefahrstoffe wie Öle, Kältemittel, Kühlschmierstoffe oder asbesthaltige Dichtungen gehören vor der mechanischen Demontage erfasst und an das zuständige Fachgewerk gegeben.
- Die Demontagereihenfolge ist die umgekehrte Montagefolge: Lasten werden so getrennt, dass zu keinem Zeitpunkt ein Bauteil unkontrolliert kippt oder fällt.
- Hebetechnik wird nach Platz, Gewicht und Boden gewählt – Minikran, Hallenkran, Stapler mit Kranarm oder Rollbretter – und im Hubplan festgehalten.
- Wertstoffe werden getrennt gesammelt – Stahl, Edelstahl, Aluminium, Kabel, Elektronik, Betriebsstoffe – und ihre Entsorgung wird mit Wiege- und Entsorgungsnachweisen belegt.
- Rückbau im laufenden Betrieb braucht Absperrung, Stillstandsfenster, Staub- und Brandschutz und eine Übergabe der Fläche, die der Betrieb sofort nutzen kann.
Was ist eine Industriedemontage?
Eine Industriedemontage ist das geplante, fachgerechte Zerlegen und Ausbauen von Maschinen, Anlagen oder Betriebseinrichtungen aus einem Gebäude – mit dem Ziel, die Anlage wieder aufzubauen, zu verkaufen oder ihre Bestandteile getrennt zu verwerten, ohne Gebäude, Nachbaranlagen oder Menschen zu gefährden.
Der Begriff Rückbau betont das Ergebnis: eine Fläche, die so übergeben wird, wie der Betrieb sie braucht – frei, sauber, mit verschlossenen Medienanschlüssen und ohne Reste im Boden. Der Unterschied zum Abbruch liegt im Umgang mit der Substanz: Beim Abbruch wird zerstört, was weg soll; bei der Demontage wird getrennt, was verwertet oder weiterverwendet werden kann. Ob Maschinendemontage, Anlagendemontage oder Rückbau einer ganzen Linie – der Ablauf ist derselbe. Was Omega Mounting dabei leistet, beschreibt unsere Seite Industriedemontage und Rückbau.
Drei Ziele, drei Wege

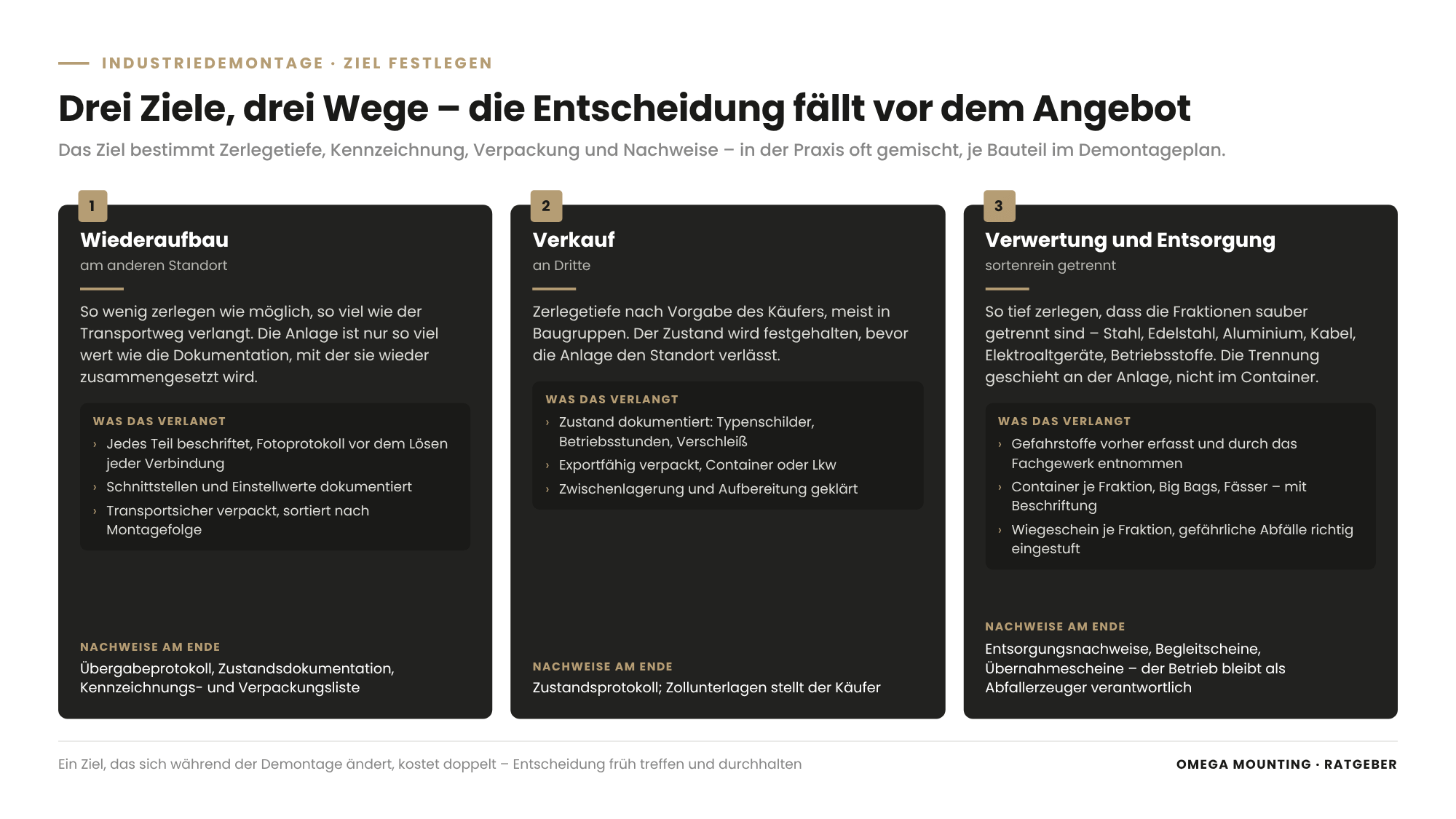

Die wichtigste Entscheidung fällt vor dem Angebot: Was soll aus der Anlage werden?
| Ziel | Zerlegetiefe | Kennzeichnung und Dokumentation | Verpackung und Transport | Nachweise |
|---|---|---|---|---|
| Wiederaufbau am anderen Standort | so wenig wie möglich, so viel wie der Transportweg verlangt | jedes Teil beschriftet, Fotoprotokoll, Schnittstellen dokumentiert | transportsicher, geschützt, sortiert nach Montagefolge | Übergabeprotokoll, Zustandsdokumentation |
| Verkauf an Dritte | nach Vorgabe des Käufers, meist Baugruppen | Zustand dokumentiert, Typenschilder, Betriebsstunden | exportfähig verpackt, Container oder Lkw | Zustandsprotokoll, Zollunterlagen durch Käufer |
| Verwertung und Entsorgung | so tief, dass Fraktionen sauber getrennt sind | Wiegescheine je Fraktion, Gefahrstoffe erfasst | Container je Fraktion, Big Bags, Fässer | Entsorgungsnachweise, Begleitscheine, Übernahmescheine |
In der Praxis sind die Ziele gemischt – Steuerung verkauft, Stahlgestell verschrottet, Förderbänder an einen anderen Standort –, und der Demontageplan hält den Weg jedes Bauteils fest.
Wie trennen Sie Medien und schalten die Anlage frei?
Vor der mechanischen Demontage wird jede Energie- und Medienversorgung der Anlage getrennt, gesichert und dokumentiert: elektrische Anlagen nach den fünf Sicherheitsregeln, Druckluft und Hydraulik drucklos, Wasser-, Gas- und Kältekreise entleert, gespeicherte Energien abgebaut.
Freischalten heißt: allpolig trennen, gegen Wiedereinschalten sichern, Spannungsfreiheit feststellen, erden und kurzschließen, benachbarte unter Spannung stehende Teile abdecken – die fünf Sicherheitsregeln der Elektrotechnik, verankert in DGUV Vorschrift 3 und DIN VDE 0105-100. Sie werden von einer Elektrofachkraft ausgeführt, und erst ihre Freimeldung gibt die Anlage für die Mechanik frei. Das Sichern gegen Wiedereinschalten – im internationalen Sprachgebrauch Lockout/Tagout – geschieht mit Schloss und Anhänger, deren Schlüssel bei dem bleibt, der an der Anlage arbeitet.
Wir planen eine Demontage deshalb wie eine Instandhaltungsarbeit nach der Technischen Regel für Betriebssicherheit TRBS 1112 (Instandhaltung): mit einem festgelegten Freigabeverfahren, mit personalisierten Schlössern – die TRBS nennt sie ausdrücklich Lockout-Tagout-Systeme – und mit Personal, das fachkundig, beauftragt und unterwiesen ist. Für Sie heißt das: Klären Sie vor dem ersten Arbeitstag, wer die Anlage freigibt, wer die Freimeldung unterschreibt und wer die Schlüssel trägt.
Gespeicherte Energien
Die Anlage ist nicht sicher, nur weil der Hauptschalter aus ist. Druckluftspeicher halten Druck, Hydraulikzylinder stehen unter Last, Federn sind gespannt, Gegengewichte hängen, Hubachsen stehen oben, Kondensatoren in Frequenzumrichtern tragen Ladung. Jede dieser Energien muss abgebaut oder mechanisch gesichert werden, bevor ein Bauteil gelöst wird. Die Gefährdungsbeurteilung nach § 5 Arbeitsschutzgesetz, die der Demontage vorausgeht, listet sie für jede Anlage einzeln auf – eine Vorlage aus dem Ordner reicht nicht.
Trennen, ohne die Nachbarn zu treffen
Oft wird nur ein Teil einer Anlage demontiert, der Rest läuft weiter – dann wird so getrennt und überbrückt, dass die übrige Linie ohne das ausgebaute Teil weiterarbeitet. Zur Medientrennung gehört die Dokumentation: Welche Leitung kam woher, wie wurde sie verschlossen? Offene Medienanschlüsse in der Wand werden verschlossen, gekennzeichnet und in der Flächenübergabe aufgeführt.

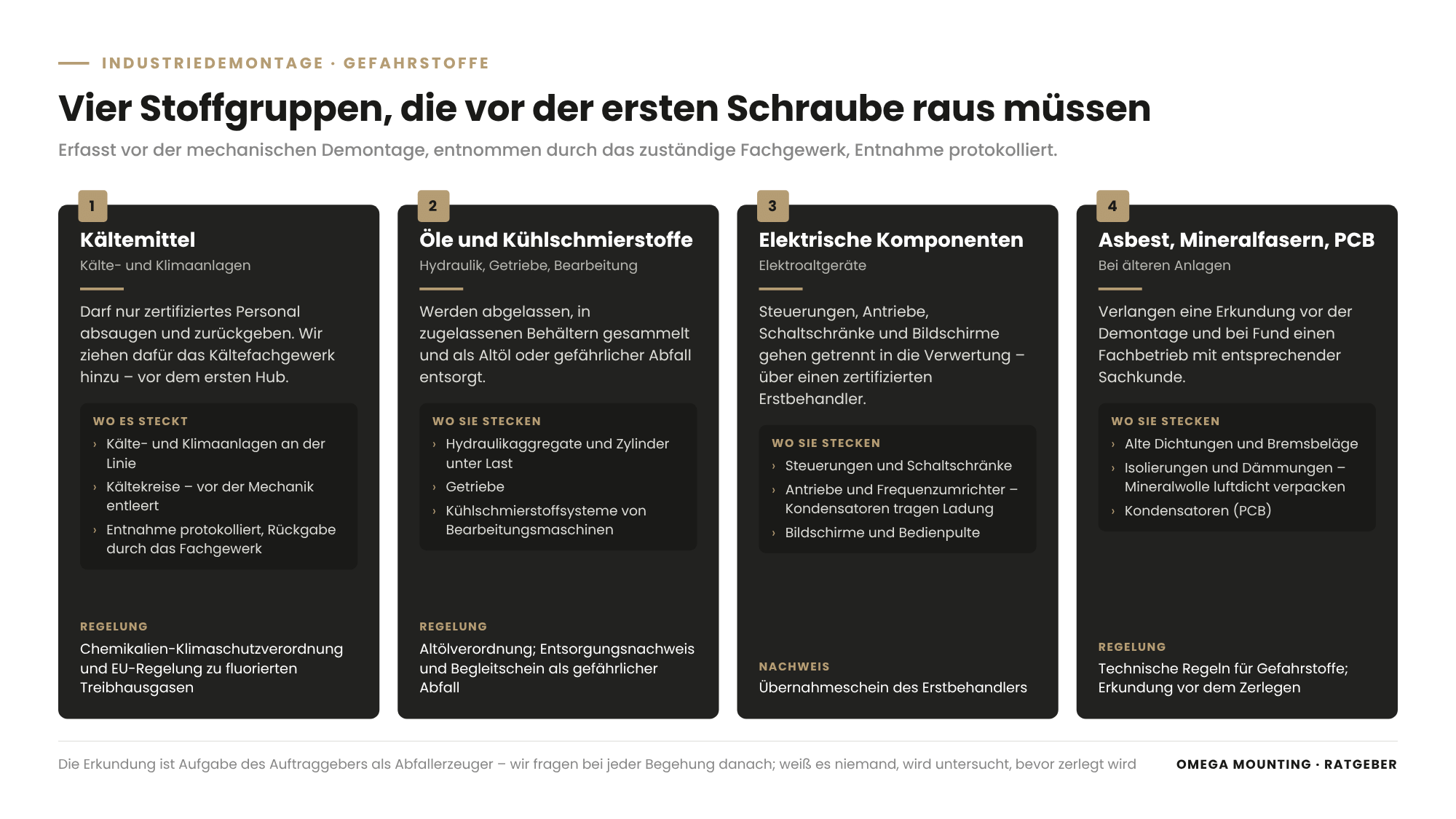

Welche Gefahrstoffe müssen vor der Demontage erfasst werden?
Vor der Demontage müssen alle Betriebs- und Gefahrstoffe in der Anlage erfasst und durch das zuständige Fachgewerk entnommen werden: Hydraulik- und Getriebeöle, Kühlschmierstoffe, Kältemittel, Reinigungsmittel, Gase, Batterien – und bei älteren Anlagen Bauteile mit Asbest, künstlichen Mineralfasern oder PCB.
Wer was darf
- Kältemittel aus Kälte- und Klimaanlagen darf nur zertifiziertes Personal absaugen und zurückgeben; die Chemikalien-Klimaschutzverordnung und die europäische Regelung zu fluorierten Treibhausgasen verlangen das. Wir ziehen hier das Kältefachgewerk hinzu.
- Öle und Kühlschmierstoffe werden abgelassen, in zugelassenen Behältern gesammelt und als Altöl oder gefährlicher Abfall entsorgt; die Altölverordnung regelt den Weg.
- Elektrische Komponenten – Steuerungen, Antriebe, Schaltschränke, Bildschirme – sind Elektroaltgeräte und gehen getrennt in die Verwertung.
- Asbest, Mineralfasern, PCB in alten Dichtungen, Bremsbelägen, Isolierungen oder Kondensatoren verlangen eine Erkundung vor der Demontage und bei Fund einen Fachbetrieb mit entsprechender Sachkunde; die Technischen Regeln für Gefahrstoffe setzen hier den Rahmen.
Die Erkundung ist Aufgabe des Auftraggebers als Abfallerzeuger – er kennt seine Anlage. Wir fragen danach bei jeder Begehung, und wenn niemand es weiß, wird untersucht, bevor zerlegt wird. Was später im Container auftaucht, ist teurer als jede Probe vorher.
In welcher Reihenfolge läuft eine Industriedemontage ab?
Eine Industriedemontage läuft in umgekehrter Montagefolge ab: zuerst Peripherie und Verkleidungen, dann Medien und Steuerung, dann Aufbauten und Anbauteile, zuletzt das Grundgestell – so, dass jedes gelöste Bauteil bereits am Hebezeug hängt oder sicher abgestützt ist, bevor die letzte Verbindung getrennt wird.

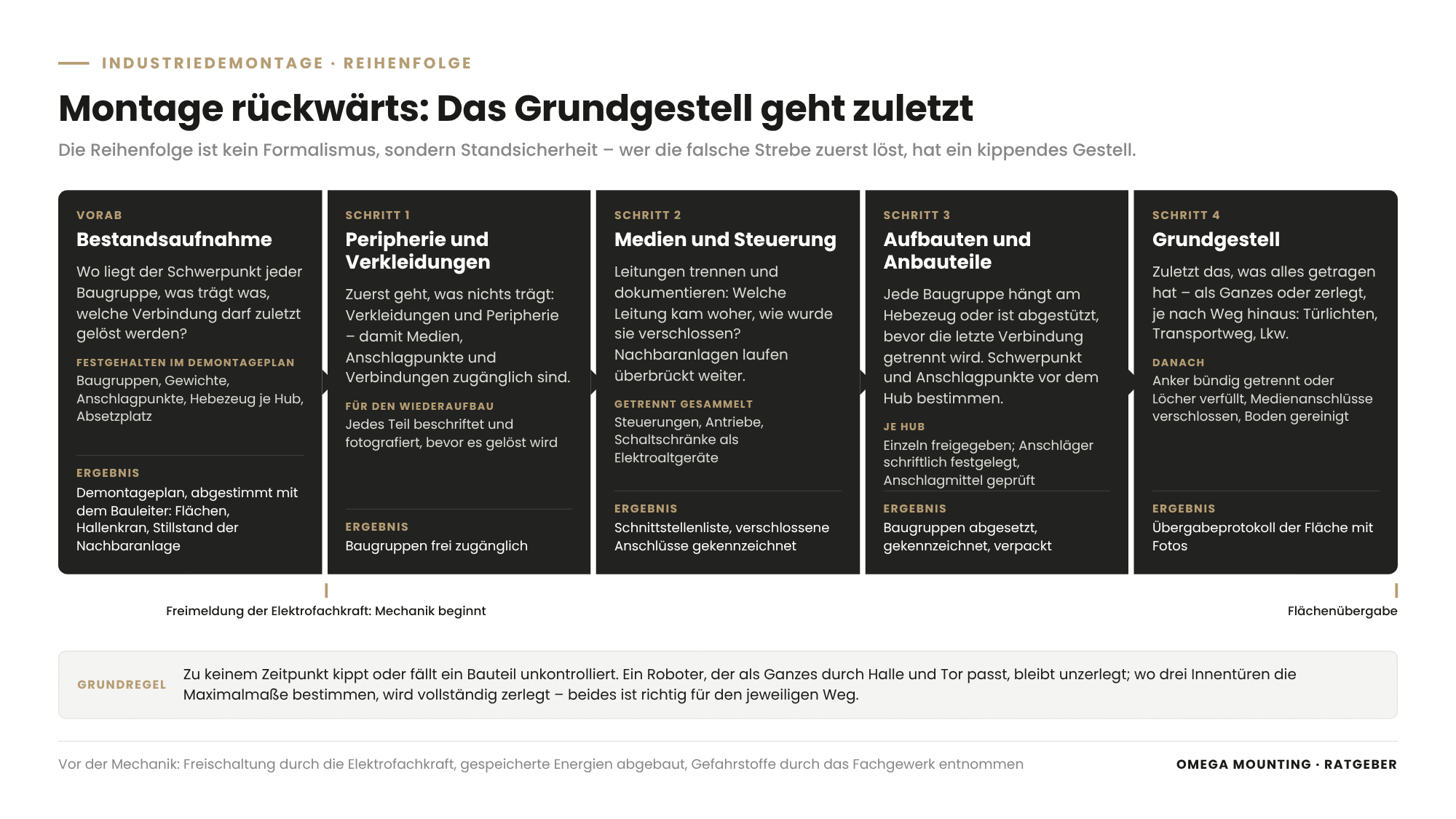

Die Reihenfolge ist kein Formalismus, sondern Standsicherheit: Wer die falsche Strebe zuerst löst, hat ein kippendes Gestell. Deshalb beginnt jede Demontage mit einer Bestandsaufnahme: Wo liegt der Schwerpunkt jeder Baugruppe, was trägt was, welche Verbindung darf zuletzt gelöst werden?
Der Demontageplan
Für größere Anlagen schreiben wir die Reihenfolge auf – als Demontageplan mit Baugruppen, Gewichten, Anschlagpunkten, Hebezeug je Hub und Absetzplatz, abgestimmt mit dem Bauleiter des Auftraggebers: Welche Fläche darf wann belegt werden, wann steht der Hallenkran zur Verfügung, wann ruht die Nachbaranlage?
Als Ganzes oder zerlegt?
Die Zerlegetiefe folgt dem Transportweg und dem Ziel. Ein Roboter, der als Ganzes durch die Halle und auf den Lkw passt, wird unzerlegt ausgebaut – wie der rund 600 Kilogramm schwere Roboter in Fulda. Sechs Lagerautomaten in einem Frankfurter Bürohochhaus dagegen mussten vollständig zerlegt werden, weil drei Innentüren die Maximalmaße jedes Bauteils bestimmten. Beides ist richtig – für den jeweiligen Weg.
Welche Hebetechnik passt zur Demontage in der Halle?
Die Hebetechnik für eine Demontage wird nach Gewicht und Schwerpunkt der Bauteile, nach dem verfügbaren Platz zwischen Nachbaranlagen, nach der Tragfähigkeit des Bodens und nach dem Transportweg zum Absetzplatz gewählt – vom Minikran über Hallenkran und Stapler mit Kranarm bis zu Schwerlastrollen und Rollbrettern.
Anders als bei der Einbringung in ein leeres Gebäude ist bei der Demontage die Halle voll. Nachbaranlagen laufen, Förderbänder stehen im Weg, Hallenkrane erreichen die Anlage nicht, weil sie in einer Nische steht. Welches Hebeverfahren unter welchen Bedingungen passt, beschreibt unser Ratgeber Spinnenkran oder Autokran: welches Hebeverfahren bei der Einbringung – die Logik gilt rückwärts genauso.
Der Minikran in der Zelle
Ein Minikran – ein kompakter Raupenkran, der durch eine Tür passt und seine Abstützungen einzeln ausfährt – ist das Gerät für Demontagen zwischen bestehenden Anlagen. In Fulda hob er den Roboter als Ganzes über das Produktionsband; zwischen den Förderbändern ging es um Zentimeter, und der Hubplan legte vorher fest, wo der Kran steht, wie der Lastweg verläuft und wo abgesetzt wird.
Wenn kein Gerät in die Halle darf
Im Frankfurter Bürohochhaus war kein Maschineneinsatz möglich – schützenswertes Parkett, enge Türen. Die zerlegten Lagerautomaten wurden auf Rollbrettern bewegt, die Last auf dem Boden verteilt. Hebetechnik ist nicht immer ein Kran – manchmal ist sie ein Plan, wie Menschen eine Last sicher bewegen.
Anschlagen an einer Anlage, die dafür nie gedacht war
Anlagen haben Anschlagpunkte für die Montage, selten für die Demontage von Baugruppen. Deshalb werden Schwerpunkt und Anschlagpunkte jeder Baugruppe vor dem Hub bestimmt, Rundschlingen und Ketten nach Tragfähigkeit und Neigungswinkel gewählt, scharfe Kanten geschützt. Die DGUV Regel 100-500 beschreibt den sicheren Betrieb von Lastaufnahmemitteln – und jeder Hub wird einzeln freigegeben.
Wer anschlagen darf, ist dabei keine Frage des Zurufs: Die TRBS 2111 (Mechanische Gefährdungen) verlangt, dass der Kreis der Personen, die Lasten anschlagen, eindeutig festgelegt und schriftlich festgehalten wird, und dass mangelhafte Anschlagmittel erkennbar unbrauchbar gemacht werden. Für Sie heißt das: Lassen Sie sich vor dem ersten Hub zeigen, wer bei Ihrer Demontage anschlägt und mit welchen geprüften Mitteln.
Wie kennzeichnen, verpacken und dokumentieren Sie für den Wiederaufbau?
Für einen Wiederaufbau wird jedes demontierte Bauteil eindeutig gekennzeichnet, seine Lage und seine Verbindungen werden fotografiert und protokolliert, Kleinteile werden baugruppenweise verpackt und beschriftet, und die Verpackung schützt gegen Transport, Feuchte und Verwechslung.
Eine Anlage, die zerlegt in Kisten ankommt, ist nur so viel wert wie die Dokumentation, mit der sie zusammengesetzt werden kann. Beim Umzug der sechs Lagerautomaten von Frankfurt nach Rodgau war die Kennzeichnung die eigentliche Leistung – beim Wiederaufbau mussten Zahnstangen, Führungen und Sensoren millimetergenau fluchten; ein Höhenversatz hätte zu Schieflauf und Blockierungen geführt.
Was in die Dokumentation gehört
- Kennzeichnung jedes Bauteils mit Anlagen-, Baugruppen- und Positionsnummer, dauerhaft und lesbar – nicht mit Kreide auf blankem Stahl.
- Fotoprotokoll vor dem Lösen jeder Verbindung: Lage, Ausrichtung, Kabelwege, Schlauchführungen, Einstellmaße.
- Schnittstellenliste: welche Leitung, welcher Stecker, welcher Flansch gehört wohin, mit Kennzeichnung beider Seiten.
- Einstellwerte, die beim Wiederaufbau gebraucht werden: Nivellierung, Vorspannung, Referenzpositionen, Softwarestände.
- Verpackungsliste je Kiste und Palette, damit beim Aufbau nicht gesucht wird.
- Zustandsdokumentation: Verschleiß, Schäden, fehlende Teile – festgehalten vor dem Transport, damit später klar ist, was vorher war.
Wer nimmt wieder in Betrieb?
Beim Wiederaufbau endet die Arbeit des Montagebetriebs oft an der Steuerung – Sensorik, Software und Endabnahme übernimmt häufig der Anlagenhersteller. Wer wann einbezogen wird, klären Sie vor der Demontage; manche Hersteller verlangen, dabei zu sein, damit die Gewährleistung bestehen bleibt.
Wie trennen Sie Wertstoffe und führen Nachweise?
Wertstoffe werden bei der Demontage nach Fraktionen getrennt gesammelt – Stahl, Edelstahl, Aluminium, Buntmetalle und Kabel, Elektroaltgeräte, Betriebsstoffe, Kunststoffe, Restabfall – und ihr Verbleib wird mit Wiegescheinen, Übernahmescheinen und bei gefährlichen Abfällen mit Entsorgungsnachweis und Begleitschein belegt.
Das Kreislaufwirtschaftsgesetz gibt die Rangfolge vor: Vermeidung vor Vorbereitung zur Wiederverwendung vor Recycling vor sonstiger Verwertung vor Beseitigung. Es unterscheidet außerdem Abfälle zur Verwertung, die jeder zugelassene Entsorger übernehmen darf, von Abfällen zur Beseitigung, die unter Umständen dem öffentlich-rechtlichen Entsorgungsträger – also der Kommune – zu überlassen sind. Und es trennt gefährliche von nicht gefährlichen Abfällen: Welche Abfallart als gefährlich gilt, legt die Abfallverzeichnisverordnung fest, die jeder Abfallart einen sechsstelligen Abfallschlüssel zuweist und gefährliche Arten mit einem Sternchen kennzeichnet. Metalle aus Bau- und Abbruchabfällen stehen dort unter 17 04 – je ein Schlüssel für Eisen und Stahl, Aluminium, Kupfer, gemischte Metalle und Kabel; ölhaltige Kabel und verunreinigte Metalle gelten als gefährlich.
Für eine Demontage heißt das: Was wiederverwendet werden kann, wird nicht verschrottet; was verschrottet wird, wird sortenrein getrennt und richtig eingestuft. Die Gewerbeabfallverordnung verpflichtet zur Getrenntsammlung und zur Dokumentation – und der Abfallerzeuger, also Ihr Betrieb, bleibt für den ordnungsgemäßen Verbleib verantwortlich, auch wenn er einen Dritten beauftragt.

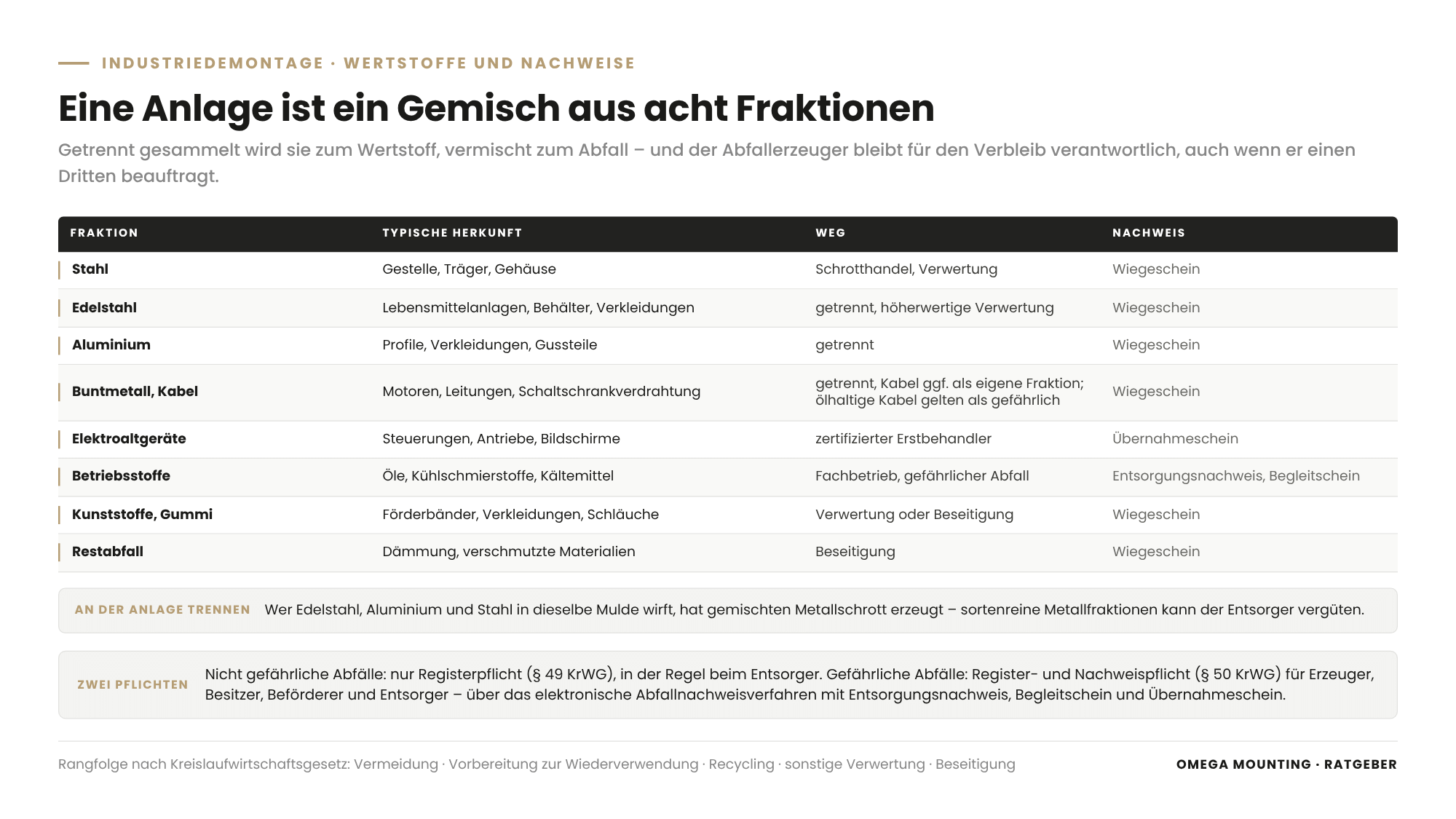

Fraktionen einer Anlage
| Fraktion | Typische Herkunft | Weg | Nachweis |
|---|---|---|---|
| Stahl | Gestelle, Träger, Gehäuse | Schrotthandel, Verwertung | Wiegeschein |
| Edelstahl | Lebensmittelanlagen, Behälter, Verkleidungen | getrennt, höherwertige Verwertung | Wiegeschein |
| Aluminium | Profile, Verkleidungen, Gussteile | getrennt | Wiegeschein |
| Buntmetall, Kabel | Motoren, Leitungen, Schaltschrankverdrahtung | getrennt, Kabel ggf. als eigene Fraktion | Wiegeschein |
| Elektroaltgeräte | Steuerungen, Antriebe, Bildschirme | zertifizierter Erstbehandler | Übernahmeschein |
| Betriebsstoffe | Öle, Kühlschmierstoffe, Kältemittel | Fachbetrieb, gefährlicher Abfall | Entsorgungsnachweis, Begleitschein |
| Kunststoffe, Gummi | Förderbänder, Verkleidungen, Schläuche | Verwertung oder Beseitigung | Wiegeschein |
| Restabfall | Dämmung, verschmutzte Materialien | Beseitigung | Wiegeschein |
Die Trennung geschieht an der Anlage, nicht im Container. Wer Edelstahl, Aluminium und Stahl in dieselbe Mulde wirft, hat gemischten Metallschrott erzeugt und verschenkt die höherwertige Verwertung; sortenreine Metallfraktionen können vom Entsorger vergütet werden und sollten deshalb immer getrennt abgegeben werden.
Registerpflicht und Nachweispflicht
Das Kreislaufwirtschaftsgesetz kennt zwei Dokumentationspflichten, die der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Abfalltrennung und Abfallentsorgung“ sauber auseinanderhält: die Registerpflicht nach § 49 und die Nachweispflicht nach § 50. Für nicht gefährliche Abfälle gilt nur die Registerpflicht, und sie trifft in der Regel allein den Entsorger. Für gefährliche Abfälle gelten beide Pflichten – für Erzeuger, Besitzer, Sammler, Beförderer und Entsorger gleichermaßen. Die Nachweisführung läuft über das elektronische Abfallnachweisverfahren mit Entsorgungsnachweis, Begleitschein und Übernahmeschein nach der Nachweisverordnung.
Für Sie als Auftraggeber bedeutet das: Sobald Öle, PCB-haltige Kondensatoren oder asbesthaltige Dichtungen die Anlage verlassen, sind Sie als Erzeuger nachweispflichtig – und ein Montagebetrieb, der diese Abfälle befördert oder zwischenlagert, wird es als Besitzer ebenfalls. Deshalb legen wir vor der Demontage fest, wer Erzeuger ist, wer Container stellt, wer befördert und wer die Begleitscheine zeichnet. Welche Belege Sie am Ende in der Hand haben sollten, fasst die FAQ am Ende dieses Artikels zusammen.
Wie planen Sie Entsorgungskonzept und Containerstellplätze?
Vor einer Demontage mit nennenswerten Abfallmengen entsteht ein Entsorgungskonzept, das Abfallarten und Mengen mit Abfallschlüssel, mögliche Schadstoffe, nötige Beprobungen und die Entsorgungswege festhält – und das zugleich festlegt, wo auf der Fläche welche Behälter stehen, wer sie befüllt und wer dafür verantwortlich ist.
Was die Baustellenpraxis für Abbruch- und Sanierungsarbeiten als Abfallentsorgungskonzept kennt, ist bei uns Teil des Demontageplans: ein Abfallkataster je Anlage mit geschätzter Menge, Abfallschlüssel und Entsorgungsweg je Fraktion; bei Verdacht auf Kontamination kommt die Beprobung dazu, bevor zerlegt wird.
Behälter: erst der Stellplatz, dann die Größe
Behälter sollen für Monteure und Transportfahrzeuge erreichbar sein und nahe am Anfallort stehen – in einer vollen Halle oft stapelbare Kleincontainer an der Demontagefläche statt einer Mulde auf dem Hof. Art und Größe folgen Aufkommen, Trennungsgrad und Platz; als praxisübliche Größen nennt der Baustein Container mit 5,5 und 7 Kubikmetern sowie Kleincontainer mit 1 bis 2 Kubikmetern. Die Behälterwahl stimmen wir mit dem Entsorger ab.
Ein Punkt, der bei Demontagen mit Kran regelmäßig übersehen wird: Gewöhnliche Absetzmulden sind nicht für den Kranbetrieb zugelassen. Soll ein Behälter mit Hallenkran oder Minikran bewegt werden, braucht es kranbare Container mit umlaufendem Rand und eigenen Anschlagpunkten – das steht im Hubplan.
Kennzeichnung, Verantwortung, Fluchtwege
Eine Fehlbefüllung macht aus sortenreinem Wertstoff gemischten Abfall. Deshalb trägt jeder Behälter eine dauerhafte, schnell lesbare Beschriftung, und gefährliche Abfälle werden nur an einer gekennzeichneten Sammelstelle in Anwesenheit der verantwortlichen Person abgegeben, die wir für jede Demontagefläche benennen. Werden Behälter von mehreren Firmen genutzt, gehört das in den Vertrag – sonst ist am Ende unklar, wer für Fehlbefüllung und Verbleib einsteht. Und: Abfälle dürfen weder Arbeitsbereiche noch Fluchtwege einengen.
Was ist beim Rückbau im laufenden Betrieb anders?
Beim Rückbau im laufenden Betrieb werden Demontagefläche und Betrieb getrennt – durch Absperrung, Staub- und Lärmschutz, abgestimmte Stillstandsfenster für Hübe und Heißarbeiten und eine Flächenübergabe, nach der der Betrieb sofort weiterarbeiten kann.
Die Produktion steht nicht still, weil nebenan demontiert wird. Deshalb wird die Demontagefläche zur Baustelle im Betrieb: abgesperrt, mit eigenem Zugang, mit Schutz für Nachbaranlagen gegen Staub, Späne und herabfallende Teile. Hübe über laufenden Anlagen und Trennarbeiten mit Funkenflug werden in Stillstandsfenster gelegt – Nachtschicht, Wochenende, Schichtwechsel.
Staub: absaugen statt kehren
Trennschleifen, Bohren in Fundamente und das Lösen alter Dämmungen setzen Staub frei – bei mineralischem Material meist mit Anteilen von Quarzfeinstaub, der als krebserzeugend eingestuft ist. Die Gefahrstoffverordnung und die BAuA-Information „Baustelleneinrichtung – Staubarmes Arbeiten“ verlangen das STOP-Prinzip: Staub vermeiden, sonst an der Entstehungsstelle absaugen oder nass arbeiten, Staubquellen einhausen, belastete Luft über Luftreiniger führen; erst wenn das nicht reicht, kommt Atemschutz dazu. Trockenes Kehren und Abblasen mit Druckluft sind nicht zulässig; Staubablagerungen werden feucht gebunden oder mit Entstaubern mindestens der Staubklasse M aufgenommen, alte Mineralwolle geht luftdicht verpackt in den Behälter. Stellflächen für Luftreiniger und Abschottungen gehören deshalb von Anfang an in die Flächenplanung.
Heißarbeiten beim Rückbau
Trennschleifen, Brennschneiden und Schweißen beim Zellenumbau sind Heißarbeiten: Sie brauchen eine Heißarbeitserlaubnis, Brandwache, entfernte oder abgedeckte brennbare Stoffe und Absaugung. Was beim Schweißen im Betrieb zu beachten ist, beschreibt unser Ratgeber zum Reparaturschweißen an Industrieanlagen.
Die Flächenübergabe
Der Rückbau endet nicht, wenn die Anlage weg ist, sondern wenn die Fläche übergeben ist: Medienanschlüsse verschlossen und gekennzeichnet, Ankerlöcher verfüllt oder Anker bündig getrennt, Boden gereinigt, Fundamentreste beseitigt oder dokumentiert, Beleuchtung und Fluchtwege wieder frei. Ein Übergabeprotokoll mit Fotos hält den Zustand fest – für den Betrieb, der die Fläche sofort braucht, und für den Vermieter, wenn die Halle zurückgegeben wird.
So läuft das bei uns im Rhein-Main-Gebiet
Industriedemontage im Rhein-Main-Gebiet heißt für uns vor allem: Bestandsbetriebe, die weiterlaufen – Produktionsbetriebe in Hanau und Aschaffenburg, Logistikzentren bei Frankfurt, Bürogebäude mit Technik, die nie für den Ausbau geplant war, Betriebe in Offenbach und Darmstadt, die umstrukturieren.
Unsere Demontagen beginnen mit einer Ortsbegehung, bei der wir drei Dinge klären: das Ziel der Demontage, die Medien und Gefahrstoffe in der Anlage und den Weg hinaus. Daraus entsteht ein Angebot, das die Schnittstellen benennt – wer schaltet frei, wer entnimmt Kältemittel, wer stellt Container, wer übergibt die Fläche. Treffen dabei mehrere Firmen aufeinander – Ihre Elektrofachkraft, das Kältefachgewerk, unser Team –, legen wir die Koordination vorher fest, wie es die TRBS 1112 für Instandhaltungsarbeiten mit mehreren Beteiligten verlangt. Nachunternehmer binden wir nur mit den Nachweisen ein, die Sie auch von uns verlangen dürfen; welche das sind, beschreibt unser Ratgeber zu Nachweisen von Nachunternehmern für Montagearbeiten.
Die eigene Werkstatt in Rodgau ist der Ort, an dem Bauteile zwischengelagert, gereinigt, konserviert oder für den Verkauf aufbereitet werden – und an dem wir Transportgestelle und Anschlaghilfen für Baugruppen ohne Anschlagpunkte fertigen. Die kurzen Wege im Rhein-Main-Gebiet machen es möglich, eine Demontage in ein Wochenende zu legen und dem Betrieb am Montag eine übergebene Fläche zu hinterlassen.
So machen wir das in der Praxis
Drei Projekte aus unserem Auftragstagebuch zeigen die Bandbreite der Industriedemontage – vom Roboter am Minikran über den Rückbau eines Containerbüros bis zur vollständigen Zerlegung für den Wiederaufbau.
Roboter als Ganzes aus der Zelle – Bäckerei bei Fulda

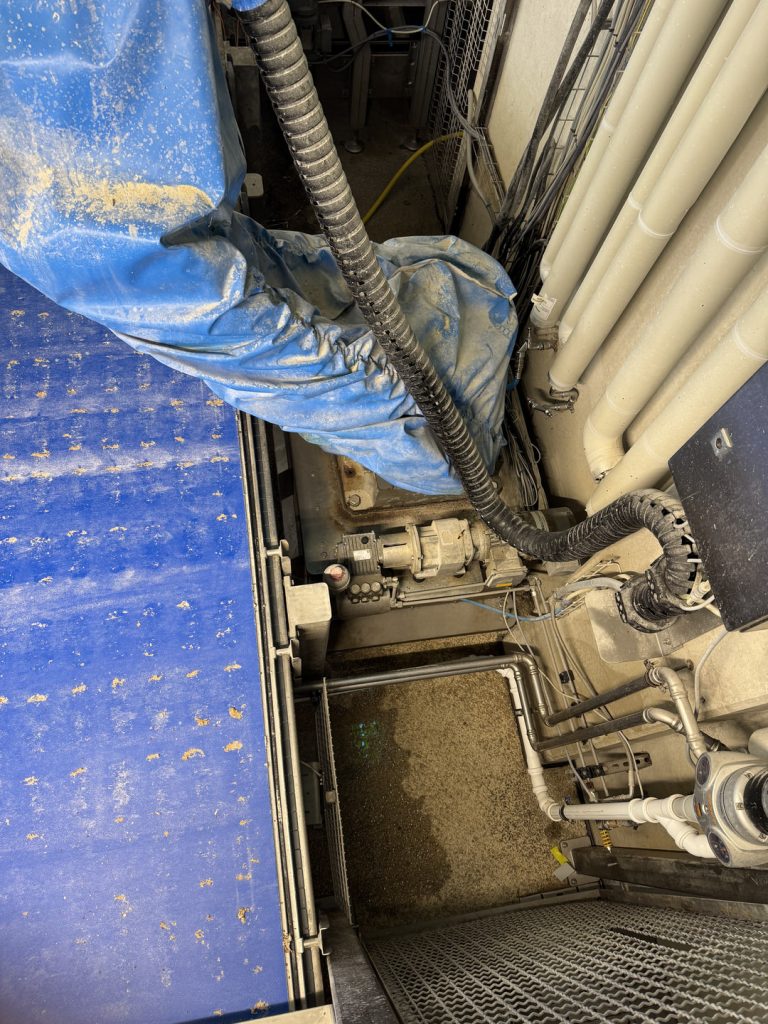

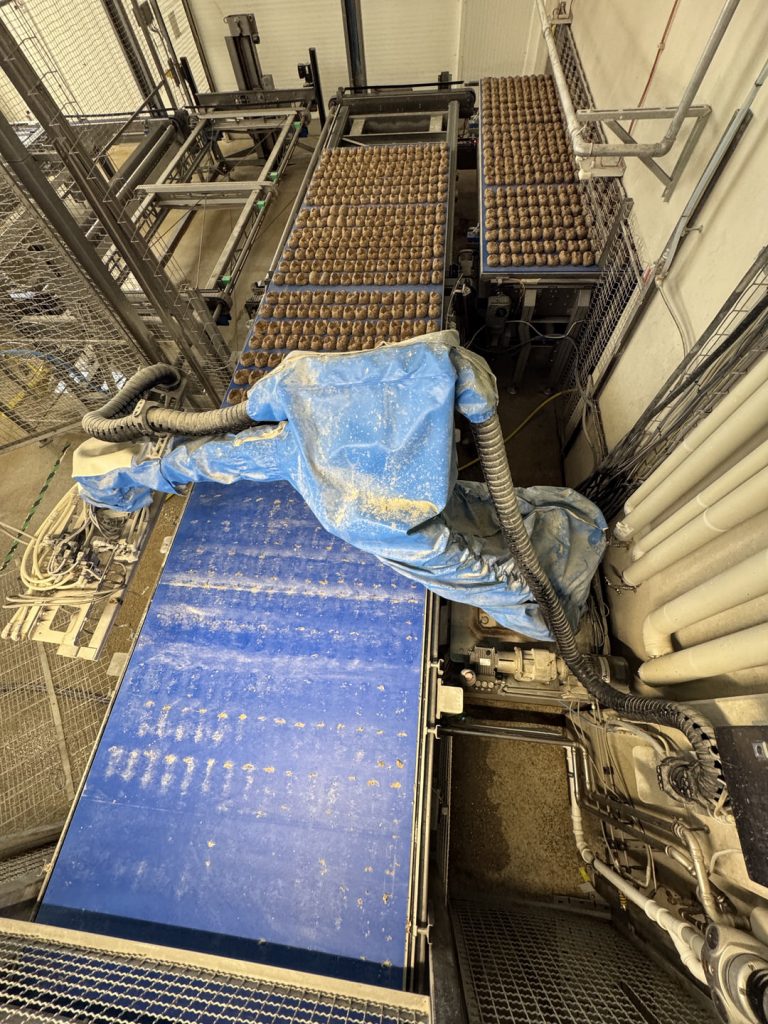

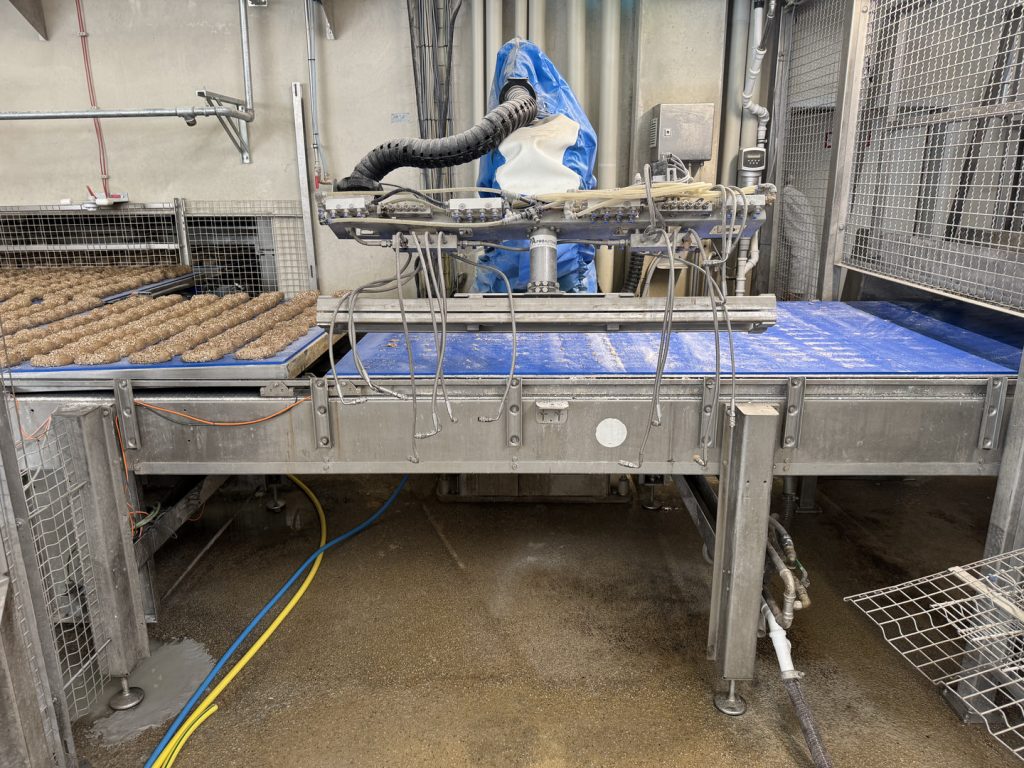

In einer industriellen Bio-Bäckerei bei Fulda demontierten wir einen rund 600 Kilogramm schweren Industrieroboter mit dem Minikran – als Ganzes, aus einer Zelle zwischen laufenden Förderbändern. Zuleitungen für Strom, Wasser und Druckluft wurden geprüft und abgeklemmt, das Bus-System überbrückt, Gefährdungsbeurteilung und Hubplan lagen vor dem Hub vor. Der Roboter wurde an geprüften Rundschlingen über das Produktionsband gehoben und kontrolliert abgesetzt; anschließend wurde die Roboterbasis ausgebaut. Der Ausbau dauerte einen Tag; in den Folgetagen, während die Produktion stand, baute das Team die Roboterzelle um – mit WIG-Schweißarbeiten an Edelstahl. Im Einsatz: ein Verantwortlicher für die Hebearbeiten, ein Kranfahrer und zwei Mechatroniker.
Containerbüro rückgebaut und versetzt – Produktionsbetrieb
Ein Produktionsbetrieb brauchte Fläche, um Maschinen umzustrukturieren; im Weg stand ein Produktionsbüro aus Containermodulen. Wir haben das Containerbüro demontiert und an anderer Stelle wieder aufgebaut: Elektrik ausgebaut, Boden komplett demontiert, Zuleitungen und Klimaanlage zurückgebaut, Dach aus Sandwichpaneelen abgenommen, Systembauwände abgebaut, alles innerhalb der Produktionsstätte verschoben und neu aufgestellt. Ein Rückbau, bei dem nichts in den Container ging – weil das Ziel von Anfang an der Wiederaufbau war.
Sechs Lagerautomaten zerlegt – Frankfurt nach Rodgau
Aus einem Frankfurter Bürohochhaus nahe des Flughafens demontierten wir sechs Paternoster-Lagerlifte und bauten sie in Rodgau wieder auf. Drei Innentüren bestimmten die Maximalmaße jedes Bauteils, das Parkett musste erhalten bleiben – kein Maschineneinsatz. Die Lagerautomaten wurden mit Augenmaß in transportfähige Einzelteile zerlegt, jedes Teil dokumentiert, beschriftet und fotografiert, auf Rollbrettern durch das Gebäude bewegt und in Container verladen; bei der Verladung waren sechs Monteure im Einsatz. Beim Wiederaufbau wurden Zahnstangen und Führungen nivelliert, bevor die Sensorik montiert wurde.
Steht bei Ihnen eine Anlage zum Ausbau an? Dann sprechen Sie uns an – eine Ortsbegehung klärt meist in einer Stunde, ob die Anlage als Ganzes hinausgeht oder zerlegt wird und wer welche Schnittstelle übernimmt.
Was das für Ihre Rolle bedeutet
Für Einkäufer: Schreiben Sie das Ziel der Demontage in die Leistungsbeschreibung – Wiederaufbau, Verkauf oder Verwertung – und verlangen Sie Angebote, die Freischaltung, Gefahrstoffentnahme, Hebetechnik, Trennung und Nachweise als eigene Positionen ausweisen. Ein Pauschalangebot „Demontage und Entsorgung“ ohne Schnittstellenliste erzeugt Nachträge. Regeln Sie im Vertrag, wer Abfallbehälter stellt und ob mehrere Firmen sie gemeinsam nutzen.
Für Planer: Wenn Sie eine Fläche umplanen, planen Sie den Weg hinaus mit – Türlichten, Transportwege, Kranstellflächen, Bodenlasten für Hebezeuge – und die Stellflächen für Behälter, Luftreiniger und Abschottungen gleich dazu. Legen Sie fest, was mit Fundamenten, Medienanschlüssen und Bodenöffnungen nach der Demontage geschieht, und zeichnen Sie den Übergabezustand der Fläche, damit das Folgegewerk darauf aufbauen kann.
Für Projektleiter und Bauleiter: Als Projektleiter stimmen Sie Stillstandsfenster, Hallenkran, Containerstellplätze und Fachgewerke terminlich ab und sorgen dafür, dass die Gefahrstofferkundung vor der Demontage vorliegt. Als Bauleiter weisen Sie die Kolonne ein, legen Absperrung und Zugang fest, geben Freischaltung, Hübe und Heißarbeiten frei, benennen die verantwortliche Person für Entsorgungsfragen und nehmen die Fläche mit Protokoll ab.
Für Instandhaltungsleiter: Sie kennen die Anlage am besten – ihre Medien, ihre Macken, ihre gespeicherten Energien. Stellen Sie Schaltpläne, Medienpläne und Betriebsanleitungen bereit, benennen Sie die Elektrofachkraft für die Freischaltung und sichern Sie Ersatzteile, die aus der Anlage gewonnen werden können, bevor sie im Container liegen.
Für Betriebs- und Werksleiter: Entscheiden Sie früh, was aus der Anlage wird, und halten Sie die Entscheidung durch – ein Ziel, das sich während der Demontage ändert, kostet doppelt. Geben Sie die Stillstandsfenster frei, die eine sichere Demontage braucht. Ihr Betrieb ist Abfallerzeuger – bei gefährlichen Abfällen damit register- und nachweispflichtig –, und die Nachweise über den Verbleib der Anlage gehören in Ihr Abfallregister.
Für Sicherheitsfachkräfte und HSE-Koordinatoren: Verlangen Sie eine anlagenbezogene Gefährdungsbeurteilung mit Freischaltkonzept, gespeicherten Energien, Gefahrstoffen und Hubplan – keine Vorlage. Prüfen Sie die Abgrenzung zwischen Demontagefläche und Betrieb, die Heißarbeitserlaubnis, die Rettungskette und die staubarme Reinigung. Die Freimeldung nach der Freischaltung und die Freigabe jedes Hubs sind die beiden Punkte, an denen Sie hinschauen sollten.
Checkliste Demontage und Rückbau zum Anfordern
Die Checkliste Demontage und Rückbau fasst auf zwei Seiten zusammen, was von der Bestandsaufnahme bis zur Flächenübergabe geklärt sein muss – vom Ziel der Demontage über Freischaltung, Gefahrstoffe, Hebetechnik und Kennzeichnung bis zu Wertstofffraktionen und Nachweisen. Fordern Sie die Checkliste über unser Kontaktformular an – Stichwort „Checkliste Demontage“.
Warum Omega Mounting?
Omega Mounting demontiert von Rodgau bei Frankfurt aus Maschinen, Anlagen und Betriebseinrichtungen im Rhein-Main-Gebiet und darüber hinaus – mit Minikran, eigener Werkstatt für Transportgestelle und Aufbereitung und Teams aus Mechatronikern, die eine Anlage verstehen, bevor sie sie zerlegen. Die verlinkten Einsätze zeigen, was Demontage bei uns heißt: freischalten, planen, heben, kennzeichnen, trennen, übergeben. Über unsere 24-Stunden-Hotline erreichen Sie uns auch, wenn eine beschädigte Anlage kurzfristig ausgebaut werden muss. Für Sie heißt das: ein Ansprechpartner für Freischaltung, Hebetechnik, Trennung und Nachweise, kurze Wege im Rhein-Main-Gebiet – und eine Werkstatt, in der Ihre Anlage zwischengelagert oder für den Verkauf aufbereitet wird, statt auf dem Hof zu stehen.
Fazit
Eine Industriedemontage gelingt, wenn vor der ersten Schraube feststeht, was aus der Anlage wird, und wenn Freischaltung, Gefahrstoffe, Reihenfolge, Hebetechnik, Kennzeichnung und Entsorgung geplant sind wie eine Montage – nur rückwärts. Wer Wertstoffe an der Anlage trennt und Nachweise einfordert, hat am Ende nicht nur eine freie Fläche, sondern einen Beleg, wo jedes Kilogramm geblieben ist. Schicken Sie uns Anlagenliste, Grundriss mit dem Weg hinaus und Ihren Wunschtermin – wir melden uns mit einer ehrlichen Einschätzung, bevor der Container bestellt ist.
Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?
Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.
100 % unverbindlich & kostenfrei
Diese Ratgeber könnten Sie auch interessieren
Über den Autor
Tobias Schott
Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung
Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.
Häufig gestellte Fragen
Beim Abbruch wird zerstört, was weg soll; bei der Industriedemontage wird eine Anlage so zerlegt, dass sie wieder aufgebaut, verkauft oder sortenrein verwertet werden kann – und das Gebäude ohne Schaden bleibt. Die Demontage folgt der umgekehrten Montagefolge, mit Freischaltung, Hubplan, Kennzeichnung und Trennung der Fraktionen. Abbruch ist die richtige Wahl, wenn nichts erhalten werden soll und das Gebäude mitgeht.
Der Abfallerzeuger – also der Betrieb, dem die Anlage gehört – bleibt nach dem Kreislaufwirtschaftsgesetz für den ordnungsgemäßen Verbleib verantwortlich, auch wenn er einen Montagebetrieb oder Entsorger beauftragt. Für nicht gefährliche Abfälle gilt nur die Registerpflicht, die in der Regel der Entsorger erfüllt; für gefährliche Abfälle sind Erzeuger, Besitzer, Beförderer und Entsorger register- und nachweispflichtig. Fordern Sie die Nachweise deshalb ein und legen Sie sie in Ihrem Abfallregister ab.
Ja. Stillgelegt heißt nicht spannungsfrei und nicht energiefrei. Elektrische Anlagen werden von einer Elektrofachkraft nach den fünf Sicherheitsregeln freigeschaltet und gegen Wiedereinschalten gesichert; Druckluft, Hydraulik, Federn, Gegengewichte und Kondensatoren werden entladen oder mechanisch gesichert. Erst die Freimeldung gibt die Anlage für die Mechanik frei.
Beides wird vor der mechanischen Demontage durch das zuständige Fachgewerk entnommen: Kältemittel nur durch zertifiziertes Personal, Öle und Kühlschmierstoffe in zugelassene Behälter und als Altöl oder gefährlicher Abfall entsorgt. Die Entnahme wird protokolliert, die Entsorgung mit Nachweisen belegt. Was erst beim Zerlegen ausläuft, ist ein Umweltschaden – und teurer als jede Entnahme vorher.
Ja, wenn die Demontagefläche abgesperrt ist, Nachbaranlagen gegen Staub und herabfallende Teile geschützt sind, Staub abgesaugt statt gekehrt wird und Hübe sowie Heißarbeiten in Stillstandsfenster gelegt werden. In Fulda haben wir einen Roboter aus einer Zelle zwischen laufenden Förderbändern gehoben, nachdem das Bus-System so überbrückt war, dass die übrige Linie weiterlief.
Wiegescheine je Wertstofffraktion mit Menge, Datum und Abnehmer, Übernahmescheine für Elektroaltgeräte, bei gefährlichen Abfällen Entsorgungsnachweis und Begleitscheine, das Protokoll der Gefahrstoffentnahme durch das Fachgewerk sowie ein Übergabeprotokoll der Fläche mit Fotos. Bei einem Wiederaufbau zusätzlich Kennzeichnungsliste, Fotoprotokoll und Zustandsdokumentation der Anlage.
Omega Mounting demontiert von Rodgau aus Maschinen, Anlagen und Betriebseinrichtungen in Frankfurt, Offenbach, Hanau, Darmstadt, Aschaffenburg und im gesamten Rhein-Main-Gebiet – mit Minikran, eigener Werkstatt und Teams aus Mechatronikern. Wir übernehmen Hebetechnik, Kennzeichnung und Trennung der Fraktionen und koordinieren Ihre Elektrofachkraft und die Fachgewerke für Gefahrstoffe.
Grundlage sind das Arbeitsschutzgesetz mit der Gefährdungsbeurteilung nach § 5, die Betriebssicherheitsverordnung mit den Technischen Regeln TRBS 1112 (Freigabe und Koordination) und TRBS 2111 (Anschlagen von Lasten), die DGUV Vorschrift 3 mit den fünf Sicherheitsregeln für die Freischaltung, die DGUV Regel 100-500 für den Betrieb von Lastaufnahmemitteln sowie die Technischen Regeln für Gefahrstoffe, wenn Asbest oder andere Gefahrstoffe vorkommen. Für die Entsorgung gelten Kreislaufwirtschaftsgesetz, Gewerbeabfallverordnung und Nachweisverordnung.
Über eine kurze Anfrage mit drei Angaben: was aus der Anlage werden soll (Wiederaufbau, Verkauf oder Verwertung), eine Anlagenliste oder Fotos mit ungefähren Gewichten und ein Grundriss mit dem Weg hinaus. Wir vereinbaren eine Ortsbegehung, klären Medien, Gefahrstoffe und Hebetechnik vor Ort und schicken Ihnen eine schriftliche Einschätzung mit den Schnittstellen zu Ihren Fachgewerken. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
