Maschinenumzug für Ihre Firma: von der Demontage bis zur Inbetriebnahme

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Reihe der Lagerautomaten im Frankfurter Bürogebäude vor der Demontage
Ein Maschinenumzug beginnt mit dem Blick auf den Bestand: Was steht da, was ist angeschlossen, wie kommt es raus?

Ein Maschinenumzug ist erst abgeschlossen, wenn die Maschine am neuen Standort wieder produziert – und ob das am ersten Tag gelingt, entscheidet sich bei der Bestandsaufnahme, beim Trennen der Medien und beim Kennzeichnen jedes einzelnen Bauteils.

Ihre Firma plant einen Maschinenumzug: eine Anlage soll innerhalb der Halle versetzt werden, eine Fertigungslinie zieht an einen neuen Standort, eine gebrauchte Maschine wurde gekauft und muss abgeholt werden. Was nach Transport klingt, ist in Wirklichkeit ein Projekt mit sieben Phasen – und die eigentliche Fahrt ist die unkritischste davon.

Das Risiko liegt an den Rändern: Wird ein Medium nicht sauber getrennt, steht beim Wiederanschluss eine Elektrofachkraft vor einem unbeschrifteten Kabelbaum. Wird ein Bauteil nicht gekennzeichnet, fehlt beim Zusammenbau die Reihenfolge. Wird die Maschine am neuen Standort nicht nivelliert, läuft sie – aber nicht so, wie sie soll. Und jeder dieser Punkte kostet Produktionstage, die kein Bauzeitenplan vorgesehen hat.

Dieser Ratgeber beschreibt den Maschinenumzug für Ihre Firma von der Bestandsaufnahme bis zur Abnahme: welche Schritte in welcher Reihenfolge anstehen, wer welche Verantwortung trägt, was ins Leistungsverzeichnis gehört, wo der Hersteller eingebunden werden sollte und welche Prüfungen nach dem Wiederaufbau anstehen. Omega Mounting aus Rodgau bei Frankfurt übernimmt Maschinenumzüge im Rhein-Main-Gebiet und bundesweit – von der Einzelmaschine bis zur zerlegten Produktionslinie.

Das Wichtigste in Kürze

Was ist ein Maschinenumzug?

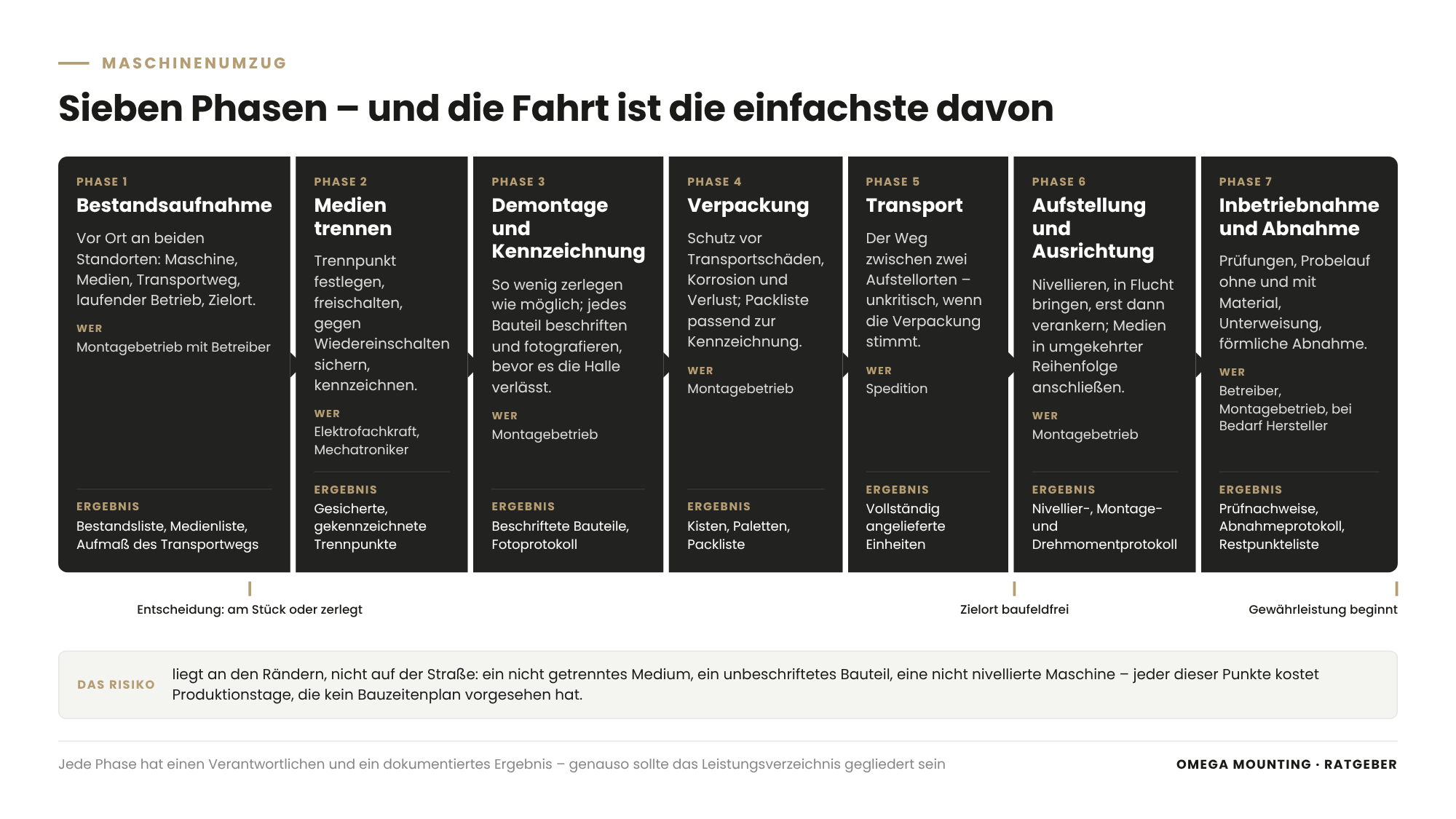

Erklärgrafik: Maschinenumzug Firma – die sieben Phasen von der Bestandsaufnahme über Medien trennen, Demontage, Verpackung, Transport und Aufstellung bis zur Inbetriebnahme und Abnahme
Ein Maschinenumzug läuft in sieben Phasen ab – jede mit eigener Verantwortung und eigenem dokumentierten Ergebnis; die Fahrt ist die einfachste davon. Grafik: Omega Mounting

Ein Maschinenumzug ist die geplante Verlagerung einer Maschine oder Anlage von einem Aufstellort zu einem anderen – innerhalb einer Halle, zwischen Standorten oder zu einem neuen Eigentümer – einschließlich Trennung, Demontage, Transport, Wiederaufbau und Inbetriebnahme.

Der Begriff Maschinenverlagerung wird gleichbedeutend verwendet. Abzugrenzen ist der Maschinenumzug vom reinen Schwertransport, der nur den Weg zwischen zwei Laderampen umfasst, und von der Neumontage, bei der eine Maschine erstmals aus dem Werk geliefert und aufgestellt wird. Beim Umzug kommt hinzu, was bei der Neumontage fehlt: eine laufende Maschine muss erst stillgelegt, getrennt und zerlegt werden – mit allem, was in Jahren Betrieb dazugekommen ist.

Drei typische Anlässe

Die sieben Phasen im Überblick

PhaseZielErgebnis
1 BestandsaufnahmeWissen, was steht, was angeschlossen ist, wie es raus- und reinkommtBestandsliste, Medienliste, Aufmaß des Transportwegs
2 Medien trennenMaschine sicher von allen Versorgungen lösenFreigeschaltete, gegen Wiedereinschalten gesicherte, gekennzeichnete Trennpunkte
3 Demontage und KennzeichnungTransportfähige Einheiten mit eindeutiger ZuordnungBeschriftete Bauteile, Fotodokumentation
4 VerpackungSchutz vor Transportschäden, Korrosion, VerlustKisten, Paletten, Packliste
5 TransportWeg zwischen zwei AufstellortenAngelieferte, vollständige Einheiten
6 Aufstellung und AusrichtungMaschine steht nivelliert, in Flucht und befestigtNivellierprotokoll, Verankerung, Montageprotokoll
7 Inbetriebnahme und AbnahmeMaschine produziert innerhalb der ToleranzenPrüfnachweise, Abnahmeprotokoll, Restpunkteliste

Warum entscheidet die Bestandsaufnahme über den Maschinenumzug Ihrer Firma?

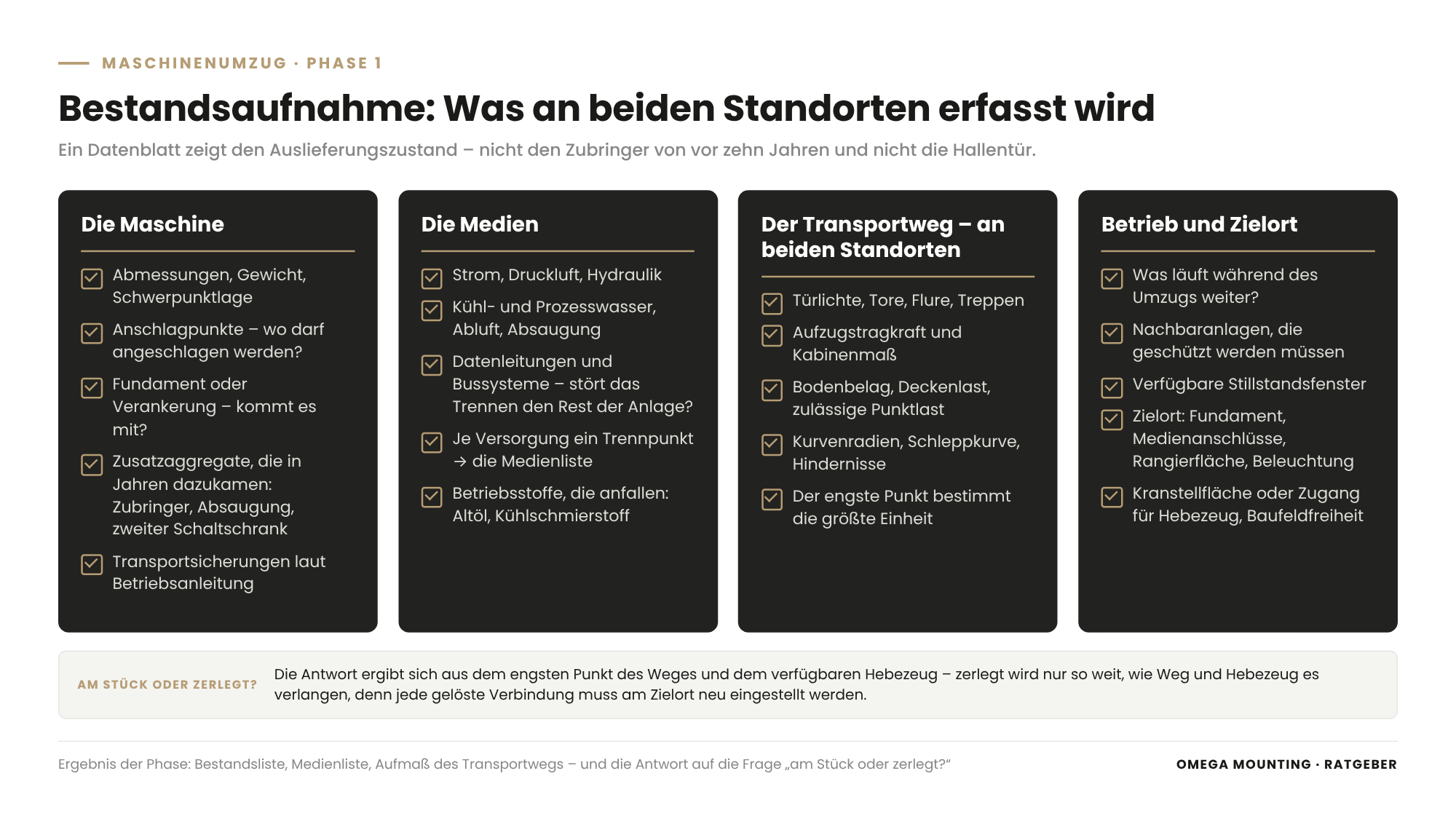

Erklärgrafik: Maschinenumzug Firma – Checkliste der Bestandsaufnahme an beiden Standorten in vier Gruppen: Maschine, Medien, Transportweg sowie Betrieb und Zielort
Die Bestandsaufnahme findet an beiden Standorten statt und erfasst Maschine, Medien, Transportweg, Betrieb und Zielort – sie entscheidet, ob am Stück oder zerlegt gefahren wird, welches Hebeverfahren passt und wie lange der Wiederaufbau dauert. Grafik: Omega Mounting

Die Bestandsaufnahme entscheidet über den ganzen Maschinenumzug, weil sie festlegt, ob die Maschine am Stück oder zerlegt bewegt wird, welches Hebeverfahren infrage kommt, welche Medien zu trennen sind und wie viel Zeit der Wiederaufbau braucht.

Sie findet vor Ort statt – an beiden Standorten. Ein Datenblatt sagt Ihnen Gewicht und Abmessungen der Maschine im Auslieferungszustand. Es sagt Ihnen nicht, dass in zehn Jahren ein Zubringer, eine Absaugung und ein zweiter Schaltschrank dazugekommen sind, dass die Maschine auf einem Fundament steht, das nicht mitkommt, oder dass die Hallentür schmaler ist als die Maschine breit.

Was erfasst wird

Am Stück oder zerlegt?

Die Antwort ergibt sich aus dem engsten Punkt des Weges und aus dem verfügbaren Hebezeug. Beim Umzug von sechs Lagerautomaten aus einem Bürogebäude in Frankfurt nach Rodgau waren drei Innentüren die Engstellen, der Boden war Parkett, und Stapler, Hubwagen oder Kran kamen nicht infrage. Die Anlagen wurden deshalb vollständig in Einzelteile zerlegt und auf Rollbrettern bewegt. Bei einer Spritzgussmaschine, deren schwerstes Einzelteil 95 Tonnen wog, stellte sich die Frage nicht – sie wird für den Transport ohnehin zerlegt. Dazwischen liegt der große Bereich, in dem die Bestandsaufnahme entscheidet.

Wie trennen Sie Medien sicher?

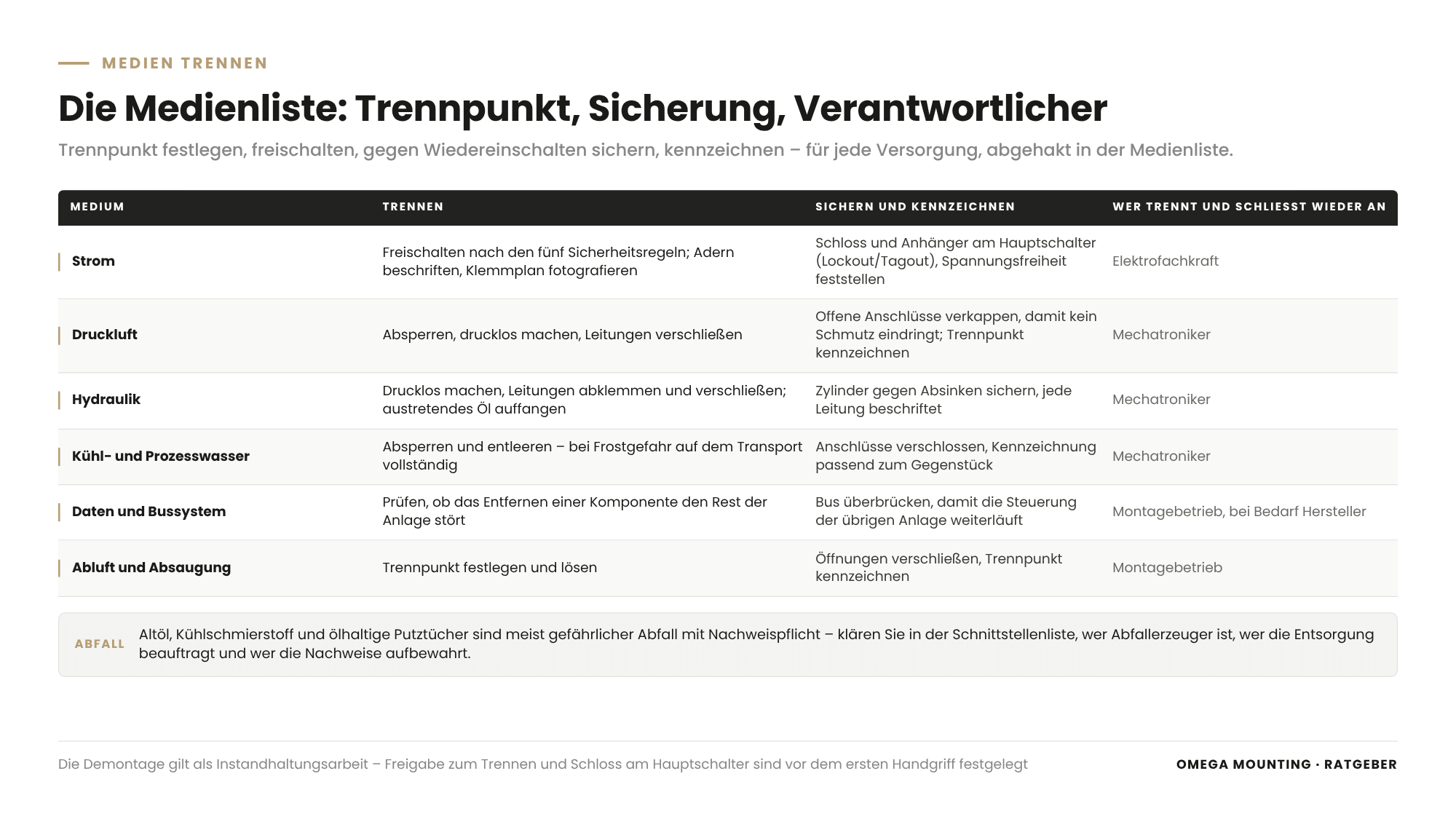

Übersicht: Maschinenumzug Firma – Medienliste mit Strom, Druckluft, Hydraulik, Kühlwasser, Bussystem und Absaugung, je Medium Trennen, Sichern, Kennzeichnen und Verantwortlicher
Jedes Medium hat einen Trennpunkt, eine Sicherung gegen Wiedereinschalten, eine Kennzeichnung und einen Verantwortlichen – das ist die Medienliste. Grafik: Omega Mounting

Medien trennen Sie sicher, indem Sie für jede Versorgung den Trennpunkt festlegen, freischalten, die Trennung gegen Wiedereinschalten sichern – mit Schloss und Anhänger, international Lockout/Tagout (LOTO) –, Spannungs- und Druckfreiheit feststellen und jeden Trennpunkt kennzeichnen – dokumentiert in einer Medienliste.

Das Trennen der Medien ist der Moment, in dem aus einer Maschine im Betrieb ein Transportgut wird. Hier passieren die Fehler, die später am meisten kosten – und die gefährlichsten. Aus Sicht des Arbeitsschutzes ist die Demontage eine Instandhaltungsarbeit: Die Technische Regel für Betriebssicherheit TRBS 1112 (Instandhaltung) nennt dafür Systeme für die Freigabe bestimmter Arbeiten und personalisierte Blockier- und Verriegelungssysteme – also Lockout/Tagout – als Schutzmaßnahmen. Für Sie heißt das: Legen Sie vor dem ersten Handgriff fest, wer in Ihrem Betrieb die Freigabe zum Trennen erteilt und wer das Schloss am Hauptschalter besitzt.

Strom: die fünf Sicherheitsregeln

Für elektrische Anlagen gelten die fünf Sicherheitsregeln nach DIN VDE 0105-100 ohne Ausnahme: freischalten, gegen Wiedereinschalten sichern, Spannungsfreiheit feststellen, erden und kurzschließen, benachbarte unter Spannung stehende Teile abdecken oder abschranken. Die Arbeiten führt eine Elektrofachkraft aus – eine Person mit der fachlichen Qualifikation, elektrische Arbeiten zu beurteilen und Gefahren zu erkennen. Vor dem Abklemmen werden alle Adern beschriftet und der Klemmplan fotografiert. Bei Anlagen mit Bussystem – also einem Datennetz, das Steuerung und Komponenten verbindet – wird geprüft, ob das Entfernen einer Komponente den Rest der Anlage stört. Beim Ausbau eines Industrieroboters in einer Bäckerei bei Fulda wurde das Bussystem überbrückt, damit die Steuerung der übrigen Anlage weiterlief.

Druckluft, Hydraulik, Wasser

Druckluftleitungen werden abgesperrt, drucklos gemacht und verschlossen; offene Anschlüsse werden verkappt, damit kein Schmutz eindringt. Hydraulik wird drucklos gemacht, Leitungen werden abgeklemmt, verschlossen und beschriftet; austretendes Öl wird aufgefangen, Zylinder werden gegen Absinken gesichert. Kühl- und Prozesswasser wird abgesperrt und entleert – bei Frostgefahr auf dem Transport vollständig. Jeder Anschluss bekommt eine Kennzeichnung, die zum Gegenstück passt.

Was dabei anfällt, ist Abfall – und zwar oft gefährlicher: Altöl, Kühlschmierstoff, ölhaltige Putztücher. Der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Abfalltrennung und Abfallentsorgung“ erinnert daran, dass für gefährliche Abfälle Nachweis- und Registerpflicht besteht und der Nachweis elektronisch geführt wird, während Metallreste sortenrein getrennt zur Verwertung gehen. Für Sie als Betreiber heißt das: Klären Sie in der Schnittstellenliste, wer Abfallerzeuger ist, wer die Entsorgung beauftragt und wer die Nachweise aufbewahrt – sonst bleibt das Fass Altöl nach dem Umzug in Ihrer Halle stehen.

Die Medienliste

Die Medienliste ist eine Tabelle mit allen Versorgungen: Medium, Trennpunkt, wer trennt, wie gesichert, wie gekennzeichnet, wer am Zielort wieder anschließt. Sie ist Teil der Bestandsaufnahme und wird beim Trennen abgehakt. Fehlt sie, fehlt beim Wiederanschluss das Wissen, wo was hingehört.

Wie demontieren und kennzeichnen Sie richtig?

Richtig demontieren heißt, die Maschine in transportfähige Einheiten zu zerlegen, die am Zielort in umgekehrter Reihenfolge wieder zusammenfinden – und richtig kennzeichnen heißt, jedes Bauteil, jede Verbindung und jede Einstellung vor dem Lösen zu beschriften und zu fotografieren.

Transportfähige Einheiten statt Einzelteile

Ziel ist nicht, möglichst viel zu zerlegen, sondern möglichst wenig – gerade so viel, dass die Einheiten durch den Weg passen und sicher gehoben werden können. Jede gelöste Verbindung ist eine Verbindung, die am Zielort wieder eingestellt werden muss. Bei Präzisionsanlagen wird deshalb vorher festgelegt, welche Baugruppen zusammenbleiben.

Kennzeichnung und Fotoprotokoll

Beim Lagerautomaten-Umzug nach Rodgau wurde jedes Bauteil beschriftet und per Fotoprotokoll erfasst, bevor es die Halle verließ; beim Wiederaufbau mussten Zahnstangen und Zahnräder auf den Millimeter fluchten und Initiatoren – induktive Sensoren, die Positionen erfassen – exakt nivelliert sein. Ohne die Kennzeichnung wäre das eine Rekonstruktion gewesen; mit ihr war es Montage nach Anleitung.

Was gekennzeichnet wird:

Transportsicherung

Bewegliche Achsen, Schlitten, Türen und Hauben werden gesichert, lose Teile demontiert oder festgezurrt. Empfindliche Komponenten – Steuerungen, Bildschirme, Sensorik – werden separat verpackt. Was der Hersteller für den Transport vorsieht, steht in der Betriebsanleitung; was fehlt, ergänzt der Montagebetrieb.

Blick in die Antriebsgasse – Zahnstangen, Ketten und Hubtechnik
Was beim Zerlegen beschriftet und fotografiert wird, muss beim Wiederaufbau wieder millimetergenau zusammenfinden.
Demontierter Industrieroboter am Kranhaken beim Ausbringen aus der Backstube
Wenn kein Stapler passt, hebt ein Minikran: Ausbau eines Industrieroboters zwischen Förderbändern in einer Bäckerei bei Fulda.

Wie kommt die Maschine aus der Halle und in die neue?

Die Maschine kommt mit dem Hebe- und Transportverfahren aus der Halle und in die neue, das zu Gewicht, Weg und Platz passt – vom Rollbrett über Schwerlastrollen, Hubwagen und Stapler bis zu Hallenkran, Minikran, Spinnenkran oder Autokran.

Das passende Hebeverfahren

Die Wahl trifft der Montagebetrieb nach der Bestandsaufnahme und hält sie im Hubplan fest – mit Lastgewicht, Schwerpunktlage, Lastaufnahmemitteln und Anschlagmitteln, Kranstellfläche und Bodenpressung, Einweiser und Lastbereich:

Wege schützen, Betrieb schützen

Bodenschutz mit Hartfaserplatten oder Schutzvlies, Abdeckung von Nachbaranlagen, Absperrung des Lastbereichs und Gewerketrennung zu den Verkehrswegen gehören zu jedem Umzug im laufenden Betrieb – festgelegt in der Gefährdungsbeurteilung und bei der Einweisung vor dem ersten Hub durchgesprochen. Zwei Regeln aus dem Baustein „Baustelleneinrichtung – Verkehrsflächen, Transportwege, Lagerflächen und Stellflächen“ betreffen Sie dabei direkt: Fußgänger- und Fahrzeugverkehr werden getrennt geführt, und Flucht- und Rettungswege bleiben frei – ein Fluchtweg für bis zu 20 Personen braucht nach ASR A2.3 mindestens 1,00 Meter lichte Breite, und neben ihm darf nichts Brennbares lagern, also auch keine Transportkisten oder Verpackungsfolie. Für Sie heißt das: Die Zwischenlagerflächen für zerlegte Baugruppen werden vorher auf dem Hallenplan festgelegt, nicht am Tag der Demontage im Flur. In Lebensmittelbetrieben kommen Hygieneregeln hinzu: In der Bäckerei arbeitete das Team mit Haarnetz und Mundschutz, und die Verstärkungen der Schutzzaunanlage wurden in Edelstahl WIG-geschweißt – dem Werkstoff, der in der Lebensmittelbranche Standard ist.

Verpackung und Transport

Für den Transport über öffentliche Straßen oder nach Übersee werden Einheiten in Holzkisten und Container verpackt, gegen Korrosion geschützt und mit einer Packliste versehen, die zur Kennzeichnung passt. Der Transport selbst ist dann die unkritischste Phase – wenn die Verpackung stimmt.

Wie richten Sie die Maschine am neuen Standort aus?

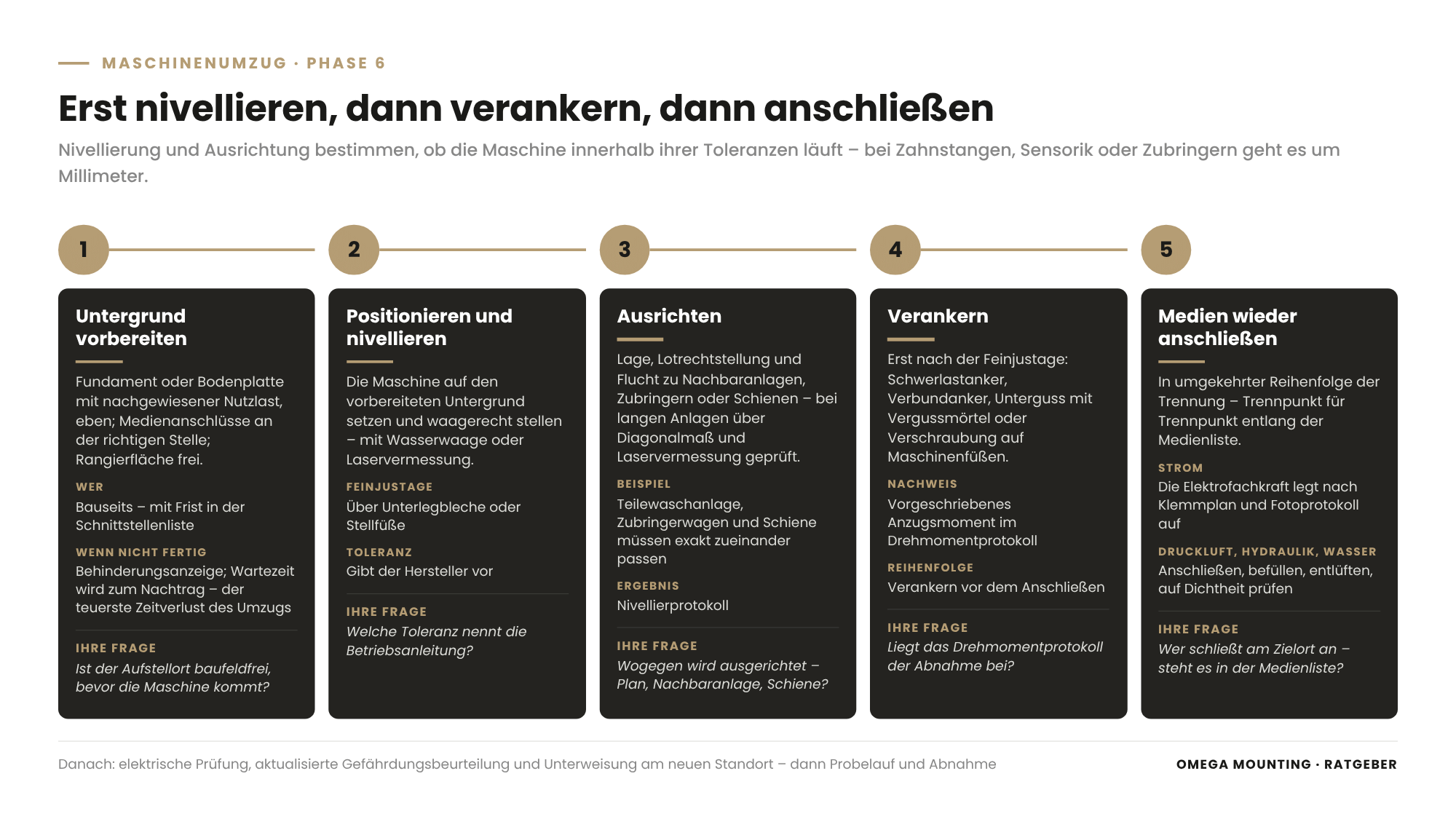

Erklärgrafik: Maschinenumzug Firma – fünf Schritte am neuen Standort: Untergrund vorbereiten, positionieren und nivellieren, ausrichten, verankern mit Drehmomentprotokoll, Medien entlang der Medienliste wieder anschließen
Am neuen Standort gilt eine feste Reihenfolge: Untergrund vorbereiten, positionieren und nivellieren, ausrichten, erst dann verankern – und die Medien in umgekehrter Reihenfolge der Trennung wieder anschließen. Grafik: Omega Mounting

Am neuen Standort richten Sie die Maschine aus, indem Sie sie auf einem tragfähigen, vorbereiteten Untergrund positionieren, mit Wasserwaage oder Laservermessung nivellieren, über Unterlegbleche oder Stellfüße feinjustieren und erst dann verankern.

Untergrund und Fundament

Der Aufstellort muss vorbereitet sein, bevor die Maschine kommt: Fundament oder Bodenplatte mit nachgewiesener Nutzlast und eben, Medienanschlüsse an der richtigen Stelle, Rangierfläche frei – Baufeldfreiheit. Wer das als bauseitige Leistung vergibt, legt in der Schnittstellenliste fest, bis wann es fertig ist; ist es am Einbringtag nicht fertig, folgt die Behinderungsanzeige, und Wartezeit wird zum Nachtrag – der teuerste Zeitverlust des ganzen Umzugs.

Nivellieren und Ausrichten

Nivellieren heißt, die Maschine waagerecht zu stellen; Ausrichten heißt, sie in Lage, Lotrechtstellung und Flucht zu benachbarten Anlagen, Zubringern oder Schienen zu bringen – bei langen Anlagen über Diagonalmaß und Laservermessung geprüft. Die Toleranz gibt der Hersteller vor. Bei der Montage einer Teilewaschanlage in einem Kfz-Betrieb in Kassel mussten Anlage, Zubringerwagen und Schiene exakt zueinander passen – erst wenn die Anlage sauber im Wasser steht, läuft das Waschgut zentriert im Korb. Zwei Mechatroniker erledigten Einbringung, Ausrichtung und alle Anschlüsse an einem Einsatztag.

Verankern und anschließen

Erst nach der Feinjustage wird verankert – mit Schwerlastankern, Verbundankern (Ankerstangen in Verbundmörtel), Unterguss mit Vergussmörtel oder Verschraubung auf Maschinenfüßen, jeweils mit dem vorgeschriebenen Anzugsmoment und im Drehmomentprotokoll festgehalten. Dann werden die Medien in umgekehrter Reihenfolge der Trennung wieder angeschlossen, Trennpunkt für Trennpunkt entlang der Medienliste. Die Elektrofachkraft legt nach Klemmplan und Fotoprotokoll auf; Druckluft, Hydraulik und Wasser werden angeschlossen, befüllt, entlüftet und auf Dichtheit geprüft.

Wann binden Sie den Hersteller ein – und wer nimmt ab?

Den Hersteller binden Sie ein, wenn Kalibrierung, Softwarestände, Sicherheitsfunktionen oder Gewährleistungsfragen berührt sind; die Abnahme erfolgt als förmliche Abnahme gemeinsam zwischen Ihnen als Betreiber, dem Montagebetrieb und – wo eingebunden – dem Hersteller, und mit ihr beginnt die Gewährleistung für die Montageleistung.

Herstellerleistungen klar abgrenzen

Ein qualifizierter Montagebetrieb übernimmt Trennung, Demontage, Transport, Aufstellung, Ausrichtung und Wiederanschluss. Der Hersteller kommt dort ins Spiel, wo spezifisches Wissen oder Zugriff nötig ist: Kalibrierung von Sensorik und Achsen, Softwareupdates, Parametrierung, Freigabe von Sicherheitsfunktionen, Erhalt der Gewährleistung. Beim Lagerautomaten-Umzug nach Rodgau übernahm der Anlagenhersteller nach dem Wiederaufbau die Kalibrierung der Sensorik, ein Softwareupdate und die Endabnahme. Diese Grenze stand vorher in der Schnittstellenliste – deshalb gab es keine Diskussion darüber, wer wofür verantwortlich war.

Prüfungen vor der Wiederinbetriebnahme

Nach einem Umzug ist eine Maschine aus Sicht des Arbeitsschutzes neu aufgestellt. Das bedeutet:

Probelauf und Abnahme

Die Inbetriebnahme beginnt mit dem Probelauf ohne Material, dann mit Material, dann als Lastlauf unter Produktionsbedingungen. Bei der Teilewaschanlage in Kassel wurden die ersten Waschgänge noch am Montagetag gemeinsam mit dem Betreiber gefahren. Das Abnahmeprotokoll hält fest, was geprüft wurde, welche Toleranzen eingehalten sind und welche Punkte in der Restpunkteliste offen bleiben – unterschrieben von beiden Seiten; Mängel, die später auftreten, laufen als Mängelrüge innerhalb der Gewährleistung.

So läuft ein Maschinenumzug bei uns im Rhein-Main-Gebiet

Ein Maschinenumzug im Rhein-Main-Gebiet läuft bei uns so, dass Bestandsaufnahme und Umzug aus einer Hand kommen – mit kurzer Anfahrt aus Rodgau nach Offenbach, Hanau, Darmstadt, Aschaffenburg oder Frankfurt und mit der eigenen Werkstatt im Rücken.

Die Nähe zahlt sich dreifach aus. Erstens bei der Bestandsaufnahme: Wir sind für eine Begehung schnell vor Ort, an beiden Standorten, und können sie bei Bedarf wiederholen. Zweitens beim Umzug selbst: Wenn ein Adapter, eine Transportplatte oder ein Halter nicht passt, fertigen wir ihn in der Werkstatt in Rodgau, statt auf eine Lieferung zu warten. Drittens danach: Wenn in den ersten Betriebstagen etwas nachjustiert werden muss, sind wir da.

Unsere Monteure sind Mechatroniker – sie trennen und schließen Medien selbst an, statt dass Sie Elektriker, Installateur und Monteur getrennt koordinieren. Das verkürzt die Schnittstellenliste und die Zahl der Firmen in Ihrer Halle. Für Umzüge in Logistikzentren in Dietzenbach oder Rodgau, Produktionsbetrieben in Hanau oder Werkstätten in Darmstadt gilt dasselbe Vorgehen wie für den Überseetransport einer Spritzgussmaschine – nur der Weg ist kürzer.

Spritzgussmaschine beim Umzug an den neuen Aufstellort
Zerlegt, verpackt, verladen: Teile einer Spritzgussmaschine auf dem Weg zum neuen Standort.

So machen wir das in der Praxis

Drei Umzüge aus unserem Auftragstagebuch zeigen die sieben Phasen unter sehr unterschiedlichen Bedingungen.

Sechs Lagerautomaten von Frankfurt nach Rodgau: zerlegen, kennzeichnen, neu ausrichten

Beim Umzug von sechs Paternoster-Lagerliften aus einem Frankfurter Bürogebäude nach Rodgau bestimmte der Weg die Methode: drei Innentüren als Engstellen, Parkettboden, kein Maschineneinsatz möglich. Die Anlagen wurden vollständig in dokumentierte Einzelteile zerlegt, jedes Bauteil beschriftet und per Fotoprotokoll erfasst, auf Rollbrettern durch das Gebäude bewegt und per Container abtransportiert; bei der Verladung waren sechs Monteure im Einsatz. Beim Wiederaufbau mussten Zahnstangen und Zahnräder auf den Millimeter fluchten, die Initiatoren exakt nivelliert sein, Ketten und Wellen synchron laufen. Danach kalibrierte der Hersteller die Sensorik, spielte ein Softwareupdate ein und nahm die Anlagen ab. Ein Umzug, bei dem die Kennzeichnung die eigentliche Leistung war.

Spritzgussmaschine: 500 Tonnen an drei Wochenenden bei laufender Produktion

Beim Umzug einer Spritzgussmaschine zerlegten sechs Monteure die Maschine samt Schutzanlage, Entnahmeroboter und Förderbändern in drei Wochenendfenstern – während in derselben Halle andere Spritzgussmaschinen weiterproduzierten, also mit Gewerketrennung im laufenden Betrieb. Insgesamt gingen rund 500 Tonnen Material in Holzkisten und Container für den Überseetransport; das schwerste Einzelteil, die bewegliche Platte, wog 95 Tonnen. Gehoben wurde mit dem Hallenkran mit 50 Tonnen Tragfähigkeit, einem Stapler mit 4 Tonnen und einer Hebevorrichtung der 100-Tonnen-Klasse für Maschinenbett und Platten. Entscheidend war der Zeitplan: Jedes Wochenende endete mit einer Halle, die am Montag wieder produzieren konnte.

Industrieroboter in einer Bäckerei bei Fulda: Medien trennen, Bus überbrücken, am Stück heben

Beim Ausbau eines Industrieroboters in einer Bäckerei bei Fulda lag der Roboter mit rund 600 Kilogramm zwischen Förderbändern, mit Zentimetern Platz. Ein Lifting Manager – die verantwortliche Person für Hebearbeiten –, ein Kranfahrer und zwei Mechatroniker trennten Strom, Wasser und Druckluft, überbrückten das Bussystem, damit die Anlagensteuerung weiterlief, schlugen den Roboter mit geprüften Rundschlingen an und hoben ihn mit einem Minikran zentimeterweise über das Produktionsband – unbeschädigt und am Stück. In den Folgetagen wurden während des Produktionsstillstands die bisherigen Roboterzugänge zurückgebaut und Edelstahl-Verstärkungen in die Schutzzaunanlage WIG-geschweißt. Hygienevorgaben – Haarnetz, Mundschutz – galten die ganze Zeit.

Steht in Ihrer Firma ein vergleichbarer Umzug an – eine Linie, die versetzt wird, eine Gebrauchtmaschine, die abgeholt werden soll? Dann sprechen Sie uns an: Eine Begehung an beiden Standorten zeigt meist in einer Stunde, ob die Maschine am Stück fährt oder zerlegt wird und welches Stillstandsfenster realistisch ist.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Schreiben Sie den Maschinenumzug mit einem Leistungsverzeichnis in sieben Phasen aus – je Phase ein Positionstext mit Verantwortlichem: Montagebetrieb, Hersteller, eigenes Personal, Spedition – und ergänzen Sie Bedarfspositionen für Nachfertigung und Zusatzaggregate, die erst die Bestandsaufnahme zeigt. Verlangen Sie als Eignungsnachweise Referenzen vergleichbarer Umzüge, Qualifikationen für Elektrofachkraft, Kranführer und Anschläger, Betriebshaftpflicht mit Tätigkeitsschäden und bei hochwertigen Anlagen eine Montageversicherung, dazu Unbedenklichkeitsbescheinigungen, Freistellungsbescheinigung und Nachunternehmererklärung. Eine Bestandsaufnahme vor Angebotsabgabe an beiden Standorten und eine Schnittstellenliste für bauseitige und Herstellerleistungen sind Ihr bester Schutz vor Nachträgen; regeln Sie Abnahme und Gewährleistung nach VOB/B oder BGB. Ein Angebot ohne Begehung ist eine Schätzung.

Für Planer: Wenn Sie ein neues Layout oder einen neuen Standort planen, legen Sie fest, wie die Bestandsmaschinen dorthin kommen: Türlichte, Tore, Deckenlast, Kurvenradien und Kranbahnen am Zielort müssen zu den Transportmaßen der zerlegten Einheiten passen, nicht nur zu den Aufstellmaßen. Zeichnen Sie Medienanschlüsse und Fundamente mit Lastannahmen so, dass sie zur Medienliste der bestehenden Maschine passen, und halten Sie Rangierflächen und Kranstellflächen für den Einbringtag frei. Eine frühe Begehung mit dem Montagebetrieb zeigt Ihnen, welche Baugruppe Ihr Layout am engsten begrenzt.

Für Projektleiter und Bauleiter: Ihr wichtigstes Dokument ist der Bauzeitenplan mit Stillstandsfenstern – den geplanten Zeiträumen ohne Produktion –, Meilensteinen je Phase und Rückfallebene. Sorgen Sie dafür, dass der Zielort baufeldfrei ist, bevor die Maschine kommt, und dass Hersteller und Elektrofachkraft zum richtigen Zeitpunkt da sind. Der Bauleiter weist am Einbringtag ein, gibt den Hub frei, koordiniert Vor- und Folgegewerk und führt die Restpunkteliste bis zur Abnahme. Planen Sie die Prüfungen vor der Wiederinbetriebnahme ein – sie sind kein Puffer, den man streichen kann.

Für Instandhaltungsleiter: Nutzen Sie den Umzug als Inspektionsfenster nach DIN 31051. Eine Maschine, die ohnehin zerlegt wird, lässt sich befunden, reinigen und mit neuen Verschleißteilen wieder aufbauen – prüfen Sie den Abnutzungsvorrat von Lagern, Führungen und Ketten, bevor sie wieder zusammenfinden, und bauen Sie die Ersatzteilbevorratung für den neuen Standort auf. Aktualisieren Sie Dokumentation, Klemmpläne, Prüffristen und Gefährdungsbeurteilung – nach dem Umzug stimmen die alten nicht mehr.

Für Betriebs- und Werksleiter: Für Sie ist der Maschinenumzug eine Frage der Produktionsfähigkeit: Welche Stillstandsfenster können Sie freigeben, was läuft währenddessen weiter, und ab wann muss die Maschine am neuen Standort wieder liefern? Legen Sie diese Eckpunkte vor der Ausschreibung fest, damit der Montagebetrieb den Umzug um Ihre Produktion herum plant und nicht umgekehrt. Fordern Sie eine Rückfallebene für den Fall, dass die Wiederinbetriebnahme länger dauert als geplant.

Für Hersteller und Anlagenbauer, die einen Montagepartner suchen: Wenn Ihre Kunden eine Anlage verlagern oder eine Gebrauchtmaschine übernehmen, entscheidet die Schnittstelle zwischen Montagepartner und Ihrer Inbetriebnahme über die Gewährleistung. Legen Sie fest, bis zu welchem Punkt der Partner zerlegt, transportiert und ausrichtet und ab wann Ihre Kalibrierung und Softwarefreigabe beginnt. Ein Montagepartner, der nach Ihrer Kennzeichnungs- und Toleranzvorgabe arbeitet und das Fotoprotokoll mitliefert, macht Ihre Inbetriebnahme kürzer und Ihr Produkt beim Kunden berechenbarer.

Checkliste Maschinenumzug für Ihre Firma zum Anfordern

Das Arbeitsdokument zu diesem Ratgeber ist eine Checkliste Maschinenumzug für Ihre Firma in sieben Phasen. Sie enthält je Phase die Prüfpunkte aus diesem Artikel mit Feldern für Verantwortliche und Termine, eine Vorlage für die Medienliste mit Trennpunkt, Sicherung und Kennzeichnung, eine Kennzeichnungsregel für Bauteile und Verbindungen sowie die Prüfungen vor der Wiederinbetriebnahme. Preise oder Kostenschätzungen enthält sie nicht. Sie hilft Einkäufern beim Aufsetzen des Leistungsverzeichnisses und Projektleitern bei der Steuerung des Umzugs. Fordern Sie die Checkliste Maschinenumzug über unser Kontaktformular an – Stichwort „Checkliste Maschinenumzug“.

Warum Omega Mounting?

Omega Mounting sitzt in Rodgau bei Frankfurt und ist für Bestandsaufnahmen und Umzüge im Rhein-Main-Gebiet – Offenbach, Hanau, Darmstadt, Aschaffenburg, Mainz – schnell vor Ort, bundesweit und bei Bedarf darüber hinaus. Unsere Mechatroniker trennen und schließen Medien selbst an, kennzeichnen jedes Bauteil, richten millimetergenau aus und nehmen gemeinsam mit Ihnen in Betrieb. Die eigene Werkstatt in Rodgau fertigt Transportgestelle, Adapterplatten und Halter, wenn vor Ort etwas fehlt. Die verlinkten Einsätze – sechs Lagerautomaten über drei Engstellen, eine Spritzgussmaschine mit 500 Tonnen Material an drei Wochenenden, ein Roboter zwischen Förderbändern – zeigen die Bandbreite. Über die 24-Stunden-Hotline erreichen Sie uns auch dann, wenn am Wochenende etwas anders läuft als geplant. Weitere Projekte finden Sie in unseren Referenzen. Für Sie heißt das: ein Ansprechpartner für alle sieben Phasen, Demontage, Hebetechnik und Wiederanschluss aus einer Hand – und eine Schnittstellenliste, die kurz bleibt, weil wenige Firmen in Ihrer Halle stehen.

Fazit

Ein Maschinenumzug für Ihre Firma ist ein Projekt in sieben Phasen, und die Fahrt ist die einfachste davon. Die Bestandsaufnahme an beiden Standorten entscheidet über Methode und Zeitbedarf, das Trennen der Medien über die Sicherheit, die Kennzeichnung über den Wiederaufbau und die Ausrichtung darüber, ob die Maschine am neuen Standort so läuft wie am alten. Hersteller und Prüfungen gehören dort eingeplant, wo Kalibrierung, Software und Arbeitsschutz berührt sind. Wenn Sie einen Maschinenumzug für Ihre Firma planen: Schicken Sie uns Maschinenliste, Hallenpläne beider Standorte und Ihr Wunsch-Stillstandsfenster – wir melden uns mit einer ehrlichen Einschätzung, bevor das erste Angebot geschrieben wird.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Wer eine Maschine umziehen will, durchläuft sieben Phasen: Bestandsaufnahme an beiden Standorten, Trennen und Kennzeichnen der Medien, Demontage mit Beschriftung und Fotodokumentation, Verpackung, Transport, Aufstellung mit Nivellierung und Ausrichtung sowie Inbetriebnahme mit Prüfungen und Abnahme. Jede Phase hat einen Verantwortlichen und ein Ergebnis, das dokumentiert wird – und genau so sollte das Leistungsverzeichnis gegliedert sein, mit Schnittstellenliste für bauseitige und Herstellerleistungen.

Nein – zerlegt wird nur so weit, wie Transportweg und Hebezeug es erfordern. Passt die Maschine am Stück durch alle Engstellen – Türlichte, Kurvenradius, Deckenlast – und lässt sie sich sicher heben, bleibt sie zusammen; jede gelöste Verbindung muss am Zielort wieder eingestellt werden. Die Bestandsaufnahme vor Ort gibt die Antwort.

Elektrische Arbeiten führt eine Elektrofachkraft aus – nach den fünf Sicherheitsregeln der DIN VDE 0105-100: freischalten, gegen Wiedereinschalten sichern, Spannungsfreiheit feststellen, erden und kurzschließen, benachbarte spannungsführende Teile abdecken. Vor der Wiederinbetriebnahme wird die elektrische Anlage nach DGUV Vorschrift 3 geprüft. Ein Montagebetrieb mit Mechatronikern bringt diese Qualifikation mit.

Der Hersteller gehört eingebunden, wenn Kalibrierung, Softwarestände, Sicherheitsfunktionen oder die Gewährleistung berührt sind. Beim Umzug von Lagerautomaten nach Rodgau übernahm der Hersteller nach unserem Wiederaufbau die Kalibrierung der Sensorik, ein Softwareupdate und die Endabnahme. Trennung, Demontage, Transport, Aufstellung und Wiederanschluss kann ein qualifizierter Montagebetrieb übernehmen.

Das hängt von Größe, Zerlegungsgrad, Transportweg und Stillstandsfenstern ab. Eine Teilewaschanlage in Kassel war mit Einbringung, Ausrichtung und allen Anschlüssen an einem Einsatztag betriebsbereit; eine Spritzgussmaschine mit rund 500 Tonnen Material wurde an drei Wochenenden zerlegt und verpackt. Verlässlich wird die Dauer erst nach der Bestandsaufnahme – dann lässt sie sich im Bauzeitenplan mit Meilensteinen und Rückfallebene festhalten.

Mindestens die elektrische Prüfung nach DGUV Vorschrift 3 und eine aktualisierte Gefährdungsbeurteilung nach § 5 Arbeitsschutzgesetz für den neuen Aufstellort, aus der sich auch die neuen Prüffristen ergeben. Krane werden nach dem Umsetzen durch einen Sachkundigen – eine zur Prüfung befähigte Person – nach DGUV Vorschrift 52 geprüft. Wurde die Maschine beim Umzug umgebaut, ist zu prüfen, ob eine wesentliche Veränderung im Sinne der Maschinenrichtlinie vorliegt.

Im Rhein-Main-Gebiet – ob Hanau, Offenbach, Darmstadt oder Frankfurt – planen wir den Umzug in Stillstandsfenstern, oft in Wochenendfenstern, mit Bodenschutz, Absperrung des Lastbereichs und Gewerketrennung zum Betrieb daneben. Die kurze Anfahrt aus Rodgau erlaubt wiederholte Begehungen vor dem Umzug und schnelle Nachjustierung danach; fehlende Adapter oder Halter fertigt unsere Werkstatt in Rodgau.

Ja, die sieben Phasen gelten für jede Branche – von der Lagertechnik im Bürogebäude über den Roboter in der Lebensmittelproduktion bis zur Waschanlage im Kfz-Betrieb. Es ändern sich die Randbedingungen: Hygiene in der Lebensmittelbranche, Sauberkeit und Zugang im Rechenzentrum, Zuverlässigkeitsüberprüfungen am Flughafen. Der Kern – Bestand, Medien, Kennzeichnung, Ausrichtung, Prüfung – bleibt gleich.

Dann wird aus dem Umzug eine Maschinendemontage: Die Maschine wird getrennt, zerlegt, nach Wertstoffen sortenrein getrennt und fachgerecht entsorgt oder für den Verkauf verpackt; Betriebsstoffe wie Altöl laufen als gefährlicher Abfall mit Entsorgungsnachweis. Beim Abbau eines Paternosters wurden Strom zurückgebaut, Seitenteile mit Stapler und Rundschlingen abgelegt, Tablare und Antriebsteile mit einem Elektro-Hubwagen ausgehoben und alles in Container und Big Bags verladen.

Schicken Sie uns über das Kontaktformular drei Angaben: die Maschinenliste mit Typ, Gewicht und Abmessungen, Hallenpläne oder Fotos beider Standorte und das gewünschte Stillstandsfenster. Wir vereinbaren eine Bestandsaufnahme vor Ort – bei einer Gebrauchtmaschine am Standort des Verkäufers, mit Blick auf Zustand, Medien, Zerlegungsgrad und Transportweg – und schicken Ihnen eine schriftliche Einschätzung mit Ablauf in sieben Phasen und Schnittstellenliste. Ihr Ansprechpartner ist Tobias Schott.

de_DEGerman
