Wartung im laufenden Betrieb: Stillstandsfenster richtig planen und nutzen

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Wartung Elektrohängebahn Frankfurt
Wartung im laufenden Betrieb heißt: Die Produktion steht nur im geplanten Fenster – alles andere passiert davor.

Wartung im laufenden Betrieb gelingt, wenn die eigentliche Arbeit vor dem Stillstandsfenster erledigt ist und im Fenster nur noch das passiert, was ohne stehende Anlage nicht geht.

Ihre Anlage läuft im Dreischichtbetrieb, die Produktion ist verplant, und trotzdem muss das Lager getauscht, die Weiche revidiert oder der Not-Aus-Kreis erweitert werden. Jede Stunde Stillstand fehlt im Ausstoß, und wenn am Montagmorgen die Linie nicht anläuft, steht nicht der Monteur in der Verantwortung, sondern Sie. Genau deshalb ist Wartung im laufenden Betrieb vor allem eine Planungsaufgabe – und erst in zweiter Linie eine Montageaufgabe. Instandhaltung ohne Produktionsausfall gelingt nur, wenn Sie das Stillstandsfenster planen, bevor Sie es buchen. Wer Fenster, Vorlauf und Rückfallebene erst am Freitagnachmittag klärt, verliert das Wochenende.

Dieser Ratgeber zeigt Ihnen, wie Sie Stillstandsfenster so planen, dass sie reichen: was vor dem Fenster erledigt sein muss, welche Freigaben und bauseitigen Leistungen – also die Vorleistungen, die der Betreiber stellt – Sie organisieren, wie Sie Wochenendfenster, Nachtfenster und Tagesfenster gegeneinander abwägen – und wie eine Rückfallebene aussieht, die am Sonntagabend noch trägt. Die Beispiele stammen aus unseren Einsätzen im Rhein-Main-Gebiet, von der Lackieranlage bei Offenbach bis zur Elektrohängebahn in Frankfurt.

Das Wichtigste in Kürze

Was ist Wartung im laufenden Betrieb?

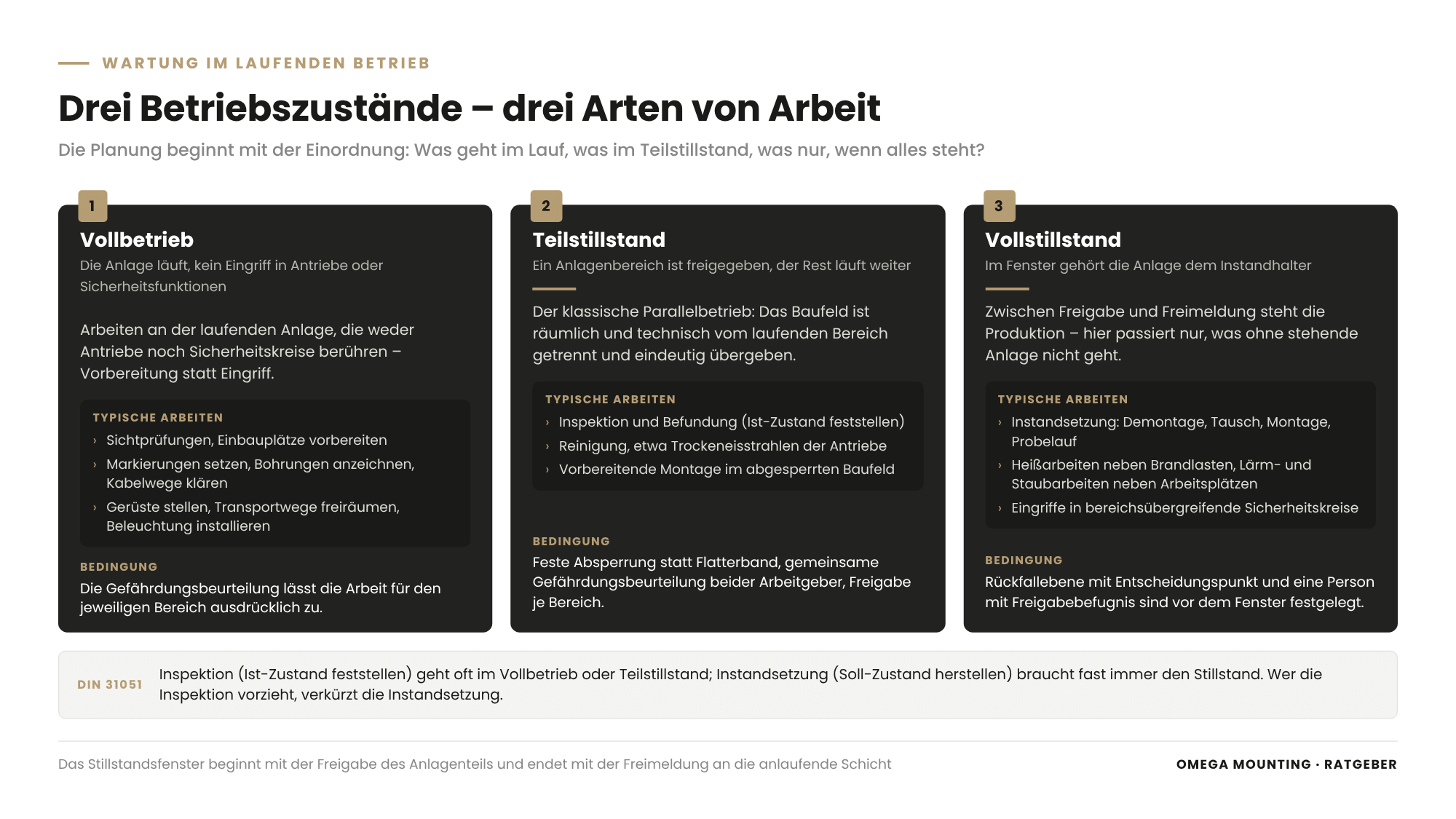

Erklärgrafik: Wartung im laufenden Betrieb – die drei Betriebszustände Vollbetrieb, Teilstillstand und Vollstillstand mit typischen Arbeiten und Bedingungen
Je nach Betriebszustand sind andere Arbeiten zulässig – die Planung beginnt mit dieser Einordnung. Grafik: Omega Mounting

Wartung im laufenden Betrieb ist die Instandhaltung einer Anlage, deren Produktions- oder Förderbetrieb nicht für die Dauer der Arbeiten eingestellt wird, sondern nur in geplanten, möglichst kurzen Stillstandsfenstern oder gar nicht unterbrochen wird.

Der Begriff fasst drei Situationen zusammen, die unterschiedlich zu planen sind. Erstens die Arbeit im Vollstillstand innerhalb eines engen Fensters, etwa zwischen Produktionsende am Samstag und Wiederanlauf am Montag. Zweitens der Teilstillstand, bei dem ein Anlagenbereich freigegeben ist, während der Rest weiterläuft – der klassische Parallelbetrieb. Drittens Arbeiten im Vollbetrieb, die an einer laufenden Anlage ohne Eingriff in Antriebe oder Sicherheitsfunktionen möglich sind, etwa Sichtprüfungen oder die Vorbereitung von Einbauplätzen.

Die DIN 31051 teilt Instandhaltung in Wartung, Inspektion, Instandsetzung und Verbesserung. Inspektion – das Feststellen des Ist-Zustands – lässt sich oft im Vollbetrieb oder Teilstillstand erledigen. Instandsetzung – das Zurückführen in den Soll-Zustand – braucht fast immer den Stillstand. Wer die Inspektion vorzieht, verkürzt die Instandsetzung. Ob eine Anlage überhaupt in geplanten Fenstern gewartet wird oder erst nach dem Ausfall, entscheidet die Instandhaltungsstrategie – dieser Ratgeber setzt die geplante Variante voraus.

Ein zweiter Begriff gehört hierher: das Stillstandsfenster oder Wartungsfenster. Gemeint ist der fest vereinbarte Zeitraum, in dem die Anlage dem Instandhalter gehört – mit einer Freigabe zu Beginn, die den Anlagenteil übergibt, und einer Freimeldung am Ende, mit der der Instandhalter die Anlage betriebsbereit zurückgibt.

Warum scheitern Stillstandsfenster so oft?

Stillstandsfenster scheitern in der Regel nicht an der Montage, sondern an fehlender Vorbereitung: Material ist nicht da, die Freischaltung ist nicht organisiert, der Befund war unvollständig oder niemand hat entschieden, was passiert, wenn die Zeit knapp wird.

Aus unserer Erfahrung in der Wartung und Instandhaltung von Industrieanlagen wiederholen sich wenige Muster.

Der Befund stammt aus dem Betrieb, nicht aus der Inspektion

Viele Betriebe kennen ihre Anlage nur im Lauf. Das Schadensbild, das erst im Stillstand sichtbar wird – eingelaufene Fahrflächen, abgerissene Halter, Kontaktbereiche an der Verschleißgrenze – überrascht dann im Fenster. Bei einer rund 30 Jahre alten Elektrohängebahn in Frankfurt zeigte die Befundung – die dokumentierte Zustandsaufnahme jeder Baugruppe – an rund 100 Weichen tiefe Laufspuren, abgerissene Führungsrollen und nicht fluchtende Schienenübergänge. Ohne vorgezogene Befundung hätte dieses Fenster nicht gereicht.

Das Fenster wird mit Rüstzeit gefüllt

Wer im Fenster noch Werkzeug sortiert, Haltebleche anpasst oder Kabel ablängt, verschenkt Stillstandszeit. Die Not-Aus-Nachrüstung an einer Sortieranlage am Frankfurter Flughafen hat das Prinzip gezeigt: Alles, was sich vormontieren ließ, war vor dem Fenster fertig; im Stillstand blieb nur Setzen, Ausrichten, Verschrauben und Einbinden.

Niemand hat die Rückfallebene festgelegt

Wenn um 22 Uhr am Sonntag klar wird, dass eine Baugruppe nicht passt, braucht es jemanden mit Freigabebefugnis, der sagt: Wir bauen den Altzustand zurück, die Anlage läuft Montag an, der Rest kommt ins nächste Fenster. Fehlt diese Person oder diese Vorab-Entscheidung, wird weitergearbeitet, bis die Frühschicht vor einer offenen Anlage steht.

Wie viel Vorlauf braucht ein Stillstandsfenster?

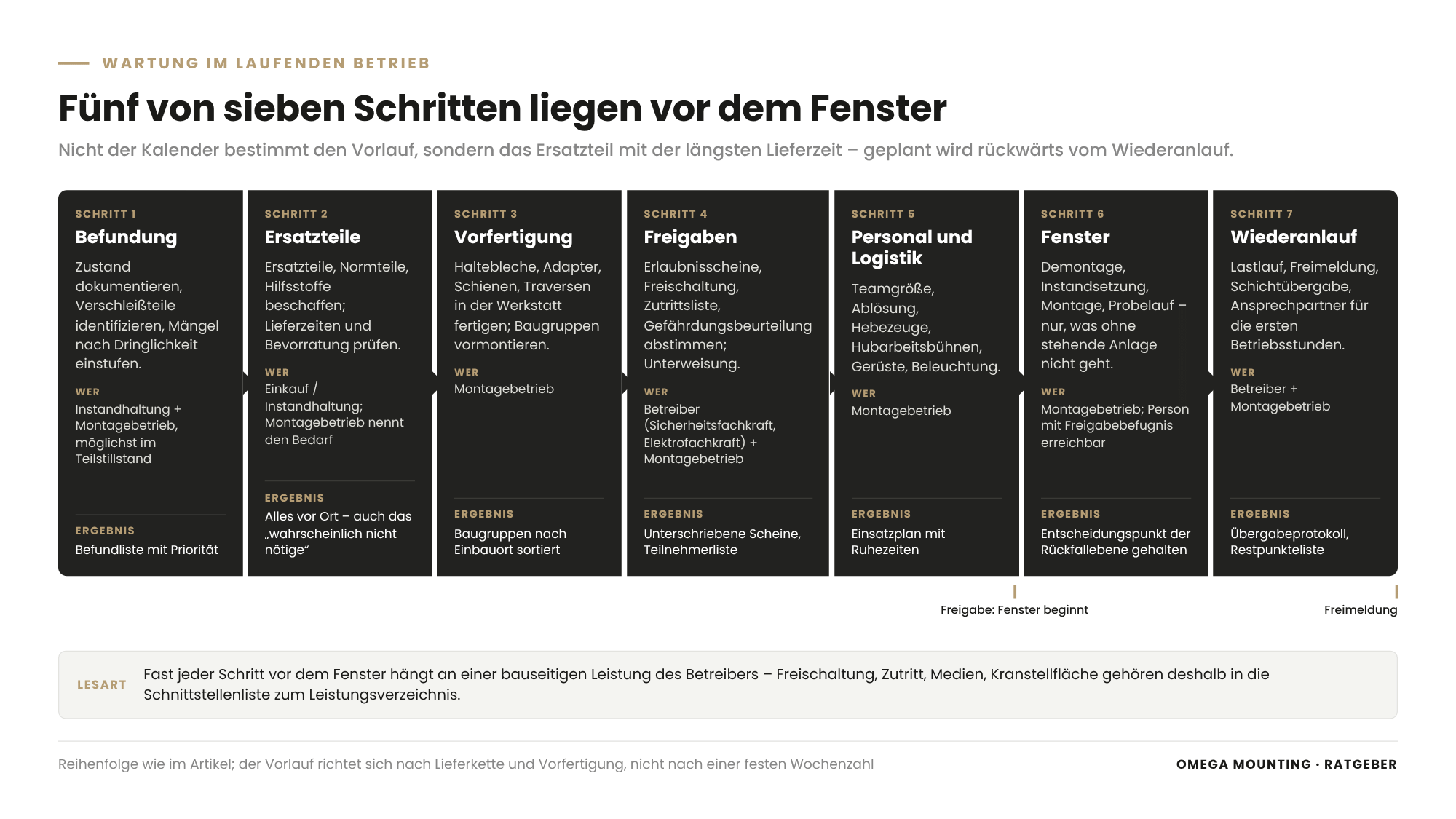

Erklärgrafik: Wartung im laufenden Betrieb – Rückwärtsplanung eines Stillstandsfensters in sieben Schritten von der Befundung bis zum Wiederanlauf
Der größte Teil der Arbeit liegt vor dem Fenster, nicht darin – rückwärts vom Wiederanlauf geplant. Grafik: Omega Mounting

Ein Stillstandsfenster braucht so viel Vorlauf, dass Befund, Materialbeschaffung, Vorfertigung, Freigaben und Personalplanung vor dem Fenster abgeschlossen sind – bei Ersatzteilen mit längerer Lieferzeit bestimmt die Lieferkette den Vorlauf, nicht der Kalender.

Hilfreicher als eine pauschale Wochenzahl ist die Rückwärtsplanung vom Fenster aus.

SchrittWas passiertWer liefert zu
BefundungZustand dokumentieren, Verschleißteile identifizieren, Mängel nach Dringlichkeit einstufenInstandhaltung + Montagebetrieb gemeinsam, möglichst im Teilstillstand
ErsatzteilbeschaffungErsatzteile, Normteile, Hilfsstoffe beschaffen; Lieferzeiten und Ersatzteilbevorratung prüfenEinkauf / Instandhaltung; Montagebetrieb benennt den Bedarf
VorfertigungHaltebleche, Adapter, Schienen, Traversen in der Werkstatt fertigenMontagebetrieb
FreigabenErlaubnisscheine, Freischaltung, Zutrittsliste, Gefährdungsbeurteilung abstimmenBetreiber (Sicherheitsfachkraft, Elektrofachkraft) + Montagebetrieb
Personal und LogistikTeamgröße, Ablösung, Hebezeuge, Hubarbeitsbühnen, Gerüste, BeleuchtungMontagebetrieb
FensterDemontage, Instandsetzung, Montage, ProbelaufMontagebetrieb
WiederanlaufLastlauf, Freimeldung, Schichtübergabe, AnsprechpartnerBetreiber + Montagebetrieb

Fünf von sieben Schritten liegen vor dem Fenster, und fast jeder hängt an einer bauseitigen Leistung des Betreibers.

Priorisieren statt alles wollen

Nicht jeder Befund muss in dasselbe Fenster. Bei der Weichenrevision in Frankfurt wurden Weichen mit starken Beschädigungen oder hoher Produktionsbedeutung vorgezogen – eine Einstufung nach Mängelklasse, also nach Schadensbild und Folgen für Sicherheit und Verfügbarkeit. Diese Priorisierung ist eine gemeinsame Entscheidung von Instandhaltungsleitung und Montagebetrieb – und der Hebel, mit dem ein zu knappes Fenster wieder realistisch wird.

Was muss vor dem Fenster passieren?

Vor dem Fenster muss alles passieren, was ohne stehende Anlage möglich ist: Material bereitstellen, Baugruppen vormontieren, Hilfskonstruktionen fertigen, Einbauplätze vorbereiten, Werkzeug, Hebezeuge und Anschlagmittel positionieren und das Team unterweisen.

Vorfertigung in der Werkstatt

Vieles, was im Fenster Zeit kostet, lässt sich in der Werkstatt vorwegnehmen. Haltebleche, Adapterplatten, Verstärkungen, Schienenstücke oder Traversen – also Lastaufnahmemittel, die eine Last an mehreren Punkten gleichzeitig aufnehmen – entstehen in Rodgau, nicht auf der Baustelle. Beim Lüfterlagertausch in einer Lackieranlage bei Offenbach wurde das Schienensystem aus Stahl-Vierkantrohren am Vorbereitungstag vor Ort gefertigt und verschweißt – während die Anlage noch produzierte.

Vormontage und Kommissionierung

Serienarbeiten profitieren von Vormontage im Takt: alle Einheiten komplett vorbereitet und nach Montagepunkten sortiert. Das klingt banal, ist aber der Unterschied zwischen zwei Einsatztagen in den Stillstandszeiten der Anlage und einer Woche Teilsperrung.

Einbauplätze und Wege vorbereiten

Im Vollbetrieb lassen sich oft schon Markierungen setzen, Bohrungen anzeichnen, Kabelwege klären, Transportwege freiräumen, Gerüste stellen und Beleuchtung installieren – sofern die Gefährdungsbeurteilung das für den jeweiligen Bereich zulässt. Gerade bei Arbeiten in der Höhe und auf engem Raum, wie an einer Elektrohängebahn über den Produktionsflächen, spart das im Fenster Stunden.

Sicherheitseinweisung vor dem ersten Handgriff

Jede fremde Person auf dem Betriebsgelände braucht eine Unterweisung nach § 12 Arbeitsschutzgesetz (ArbSchG) – und zwar vor Arbeitsbeginn, nicht im Fenster. Die Technische Regel für Betriebssicherheit TRBS 1116 (Qualifikation, Unterweisung, Beauftragung) stellt klar, dass eine neue Arbeitsumgebung wie eine erstmalige Verwendung zählt: Auch ein eingespieltes Montageteam ist in Ihrer Halle neu zu unterweisen, und die Unterweisung ist mit Datum, Inhalt und Namen zu dokumentieren. Für Sie heißt das: Reservieren Sie dafür einen Termin in der Vorbereitungswoche und lassen Sie sich die Teilnehmerliste geben – am Samstagmorgen ist dafür keine Zeit mehr. Zutrittskontrolle, Fluchtwege, Verhalten bei Störungen, Ansprechpartner: Das gehört in diese Sicherheitseinweisung. Vor Fensterbeginn folgt eine Kurzunterweisung am Arbeitsplatz (Toolbox Talk), in der Hubplan, Gefahrenbereiche und Ablösung durchgesprochen werden.

Vormontierte Not-Aus-Gehäuse mit Kabelverschraubungen vor der Montage
Vormontierte Baugruppen, sortiert nach Einbauort: So wird aus Stillstandszeit reine Montagezeit.

Welche bauseitigen Leistungen und Freigaben müssen Sie organisieren?

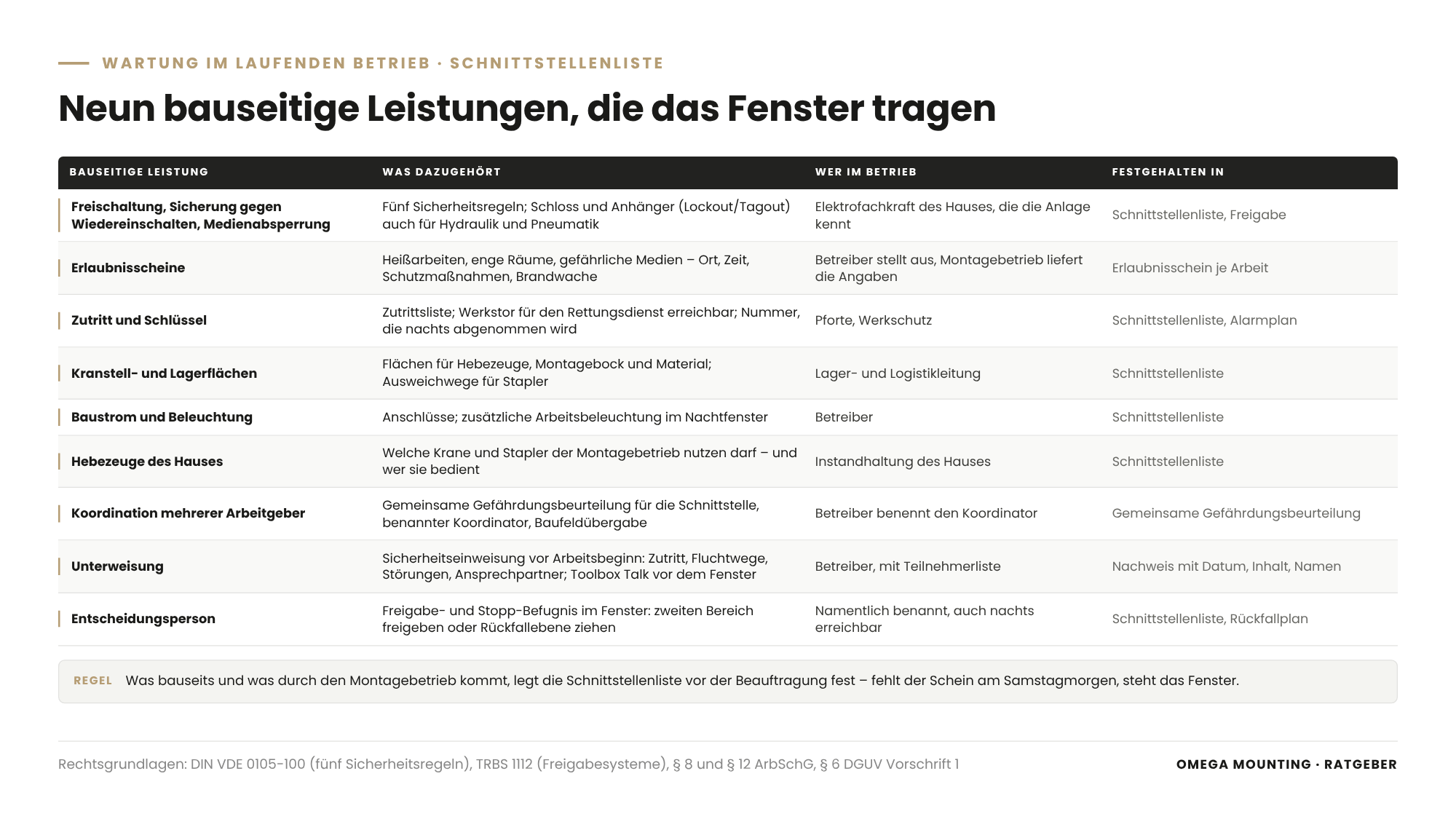

Übersicht: Wartung im laufenden Betrieb – neun bauseitige Leistungen und Freigaben des Betreibers von Freischaltung über Erlaubnisscheine bis zur Entscheidungsperson, mit Inhalt, Zuständigkeit im Betrieb und Dokument.
Bauseitige Leistungen entscheiden häufiger über ein Stillstandsfenster als die Montage selbst – neun Positionen, die vor der Beauftragung in der Schnittstellenliste stehen sollten. Grafik: Omega Mounting

Als Betreiber organisieren Sie Freischaltung und Sicherung gegen Wiedereinschalten, Zutritt und Schlüssel, Medienabsperrungen, Kranstellflächen und Lagerflächen, Baustrom und Beleuchtung, Hebezeuge des Hauses sowie die Erlaubnisscheine für gefährliche Arbeiten – und Sie benennen eine Person mit Freigabebefugnis, die im Fenster entscheiden darf. Diese Zuordnung gehört in eine Schnittstellenliste, die vor der Beauftragung festlegt, was bauseits und was durch den Montagebetrieb kommt.

Freischaltung und Erlaubnisscheine

Elektrische Freischaltung folgt den fünf Sicherheitsregeln nach DIN VDE 0105-100: freischalten, gegen Wiedereinschalten sichern, Spannungsfreiheit feststellen, erden und kurzschließen, benachbarte unter Spannung stehende Teile abdecken. Das Sichern gegen Wiedereinschalten mit Schloss und Anhänger – international Lockout/Tagout (LOTO) – gilt ebenso für hydraulische und pneumatische Energien. Wer freischaltet, muss Elektrofachkraft sein – im Zweifel die des Hauses, die die Anlage kennt. Beim Lüfterlagertausch bei Offenbach stand das Abklemmen des Motors durch den Elektriker am Anfang der Sequenz, der Wiederanschluss am Ende.

Dass Freigabe und Freischaltung nicht Kür, sondern Pflicht sind, hält die TRBS 1112 (Instandhaltung) fest: Sie nennt Freigabesysteme für bestimmte Arbeiten und personalisierte Verriegelungssysteme als Schutzmaßnahmen der Instandhaltung und verlangt, dass Instandhaltungspersonal fachkundig, beauftragt und unterwiesen ist. Für Sie als Betreiber bedeutet das: Legen Sie vor dem Fenster schriftlich fest, wer freigibt, wer freischaltet und wer die Anlage zurücknimmt – ein Erlaubnisschein, den niemand unterschreiben darf, ist kein Erlaubnisschein.

Heißarbeiten wie Schweißen oder Trennschleifen in Bereichen mit Brandlast benötigen eine Heißarbeitserlaubnis, eine besondere Form des Erlaubnisscheins (Permit to Work) – ein schriftliches Freigabedokument, das Ort, Zeit, Schutzmaßnahmen und Brandwache festlegt; ebenso Arbeiten in engen Räumen oder an Anlagen mit gefährlichen Medien. Diese Scheine stellt der Betreiber aus, der Montagebetrieb liefert die Angaben. Fehlt der Schein am Samstagmorgen, steht das Fenster.

Zusammenarbeit mehrerer Arbeitgeber

Sobald Ihre Mitarbeiter und unsere Monteure gleichzeitig im Betrieb sind, greift § 8 ArbSchG: Beide Arbeitgeber müssen bei der Durchführung der Sicherheits- und Gesundheitsschutzbestimmungen zusammenarbeiten und sich über Gefährdungen informieren. § 6 der DGUV Vorschrift 1 verlangt, dass die Arbeiten aufeinander abgestimmt werden und bei Bedarf eine Person die Koordination übernimmt. Praktisch heißt das: eine gemeinsame Gefährdungsbeurteilung für die Schnittstelle, ein benannter Koordinator und eine Einweisung vor Fensterbeginn, in der das Baufeld – der freigegebene Arbeitsbereich – übergeben wird.

Die Entscheidungsperson im Fenster

Die wichtigste bauseitige Leistung ist eine erreichbare Person mit Freigabe- und Stopp-Befugnis. Nachts um zwei braucht niemand den Einkauf, aber jemanden, der sagen kann: Ja, der zweite Bereich wird auch freigegeben – oder: Nein, wir ziehen die Rückfallebene.

Wochenende, Nachtschicht oder Tagesfenster – was passt zu Ihrer Anlage?

Das Wochenende passt zu größeren Instandsetzungen mit Demontage und Wiederanlauf, die Nachtschicht zu kurzen, wiederkehrenden Eingriffen bei Tagbetrieb, und das Tagesfenster zu Arbeiten, die ohnehin in vorhandene Stillstandszeiten der Anlage fallen – entscheidend sind Umfang, Lieferkette, Lärm, Erreichbarkeit und Ruhezeiten.

KriteriumWochenendstillstandNachtschichtTagesfenster im Betrieb
Typischer UmfangGroße Instandsetzungen, Serienarbeiten, Demontage/MontageKurze Eingriffe, Justagen, TeiltauschArbeiten in ohnehin vorhandenen Stillstandszeiten
Zusammenhängende ZeitLang, am StückKurz, wiederkehrendKurz, planbar
Ersatzteile im NotfallLieferanten meist nicht erreichbar – alles muss vorher da seinEingeschränktLieferanten erreichbar
BetriebspersonalNur Rufbereitschaft; Person mit Freigabebefugnis muss benannt seinSchichtleitung vor OrtInstandhaltung, Elektrofachkraft, Einkauf erreichbar
Lärm, Staub, HeißarbeitenFrei planbarNur, wenn Nachbarbereiche nicht laufenNur mit räumlicher Trennung
Typische RisikenWiederanlauf Montag ohne Puffer; Ruhezeiten des TeamsMüdigkeit, Beleuchtung, Übergabe an die FrühschichtStörung des Parallelbetriebs, Wartezeiten

Wochenende: viel Zeit am Stück, kein Netz

Das Wochenende liefert die längste zusammenhängende Zeit – bei der Elektrohängebahn in Frankfurt rund 36 Stunden zwischen Produktionsende am Samstag und Wiederanlauf am Montag, genutzt von vier Technikern pro Wochenende. Der Preis: Am Sonntag liefert kein Ersatzteillager. Alles, was gebraucht werden könnte, muss am Freitag vor Ort sein – auch die Teile, die man „wahrscheinlich nicht braucht“.

Und am Wochenende ist das Montageteam oft allein im Werk. Der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Notfälle und Rettung“ nennt als Grundausstattung für kleine Arbeitsstellen eine Meldeeinrichtung, den Aushang „Erste Hilfe“ mit den Notrufnummern (Alarmplan), einen Verbandkasten und mindestens einen Ersthelfer – ab 21 Beschäftigten zwei. Übersetzt für Ihr Fenster: Klären Sie vorher, wer im Team Ersthelfer ist, ob das Werkstor für den Rettungsdienst erreichbar ist, wenn die Pforte nicht besetzt ist, und welche Nummer nachts um zwei im Werk wirklich abgenommen wird.

Nachtschicht: kurz, wiederkehrend, übergabekritisch

Nachtfenster eignen sich für Betriebe, die tagsüber produzieren und nachts stehen. Sie brauchen zusätzliche Arbeitsbeleuchtung, klare Ablöseregeln und eine Schichtübergabe an die Frühschicht mit Protokoll und Restpunkteliste.

Tagesfenster: wenn die Anlage ohnehin steht

Viele Anlagen haben betriebsbedingte Stillstandszeiten – zwischen zwei Sortierwellen, zwischen Chargen, in Schichtpausen. Die Not-Aus-Nachrüstung an der Sortieranlage am Frankfurter Flughafen lief tagsüber in genau solchen Stillstandszeiten, mit zwei Monteuren für Mechanik und Elektrik an zwei Einsatztagen. Der Vorteil: Betriebspersonal und Lieferanten sind erreichbar. Die Bedingung: Die Arbeit muss in kurze Takte zerlegt sein, die jeweils in ein Fenster passen und die Anlage danach betriebsbereit hinterlassen.

Wie funktioniert Parallelbetrieb neben laufender Produktion?

Parallelbetrieb funktioniert, wenn das Baufeld räumlich und technisch vom laufenden Bereich getrennt ist, die Trennung in einer gemeinsamen Gefährdungsbeurteilung festgelegt wurde und eine Freigabe eindeutig regelt, welcher Bereich wem gehört.

Räumliche und technische Trennung

Räumlich heißt: Absperrung, Kennzeichnung des Gefahrenbereichs, eigener Transportweg, Schutz vor herabfallenden Teilen – auf gemischt genutzten Flächen die klassische Gewerketrennung. Der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Baustellensicherung“ zieht dabei eine Grenze, die für Produktionshallen genauso gilt: Absperrband und Baken reichen nur, wenn die eigentliche Arbeit nicht in unmittelbarer Nähe stattfindet; wo der laufende Betrieb direkt am Baufeld vorbeigeht, braucht es feste Absperrungen, bei Staub- oder Funkenarbeiten Staubwände oder Einhausungen. Für Sie heißt das: Wenn Stapler oder Mitarbeiter am Arbeitsbereich vorbeimüssen, ist Flatterband keine Lösung. Technisch heißt: Der freigegebene Anlagenteil ist so freigeschaltet und gesichert, dass er weder von der Steuerung noch von Hand in Bewegung gesetzt werden kann – und die Arbeit an ihm den laufenden Rest nicht beeinflusst. Bei verketteten Anlagen wie Fördertechnik oder Elektrohängebahnen ist das die eigentliche Planungsaufgabe, weil Antriebe, Sicherheitskreise und Steuerung bereichsübergreifend wirken.

Was bei Wartung im laufenden Betrieb nicht geht

Heißarbeiten neben brennbaren Produkten, Staub- oder Lärmarbeiten neben ungeschützten Arbeitsplätzen, Hübe über Personen – das Aufenthaltsverbot unter schwebender Last gilt ohne Ausnahme – und Eingriffe in bereichsübergreifende Sicherheitskreise gehören in den Vollstillstand. Die Gefährdungsbeurteilung nach § 5 ArbSchG ist das Werkzeug, mit dem Sie diese Grenze ziehen.

Reinigung als vorgezogene Wartung

Ein unterschätzter Fall von Parallelbetrieb ist die Reinigung. Bei einer Anlage mit 25 Antriebsstationen, die über 20 Jahre nicht gewartet worden waren, haben wir die Antriebe mit Trockeneis gestrahlt: Festes Kohlendioxid – bei rund −78,5 °C sublimierend, also direkt vom festen in den gasförmigen Zustand übergehend – lässt Ablagerungen und Öl verspröden und abplatzen, ohne Wasser, Lösemittel oder Strahlmittelreste. Motoren und Riemen bleiben unbeschädigt, und das Schadensbild wird sichtbar, statt unter Ablagerungen zu verschwinden. Wichtig ist die Belüftung, weil das sublimierende CO₂ in geschlossenen Bereichen den Sauerstoff verdrängt.

Wie sieht ein tragfähiger Rückfallplan aus?

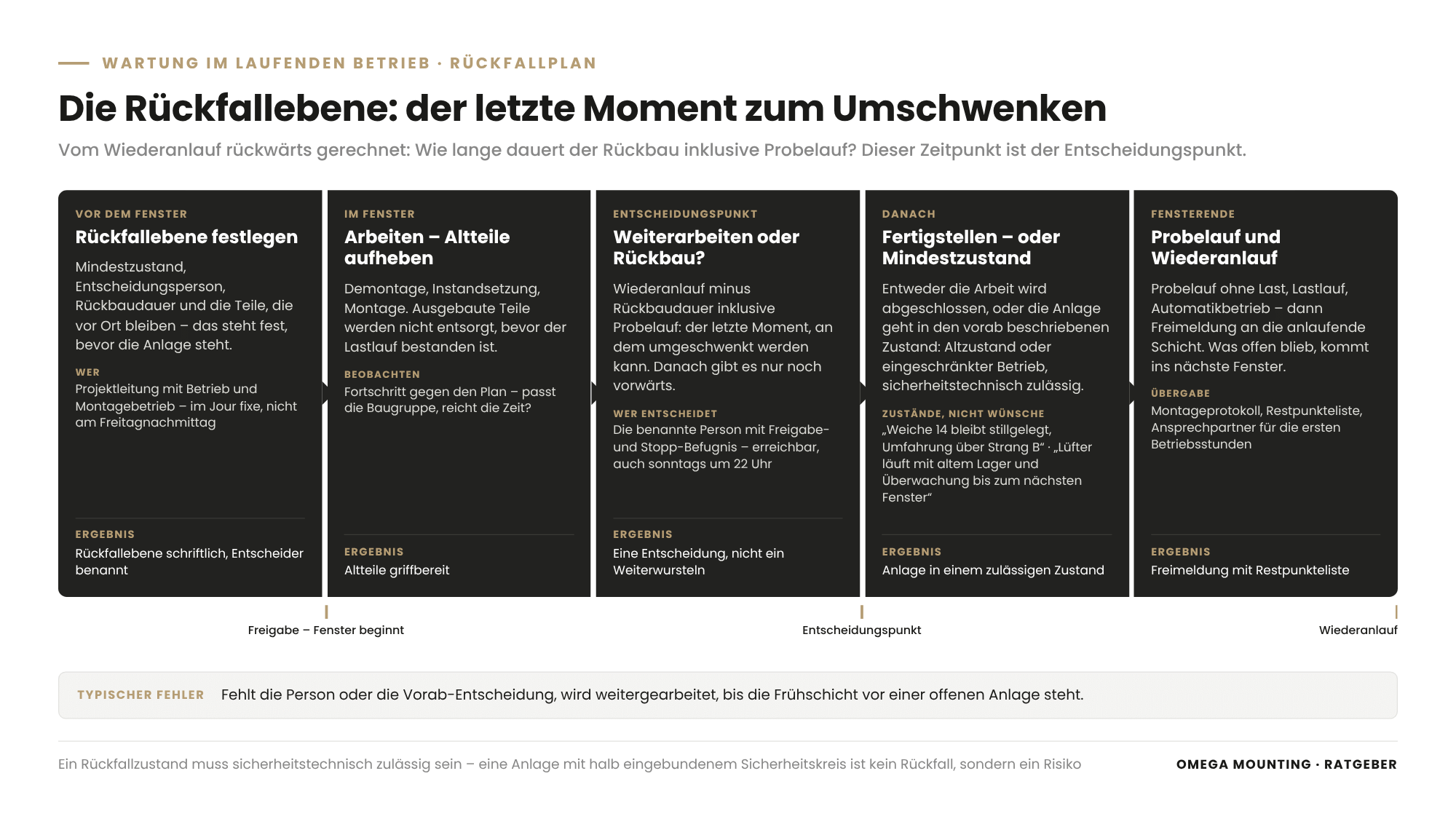

Erklärgrafik: Wartung im laufenden Betrieb – die Rückfallebene eines Stillstandsfensters in fünf Phasen vom Festlegen vor dem Fenster über den Entscheidungspunkt bis zu Probelauf und Wiederanlauf.
Die Rückfallebene wird vor dem Fenster festgelegt: Mindestzustand, Entscheider, Rückbaudauer – und der Entscheidungspunkt, nach dem es nur noch vorwärts geht. Grafik: Omega Mounting

Ein tragfähiger Rückfallplan – auf der Baustelle meist Rückfallebene genannt – legt vor dem Fenster fest, bis zu welchem Zeitpunkt die Entscheidung „Weiterarbeiten oder Rückbau“ spätestens fallen muss, welcher Zustand die Anlage dann mindestens wieder betriebsfähig macht, wer entscheidet und welche Teile dafür vor Ort bleiben.

Der Entscheidungspunkt

Rechnen Sie vom Wiederanlauf rückwärts: Wie lange dauert der Rückbau in den Altzustand oder in einen eingeschränkten Betriebszustand, inklusive Probelauf? Dieser Zeitpunkt ist der letzte Moment, an dem umgeschwenkt werden kann – danach gibt es nur noch vorwärts.

Zustände, nicht Wünsche

Eine Rückfallebene beschreibt konkrete Anlagenzustände: „Weiche 14 bleibt mechanisch stillgelegt, Umfahrung über Strang B“, „Lüfter läuft mit altem Lager und Überwachung bis zum nächsten Fenster“, „Not-Aus-Kette im Altzustand, neue Taster gesetzt, aber noch nicht eingebunden“. Jeder Zustand muss sicherheitstechnisch zulässig sein – eine Anlage mit halb eingebundenem Sicherheitskreis darf nicht anlaufen.

Altteile aufheben, bis die Anlage läuft

Ausgebaute Teile werden nicht entsorgt, bevor der Lastlauf bestanden ist.

Wie läuft die Schichtübergabe nach dem Fenster ab?

Die Schichtübergabe nach dem Fenster besteht aus Probelauf und Lastlauf unter realen Bedingungen, einem Montageprotokoll mit Restpunkteliste, der Freimeldung an eine benannte Person der anlaufenden Schicht und einer Erreichbarkeit des Montagebetriebs für die ersten Betriebsstunden.

Probelauf und Lastlauf vor der Übergabe

Erst Probelauf ohne Last, dann Lastlauf, dann Automatikbetrieb. Bei der Elektrohängebahn in Frankfurt wurden nach jeder Weichenrevision mechanische und elektrische Endlagen eingestellt, Weichenmotoren und Endschalter geprüft und Strom- sowie Datenkontaktbereiche kontrolliert, bevor die Weiche freigemeldet wurde. Beim Lüfterlagertausch stand am Ende die Funktionskontrolle nach dem Wiederanschluss – am Montag lief die Produktion.

Montageprotokoll und Restpunkteliste

Ein Übergabeprotokoll enthält: ausgeführte Arbeiten je Baugruppe, getauschte Teile, Messwerte und Einstellungen, Beobachtungspunkte für den Betrieb, Freigabezustand der Sicherheitseinrichtungen – und eine Restpunkteliste, also die offenen Punkte mit Priorität und Termin, auf internationalen Baustellen Punchlist genannt. Nach § 14 Betriebssicherheitsverordnung (BetrSichV) sind Arbeitsmittel nach sicherheitsrelevanten Instandsetzungen vor der Wiederinbetriebnahme durch eine zur Prüfung befähigte Person zu prüfen – das Protokoll ist Ihr Nachweis.

Übergabe an Menschen, nicht an ein Postfach

Der Schichtleiter der anlaufenden Schicht sollte die Anlage vom Monteur in einer Abnahmebegehung gezeigt bekommen: Was wurde gemacht, was ist zu beobachten, wen ruft er an. Die Übergabe ist ein eigener Zeitblock im Fenster, kein Rest.

So machen wir das in der Praxis

In der Praxis planen wir jedes Stillstandsfenster rückwärts vom Wiederanlauf aus und verlagern alles, was ohne stehende Anlage geht, in die Zeit davor – drei Beispiele aus dem Rhein-Main-Gebiet zeigen, wie das in unterschiedlichen Fenstertypen aussieht.

Wochenendfenster: Weichenrevision an einer Elektrohängebahn in Frankfurt

Bei der Weichenrevision an rund 100 Weichen einer Elektrohängebahn in Frankfurt hatten wir pro Wochenende rund 36 Stunden zwischen Produktionsende am Samstag und Wiederanlauf am Montag, mit vier Technikern. Die Anlage war rund 30 Jahre alt; die betriebseigene Instandhaltung hatte im Lauf nur das Nötigste tun können. Vor dem ersten Fenster wurde jede Weiche mit Fotodokumentation erfasst und bewertet, Ersatzteile wurden den Arbeitsbereichen zugeordnet.

Im Fenster arbeiteten die Monteure parallel: Während an einer Weiche demontiert wurde, bereiteten andere Ersatzteile vor oder stellten Endlagen ein. Innenliegende Laufrollen verlangten teilweise die vollständige Demontage der Weiche – in der Höhe und auf engem Raum, mit mobilen Arbeitsgerüsten, Leitern und zusätzlicher Arbeitsbeleuchtung. Eingelaufene Fahrschienen wurden um mehrere Zentimeter versetzt, sodass die Endlagen auf weniger verschlissene Bereiche wanderten – eine wirtschaftliche Instandsetzung statt kompletter Schienenerneuerung.

Zwei-Tage-Takt: Lüfterlagertausch in einer Lackieranlage bei Offenbach

Beim Lüfterlagertausch in einer Lackieranlage im Raum Offenbach war das Lager nicht frei zugänglich: Das rund 1,40 Meter große Lüfterrad mit direkt aufgesetztem Motor saß tief in der Anlage zwischen Schaltschränken und Rohrleitungen. Unsere Lösung bestand aus zwei Tagen: Am Vorbereitungstag unter der Woche fertigten und verschweißten wir vor Ort ein Schienensystem aus Stahl-Vierkantrohren, über das die tonnenschwere Motor-Lüfter-Einheit ausgefahren werden konnte – die Anlage lief währenddessen weiter.

Am Ausführungstag im Wochenendstillstand folgte die Sequenz: Motor abklemmen, Einheit auf dem Schienensystem ausfahren, mit dem Portalkran vom Montagebock abheben, Motorrevision mit neuem Lager, Lüfterrad demontieren und wieder montieren, Einheit zurückschieben, abdichten, anschließen, Funktionskontrolle. Am Montag lief die Produktion.

Tagesfenster: Not-Aus-Nachrüstung an einer Sortieranlage am Frankfurter Flughafen

Bei der Nachrüstung von 32 Not-Aus-Tastern an einer Sortieranlage am Frankfurter Flughafen arbeiteten zwei Monteure für Mechanik und Elektrik tagsüber in den Stillstandszeiten der Anlage – an zwei Einsatztagen. Möglich wurde das durch konsequente Vormontage: Haltebleche passend zur jeweiligen Einbausituation, jedes Gehäuse mit Kabelverschraubung, Klemmen und Beschriftung, alle Einheiten nach Montagepunkten sortiert. Im Fenster blieben drei Schritte: Haltebleche setzen, Schalter montieren und ausrichten, elektrisch in die bestehende Sicherheitskette einbinden – die Reihenschaltung aller sicherheitsrelevanten Schaltelemente der Anlage.

Ergänzend sei die Trockeneisreinigung von 25 Antriebsstationen genannt: Nach über 20 Jahren ohne Wartung lagen die Antriebe danach sauber und befundbar vor – die beste Voraussetzung für ein kurzes Instandsetzungsfenster.

Steht bei Ihnen ein Fenster an, das ähnlich knapp aussieht – in Offenbach, Hanau, Darmstadt oder sonst im Rhein-Main-Gebiet? Dann sprechen Sie uns an: Eine Ortsbegehung im Teilstillstand klärt meist in einer Stunde, was vor das Fenster gezogen werden kann und ob ein Wochenende realistisch reicht.

Portalkran und selbst gefertigtes Schienensystem vor dem Lüfter der Lackieranlage
Vorbereitungstag: Das Schienensystem entsteht vor Ort, während die Anlage noch produziert.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Schreiben Sie Arbeiten im Stillstandsfenster mit einem Leistungsverzeichnis aus, das Vorbereitung, Fenster und Wiederanlauf als getrennte Positionen führt – nur so werden Angebote vergleichbar. Verlangen Sie Referenzen für Wochenend- und Nachtfenster als Eignungsnachweis, fragen Sie nach Rufbereitschaft und Reservekapazität für die Rückfallebene. Eine Schnittstellenliste, die bauseitige Leistungen eindeutig zuordnet, erspart Ihnen das Nachtragsmanagement am Morgen des Wiederanlaufs; die Abnahme koppeln Sie an Lastlauf und Montageprotokoll, nicht an das Fensterende.

Für Planer: Austauschbarkeit und Zugänglichkeit entscheiden später über die Länge jedes Stillstandsfensters. Wo ein Lager nur über ein eigens gefertigtes Schienensystem erreichbar ist, kostet jeder Tausch einen Vorbereitungstag. Sehen Sie Revisionsöffnungen, Montageöffnungen mit ausreichender Türlichte, tragfähige Ausbauwege und Anschlagpunkte – die Stellen, an denen Hebezeuge sicher angreifen – von Anfang an vor, und halten Sie Reserveflächen für Montagebock und Hubarbeitsbühne frei.

Für Projektleiter und Bauleiter: Sie steuern die Rückwärtsplanung und führen das Fenster vor Ort. Legen Sie im Jour fixe Wiederanlauf, Entscheidungspunkt der Rückfallebene und die Person mit Freigabebefugnis fest; der Bauleiter weist zu Fensterbeginn ein, übergibt das Baufeld und koordiniert Vor- und Folgegewerk. Die Befundung gehört in die Ortsbegehung vor dem Fenster, nicht hinein. Am Ende zählt die Freimeldung mit Restpunkteliste, nicht die Uhrzeit.

Für Instandhaltungsleiter: Sie halten die Schnittstellen zum Betrieb: Freischaltung, Erlaubnisscheine, Ersatzteilbevorratung, Schichtübergabe. Nutzen Sie Teilstillstände für die Inspektion nach DIN 31051, damit das große Fenster für die Instandsetzung frei bleibt, und entscheiden Sie anhand des Abnutzungsvorrats, welche Befunde in dieses Fenster müssen. Wird danach eine wiederkehrende Prüfung durch eine zur Prüfung befähigte Person fällig, planen Sie sie gleich mit. Eine strukturierte Inspektionsgrundlage wie unsere Checkliste zur EHB-Wartung macht Befunde vergleichbar.

Für Lager- und Logistikleiter: Ihre Fördertechnik steht selten still, weil Warenein- und Warenausgang getaktet sind – deshalb entscheidet die Lage des Fensters im Wochenverlauf über seinen Nutzen. Stimmen Sie Fensterzeiten mit Anliefer- und Versandspitzen ab, weisen Sie Ausweichwege für Stapler aus und sperren Sie das Baufeld sichtbar ab, damit der laufende Betrieb nicht durch den Gefahrenbereich fährt. Die Schichtübergabe an die Frühschicht halten Sie schriftlich fest.

Für Facility Manager und Betreiber: Im Rechenzentrum und in der Gebäudetechnik ersetzt die Redundanz (N+1 oder 2N) das Stillstandsfenster: Gewartet wird im Wartungsfenster, während die zweite Linie trägt. Prüfen Sie vorher, ob diese Redundanz tatsächlich verfügbar ist, stellen Sie den Änderungsantrag (Change Request) rechtzeitig und legen Sie fest, wer freischaltet, wer die Zutrittsliste führt und wer das Monitoring beobachtet. Das Übergabeprotokoll gehört in Ihre Revisionsunterlagen, nicht nur in die Akte des Dienstleisters.

Für Betriebs- und Werksleiter: Sie geben das Stillstandsfenster frei und tragen die Folgen, wenn der Wiederanlauf kippt. Fordern Sie deshalb Rückwärtsplanung mit Entscheidungspunkt und Rückfallebene ein, bevor Sie die Produktion anhalten lassen. Bündeln Sie Arbeiten mehrerer Gewerke im selben Fenster und lassen Sie sich danach die Restpunkteliste vorlegen – mit Termin für das nächste Fenster.

Planungsvorlage Stillstandsfenster: Vorlage zum Anfordern

Unsere Planungsvorlage Stillstandsfenster ist ein ausfüllbares Arbeitsdokument, das Sie vom Befund bis zur Wiederfreigabe durch die Planung führt und sicherstellt, dass nichts Wesentliches erst im Fenster auffällt.

Die Vorlage gliedert sich in sechs Blöcke: Befund und Priorisierung (was muss in dieses Fenster, was kann warten), Material und Vorfertigung (Teileliste, Lieferzeiten, Werkstattarbeiten), bauseitige Leistungen (Freischaltung, Zutritt, Medien, Kranstellfläche, Baustrom, Beleuchtung), Freigaben und Arbeitsschutz (Erlaubnisscheine, Unterweisung, Koordinator, gemeinsame Gefährdungsbeurteilung), Rückfallplan (Entscheidungspunkt, Mindestzustand, Entscheider, Altteile) sowie Übergabe (Funktionsprüfung, Protokoll, Ansprechpartner, Beobachtungspunkte).

Sie hilft Projektleitern bei der Rückwärtsplanung, Instandhaltungsleitern bei der Abstimmung mit Betrieb und Sicherheitsfachkraft und Einkäufern als Grundlage für ein Leistungsverzeichnis mit Schnittstellenliste, in der die bauseitigen Leistungen eindeutig vom Leistungsumfang des Montagebetriebs getrennt sind. Fordern Sie die Planungsvorlage über unser Kontaktformular an – Stichwort „Planungsvorlage Stillstandsfenster“.

Warum Omega Mounting?

Wir planen und führen Wartung im laufenden Betrieb von Rodgau bei Frankfurt aus durch – mit kurzen Wegen nach Offenbach, Hanau, Darmstadt und Aschaffenburg und mit einer eigenen Werkstatt, in der Haltebleche, Schienen, Adapter und Hilfskonstruktionen vor dem Fenster entstehen. Unsere Monteure decken Mechanik und Elektrik ab, sodass ein Fenster nicht an der Gewerkeschnittstelle hängt. Die Einsätze in diesem Ratgeber stehen für die Art von Planung, die wir meinen. Für ungeplante Stillstände erreichen Sie uns über die 24-Stunden-Hotline; für geplante Fenster beginnt die Arbeit mit einer gemeinsamen Ortsbegehung. Sie bekommen bei uns einen Ansprechpartner für Befundung, Vorfertigung, Montage und Freimeldung – Wartungsplanung aus einer Hand, bei der niemand am Sonntagabend auf ein anderes Gewerk wartet.

Fazit

Wartung im laufenden Betrieb ist in erster Linie Vorbereitung und erst in zweiter Linie Montage. Wer Befundung, Ersatzteile, Vorfertigung, Freigaben und Rückfallebene vor dem Stillstandsfenster abschließt, macht aus Stillstandszeit reine Montagezeit. Wochenendfenster, Nachtfenster und Tagesfenster sind dabei keine Konkurrenten, sondern Werkzeuge für unterschiedliche Aufgaben. Und die Freimeldung an die anlaufende Schicht ist nicht das Ende des Fensters, sondern sein Zweck. Wenn Sie ein Stillstandsfenster vor sich haben, das knapp aussieht, schicken Sie uns Anlagenart, Befund und Wunschtermin – wir melden uns mit einer ehrlichen Einschätzung, bevor der Kalender entscheidet.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Wartung im laufenden Betrieb bedeutet, dass die Produktion oder Förderung einer Anlage für die Instandhaltung nicht über Tage eingestellt wird, sondern nur in kurzen, geplanten Stillstandsfenstern steht oder im Teilstillstand weiterläuft. Befundung, Ersatzteilbeschaffung und Vorfertigung liegen vor dem Fenster.

Der Vorlauf richtet sich nach dem Ersatzteil mit der längsten Lieferzeit und nach dem Umfang der Vorfertigung – nicht nach einer festen Wochenzahl. Planen Sie rückwärts vom Wiederanlauf: Befundung, Beschaffung, Werkstattarbeiten, Freigaben und Personalplanung müssen vor dem Fenster abgeschlossen sein. Für verkettete Anlagen mit Sicherheitskreisen rechnen Sie zusätzlich Zeit für die gemeinsame Gefährdungsbeurteilung ein.

Das Wochenendfenster liefert viel Zeit am Stück und eignet sich für Instandsetzungen mit Demontage und Wiederanlauf; dafür sind Lieferanten nicht erreichbar, alles muss vorher vor Ort sein. Das Nachtfenster passt zu kurzen, wiederkehrenden Eingriffen in Betrieben mit Tagproduktion, verlangt aber gute Beleuchtung und eine saubere Schichtübergabe an die Frühschicht. Oft ist die Kombination ideal: Vorbereitung in Tages- oder Nachtfenstern, Hauptarbeit am Wochenende.

Üblich sind Freischaltung und Sicherung gegen Wiedereinschalten durch Ihre Elektrofachkraft, Zutritt und Schlüssel, Medienabsperrungen, Kranstell- und Lagerflächen, Baustrom und Beleuchtung sowie Erlaubnisscheine für Heißarbeiten oder Arbeiten in engen Räumen. Dazu kommt eine erreichbare Person mit Freigabebefugnis. Welche Leistungen bauseits liegen, sollte vor der Beauftragung in der Schnittstellenliste zum Leistungsverzeichnis stehen.

Ja, wenn das Baufeld räumlich und technisch vom laufenden Bereich getrennt ist und eine Gefährdungsbeurteilung nach § 5 ArbSchG die Trennung und die Schutzmaßnahmen festlegt. § 8 ArbSchG und § 6 DGUV Vorschrift 1 verpflichten Betreiber und Montagebetrieb, ihre Arbeiten abzustimmen und sich gegenseitig über Gefährdungen zu informieren. Heißarbeiten neben Brandlasten, Hübe über Personen und Eingriffe in bereichsübergreifende Sicherheitskreise gehören in den Vollstillstand.

Die Rückfallebene legt den letzten Zeitpunkt fest, an dem zwischen Weiterarbeit und Rückbau entschieden werden muss, beschreibt den Mindestzustand, in dem die Anlage sicher wieder anlaufen kann, und benennt die Person mit Freigabebefugnis. Dazu gehören die Altteile, die bis zum bestandenen Lastlauf aufbewahrt werden. Ein Rückfallzustand muss sicherheitstechnisch zulässig sein – eine Anlage mit halb eingebundenem Sicherheitskreis ist kein Rückfall, sondern ein Risiko.

Erst Probelauf ohne Last, dann Lastlauf, dann Automatikbetrieb – jeweils mit Prüfung der Sicherheitseinrichtungen. Nach § 14 BetrSichV sind Arbeitsmittel nach sicherheitsrelevanten Instandsetzungen vor der Wiederinbetriebnahme durch eine zur Prüfung befähigte Person zu prüfen; das Übergabeprotokoll dokumentiert das. Die Freimeldung an den Schichtleiter sollte persönlich erfolgen, mit Restpunkteliste, Beobachtungspunkten und einem erreichbaren Ansprechpartner für die ersten Betriebsstunden.

Ja, die Logik aus Rückwärtsplanung, Vorfertigung, Freigaben und Rückfallebene ist branchenunabhängig. In der Lebensmittelproduktion kommen Hygieneanforderungen und Reinigungsfenster hinzu, in Rechenzentren Wartungsfenster unter Redundanz, Zutrittslisten und Arbeiten im laufenden Betrieb (Live Environment), in Sicherheitsbereichen wie am Flughafen Zutrittskontrolle und Begleitpflicht. Die Fragen bleiben dieselben: Was geht vor dem Fenster, was nur darin, und wer entscheidet, wenn es knapp wird?

Von Rodgau aus sind Offenbach, Frankfurt, Hanau und Darmstadt in kurzer Fahrzeit erreichbar, sodass ein zusätzliches Team oder fehlendes Werkzeug aus der Werkstatt noch im Fenster nachgeführt werden kann – der Vorteil regionaler Nähe bei Wochenendfenstern, in denen Lieferanten nicht erreichbar sind. Für ungeplante Stillstände steht unsere 24-Stunden-Hotline zur Verfügung.

Über eine kurze Anfrage mit drei Angaben: um welche Anlage es geht, was der Befund oder die Störung ist und welches Fenster Ihr Betrieb hergibt – Wochenende, Nacht oder Tagesstunden. Wir vereinbaren eine Ortsbegehung, möglichst im Teilstillstand, und schicken Ihnen eine schriftliche Einschätzung, was vor das Fenster gezogen werden kann, was hineingehört und wie die Rückfallebene aussieht. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
