- Ratgeber – Lift & Shift
Lift and Shift Montage: Was der Begriff bedeutet und was wir leisten
Von Tobias Schott · Lesezeit ca. 24 Minuten · Stand: Oktober 2026
Lift and Shift Montage heißt: eine schwere, oft empfindliche Anlage wird geplant angehoben, kontrolliert bewegt und millimetergenau an ihrem endgültigen Platz abgesetzt – und die Verantwortung für jeden einzelnen Hub liegt bei einer benannten Person.
Sie planen die Einbringung einer Netzersatzanlage, eines Transformators, einer Kühleinheit oder einer ganzen Reihe von Verteilerschränken. Im Leistungsverzeichnis (LV) steht eine Position „Lift and Shift Montage“, im Bauzeitenplan steht ein Datum, und irgendwo dazwischen liegt die Frage: Wer macht eigentlich was – der Spediteur, der Kranunternehmer, der Hersteller oder der Montagebetrieb?
Genau an dieser Schnittstelle entstehen die teuren Missverständnisse. Die Last steht auf dem Tieflader vor dem Gebäude, aber niemand hat die Türlichte – das lichte Durchgangsmaß – aufgemessen. Der Autokran ist bestellt, aber die Kranstellfläche liegt über einem Kellerschacht. Die Anlage ist drin, aber keiner hat sie in die Flucht gerückt, und das Folgegewerk Elektro wartet.
Dieser Ratgeber erklärt, was Lift and Shift Montage im Kern bedeutet, wie sich der Begriff von Schwertransport, Montage und Rigging abgrenzt, welche Rollen an einem Hub beteiligt sind, wie ein Projekt abläuft und welche Dokumente Sie als Auftraggeber erwarten dürfen. Die Beispiele stammen aus unseren eigenen Einsätzen im Rhein-Main-Gebiet – Rechenzentren in Frankfurt und Raunheim, Industriebetriebe in Offenbach und Rodgau.
Das Wichtigste in Kürze
- Lift & Shift bezeichnet das geplante Heben, Verfahren und Absetzen schwerer Anlagen vom Lieferfahrzeug bis zur endgültigen Aufstellposition im Gebäude.
- Der Begriff grenzt sich vom Schwertransport (Straße) und von der Montage (Anschluss, Inbetriebnahme) ab – Lift & Shift ist der Abschnitt dazwischen.
- Jeder Hub wird in einem Hubplan (Liftplan) vorbereitet, der Gewicht, Schwerpunktlage, Anschlagpunkte, Anschlagmittel, Hebezeug, Ausladung und den abzusperrenden Lastbereich festlegt.
- Eine benannte verantwortliche Person für Hebearbeiten (Lifting Supervisor) erteilt die Hubfreigabe und hat die Stopp-Befugnis.
- Typische Hebemittel sind Autokran, Tandemhub mit zwei Kranen, Spinnenkran, Hydraulikportal, Schwerlastrollen und Verschubbahn – die Wahl hängt von Gewicht, Platz, Bodenpressung und Bauzustand ab.
- In Gebäuden gilt oft ein Verbot von Verbrennungsmotoren; dann müssen Hebegeräte elektrisch betrieben werden.
- Rechtsgrundlage sind unter anderem das Arbeitsschutzgesetz, die Betriebssicherheitsverordnung und die DGUV Vorschrift 52 für Krane.
Was ist Lift & Shift?
Lift & Shift ist das geplante Anheben (Lift), Bewegen (Shift) und präzise Absetzen schwerer oder sperriger Anlagen vom Anlieferpunkt bis zur endgültigen Aufstellposition – einschließlich der Hebeplanung, der Anschlagtechnik und der Freigabe jedes Hubs.
Der Begriff stammt aus dem englischsprachigen Baustellenvokabular und hat sich vor allem im Rechenzentrumsbau durchgesetzt, weil dort viele internationale Generalunternehmer und Betreiber arbeiten. In der deutschen Fachsprache entspricht er am ehesten der „Einbringung“ oder „Anlagenverbringung“. Gemeint ist dasselbe: Die Anlage kommt verpackt an, und am Ende steht sie ausgerichtet, gesichert und übergabefertig auf ihrem Fundament.
Entscheidend ist das Wort „geplant“. Eine Lift-and-Shift-Montage ist kein spontanes Anheben mit dem nächstbesten Stapler: Vor jeder Bewegung liegen Gewicht und Schwerpunktlage fest, Hebezeug und Anschlagmittel sind ausgewählt und geprüft, der Einbringweg ist aufgemessen, und eine Person trägt die Verantwortung.

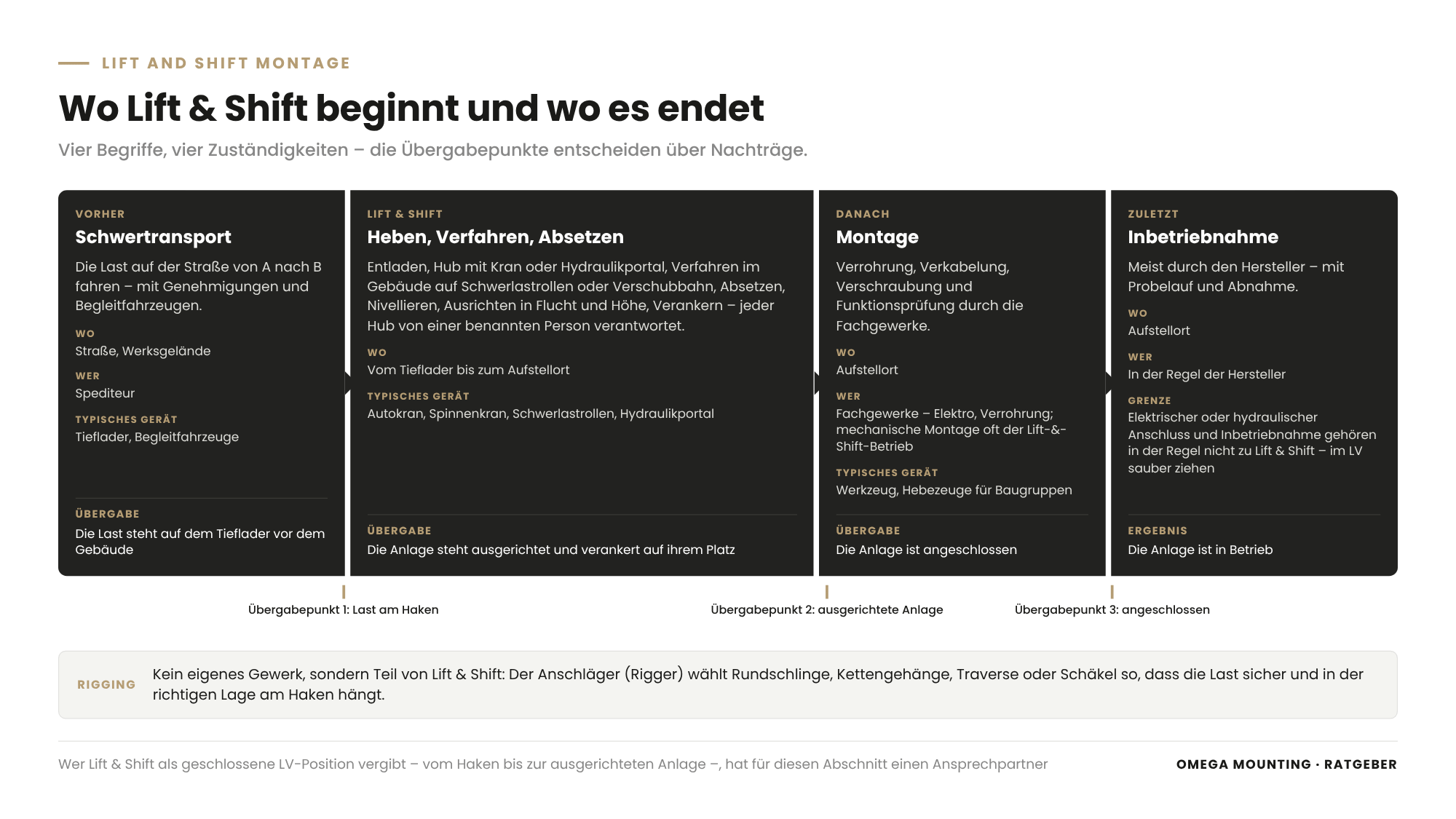

Was gehört dazu – und was nicht?
Zu Lift & Shift gehören das Entladen vom Tieflader, der Hub mit Kran oder Hydraulikportal, das horizontale Verfahren im Gebäude auf Schwerlastrollen oder Verschubbahn, das Absetzen auf Fundament, Schwingungsdämpfer oder Doppelboden, das Nivellieren und Ausrichten in Flucht und Höhe sowie die Verankerung mit Schwerlast- oder Verbundankern. Dazu kommen Hubplan, Gefährdungsbeurteilung und Montageprotokoll.
Nicht dazu gehören in der Regel der Straßentransport (Schwertransport mit Genehmigung und Begleitfahrzeugen), der elektrische oder hydraulische Anschluss (Fachgewerke) und die Inbetriebnahme (meist Hersteller). Wer diese Grenze im Leistungsverzeichnis und in der Schnittstellenliste nicht sauber zieht, erlebt sie als Nachtrag.
Wie unterscheidet sich Lift & Shift von Schwertransport, Montage und Rigging?
Lift & Shift ist das Bindeglied zwischen dem Schwertransport auf der Straße und der eigentlichen Montage im Gebäude – es beginnt am Tieflader und endet, wenn die Anlage ausgerichtet auf ihrem Platz steht.
Die vier Begriffe werden im Alltag oft vermischt. Für Ihre Ausschreibung und für die Haftungsfrage lohnt es sich, sie auseinanderzuhalten.
| Begriff | Wo | Aufgabe | Typisches Gerät |
|---|---|---|---|
| Schwertransport | Straße, Werksgelände | Last von A nach B fahren, Genehmigungen, Begleitung | Tieflader, Begleitfahrzeuge |
| Lift & Shift | Tieflader bis Aufstellort | Heben, Verfahren, Absetzen, Ausrichten, Hub verantworten | Autokran, Spinnenkran, Schwerlastrollen, Hydraulikportal |
| Montage | Aufstellort | Verrohrung, Verkabelung, Verschraubung, Funktionsprüfung | Werkzeug, Hebezeuge für Baugruppen |
| Rigging | Überall dort, wo gehoben wird | Anschlagen der Last, Auswahl und Prüfung der Anschlagmittel | Rundschlinge, Kettengehänge, Traverse, Schäkel |
Rigging ist dabei kein eigenes Gewerk, sondern ein Teil von Lift & Shift: Der Rigger oder Anschläger wählt Rundschlinge, Kette oder Traverse so aus, dass die Last sicher und in der richtigen Lage am Haken hängt. Wir übernehmen in unseren Projekten Lift & Shift einschließlich Rigging – und häufig auch die anschließende mechanische Montage, etwa Radiatoren, Abgasstrecken oder Tanks an einer Netzersatzanlage.
Warum die Abgrenzung für Sie Geld wert ist
Jede Übergabe zwischen zwei Firmen ist ein Risiko. Steht die Last auf dem Tieflader und niemand fühlt sich für das Abladen zuständig, wartet ein Schwertransport mit laufender Uhr. Steht die Anlage im Raum, aber „nur ungefähr“, muss eine weitere Kolonne zum Ausrichten kommen. Wer Lift & Shift als geschlossene LV-Position vergibt – vom Haken bis zur ausgerichteten Anlage –, hat einen Ansprechpartner für diesen Abschnitt.
Welche Lasten und Anlagen werden per Lift & Shift bewegt?
Per Lift & Shift werden alle Anlagen bewegt, die zu schwer, zu groß oder zu empfindlich für Stapler und Hubwagen sind – von Verteilerschränken im Tonnenbereich bis zu Netzersatzanlagen und Transformatoren mit mehr als 50 Tonnen. Die Einbringung schwerer Anlagen dieser Klasse ist Schwerlastmontage im eigentlichen Sinn: Jede Last hat ihre eigene Geometrie, ihren eigenen Schwerpunkt und ihren eigenen Weg ins Gebäude.
Aus unseren veröffentlichten Einsätzen lassen sich die typischen Größenordnungen gut ablesen:
- Verteilerschränke (PDC, Power Distribution Cabinet): tonnenschwere Schaltschränke, die in Reihen mit exakter Flucht aufgestellt werden – in einem Rechenzentrum bei Frankfurt waren es 160 Einheiten in acht Datenhallen.
- Netzersatzanlagen (Notstromaggregate): Einzelaggregate bis etwa 20 Tonnen, Containerlösungen bis 54 Tonnen, die bis in das zweite Obergeschoss gehoben werden.
- Dieseltanks: Lagertanks mit 100 Kubikmetern Volumen, je rund 16 Tonnen leer, über 16 Meter lang.
- Loadbanks (Lastbänke): Prüfwiderstände, mit denen die Notstromversorgung unter Last getestet wird, oft als Containermodul angeliefert.
- Transformatoren: Einheiten mit 52 Tonnen Einzelgewicht, die ins bereits geschlossene Gebäude müssen.
- Kühltechnik (CRAH-Units): Präzisions-Klimageräte, die auf vorbereitete Sockel in der Datenhalle gesetzt werden.
- Maschinen und Roboter: Industrieroboter, Lagerautomaten, Pressen oder Prüfstände beim Maschinenumzug.
Gemeinsam ist allen: Es gibt keine Ersatzmaschine. Ein beschädigter Transformator verschiebt nicht nur den Termin, sondern oft die Inbetriebnahme eines ganzen Gebäudeabschnitts.
Welche Rollen gibt es bei Lift & Shift?
Bei jeder Lift-and-Shift-Montage gibt es eine verantwortliche Person für Hebearbeiten, einen Kranführer oder Gerätebediener, Anschläger und Einweiser sowie die Monteure, die die Last führen und ausrichten.
Weil im Rechenzentrumsbau häufig Englisch gesprochen wird, tragen diese Rollen oft englische Namen – dahinter stehen deutsche Pflichten.
Verantwortliche Person für Hebearbeiten (Lifting Supervisor, Appointed Person)
Diese Person plant den Hub, erstellt oder prüft den Hubplan, weist das Team ein, gibt jeden Hub frei und darf ihn jederzeit stoppen. Der Begriff „Appointed Person“ stammt aus der britischen Norm BS 7121; in Deutschland wird die Verantwortung durch schriftliche Pflichtenübertragung nach § 13 Abs. 2 Arbeitsschutzgesetz und § 13 DGUV Vorschrift 1 übertragen. Bei einem Tandemhub mit zwei Kranen gibt genau diese eine Person die Kommandos. Mehr dazu im Ratgeber Verantwortliche Person für Hebearbeiten.
Kranführer und Gerätebediener
Der Kranführer bedient Autokran, Turmdrehkran oder Spinnenkran und verantwortet Lastmoment, Abstützung und Windgrenze seines Geräts. Er braucht einen Befähigungsnachweis und eine Beauftragung durch seinen Arbeitgeber (DGUV Vorschrift 52). Die Technische Regel für Betriebssicherheit TRBS 1116 (Qualifikation, Unterweisung, Beauftragung) macht dazu zwei Dinge klar, die Sie als Auftraggeber nutzen können: Die Beauftragung gilt immer nur für das konkret genannte Arbeitsmittel – ein Staplerschein berechtigt nicht zum Spinnenkran –, und bei fremden oder ausländischen Nachweisen muss der Arbeitgeber im Zweifel theoretisch und praktisch nachprüfen, bevor er beauftragt. Fragen Sie deshalb nicht nur „Hat er einen Kranschein?“, sondern „Für welches Gerät ist er beauftragt?“.
Anschläger (Rigger, Slinger)
Der Anschläger – im internationalen Umfeld Rigger oder Slinger – wählt die Anschlagmittel, kontrolliert Anschlagpunkte und Kantenschutz, hängt die Last an und ab. Er muss die Tragfähigkeit von Rundschlinge, Hebeband oder Kettengehänge in Abhängigkeit vom Neigungswinkel beurteilen können (DGUV Regel 100-500, Kapitel 2.8). Mehr dazu im Ratgeber Schwere Lasten anschlagen.
Einweiser (Banksman, Signaller)
Der Einweiser hält die Sichtverbindung zwischen Last und Kranführer, wenn dieser die Last nicht sehen kann – in einem Schacht, hinter einer Verbauwand oder in einem Kellergang. Er gibt mit festgelegten Handzeichen oder über Funk die Kommandos weiter. In engen Durchgängen arbeiten oft mehrere Einweiser gleichzeitig. TRBS 2111 Teil 1 (Mobile Arbeitsmittel) verlangt für den Schwenkbereich eines mobilen Hebezeugs einen ausreichenden Sicherheitsabstand mit Aufenthaltsverbot und nennt die Postensicherung – einen Sicherungsposten ohne Nebenaufgaben – als Mittel, dieses Verbot durchzusetzen. Für Sie heißt das: Ein Einweiser, der nebenbei noch Kanthölzer trägt, ist kein Einweiser. Wir planen diese Rolle als eigene Person ein und weisen sie im Angebot aus.
Monteure und Mechaniker
Sie führen die Last an Führungsleinen (Taglines), unterbauen mit Kanthölzern und Bohlen, setzen Schwerlastrollen (Panzerrollen), nivellieren die Anlage, richten sie in Flucht und Lot aus und verankern sie. Bei uns sind das Industriemechaniker, Mechatroniker und Elektriker, die in gemischten Kolonnen arbeiten.
Wie läuft eine Lift and Shift Montage ab?

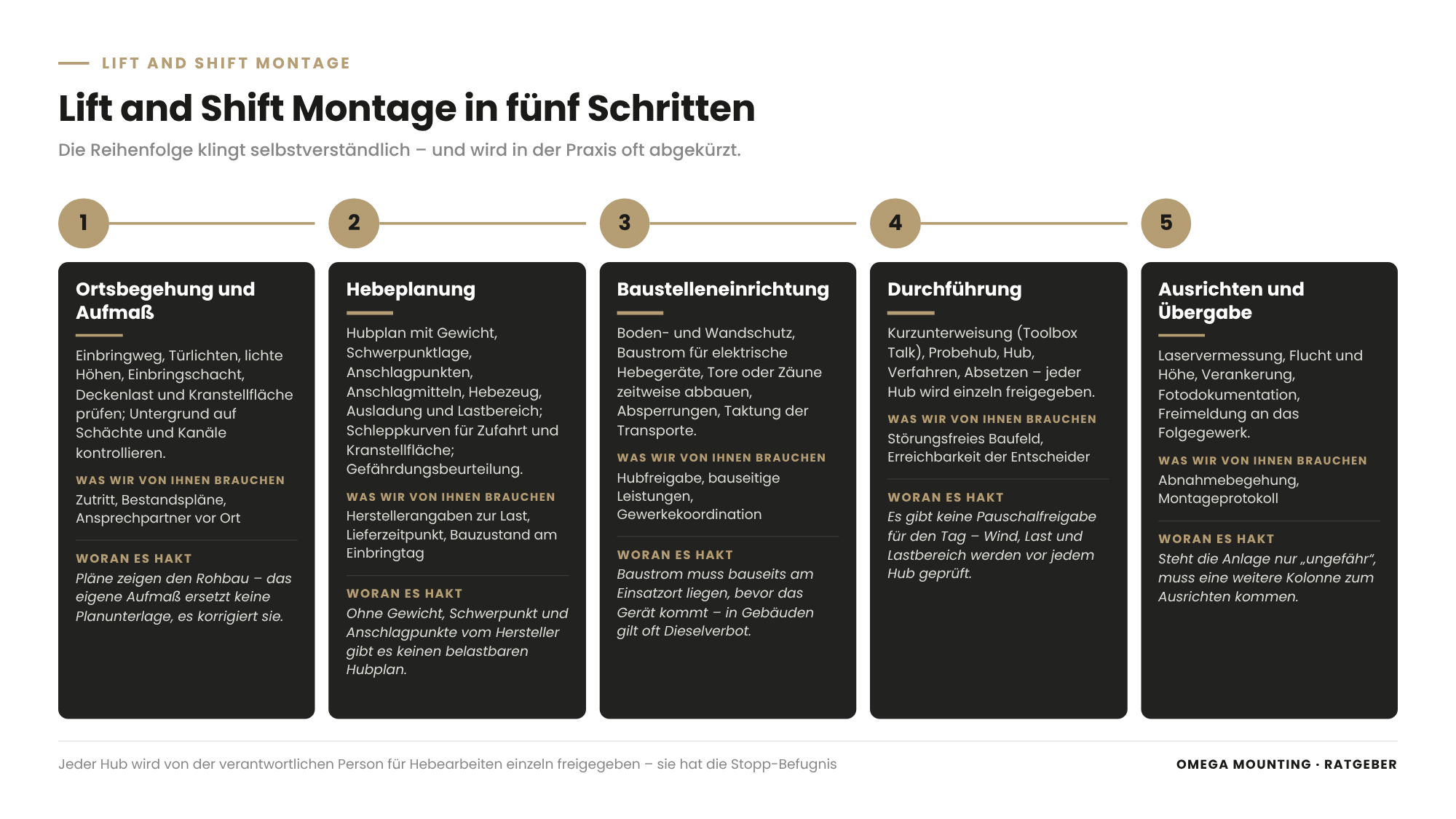

Eine Lift and Shift Montage läuft in fünf Schritten ab: Ortsbegehung und Aufmaß, Hebeplanung mit Hubplan, Baustelleneinrichtung, Durchführung der Hübe mit Hubfreigabe und schließlich Ausrichten, Verankern und Übergabe.
| Phase | Was passiert | Was wir von Ihnen brauchen |
|---|---|---|
| 1. Ortsbegehung und Aufmaß | Einbringweg, Türlichten, lichte Höhen, Einbringschacht, Deckenlast, Kranstellfläche prüfen; Untergrund auf Schächte und Kanäle kontrollieren | Zutritt, Bestandspläne, Ansprechpartner vor Ort |
| 2. Hebeplanung | Hubplan mit Gewicht, Schwerpunktlage, Anschlagpunkten, Anschlagmitteln, Hebezeug, Ausladung, Lastbereich; Schleppkurven für Zufahrt und Kranstellfläche; Gefährdungsbeurteilung | Herstellerangaben zur Last, Lieferzeitpunkt, Bauzustand am Einbringtag |
| 3. Baustelleneinrichtung (BE) | Boden- und Wandschutz, Baustrom für elektrische Hebegeräte, Tore oder Zäune zeitweise abbauen, Absperrungen, Taktung der Transporte | Hubfreigabe, bauseitige Leistungen („bauseits“), Gewerkekoordination |
| 4. Durchführung | Kurzunterweisung (Toolbox Talk), Probehub, Hub, Verfahren, Absetzen – jeder Hub einzeln freigegeben | Störungsfreies Baufeld, Erreichbarkeit der Entscheider |
| 5. Ausrichten und Übergabe | Laservermessung, Flucht und Höhe, Verankerung, Fotodokumentation, Freimeldung an das Folgegewerk | Abnahmebegehung, Montageprotokoll |
Die Reihenfolge klingt selbstverständlich, wird aber in der Praxis oft abgekürzt. Besonders das eigene Aufmaß ersetzt keine Planunterlage: Bei der Ausbringung eines Spinnenkrans aus einem Rechenzentrumskeller in Raunheim fehlten gegenüber dem Rohbauzustand genau zwei Zentimeter, weil das Gebäude um das Gerät herum fertiggestellt worden war. Das sieht man nur vor Ort.
Der Hubplan als Herzstück
Der Hubplan (auch Liftplan oder Hebeplan) ist das Dokument, das einen Hub beschreibt, bevor er stattfindet: Lastgewicht und Schwerpunktlage, Anschlagpunkte und Anschlagmittel, Hebezeug mit Ausladung und Traglast laut Traglasttabelle, Kranstellfläche mit Abstützplatten und Bodenpressung, Lastbereich und Absperrung, Windgrenze, beteiligte Personen und Kommunikationsweg. Bei einem Tandemhub steht darin zusätzlich die Lastverteilung auf beide Krane.
Für den Kranstandort liefert der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Großgeräte“ die Mindestabstände, die wir in den Hubplan übernehmen: Zu einer geböschten Baugrube hält ein Kran bis 12 Tonnen Gesamtgewicht mindestens einen Meter Abstand, zwischen 12 und 40 Tonnen mindestens zwei Meter (DIN 4124); zu Freileitungen unbekannter Spannung mindestens fünf Meter; die Abstützkraft breitet sich unter etwa 45 Grad im Boden aus, deshalb gehören Abstützplatten oder Kanthölzer unter jede Stütze. Für Sie heißt das: Wenn die einzige mögliche Kranstellfläche an einer Baugrube oder unter einer Leitung liegt, entscheidet sich die Machbarkeit des Hubs an diesen Abständen – und nicht erst, wenn der Kran auf dem Hof steht.
Ein Beispiel für die Größenordnungen: Bei der Einbringung von Loadbanks und Generatoren in ein Frankfurter Rechenzentrum stand ein Autokran der 220-Tonnen-Klasse mit 71 Tonnen Ballast und 30 Metern Auslegerlänge. Bei rund 20 Metern Ausladung blieben etwa 28 Tonnen Traglast – diese Zahl bestimmt, was an den Haken darf, nicht die Typenbezeichnung des Krans.
Welche Hebe- und Transportmittel kommen zum Einsatz?
Bei Lift & Shift kommen je nach Gewicht, Platz, Bodenpressung, Hakenhöhe und Bauzustand Autokrane, Tandemhübe, Turmdrehkrane, Spinnenkrane, Hydraulikportale, kompakte Hebegeräte, Schwerlastrollen und Verschubbahnen zum Einsatz.
- Autokran (Mobilkran): das Standardgerät, wenn außen Platz für Stellfläche und Ausladung ist. Für fünf Dieseltanks in Raunheim arbeitete ein Mobilkran mit 52 Metern Hauptausleger und bis zu 44 Metern Ausladung über eine Verbauwand hinweg.
- Tandemhub: zwei Krane heben eine Last gemeinsam, etwa eine 54-Tonnen-Containeranlage. Beide Kranführer hören auf eine Stimme.
- Turmdrehkran: auf Baustellen vorhanden und ideal, um Lasten senkrecht durch Schächte zu heben.
- Spinnenkran (Minikran): kompakter Raupenkran, der durch Türen passt, auf der Stelle wendet und mit Hybrid- oder Elektroantrieb in geschlossenen Räumen arbeiten darf. Zum Beispiel für die Montage von CRAH-Units auf ihren Sockeln.
- Hydraulikportal und Portalkran: ein Rahmen über der Last, der sie mit Hydraulikzylindern oder Kettenzug hebt – für Verteilerschränke in Reihen oder Motoren in engen Anlagengassen.
- Kompaktes Hebegerät: ein elektrisches Fahrgerät mit Hubarm, das Schränke und Platten im Innenraum erschütterungsfrei verfährt.
- Schwerlastrollen (Panzerrollen): Schwerlastfahrwerke unter der Last für horizontale Wege im Bestand, wo kein Kran mehr hinkommt.
- Verschubbahn: ein hydraulisches Schienensystem aus Gleitplatten und Verschubzylindern, das Lasten von 50 Tonnen und mehr waagerecht ins geschlossene Gebäude schiebt, ohne sie anzuheben.
Welche Kombination passt, ist eine Entscheidung aus Geometrie und Gewicht – nicht aus Gewohnheit. Wie wir sie treffen, beschreibt der Ratgeber Verschubbahn, Spinnenkran, Portalkran oder Autokran.
Elektrisch statt Diesel im Gebäude
In Rechenzentren und vielen Industriehallen dürfen Verbrennungsmotoren nicht in geschlossenen Räumen laufen – wegen Abgasen, Brandgefahr und empfindlicher Technik. Spinnenkrane fahren dann im Elektrobetrieb, Stapler und Hebegeräte sind elektrisch. Das bedeutet für die Baustelleneinrichtung: Baustrom als Starkstromanschluss muss bauseits am Einsatzort liegen, bevor das Gerät kommt.
Der Hub im Baustelleneinrichtungsplan
Auf einer Baustelle mit Generalunternehmer ist der Kranstandort kein freier Parameter, sondern Teil des Baustelleneinrichtungsplans (BE-Plan). Die BAuA-Praxisbroschüre zur Baustelleneinrichtung sieht vor, dass Kranstandorte mit ihren Wechseln in diesem Plan eingezeichnet sind, bei Kranen nahe der Nachbarbebauung eine Schnittdarstellung vorliegt und der Bauherr den Plan vor der Ausführung freigibt. Für Sie heißt das: Melden Sie den Lift-&-Shift-Betrieb früh beim Bauleiter und SiGeKo an, damit Kranstellfläche, Zufahrt und Sperrzone in den BE-Plan kommen – ein Hub, der dort nicht steht, bekommt am Einbringtag keine Freigabe.
Welche Dokumente gehören zu Lift & Shift?

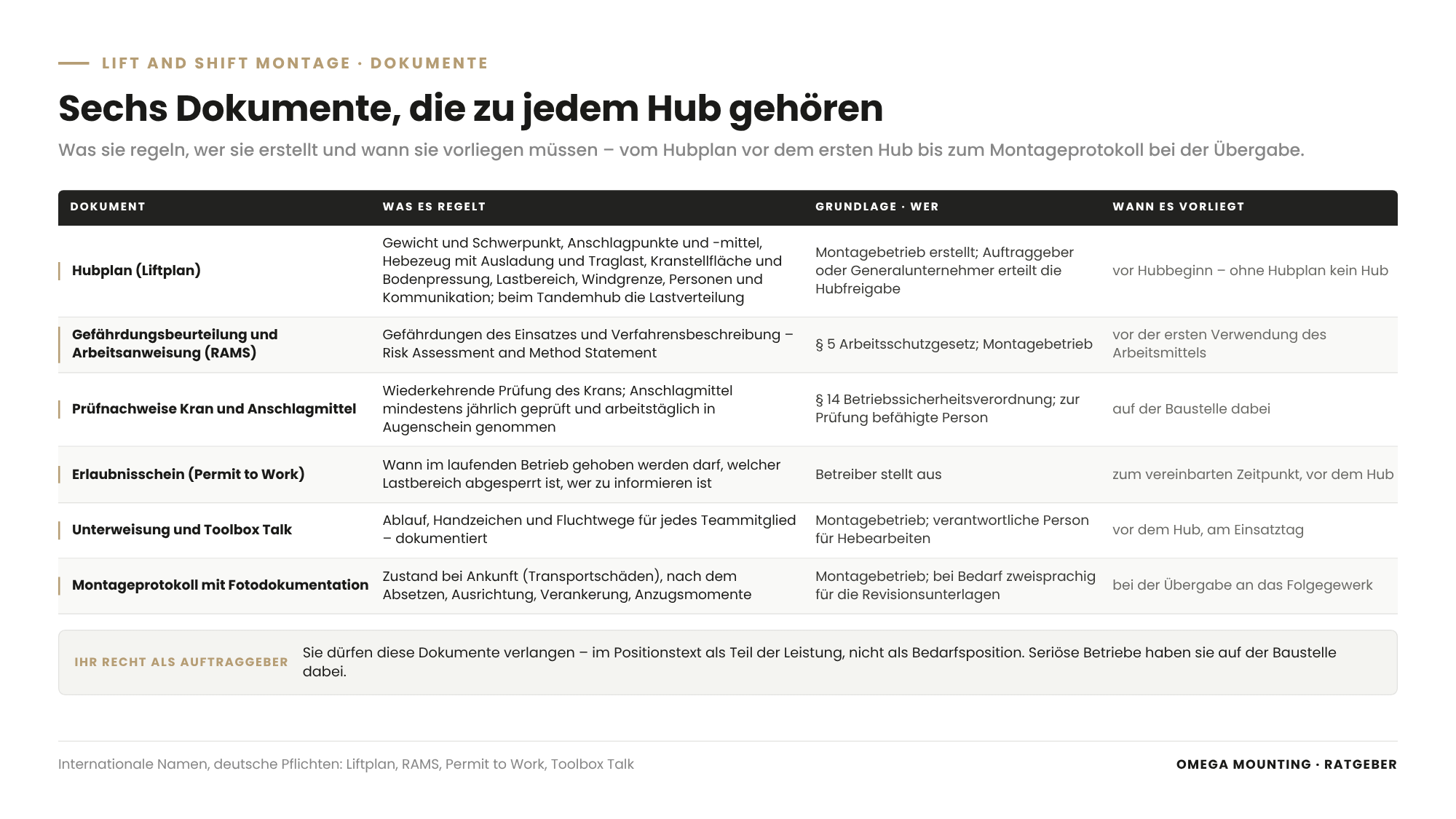

Zu einer Lift-and-Shift-Montage gehören der Hubplan, die Gefährdungsbeurteilung mit Arbeitsanweisung (im internationalen Umfeld RAMS genannt), die Prüfnachweise für Kran und Anschlagmittel, der Erlaubnisschein (Permit to Work), die Unterweisungsnachweise und das Montageprotokoll mit Fotodokumentation der Übergabe.
- Hubplan (Liftplan): beschreibt jeden Hub, siehe oben. Erhält vom Auftraggeber oder Generalunternehmer vor Hubbeginn die Hubfreigabe.
- Gefährdungsbeurteilung und Arbeitsanweisung: Pflicht nach § 5 Arbeitsschutzgesetz. Im englischsprachigen Umfeld heißt das Dokument RAMS – Risk Assessment and Method Statement. Inhaltlich entspricht es Gefährdungsbeurteilung plus Verfahrensbeschreibung. Mehr dazu im Ratgeber RAMS und Gefährdungsbeurteilung für Montagearbeiten.
- Prüfnachweise: Krane unterliegen der wiederkehrenden Prüfung nach § 14 Betriebssicherheitsverordnung; Anschlagmittel werden mindestens jährlich durch eine befähigte Person geprüft und arbeitstäglich in Augenschein genommen. Beide Nachweise gehören auf die Baustelle.
- Erlaubnisschein (Permit to Work): regelt, dass im laufenden Betrieb zum vereinbarten Zeitpunkt gehoben werden darf, welcher Lastbereich abgesperrt ist und wer zu informieren ist.
- Unterweisung und Toolbox Talk: jedes Teammitglied wird vor dem Hub in Ablauf, Handzeichen und Fluchtwege unterwiesen – dokumentiert.
- Montageprotokoll mit Fotodokumentation: Zustand der Anlage bei Ankunft (Transportschäden), nach dem Absetzen, Ausrichtung, Verankerung und Anzugsmomente. Bei Bedarf zweisprachig für die Revisionsunterlagen.
Als Auftraggeber dürfen Sie diese Dokumente verlangen. Fehlt der Hubplan, fehlt die Grundlage für den Hub.
Welche Rechtsgrundlagen gelten für Hebearbeiten?
Für Hebearbeiten gelten das Arbeitsschutzgesetz (Gefährdungsbeurteilung, Pflichtenübertragung), die Betriebssicherheitsverordnung (Bereitstellung und Prüfung von Arbeitsmitteln), die DGUV Vorschrift 52 für Krane und die DGUV Regel 100-500 für den Betrieb von Lastaufnahmeeinrichtungen.
Einige Grundsätze daraus prägen jeden Hub:
- Aufenthaltsverbot unter schwebender Last: Niemand betritt den Lastbereich, solange die Last am Haken hängt.
- Die zulässige Tragfähigkeit von Kran und Anschlagmitteln wird nicht überschritten; der Neigungswinkel der Stränge reduziert die Tragfähigkeit und wird im Hubplan berücksichtigt.
- Scharfe Kanten verlangen Kantenschutz oder Kettengehänge statt Rundschlingen.
- Schwenkbereich und Lastbereich werden als Gefahrenbereich abgesperrt, die Abstützung des Krans wird voll ausgefahren und auf Abstützplatten über tragfähigem Untergrund unterbaut.
- Kranführer, Anschläger und Einweiser müssen sich verständigen können – per Sicht, Handzeichen nach ASR A1.3 oder Funk. Muss ein Fahrzeug im Baufeld rückwärts rangieren, gilt nach TRBS 2111 Teil 1 ein Kamera-Monitor-System als geeignet, der Spiegel allein nicht – oder ein Einweiser mit Sichtverbindung.
Auf Baustellen mit mehreren Firmen kommt die Baustellenverordnung mit SiGe-Plan (Sicherheits- und Gesundheitsschutzplan) und SiGeKo dazu, der die Hebearbeiten zeitlich und räumlich gegen andere Gewerke abgrenzt. Für Fragen zu Vorschriften und Grenzwerten ziehen wir bei Bedarf unsere Fachkraft für Arbeitssicherheit hinzu – im Zweifel gilt die strengere Regel.
In welchen Branchen wird Lift & Shift gebraucht?
Lift & Shift wird überall dort gebraucht, wo schwere Technik in bestehende oder fast fertige Gebäude muss: in Rechenzentren, in der Energie- und Notstromversorgung, in Logistikzentren, in Lebensmittel- und Automobilbetrieben sowie im Maschinen- und Anlagenbau.
Rechenzentren sind rund um Frankfurt der größte Anwendungsfall. Netzersatzanlagen, Transformatoren, USV-Anlagen (unterbrechungsfreie Stromversorgung), CRAH-Units und PDCs kommen in Serien, oft in einem engen Zeitfenster vor dem Commissioning. Mehr dazu auf unserer Seite zum Datacenter-Bau und Lift & Shift im Rechenzentrum.
Energie und Notstrom: Generatoren, Tanks, Schaltanlagen für Krankenhäuser, Industrie und Infrastruktur – auch außerhalb von Rechenzentren.
Logistik: Förderanlagen, Sortierer, Rampen und Regaltechnik, häufig im laufenden Betrieb an Flughäfen und in Verteilzentren.
Lebensmittel und Automotive: Roboter, Öfen, Lackier- und Prozessanlagen, bei denen Hygiene- und Produktionsfenster den Takt vorgeben.
Maschinenbau und Betriebsausstattung: Lagerautomaten, Prüfstände, Pressen – der klassische Maschinenumzug mit Demontage, Transport und Wiederaufbau.
So läuft das bei uns im Rhein-Main-Gebiet
Im Rhein-Main-Gebiet heißt Lift & Shift fast immer: wenig Platz, viel Nachbarschaft und ein Zeitfenster, das sich nicht verschieben lässt.
Rechenzentren stehen in Frankfurt, Offenbach, Hanau oder Raunheim selten auf der grünen Wiese. In Raunheim lag die Zufahrt zu einem Rechenzentrum in einer normalen Wohnstraße; die Kranstellfläche war nur an wenigen Stellen möglich, und der Untergrund war von Schächten und Kanälen durchzogen, die keine Bodenpressung aus den Abstützplatten vertragen. Toranlagen wurden für die Schwertransporte zeitweise abgebaut, die Kranstellfläche wurde nach dem Einsatz selbst zur Tankfläche.
In Frankfurt sind die Rangierflächen für Tieflader und Kran häufig so knapp, dass die Transporte getaktet anrollen müssen – fünf Schwertransporte an einem Arbeitstag, jeder genau dann, wenn der Haken frei ist. In Offenbach und Rodgau arbeiten wir dagegen oft in Industriebetrieben, in denen die Anlage innen bewegt werden muss, ohne dass ein Kran je das Gebäude sieht.
Unser Vorteil ist die Nähe: Von Rodgau aus sind wir in Frankfurt, Offenbach, Darmstadt, Hanau und Raunheim schnell vor Ort – für die Ortsbegehung, für den Einbringtag und für Nacharbeiten. Unsere Werkstatt in Rodgau fertigt Unterbauten, Schienensegmente oder Adapter, wenn die Baustelle sie braucht.
So machen wir das in der Praxis
160 Verteilerschränke in acht Datenhallen: Lift and Shift Montage als Serie
Beim Aufbau von 160 PDCs in einem Rechenzentrum im Rhein-Main-Gebiet ging es nicht um einen spektakulären Hub, sondern um Wiederholgenauigkeit. Acht Datenhallen mit je 20 Schränken in zwei Reihen, verteilt auf vier Ebenen vom Keller bis zum zweiten Obergeschoss. Der Schwerlastaufzug war das Nadelöhr für den gesamten Materialfluss.
Sechs Lift-&-Shift-Mechaniker vermaßen jede Halle per Laser und markierten die Absetzpositionen. Die Paletten wurden mit einem Portal aus Aluminiumtraversen und Kettenzug angehoben, die Schränke mit einem kompakten Hebegerät über Bodenschutz aus Schutzplatten und Vlies verfahren und millimetergenau in die Flucht gesetzt. Über mehrere Wochen gab es keine Nacharbeit und keinen Kratzer an Boden oder Bestandstechnik – dann übernahm das Elektro-Gewerk.
Fünf Dieseltanks über die Verbauwand in die Grube
Beim Einsetzen von fünf 100-Kubikmeter-Dieseltanks in ein Rechenzentrum in Raunheim zeigt sich, was Hebeplanung bedeutet. Jeder Tank wog leer rund 16 Tonnen, war 16,16 Meter lang und 2,90 Meter im Durchmesser. Der Kran stand mit 52 Metern Hauptausleger auf der Straße und schwenkte die Tanks mit bis zu 44 Metern Ausladung über eine Verbauwand in die Grube.
Vor dem ersten Hub prüfte unsere verantwortliche Person für Hebearbeiten die vier aufgeschweißten Anschlagpunkte auf dem Tankscheitel per Sichtprüfung der Schweißnähte und rechnete die Hängegeometrie nach – Strangkräfte, Anschlagwinkel, Schwerpunkt. Angeschlagen wurde mit Rundschlingen und Schäkeln. Drei Einsatztage vom 9. bis 11. März 2026, mehrere Wochen Vorlauf für Schleppkurven, Kranstellplatz und Hubplan.
Ein Spinnenkran, der nicht mehr aus dem Keller passte
Bei der Ausbringung eines Spinnenkrans aus dem Keller eines Rechenzentrums in Raunheim war die Last unser eigenes Hebezeug. Der Kran hatte im Rohbau CRAH-Units montiert; dann war das Gebäude um ihn herum fertig geworden, und im Schacht stand ein Bauaufzug, der nicht demontiert werden durfte. Aufrecht fehlten zwei Zentimeter.
Vier Monteure fuhren den Kran im Elektrobetrieb durch den Keller, unterbauten die Plattform des Bauaufzugs mit Kanthölzern und schlugen den Kran mit einem verkürzbaren Kettengehänge bewusst schräg an – schräg hängend brauchte er weniger Platz. Ein Turmdrehkran zog ihn langsam durch den Schacht, Einweiser hielten die Sichtverbindung zum Kranführer. Ein Tag, kein Schaden an Gebäude, Bauaufzug oder Gerät.
Weitere Einsätze dieser Art finden Sie in unserer Übersicht zum Lift & Shift schwerer Anlagen und im Bericht über das Einbringen von Loadbanks und Generatoren mit einem 220-Tonnen-Autokran in Frankfurt. Steht bei Ihnen eine vergleichbare Einbringung an – eine Serie, ein schwerer Einzelhub oder eine Last, die eigentlich nicht mehr durch die Tür passt? Dann sprechen Sie uns an – eine Ortsbegehung klärt meist in einer Stunde, welcher Weg und welches Gerät passen.
Was das für Ihre Rolle bedeutet
Für Einkäufer: Schreiben Sie Lift & Shift als eigene LV-Position vom Haken bis zur ausgerichteten Anlage aus und fixieren Sie die Übergabepunkte zu Schwertransport und Fachgewerken in der Schnittstellenliste – jede offene Schnittstelle ist ein künftiger Nachtrag. Fordern Sie Hubplan, Gefährdungsbeurteilung und Prüfnachweise im Positionstext als Teil der Leistung, nicht als Bedarfsposition, und bewerten Sie bei den Eignungskriterien, ob der Bieter die verantwortliche Person für Hebearbeiten selbst stellt.
Für Planer: Legen Sie Einbringweg, Einbringöffnung, Türlichten, lichte Höhen, Deckenlast und Kranstellfläche von Anfang an als Planungsgrößen fest – und zwar auch für die Austauschbarkeit der Anlage nach Jahren. Ein Spinnenkran, der nicht mehr aus dem Keller passt, ist ein Thema der Montageplanung in der Entwurfsphase, kein Montagethema am Einbringtag.
Für Projektleiter und Bauleiter: Planen Sie den Einbringtag im Bauablaufplan rückwärts – Baufeldfreiheit, Baustrom, Absperrungen, Taktung der Schwertransporte und Hubfreigabe müssen vor dem Hub stehen. Eine Ortsbegehung mit dem ausführenden Betrieb vor der Kranbestellung spart am Tag die Überraschungen; im Jour fixe gehört der Hub als Meilenstein auf die Tagesordnung. Mehr dazu im Ratgeber Der Einbringtag: Ablauf, Vorlaufzeiten, Schnittstellen.
Für Instandhaltungsleiter: Für Sie ist Lift & Shift kein Neubauthema, sondern der Weg, auf dem eine Großkomponente bei einer Instandsetzung im Bestand das Gebäude verlässt und die neue hineinkommt. Halten Sie Gewichte, Schwerpunktlage und Anschlagpunkte Ihrer Anlagen in der Anlagenakte fest, damit im Störfall nicht erst vermessen werden muss und der Stillstand kurz bleibt. Prüfen Sie bei jeder Inspektion, ob Einbringwege und Montageöffnungen noch frei sind – nachträglich gezogene Trassen und Zwischenwände sprengen sonst das Wartungsfenster.
Für Hersteller und Anlagenbauer, die einen Montagepartner suchen: Wenn Sie Ihre Anlage beim Kunden abliefern, endet Ihre Verantwortung selten an der Bordsteinkante – der Kunde erwartet die aufgestellte, ausgerichtete Maschine. Ein Montagepartner, der Lift & Shift mit eigener verantwortlicher Person für Hebearbeiten übernimmt, verlängert Ihre Lieferung bis zur Übergabe, ohne dass Sie Hebezeug und Montagepersonal vorhalten müssen. Klären Sie an der Schnittstelle Werk/Baustelle, wer Hubplan und Gefährdungsbeurteilung erstellt und wie Transportsicherungen, Anschlagpunkte, Schwerpunktangaben und Aufstellpläne aus Ihrer Konstruktion übergeben werden – bei Serienmontage einmal sauber, dann für jede Einheit gleich.
Anfrageblatt Lift & Shift: Vorlage zum Anfordern
Unser Anfrageblatt Lift & Shift fasst auf einer Seite die Angaben zusammen, die wir für eine belastbare Einschätzung brauchen – Gewicht, Abmessungen, Schwerpunkt und Anschlagpunkte der Last, Einbringweg mit Türlichten und Deckenlast, Kranstellfläche, Bauzustand, Zeitfenster und bauseitige Leistungen. Wer es ausfüllt, spart meist den zweiten Ortstermin. Fordern Sie das Anfrageblatt über unser Kontaktformular an – Stichwort „Anfrageblatt Lift & Shift“.
Warum Omega Mounting?
Wir sitzen in Rodgau bei Frankfurt und sind in der Region in kurzer Zeit vor Ort – in Rechenzentren in Frankfurt, Offenbach und Raunheim ebenso wie in Industriebetrieben in Hanau, Darmstadt oder Aschaffenburg. Unsere Teams aus Industriemechanikern, Mechatronikern und Elektrikern bringen Lasten vom Verteilerschrank bis zum 52-Tonnen-Transformator ein, planen die Hübe selbst und stellen die verantwortliche Person für Hebearbeiten. Die eigene Werkstatt in Rodgau fertigt Unterbauten und Hilfskonstruktionen, wenn die Baustelle sie braucht. Über die 24-Stunden-Hotline erreichen Sie uns auch dann, wenn ein Hub am Wochenende oder in der Nachtschicht ansteht. Die verlinkten Einsätze zeigen, wie wir arbeiten – und für Sie heißt das: ein Ansprechpartner vom Aufmaß bis zur ausgerichteten Anlage, Hebetechnik, Montage und Werkstatt aus einer Hand, kurze Wege im Rhein-Main-Gebiet.
Fazit
Lift and Shift Montage ist das geplante Heben, Verfahren und Absetzen schwerer Anlagen – der Abschnitt zwischen Tieflader und Inbetriebnahme, das in Ausschreibungen am häufigsten zwischen den Stühlen landet. Wer es als geschlossene Leistung vergibt, bekommt einen Hubplan, geprüfte Technik, eine verantwortliche Person und eine ausgerichtete Anlage. Die Beispiele aus Frankfurt und Raunheim zeigen, dass die Arbeit nicht am Haken entschieden wird, sondern beim Aufmaß und in der Planung. Schicken Sie uns Grundriss, Gewichtsangabe und Wunschtermin – wir melden uns mit einer ehrlichen Einschätzung zu Weg, Gerät und Zeitfenster.
Weiterlesen: Wie die Maschine nach dem Heben sicher auf den Lkw kommt, zeigt der Ratgeber Ladungssicherung schwerer Güter.
Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?
Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.
100 % unverbindlich & kostenfrei
Diese Ratgeber könnten Sie auch interessieren
Über den Autor
Tobias Schott
Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung
Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.
Häufig gestellte Fragen
Lift & Shift bedeutet wörtlich „heben und verschieben“ und bezeichnet die Einbringung schwerer Anlagen vom Lieferfahrzeug bis zur endgültigen Aufstellposition. Im deutschen Sprachgebrauch entspricht das der Anlagenverbringung oder Einbringung. Der Begriff ist vor allem im Rechenzentrumsbau üblich, weil dort international gearbeitet wird.
Nein. Der Schwertransport bringt die Last auf der Straße bis zur Baustelle und endet am Tieflader. Lift & Shift beginnt dort: Entladen, Heben, Verfahren im Gebäude, Absetzen und Ausrichten. Beide Leistungen werden oft von unterschiedlichen Firmen erbracht, und die Übergabe sollte im Leistungsverzeichnis genau beschrieben sein.
Die Verantwortung trägt eine schriftlich benannte verantwortliche Person für Hebearbeiten, die den Hubplan erstellt oder prüft, das Team einweist und jeden Hub freigibt oder stoppt. Rechtsgrundlage ist die Pflichtenübertragung nach § 13 Abs. 2 Arbeitsschutzgesetz und § 13 DGUV Vorschrift 1. Der Kranführer bleibt für die sichere Bedienung seines Geräts verantwortlich.
Ein Hubplan enthält Gewicht und Schwerpunkt der Last, Anschlagpunkte und Anschlagmittel, das Hebezeug mit Ausladung und verfügbarer Traglast, die Kranposition mit Abstützung und Bodenpressung, Sperrbereiche, Wetterlimits sowie die beteiligten Personen und ihre Kommunikation. Bei einem Tandemhub kommt die Lastverteilung auf beide Krane hinzu. Ohne freigegebenen Hubplan findet kein Hub statt.
Sie dürfen den Hubplan, die Gefährdungsbeurteilung mit Arbeitsanweisung, die Prüfnachweise für Kran (wiederkehrende Prüfung nach § 14 BetrSichV) und Anschlagmittel (jährliche Prüfung durch eine befähigte Person), die gerätebezogene Beauftragung von Kranführer und Anschlägern sowie die Unterweisungsnachweise festschreiben. Seriöse Betriebe haben diese Unterlagen auf der Baustelle dabei.
In geschlossenen Räumen von Rechenzentren und vielen Industriehallen sind Verbrennungsmotoren wegen Abgasen, Brandgefahr und empfindlicher Technik nicht zugelassen. Spinnenkrane, Stapler und Hebegeräte laufen dann elektrisch oder im Hybridbetrieb. Für die Baustelleneinrichtung heißt das: Ein ausreichend dimensionierter Baustromanschluss muss bauseits am Einsatzort liegen, bevor das Gerät eintrifft.
Im Rhein-Main-Gebiet sind Rangier- und Kranstellflächen knapp, Rechenzentren liegen in Wohn- und Gewerbegebieten, und die Zeitfenster sind eng. Deshalb werden Schwertransporte getaktet, Kranstellflächen auf Schächte und Kanäle geprüft, Toranlagen zeitweise abgebaut und Hübe häufig im Nacht- oder Wochenendfenster ausgeführt. Ein Montagebetrieb aus der Region kann die Ortsbegehung kurzfristig durchführen und am Einbringtag flexibel nachsteuern.
Der Aufwand hängt von Gewicht und Abmessungen der Last, Hakenhöhe und Ausladung, dem Bauzustand des Gebäudes, Zufahrten und Kranstellflächen, dem Zeitfenster (Nacht, Wochenende) und den bauseitigen Leistungen ab. Eine belastbare Aussage ist erst nach Ortsbegehung und Klärung dieser Faktoren möglich. Wir erstellen auf dieser Grundlage ein Angebot mit klar abgegrenzten Positionen.
Hebearbeiten gehören zu den Tätigkeiten mit den höchsten Gefährdungen auf einer Baustelle, deshalb verlangt das Arbeitsschutzgesetz eine Gefährdungsbeurteilung vor Beginn. Die Betriebssicherheitsverordnung regelt Bereitstellung und Prüfung von Kran und Anschlagmitteln, die DGUV Vorschrift 52 den Kranbetrieb. Grundregeln sind: Aufenthaltsverbot unter schwebender Last, abgesperrter Lastbereich, geprüfte Technik, eindeutige Kommunikation und eine Person mit Stopp-Befugnis, die den Hub verantwortet.
Schicken Sie uns über das Kontaktformular drei Angaben: Gewicht und Abmessungen der Last (Datenblatt genügt), einen Grundriss oder Fotos des Einbringwegs mit Türlichten und den Wunschtermin mit Bauzustand. Wir melden uns, stimmen eine Ortsbegehung ab und fassen das Ergebnis in einer schriftlichen Einschätzung mit Hebeverfahren, Rollen und bauseitigen Leistungen zusammen. Ansprechpartner ist Tobias Schott.
