- Ratgeber – Lift & Shift
Einbringung Maschine – Ablauf des Einbringtags von T-4 Wochen bis T+1
Von Tobias Schott · Lesezeit ca. 24 Minuten · Stand: Oktober 2026
Ein Einbringtag gelingt, wenn vier Wochen vorher feststeht, was am Tag selbst nicht mehr entschieden werden muss: Weg, Gewicht, Kranstellfläche, Sperrungen, Strom, Freigaben und die Person, die den Hub verantwortet.
Als Projektleiter haben Sie einen Termin im Plan, an dem die Maschine, der Generator oder die Kühleinheit ins Gebäude kommt – und Sie sollen den Ablauf dieser Einbringung der Maschine so steuern, dass am Abend alles steht. An diesem Tag hängen Dinge zusammen, die Sie nicht alle selbst in der Hand haben: der Spediteur mit seinem Zeitfenster, der Kranunternehmer mit seiner Kranstellfläche, die Bauleitung mit ihren Absperrungen, das Folgegewerk Elektro, das danach anschließen will, und ein Montagebetrieb, der die Last vom Haken bis auf das Fundament bringt.
Wenn einer dieser Beteiligten am Morgen eine Information nicht hat, wartet der Rest. Ein Schwertransport, der nicht rangieren kann, ein Autokran über einem Kellerschacht, eine zwei Zentimeter zu schmale Türlichte – das sind keine Montagefehler, sondern Vorbereitungsfehler.
Dieser Ratgeber beschreibt den Ablauf der Einbringung einer Maschine aus Sicht des Projektleiters: rückwärts von T-4 Wochen bis T+1, mit den Entscheidungen, Schnittstellen und Dokumenten, die zu jeder Phase gehören. Die Beispiele stammen aus unseren Einsätzen in Frankfurt, Raunheim und Rodgau.
Das Wichtigste in Kürze
- Der Einbringtag ist das Ergebnis einer Vorbereitung, die etwa vier Wochen vorher mit der Ortsbegehung beginnt und mit der Abnahme am Tag danach endet.
- Die Ortsbegehung mit eigenem Aufmaß ersetzt keine Planunterlage, sondern korrigiert sie – Türlichten, Schächte, Deckenlasten und Kranstellflächen werden vor Ort gemessen.
- Der Hubplan (Liftplan) legt Gewicht, Schwerpunktlage, Anschlagpunkte, Anschlagmittel, Hebezeug, Ausladung und Lastbereich fest und muss vor dem Tag freigegeben sein.
- Kranstellflächen im öffentlichen Raum, Zufahrten mit Schleppkurven und zeitweise abgebaute Tore brauchen Vorlauf, Sondernutzung und verkehrsrechtliche Anordnung.
- Am Tag selbst werden Transporte getaktet, jeder Hub einzeln freigegeben und die Last an Führungsleinen und mit Einweisern geführt.
- Windgrenze, Baustrom für elektrische Hebegeräte, Boden- und Wandschutz und eine Rückfallebene gehören auf die Checkliste, nicht in die Improvisation.
- Die Abnahmebegehung am Tag dokumentiert Position, Ausrichtung, Zustand der Anlage und die Freimeldung an das Folgegewerk.
Was ist der Einbringtag?
Der Einbringtag ist der Tag, an dem eine Maschine oder Anlage vom Lieferfahrzeug in das Gebäude gehoben, zu ihrer Aufstellposition verfahren und dort ausgerichtet abgesetzt wird – der sichtbare Höhepunkt einer Kette aus Begehung, Hebeplanung, Genehmigungen und Abstimmungen.
Fachlich heißt dieser Abschnitt Lift & Shift oder Einbringung: das geplante Heben, Bewegen und Absetzen schwerer Lasten einschließlich Anschlagtechnik und Freigabe jedes Hubs. Wie der Begriff abgegrenzt wird und wer welche Rolle hat, erklärt unser Ratgeber zur Lift-and-Shift-Montage und ihren Rollen.
Für den Projektleiter ist der Einbringtag vor allem ein Koordinationstag. Die technische Arbeit – Anschlagen, Heben, Verfahren, Nivellieren – liegt beim Montagebetrieb; Ihre Arbeit ist es, dass Baufeldfreiheit herrscht, die Entscheider erreichbar sind und die Übergaben zwischen den Beteiligten klappen.

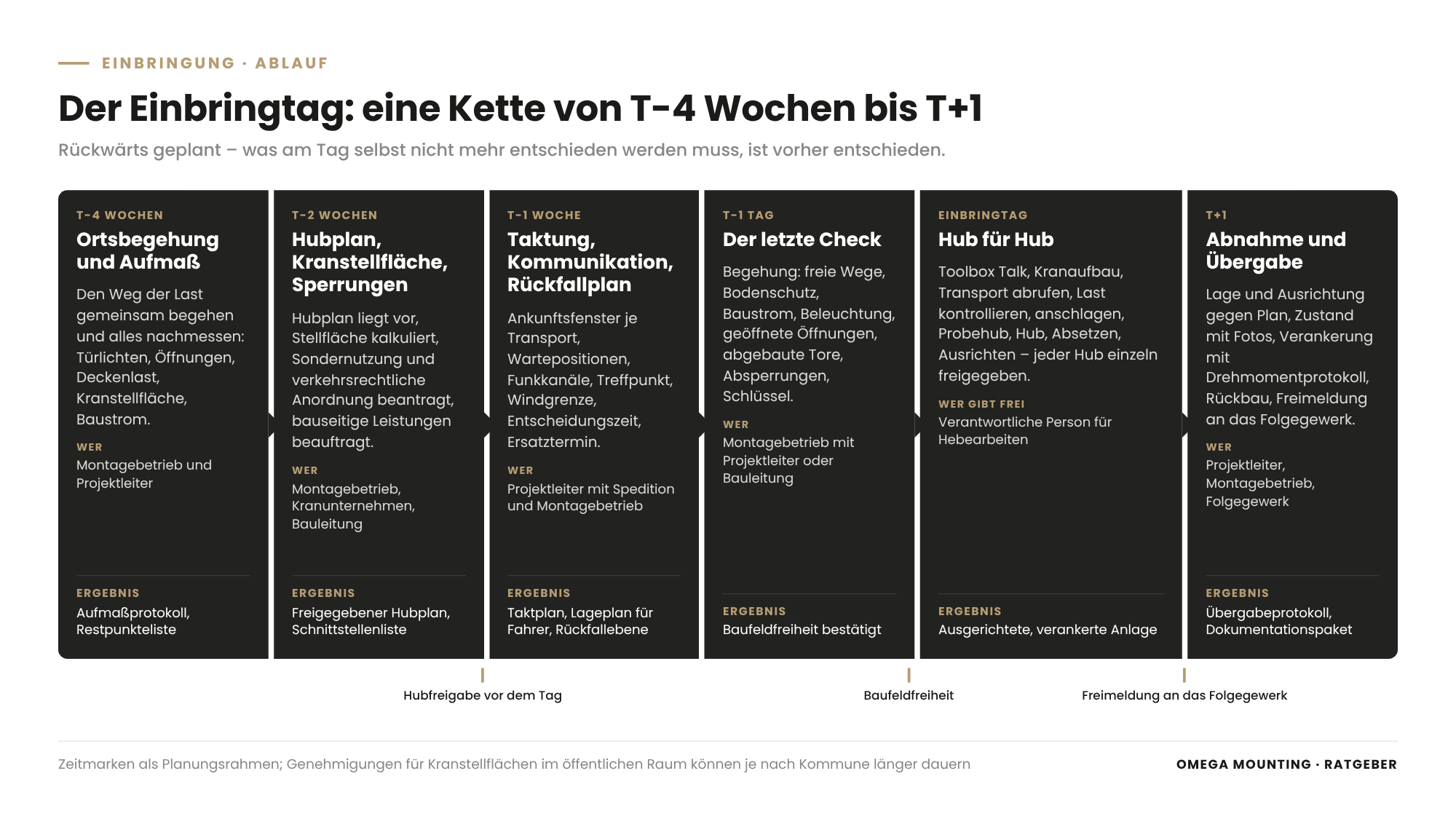

Warum der Ablauf der Einbringung rückwärts geplant wird
Fast alles, was am Einbringtag schiefgeht, hätte Wochen vorher entschieden werden können. Deshalb planen wir vom Tag aus rückwärts: Was muss am Vorabend fertig sein? Was eine Woche vorher? Was braucht Genehmigungsvorlauf? So entsteht eine Kette von Meilensteinen im Bauablaufplan, an denen Sie im Jour fixe prüfen können, ob der Termin hält – oder ob Sie ihn rechtzeitig verschieben.
T-4 Wochen: Ortsbegehung und Aufmaß
Vier Wochen vor dem Einbringtag begehen Montagebetrieb und Projektleiter gemeinsam den Weg der Last – vom Abladepunkt bis zur Aufstellposition – und messen alles nach, was im Plan steht.
Das klingt nach Routine, wird aber am häufigsten übersprungen. Pläne zeigen den Rohbau, nicht den Zustand am Einbringtag: abgehängte Decken, verlegte Kabeltrassen, eingebaute Türzargen, ein Bauaufzug im Schacht oder eine Verbauwand, die den Zugang zur Grube verengt.
Was bei der Begehung gemessen wird
- Einbringweg: Türlichten, lichte Höhen, Flurbreiten, Kurvenradien, Stufen, Schwellen, Aufzugsmaße und Aufzugstragkraft, Bodenbeläge.
- Öffnungen: Fassaden- oder Dachöffnungen, Einbringschächte, Montageöffnungen – Maße, Lage, Zustand, wer sie öffnet und schließt.
- Boden: Deckenlast und Nutzlast von Decken, Doppelböden, Rampen; Lage von Schächten, Kanälen und Kellerräumen unter möglichen Kranstellflächen.
- Außen: Zufahrt für Tieflader mit Schleppkurve, Rangierfläche, Kranstellfläche mit Abstützbreite und Bodenpressung, Hindernisse im Schwenkbereich, Freileitungen, Nachbarbebauung.
- Medien: Baustrom für elektrische Hebegeräte, Beleuchtung, Zugang zu Wasser und Druckluft, falls nötig.
Bei der Ausbringung eines Spinnenkrans aus dem Keller eines Rechenzentrums in Raunheim zeigte sich bei der Begehung, dass das Gerät, das im Rohbau problemlos durch die Öffnungen gefahren war, aufrecht nicht mehr hinauspasste: Es fehlten zwei Zentimeter, weil das Gebäude um den Kran herum fertiggestellt worden war und ein Bauaufzug den Schacht belegte. Die Lösung – ein bewusst schräger Anschlag an einem verkürzbaren Kettengehänge – wurde am Schreibtisch geplant, nicht am Haken improvisiert.
Was Sie nach der Begehung in der Hand haben
Ein Aufmaßprotokoll mit Fotos, eine Restpunkteliste mit Verantwortlichen (wer baut das Tor ab, wer stellt Baustrom, wer sperrt die Straße) und eine erste Aussage des Montagebetriebs, welches Hebeverfahren infrage kommt. Auf einer Baustelle mit Generalunternehmer gehört dazu noch ein Abgleich mit dem Baustelleneinrichtungsplan (BE-Plan): Die BAuA-Praxisbroschüre zur Baustelleneinrichtung sieht vor, dass Kranstandorte dort eingezeichnet sind, der Bauherr den Plan freigibt und Abweichungen zwischen Ausschreibungsunterlagen und Baustelle vor der Ausführung mit ihm geklärt werden. Für Sie heißt das: Melden Sie Kranstellfläche und Sperrzone der Einbringung früh beim Bauleiter und SiGeKo an, damit sie im BE-Plan stehen – ein Kranstandort, der dort fehlt, bekommt am Einbringtag keine Freigabe. Welches Verfahren wann passt – Autokran, Spinnenkran, Portalkran, Schwerlastrollen oder Verschubbahn –, behandelt der Ratgeber Verschubbahn, Spinnenkran, Portalkran oder Autokran.
T-2 Wochen: Hubplan, Kranstellfläche und Sperrungen
Zwei Wochen vor dem Einbringtag liegt der Hubplan vor, die Kranstellfläche ist kalkuliert und genehmigt, und alle Sperrungen, Abbauten und bauseitigen Leistungen sind beauftragt.
Der Hubplan
Der Hubplan (Liftplan, Hebeplan) ist das zentrale Dokument des Einbringtags. Er enthält Gewicht und Schwerpunktlage der Last, Anschlagpunkte und Anschlagmittel – Rundschlingen, Kettengehänge, Traverse, Schäkel –, das Hebezeug mit Ausladung und Traglast laut Traglasttabelle, die Kranstellfläche mit Abstützplatten und Bodenpressung, den abzusperrenden Lastbereich, die Windgrenze sowie die beteiligten Personen und ihre Kommunikationswege. Er wird vom Montagebetrieb erstellt und erhält von Bauleitung oder Betreiber die Hubfreigabe – vor dem Tag, nicht am Tag.
Für den Hubplan braucht der Montagebetrieb von Ihnen oder vom Hersteller verlässliche Angaben zur Last: Gewicht, Abmessungen, Schwerpunktlage, Lage und Tragfähigkeit der Anschlagpunkte oder Lastösen, Verpackungszustand und Transportsicherungen. Fehlen diese Angaben, rechnet der Betrieb konservativ – oder lehnt den Hub ab.
Kranstellfläche und Zufahrt
Ein Autokran braucht eine Kranstellfläche, die die Bodenpressung seiner Abstützplatten trägt. Schächte, Kanäle, Kellerdecken und Tiefgaragen unter der Fläche sind Ausschlusskriterien oder erfordern einen statischen Nachweis durch den Tragwerksplaner mit Lastverteilplatten. Die Technische Regel für Betriebssicherheit TRBS 2111 Teil 1 (Mobile Arbeitsmittel) verlangt, dass der Kranführer in die Tragfähigkeit des Untergrunds eingewiesen wird und Unterlegplatten zur Lastverteilung eingesetzt werden; der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Großgeräte“ ergänzt die Abstände: Die Abstützkraft breitet sich unter etwa 45 Grad im Boden aus, zu einer geböschten Baugrube hält ein Kran bis 12 Tonnen mindestens einen Meter, bis 40 Tonnen mindestens zwei Meter Abstand (DIN 4124), im Bereich eines Verbaus darf nur nach dessen Statik abgestützt werden, und zu Freileitungen unbekannter Spannung bleiben fünf Meter. Für Sie heißt das: Lassen Sie sich vom Montagebetrieb zeigen, wo diese Abstände auf Ihrer Fläche liegen – oft bleibt dann nur eine einzige mögliche Kranposition übrig. Die Zufahrt für Tieflader und Kran wird mit Schleppkurven geprüft – der Fahrweg, den ein langes Fahrzeug beim Abbiegen tatsächlich überstreicht.
Beim Einsetzen von fünf Dieseltanks in Raunheim lag das Rechenzentrum in einer Wohnstraße. Die Kranstellfläche war nur an sehr wenigen Stellen möglich, der Untergrund war von Schächten durchzogen, und für die Schwertransporte mussten Toranlagen abgebaut werden. Die Kranstellfläche wurde gemeinsam mit dem Kranunternehmen kalkuliert, die Zufahrt per Schleppkurvenrechnung geprüft – mehrere Wochen vor dem ersten Hub.
Sperrungen und Genehmigungen
Liegt die Kranstellfläche im öffentlichen Raum, sind zwei Dinge nötig, die der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Baustellensicherung“ auseinanderhält: die Gestattung des Straßeneigentümers für die Nutzung der Fläche (Sondernutzungserlaubnis) und die verkehrsrechtliche Anordnung der Straßenverkehrsbehörde mit Verkehrszeichenplan für Halteverbote oder Sperrung. Der Baustein stellt außerdem klar, dass Absperrband und Baken nur ausreichen, wenn in unmittelbarer Nähe nicht gearbeitet wird – ein Kranhub über dem Gehweg verlangt feste Absperrelemente und bei Bedarf eine Begrenzung des Schwenkbereichs zum Schutz der Nachbarn. Diese Verfahren haben Vorlauf, der je nach Kommune unterschiedlich ist – in Frankfurt, Offenbach oder Darmstadt rechnen wir mit anderen Fristen als in Rodgau oder Dieburg. Auf dem Werksgelände regeln Sie Absperrungen über die Baustellenordnung intern; im laufenden Betrieb kommt ein Erlaubnisschein (Permit to Work) hinzu, der festlegt, wann und wo gehoben werden darf.
Bauseitige Leistungen festlegen
Jetzt wird in der Schnittstellenliste schriftlich, wer was stellt – „bauseits“ oder Montagebetrieb: Baustrom für elektrische Hebegeräte, Beleuchtung, Boden- und Wandschutz, Abbau und Wiederaufbau von Toren oder Zäunen, Reinigung der Wege, Schlüssel und Zutritt, Kranunternehmen, Spedition. Was hier nicht geregelt ist, wird am Einbringtag zur Diskussion am Tieflader.

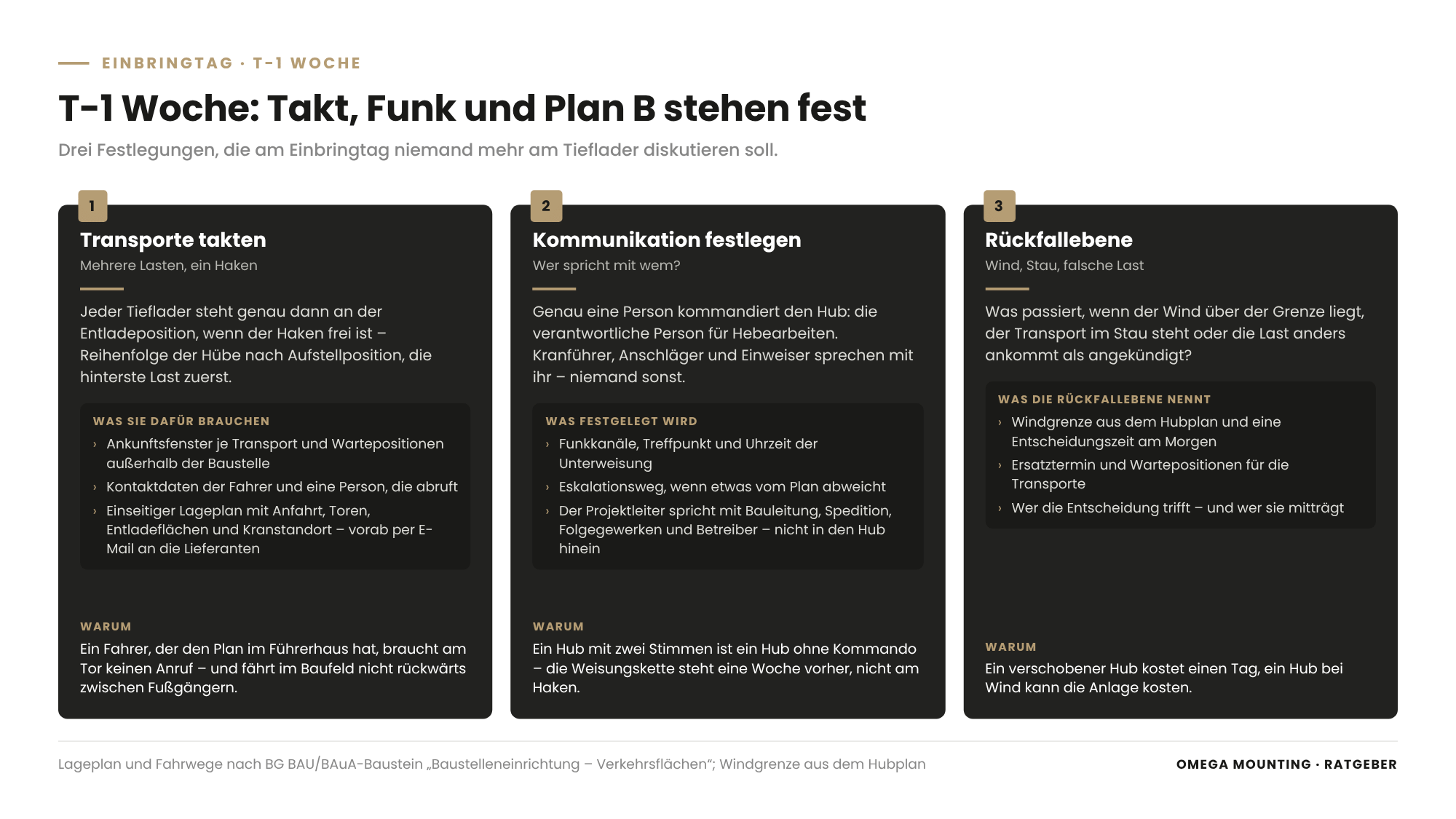

T-1 Woche: Taktung, Kommunikation und Rückfallplan
Eine Woche vor dem Einbringtag stehen die Taktung der Transporte, die Kommunikationsstruktur am Tag und eine Rückfallebene für Wetter, Lieferverzug und technische Störungen.
Transporte takten
Wenn mehrere Lasten an einem Tag kommen, müssen die Schwertransporte so eintreffen, dass jeder Tieflader genau dann an der Entladeposition steht, wenn der Haken frei ist. Bei der Einbringung von Loadbanks und Generatoren in ein Frankfurter Rechenzentrum waren es fünf Schwertransporte an einem Arbeitstag auf begrenzten Rangierflächen – jeder Transport getaktet, jede Last über eine mehrstöckige Stahlkonstruktion hinweg an ihre Position geführt.
Für die Taktung brauchen Sie: Ankunftsfenster je Transport, Wartepositionen außerhalb der Baustelle, Kontaktdaten der Fahrer, Reihenfolge der Hübe nach Aufstellposition (die hinterste Last zuerst) und eine Person, die die Fahrer abruft. Der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Verkehrsflächen, Transportwege, Lager- und Stellflächen“ empfiehlt dafür einen einseitigen Lageplan mit Anfahrt, Toren, Fahrtrichtungen, Entladeflächen, Wendemöglichkeiten und Kranstandort, der den Lieferanten vorab per E-Mail zugeht – und rät, Rückwärtsfahren und Begegnungen mit Fußgängern im Baufeld von vornherein zu vermeiden. Für Sie heißt das: Ein Fahrer, der den Plan im Führerhaus hat, braucht am Tor keinen Anruf.
Kommunikation am Tag festlegen
Wer spricht mit wem? Am Einbringtag gibt es genau eine Person, die den Hub kommandiert – die verantwortliche Person für Hebearbeiten des Montagebetriebs, international Lifting Supervisor genannt. Sie kommuniziert mit dem Kranführer, Anschläger und Einweiser mit ihr. Der Projektleiter kommuniziert mit Bauleitung, Spedition, Folgegewerken und Betreiber – nicht in den Hub hinein. Funkkanäle, Treffpunkt, Uhrzeit der Unterweisung und Eskalationsweg werden eine Woche vorher festgelegt. Mehr dazu im Ratgeber Verantwortliche Person für Hebearbeiten.
Rückfallebene
Was passiert, wenn der Wind über der Windgrenze liegt, der Transport im Stau steht oder die Last anders ankommt als angekündigt? Eine Rückfallebene nennt die Windgrenze aus dem Hubplan, eine Entscheidungszeit am Morgen, einen Ersatztermin, Wartepositionen für Transporte und die Verantwortlichen für die Entscheidung. Ein verschobener Hub kostet einen Tag, ein Hub bei Wind kann die Anlage kosten.
T-1 Tag: Der letzte Check vor dem Einbringtag
Am Tag vor der Einbringung wird bei einer Begehung kontrolliert, ob alle bauseitigen Leistungen stehen und Baufeldfreiheit herrscht: freie Einbringwege, Bodenschutz, Baustrom, Beleuchtung, geöffnete Montageöffnungen, abgebaute Tore, aufgebaute Absperrungen und erreichbare Ansprechpartner.
Diese Kontrolle übernimmt der Montagebetrieb gemeinsam mit dem Projektleiter oder der Bauleitung. Sie dauert selten lange, verhindert aber die klassischen Verzögerungen am Morgen: der Starkstromanschluss, der doch nicht liegt; die Palette eines Vorgewerks im Einbringweg; die abgeschlossene Tür ohne Schlüssel.
Bodenschutz und Wandschutz
Im fertigen Gebäude ist jede Bewegung einer tonnenschweren Last ein Risiko für Boden, Wände und Bestandstechnik. Deshalb werden Fahr- und Arbeitswege mit Schutzplatten und Schutzvlies ausgelegt, Lastverteilplatten unter Schwerlastrollen gelegt, Wände abgehängt und empfindliche Technik abgedeckt. Beim Aufbau von 160 Verteilerschränken in acht Datenhallen gab es über mehrere Wochen keinen Kratzer an Boden oder Bestandstechnik – weil der Schutz vor der ersten Bewegung lag, nicht danach.
Bei einem Umzug von sechs Lagerautomaten aus einem Frankfurter Bürogebäude sollte das Parkett erhalten bleiben – deshalb kam kein Stapler ins Gebäude, alles ging per Rollbrett durch drei Innentüren.
Strom für elektrische Hebegeräte
In Rechenzentren und vielen Industriehallen dürfen keine Verbrennungsmotoren in geschlossenen Räumen laufen. Spinnenkrane fahren dann elektrisch, Stapler und Hebegeräte sind akkubetrieben oder kabelgebunden. Für die Spinnenkran-Ausbringung in Raunheim wurde ein Starkstromkabel durch den Keller verlegt, bevor das Gerät einen Meter fuhr. Diesen Anschluss prüfen wir am Vortag.
Der Einbringtag: Ablauf der Einbringung einer Maschine von der Anlieferung bis zum letzten Hub
Der Ablauf der Einbringung einer Maschine am Einbringtag folgt einer festen Reihenfolge: Kurzunterweisung des Teams (Toolbox Talk), Aufbau und Abstützung des Krans, Ankunft des ersten Transports, Kontrolle der Last, Anschlagen, Probehub, Hub, Verfahren, Absetzen, Ausrichten – und dann der nächste Transport.
| Schritt | Was passiert | Wer entscheidet |
|---|---|---|
| Toolbox Talk | Alle Beteiligten werden in Ablauf, Handzeichen, Lastbereich und Fluchtwege unterwiesen; Dokumentation per Unterschrift | Verantwortliche Person Hebearbeiten |
| Kranaufbau | Kran fährt ein, wird ballastiert und abgestützt; Stützen voll ausgefahren und auf Abstützplatten unterbaut; Lastbereich abgesperrt | Kranführer und verantwortliche Person |
| Ankunft Transport | Tieflader rangiert an die Entladeposition; Transportsicherungen werden gelöst | Projektleiter ruft ab, Einweiser des Montagebetriebs weist ein |
| Kontrolle der Last | Gewicht, Abmessungen, Anschlagpunkte und Zustand werden mit dem Hubplan abgeglichen; Transportschäden fotografiert | Verantwortliche Person |
| Anschlagen | Anschlagmittel nach Hubplan; Kantenschutz; Neigungswinkel der Stränge prüfen; Führungsleinen anbringen | Anschläger |
| Probehub | Last wird wenige Zentimeter angehoben; Schwerpunktlage, Hängelage und Anschlagmittel werden kontrolliert | Verantwortliche Person gibt frei |
| Hub und Verfahren | Last wird an Führungsleinen und mit Einweisern geführt; Aufenthaltsverbot unter schwebender Last | Kranführer auf Kommando |
| Absetzen und Ausrichten | Last wird auf Fundament, Dämpfer oder Sockel abgesetzt, nivelliert, in Flucht ausgerichtet, verankert | Monteure |
| Nächste Last | Transport wird abgerufen, Ablauf wiederholt sich | Projektleiter |
Jeder Hub wird einzeln freigegeben
Es gibt keine Pauschalfreigabe für den Tag. Vor jedem Hub prüft die verantwortliche Person Last, Anschlag, Wind und Lastbereich und erteilt die Hubfreigabe – oder stoppt. Beim Einsetzen der Dieseltanks in Raunheim wurde jeder der fünf Hübe senkrecht am Haken geführt und einzeln freigegeben, obwohl die Tanks baugleich waren. Die Stopp-Befugnis dieser Person ist nicht verhandelbar, auch nicht unter Termindruck.
Zwei Regeln aus dem Regelwerk stehen hinter dieser Routine. Die Technische Regel TRBS 1201 (Prüfungen und Kontrollen von Arbeitsmitteln) verlangt neben der jährlichen Prüfung der Anschlag- und Lastaufnahmemittel eine Kontrolle an jedem Arbeitstag – deshalb werden Rundschlingen, Ketten und Traversen beim Toolbox Talk in Augenschein genommen, nicht erst am Haken. Und TRBS 2111 Teil 1 verlangt im Schwenkbereich einen Sicherheitsabstand mit Aufenthaltsverbot, der bei Bedarf durch einen Sicherungsposten ohne Nebenaufgaben durchgesetzt wird. Für Sie heißt das: Wenn der Montagebetrieb dafür eine zusätzliche Person einplant, ist das kein Aufschlag, sondern Vorschrift.
Wenn die Last nicht sehen kann, wer sie hebt
In Schächten, Gruben und hinter Verbauwänden hat der Kranführer keine Sicht auf die Last. Dann führen Einweiser – international Banksman oder Signaller – per Handzeichen oder Funk. In Raunheim dirigierten mehrere Einweiser den schräg hängenden Spinnenkran durch den Schacht, in der Tankgrube führten Einweiser die Tanks in die enge Gasse zwischen Verbauwand und Betonsohle. Als Projektleiter sollten Sie wissen, wo diese Sichtschatten liegen – und dort niemanden ohne Aufgabe stehen haben.
Ausrichten ist Teil des Einbringtags
Eine Anlage, die „ungefähr“ steht, ist nicht eingebracht. Verteilerschränke müssen über die gesamte Reihenlänge in Flucht stehen, Maschinen nivelliert und lotrecht, Generatoren auf ihren Schwingungsdämpfern. Beim PDC-Aufbau wurden die Absetzpositionen per Laservermessung markiert, bevor der erste Schrank bewegt wurde. Das Ausrichten gehört in den Leistungsumfang des Einbringtags – sonst kommt eine zweite Kolonne.
Welche Schnittstellen muss der Projektleiter am Einbringtag im Griff haben?

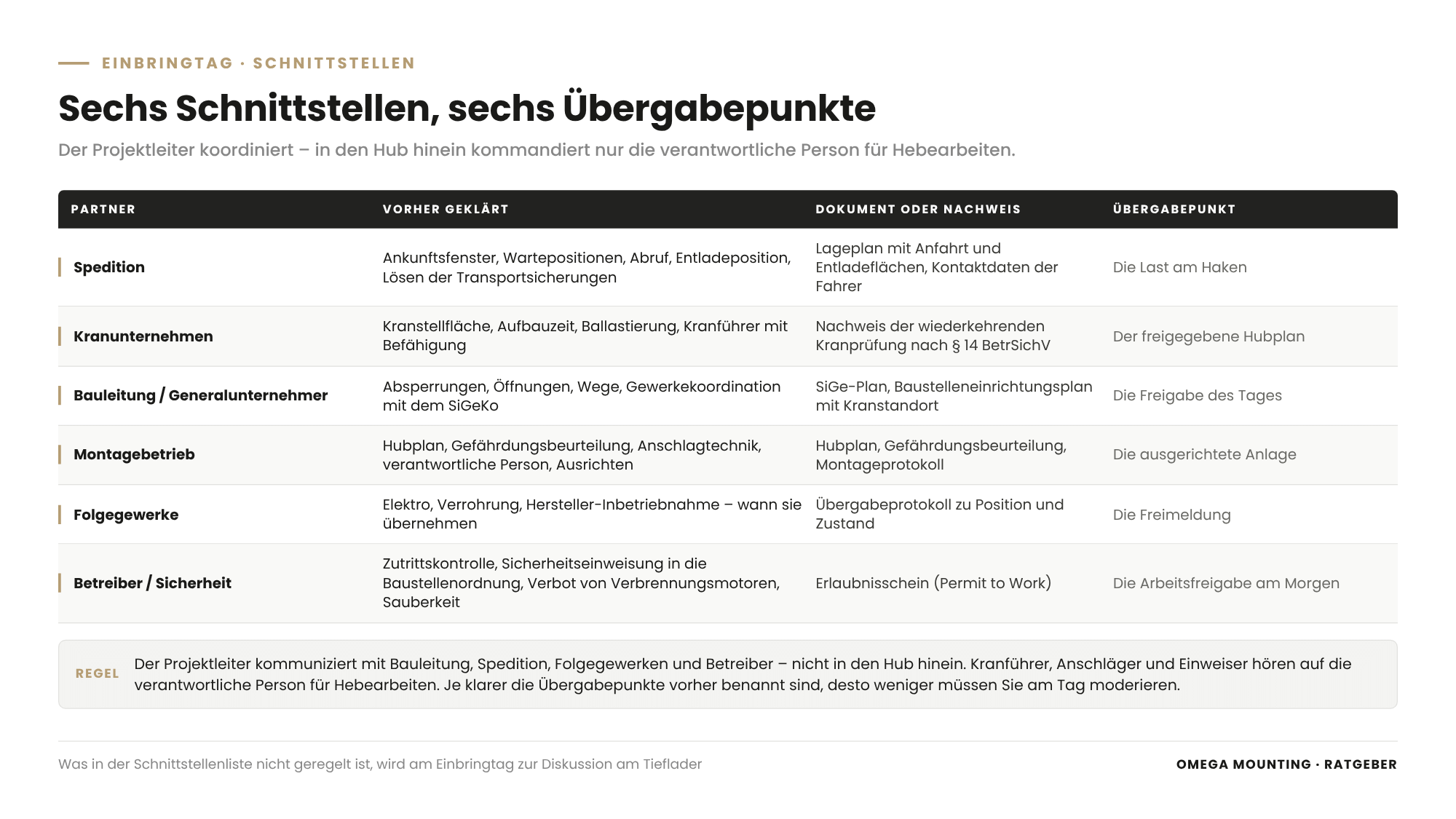

Am Einbringtag laufen sechs Schnittstellen beim Projektleiter zusammen: Spedition, Kranunternehmen, Bauleitung oder Generalunternehmer, Montagebetrieb, Folgegewerke und Betreiber oder Sicherheitsorganisation.
- Spedition: Ankunftsfenster, Wartepositionen, Abruf, Entladeposition, Lösen der Transportsicherungen. Übergabepunkt: die Last am Haken.
- Kranunternehmen: Kranstellfläche, Aufbauzeit, Ballastierung, Prüfnachweis der wiederkehrenden Kranprüfung nach § 14 Betriebssicherheitsverordnung, Kranführer mit Befähigung. Übergabepunkt: der freigegebene Hubplan.
- Bauleitung / Generalunternehmer: Absperrungen, Öffnungen, Wege, Gewerkekoordination nach SiGe-Plan (Sicherheits- und Gesundheitsschutzplan nach Baustellenverordnung) mit dem SiGeKo. Übergabepunkt: die Freigabe des Tages.
- Montagebetrieb: Hubplan, Gefährdungsbeurteilung, Anschlagtechnik, verantwortliche Person, Ausrichten, Montageprotokoll. Übergabepunkt: die ausgerichtete Anlage.
- Folgegewerke: Elektro, Verrohrung, Hersteller-Inbetriebnahme. Übergabepunkt: die Freimeldung mit Übergabeprotokoll zu Position und Zustand.
- Betreiber / Sicherheit: Zutrittskontrolle, Sicherheitseinweisung in die Baustellenordnung, Erlaubnisschein, Verbot von Verbrennungsmotoren, Sauberkeit. Übergabepunkt: die Arbeitsfreigabe am Morgen.
Je klarer die Übergabepunkte vorher benannt sind, desto weniger müssen Sie am Tag moderieren. Wie wir Einbringung und Montage als geschlossene Leistung anbieten, zeigt unsere Seite zur Industriemontage von Anlagen und Maschinen.

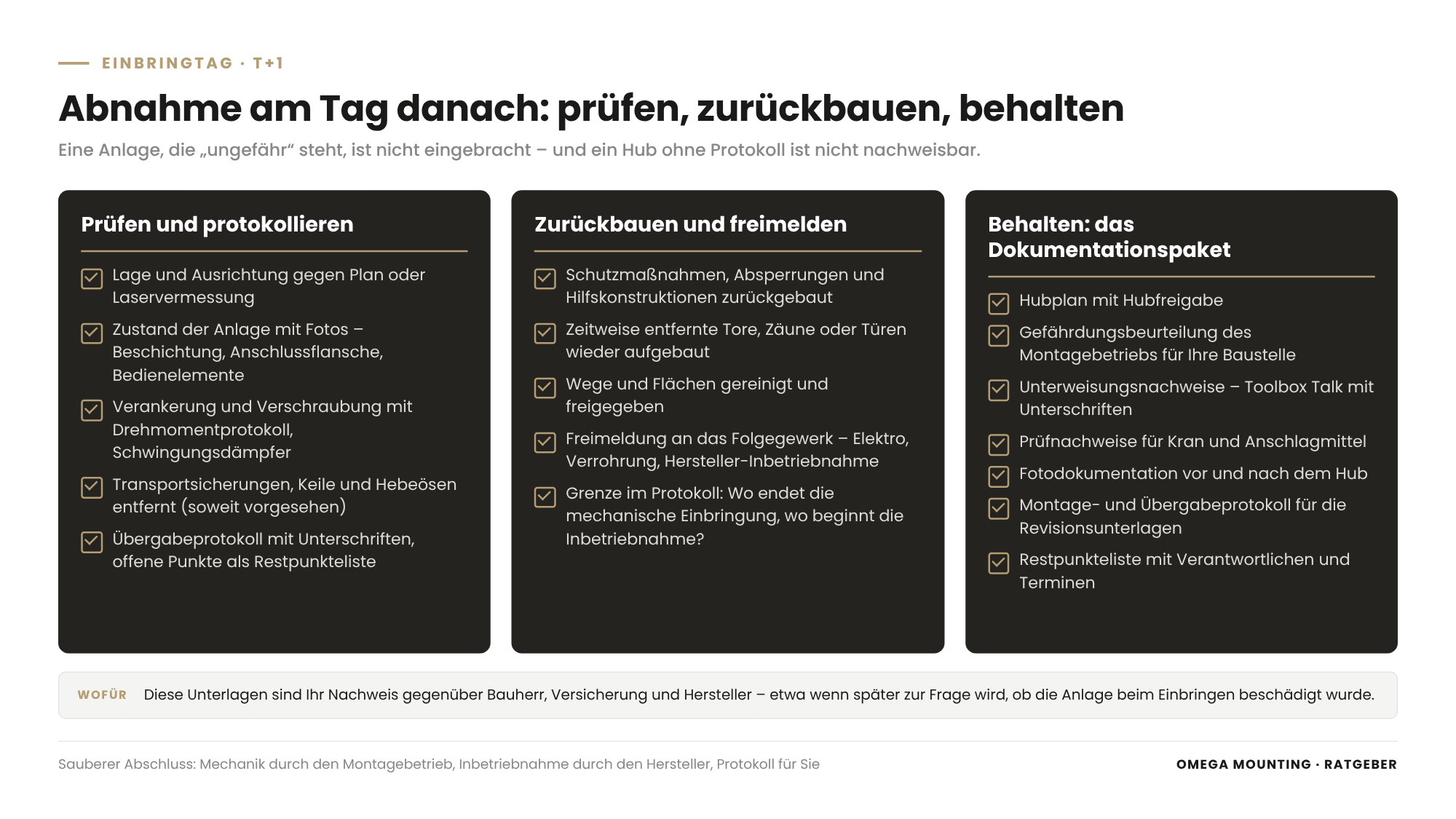

T+1: Abnahme, Dokumentation und Übergabe
Am Tag nach der Einbringung – oder noch am Abend – findet die Abnahmebegehung statt: Position und Ausrichtung geprüft, Zustand dokumentiert, Verankerung und Anzugsmomente kontrolliert, Transportsicherungen und Hebeösen entfernt, Wege und Flächen zurückgebaut und die Freimeldung an das Folgegewerk protokolliert.
Was in die Abnahme gehört
- Lage und Ausrichtung gegen Plan oder Laservermessung
- Zustand der Anlage mit Fotos, insbesondere Beschichtung, Anschlussflansche, Bedienelemente
- Verankerung, Verschraubung mit Drehmomentprotokoll, Schwingungsdämpfer
- Entfernte Transportsicherungen, Keile, Hebeösen (soweit vorgesehen)
- Rückbau von Schutzmaßnahmen, Absperrungen und Hilfskonstruktionen
- Wiederaufbau zeitweise entfernter Tore, Zäune oder Türen
- Übergabeprotokoll mit Unterschriften, offene Punkte als Restpunkteliste
Dokumentation, die Sie behalten sollten
Hubplan mit Hubfreigabe, Unterweisungsnachweise, Prüfnachweise für Kran und Anschlagmittel, Fotodokumentation vor und nach dem Hub, Montage- und Übergabeprotokoll – zusammen das Dokumentationspaket für die Revisionsunterlagen. Diese Unterlagen sind Ihr Nachweis gegenüber Bauherr, Versicherung und Hersteller – etwa wenn später eine Gewährleistungsfrage zur Frage wird, ob die Anlage beim Einbringen beschädigt wurde.
Beim Umzug der sechs Lagerautomaten von Frankfurt nach Rodgau wurden alle Anlagen vor der Demontage fotografiert und jedes Bauteil beschriftet; nach dem Wiederaufbau führte der Hersteller die Inbetriebnahme durch, die Endabnahme erfolgte gemeinsam. Das ist der saubere Abschluss: Mechanik durch den Montagebetrieb, Inbetriebnahme durch den Hersteller, Protokoll für Sie.
So läuft das bei uns im Rhein-Main-Gebiet
Im Rhein-Main-Gebiet bestimmen knappe Flächen, dichte Nachbarschaft und enge Zeitfenster den Einbringtag – deshalb beginnt für uns jede Einbringung mit einer Begehung vor Ort, nicht mit einem Plan per E-Mail.
Von Rodgau aus sind wir in Frankfurt, Offenbach, Hanau, Raunheim oder Darmstadt in kurzer Zeit – für die Ortsbegehung bei T-4 Wochen, den Vorabend-Check und den Tag selbst. Das macht eine Anlageneinbringung im Rhein-Main-Gebiet leichter planbar: kurzfristig nachmessen, wenn sich der Bauzustand ändert, oder nach einem verschobenen Hub schnell einen Ersatztermin finden.
Rechenzentren in Frankfurt und Raunheim stehen oft in Gewerbe- oder sogar Wohnstraßen, Industriebetriebe in Offenbach und Dietzenbach haben Zufahrten, die für heutige Tieflader nicht gebaut wurden. Wir kennen die Genehmigungswege der Kommunen und die typischen Engstellen – und unsere Werkstatt in Rodgau fertigt kurzfristig Unterbauten, Adapter oder Schienen, wenn der Einbringtag sie braucht.
So machen wir das in der Praxis
Fünf Schwertransporte, ein Arbeitstag: Loadbanks und Generatoren in Frankfurt
Beim Einbringen von Loadbanks und Generatoren mit einem 220-Tonnen-Autokran in ein Frankfurter Rechenzentrum war die Taktung der Schlüssel. Fünf Schwertransporte mussten auf begrenzten Rangierflächen nacheinander an die Entladeposition, der Kran stand mit 71 Tonnen Ballast und 30 Metern Ausleger; bei rund 20 Metern Ausladung blieben etwa 28 Tonnen Traglast.
Die Lasten wurden mit Kettengehängen angeschlagen, an Führungsleinen über eine mehrstöckige Stahlkonstruktion geführt und millimetergenau abgesetzt, teils in der Höhe mit einer Hubarbeitsbühne zum An- und Abschlagen. Unser Lift-&-Shift-Manager leitete vor Ort, drei Mann Kran-Crew und fünf Fahrer arbeiteten im Takt. Alles an einem Arbeitstag in Langschicht – vorbereitet mit Liftplänen, Gefährdungsbeurteilung, Arbeitsfreigaben und dem Nachweis der wiederkehrenden Kranprüfung.
Drei Einsatztage, fünf Tanks: Einbringung in der Wohnstraße
Das Einsetzen von fünf 100-Kubikmeter-Dieseltanks in Raunheim zeigt, wie viel vor dem Tag passiert. Jeder Tank wog leer rund 16 Tonnen, war 16,16 Meter lang und kam einzeln als Großraum- und Schwertransport durch die Wohnstraße. Der Mobilkran mit 52 Metern Hauptausleger passte nur an wenige Stellen; der Untergrund der Kranstellfläche wurde auf Schächte und Kanäle geprüft, die Zufahrt per Schleppkurvenrechnung, Toranlagen wurden abgebaut.
Vor dem ersten Hub prüfte unsere verantwortliche Person für Hebearbeiten die vier aufgeschweißten Anschlagpunkte per Sichtprüfung der Schweißnähte und rechnete Strangkräfte, Neigungswinkel und Schwerpunktlage nach. Drei Einsatztage vom 9. bis 11. März 2026, mehrere Wochen Vorlauf. Die Kranstellfläche wurde nach dem Einsatz selbst zur Tankfläche – Flächen sind im Rhein-Main-Gebiet so knapp, dass auch das geplant werden muss.
Sechs Lagerautomaten durch drei Türen
Beim Umzug von sechs Lagerautomaten aus einem Frankfurter Hochhaus nach Rodgau gab es keinen Kran und keinen Stapler – das Gebäude war nicht für diese Anlagen gebaut, und das Parkett sollte bleiben. Drei Innentüren bestimmten das Maximalmaß jedes Bauteils. Die Anlagen wurden in dokumentierte, beschriftete Einzelteile zerlegt, hunderte Male per Rollbrett durch die Engstellen gefahren und Teil für Teil in einen Container verladen; sechs Monteure waren bei der Verladung im Einsatz.
Am neuen Standort wurden Zahnschienen, Zahnräder, Initiatoren und Tablare mechanisch ausgerichtet, dann übernahm der Hersteller die Inbetriebnahme. Der Einbringtag war hier eine Einbringwoche – und die Planung begann trotzdem mit derselben Frage: Wo ist die schmalste Stelle?
Mehr Beispiele für Umzüge im Bestand finden Sie auf unserer Seite zum Maschinenumzug von der Demontage bis zur Inbetriebnahme. Steht bei Ihnen ein Einbringtag im Kalender – oder erst die Frage, ob der Weg überhaupt passt? Dann sprechen Sie uns an – eine gemeinsame Begehung klärt meist in einer Stunde, welcher Weg, welches Gerät und welcher Vorlauf nötig sind.
Was das für Ihre Rolle bedeutet
Für Einkäufer: Vergeben Sie die Einbringung einschließlich Hubplan, Anschlagtechnik, Ausrichten und Montageprotokoll als eine LV-Position und beschreiben Sie die Schnittstellen zu Spedition, Krangestellung und Folgegewerken in der Schnittstellenliste. Regeln Sie im Vertrag, wie Wartezeiten durch fehlende bauseitige Leistungen behandelt werden – als Regiearbeit oder über eine Behinderungsanzeige. Was dort fehlt, wird am Einbringtag zum Nachtrag.
Für Planer: Jede Einbringung, die am Tag improvisiert werden muss, ist eine Planungslücke von gestern – zu schmale Türlichten, fehlende Kranstellflächen, Schächte unter der einzigen möglichen Abstützfläche, Deckenlasten ohne Lastannahme für den Einbringweg. Wie Sie Einbringwege, Montageöffnungen, Deckenlasten und Kranstellflächen von Anfang an als Planungsgrößen mitführen, behandelt ein eigener Ratgeber für Planer. Mehr dazu im Ratgeber Einbringung planen: Öffnungen, Deckenlasten, Kranstellflächen.
Für Projektleiter und Bauleiter: Planen Sie den Einbringtag im Bauablaufplan rückwärts und setzen Sie die Ortsbegehung mit dem Montagebetrieb an den Anfang, nicht ans Ende der Vorbereitung. Legen Sie Übergabepunkte und bauseitige Leistungen in der Schnittstellenliste fest, stellen Sie Baufeldfreiheit und Baustrom sicher, halten Sie am Tag die Entscheider erreichbar und lassen Sie die Hubfreigabe bei der verantwortlichen Person. Als Bauleiter weisen Sie das Baufeld frei, sperren Sie den Lastbereich mit ab und nehmen Sie die Freimeldung an das Folgegewerk entgegen.
Für Instandhaltungsleiter: Wenn eine Anlage im laufenden Betrieb ersetzt oder ergänzt wird, sind Sie derjenige, der Stillstandsfenster, Freischaltung, Sichern gegen Wiedereinschalten und Erlaubnisschein stellt. Legen Sie mit dem Montagebetrieb fest, wann das Wartungsfenster tatsächlich beginnt und wann die Anlage für Probelauf und Wiederinbetriebnahme zurückgegeben sein muss, und sorgen Sie dafür, dass Bestandstechnik entlang des Einbringwegs vor dem ersten Hub geschützt ist. Nehmen Sie am Vorabend-Check teil – Sie kennen die Stolperstellen in Ihrer Halle besser als jeder Plan.
Für Hersteller und Anlagenbauer, die einen Montagepartner suchen: Der Hubplan steht und fällt mit Ihren Angaben zur Last – Gewicht, Schwerpunktlage, Anschlagpunkte und deren Tragfähigkeit, Transportsicherungen und empfindliche Bereiche. Liefern Sie diese Angaben an der Schnittstelle Werk/Baustelle früh und verbindlich, dann kann Ihr Montagepartner den Einbringtag planen, ohne konservativ zu rechnen oder nachzufragen. Klären Sie außerdem vorab, wo die mechanische Einbringung endet und Ihre Inbetriebnahme beginnt, damit das Übergabeprotokoll beiden Seiten als Nachweis dient – bei Serienmontage an mehreren Standorten einmal festgelegt und dann wiederverwendet.
Vorbereitungs-Checkliste Einbringtag: zum Anfordern
Die Vorbereitungs-Checkliste Einbringtag fasst diesen Ratgeber auf wenigen Seiten zusammen – eine Seite je Phase von T-4 Wochen bis T+1. Jede Zeile nennt den Prüfpunkt, den Verantwortlichen (Projektleiter, Montagebetrieb, Bauleitung, Spedition, Kranunternehmen, Folgegewerk) und ein Abhak-Feld. Dazu kommen eine Vorlage für das Aufmaßprotokoll der Ortsbegehung und eine Liste der Angaben zur Last, die der Montagebetrieb für den Hubplan braucht.
Die Checkliste hilft Projektleitern, die ihre erste Einbringung koordinieren, ebenso wie erfahrenen Bauleitern, die nichts vergessen wollen. Fordern Sie die Vorbereitungs-Checkliste Einbringtag über unser Kontaktformular an – Stichwort „Checkliste Einbringtag“.
Warum Omega Mounting?
Wir sitzen in Rodgau bei Frankfurt und sind im gesamten Rhein-Main-Gebiet kurzfristig vor Ort – für die Begehung, den Vorabend-Check und den Einbringtag selbst. Unsere Teams aus Industriemechanikern, Mechatronikern und Elektrikern planen die Hübe, stellen die verantwortliche Person für Hebearbeiten und übernehmen Einbringung, Ausrichten und oft auch die anschließende mechanische Montage aus einer Hand. Die eigene Werkstatt in Rodgau fertigt kurzfristig Unterbauten und Hilfskonstruktionen. Über unsere 24-Stunden-Hotline sind wir auch dann erreichbar, wenn ein Hub am Wochenende oder nachts stattfindet. Die verlinkten Einsätze in Frankfurt und Raunheim zeigen, wie wir Einbringtage vorbereiten und durchführen – und für Sie heißt das: eine Nummer für Begehung, Hubplan, Kran-Koordination und Ausrichten, kurze Wege im Rhein-Main-Gebiet und ein Einbringtag, an dem Sie koordinieren statt improvisieren.
Fazit
Der Ablauf der Einbringung einer Maschine entscheidet sich nicht am Haken, sondern in den vier Wochen davor: bei der Ortsbegehung mit Aufmaß, im Hubplan, bei Kranstellfläche und Sperrungen, in der Taktung der Transporte und im Vorabend-Check. Am Tag selbst gibt eine Person jeden Hub frei, die Last wird geführt, abgesetzt und ausgerichtet, und am Ende steht ein Protokoll, das Sie behalten. Wer so plant, erlebt den Einbringtag als ruhigen Tag. Schicken Sie uns Grundriss, Gewichtsangabe und Wunschtermin – wir melden uns mit einer ehrlichen Einschätzung zu Weg, Gerät und Vorlauf.
Weiterlesen: Was nach dem Einbringtag kommt, steht im Ratgeber Maschine ausrichten und verankern – Fundament, Dübel und Nivellierung.
Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?
Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.
100 % unverbindlich & kostenfrei
Diese Ratgeber könnten Sie auch interessieren
Über den Autor
Tobias Schott
Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung
Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.
Häufig gestellte Fragen
Als Planungsrahmen hat sich ein Vorlauf von etwa vier Wochen bewährt: Ortsbegehung und Aufmaß am Anfang, dann Hubplan, Kranstellfläche und Genehmigungen, danach Taktung und Kommunikation, zuletzt der Vorabend-Check. Genehmigungen für Kranstellflächen im öffentlichen Raum können je nach Kommune länger dauern. Bei einfachen Einbringungen auf dem eigenen Werksgelände geht es schneller, bei Schwertransporten mit Straßensperrung selten.
Gewicht, Abmessungen, Schwerpunktlage, Lage und Tragfähigkeit der Anschlagpunkte, Verpackungszustand, Transportsicherungen und empfindliche Bereiche (Beschichtung, Anschlüsse, Bedienelemente). Diese Angaben stammen in der Regel vom Hersteller und sind Grundlage des Hubplans. Fehlen sie, muss der Betrieb konservativ rechnen oder den Hub ablehnen.
Die verantwortliche Person für Hebearbeiten des Montagebetriebs gibt jeden Hub einzeln frei und darf ihn jederzeit stoppen. Sie ist schriftlich bestellt – Rechtsgrundlage ist die Pflichtenübertragung nach § 13 Abs. 2 Arbeitsschutzgesetz und § 13 DGUV Vorschrift 1. Der Projektleiter koordiniert die Beteiligten, greift aber nicht in das Kommando am Haken ein.
Der Hubplan nennt die Windgrenze des Krans und weitere Wetterlimits; werden sie überschritten, wird der Hub verschoben. Deshalb gehört eine Rückfallebene mit Entscheidungszeit am Morgen, Ersatztermin und Wartepositionen für die Transporte zur Vorbereitung. Ein verschobener Hub kostet einen Tag, ein Hub bei zu viel Wind kann die Anlage kosten.
Üblich sind freie und tragfähige Einbringwege (Baufeldfreiheit), Boden- und Wandschutz oder dessen Freigabe, Baustrom für elektrische Hebegeräte, Beleuchtung, Öffnen und Schließen von Montageöffnungen, Abbau und Wiederaufbau von Toren oder Zäunen, Zutritt und Schlüssel sowie die Gewerkekoordination. Was davon der Montagebetrieb übernimmt, sollte im Leistungsverzeichnis und in der Schnittstellenliste stehen.
Im Rhein-Main-Gebiet sind Rangier- und Kranstellflächen knapp, Rechenzentren und Industriebetriebe liegen oft in dichter Bebauung. Deshalb werden Transporte getaktet, Kranstellflächen auf Schächte und Kanäle geprüft, Zufahrten per Schleppkurve gerechnet, Tore zeitweise abgebaut und Sondernutzungen rechtzeitig beantragt. Ein regionaler Montagebetrieb kann Begehung und Vorabend-Check ohne lange Anfahrt durchführen.
Eine schwebende Last fällt bei Versagen eines Anschlagmittels oder einer Fehlbedienung ohne Vorwarnung. Das Aufenthaltsverbot unter schwebender Last gehört zu den Grundregeln des Kranbetriebs nach DGUV Vorschrift 52 und wird durch den abgesperrten Lastbereich, die Unterweisung im Toolbox Talk und die Stopp-Befugnis der verantwortlichen Person durchgesetzt. Lasten werden deshalb an Führungsleinen von der Seite geführt.
Lage und Ausrichtung gegen Plan, Zustand der Anlage mit Fotos, Verankerung mit Drehmomentprotokoll und Schwingungsdämpfer, entfernte Transportsicherungen, Rückbau von Schutz und Absperrungen sowie Unterschriften von Montagebetrieb und Auftraggeber. Dazu kommen Hubplan mit Hubfreigabe, Unterweisungs- und Prüfnachweise. Diese Unterlagen sind Ihr Nachweis gegenüber Bauherr, Versicherung und Hersteller.
Ja, wenn das so beauftragt ist. Viele Auftraggeber vergeben Einbringung, Krangestellung und Taktung der Transporte als Paket an den Montagebetrieb, damit am Einbringtag ein Ansprechpartner die Kette steuert. Die Schnittstelle zur Spedition – wer löst Transportsicherungen, wer weist ein – wird dann intern geregelt und für Sie unsichtbar.
Schicken Sie uns über das Kontaktformular drei Angaben: Gewicht und Abmessungen der Maschine (Datenblatt genügt), einen Grundriss oder Fotos des Einbringwegs mit Türlichten und Außenbereich sowie den Wunschtermin mit Bauzustand. Wir melden uns, stimmen die Ortsbegehung ab und fassen das Ergebnis in einer schriftlichen Einschätzung zu Hebeverfahren, Vorlauf und bauseitigen Leistungen zusammen. Ansprechpartner ist Tobias Schott.
