Inbetriebnahme und Übergabe einer Anlage: Vom Bau in den Betrieb
Von Tobias Schott · Lesezeit ca. 23 Minuten · Stand: Oktober 2026
Die Inbetriebnahme und Übergabe einer Anlage gelingt, wenn zwischen Montageende und erstem Betriebstag jede Phase einen Verantwortlichen und ein Dokument hat – von der Fertigmeldung über Prüfung, Probelauf und Abnahme bis zur Einweisung derer, die die Anlage künftig instand halten.
Die Montage ist fertig, die Anlage steht ausgerichtet an ihrem Platz, die Monteure packen zusammen. Für den Bauleiter beginnt jetzt die Phase, die im Bauzeitenplan oft nur eine Zeile ist und in Wirklichkeit über Wochen entscheidet: Inbetriebnahme und Übergabe der Anlage. Wer prüft vor dem ersten Einschalten? Wer fährt den Probelauf, wer den Lastlauf? Wann ist die Anlage abgenommen – und wann beginnt damit die Gewährleistung? Und welche Unterlagen muss der Instandhaltungsleiter in der Hand haben, bevor er die Anlage übernimmt?
Diese Fragen tauchen in Projekten in Frankfurt, Offenbach oder Darmstadt meist dann auf, wenn sie bereits drängen: Die Produktion will anfahren, der Betreiber des Rechenzentrums will seinen Termin halten, die Dokumentation liegt in drei verschiedenen Formaten bei drei Firmen. Was fehlt, fällt nicht bei der Übergabe auf, sondern bei der ersten Störung – wenn niemand den Schaltplan findet und die Ersatzteilliste beim Hersteller liegt.
Dieser Ratgeber ist die Fortsetzung unseres Artikels zum Ablauf eines Einbringtags: Dort endet die Geschichte mit der ausgerichteten Anlage, hier geht sie weiter bis zum Betrieb. Wir zeigen die Phasen zwischen Montageende und Übergabe, die Unterlagenliste, den Dokumentations-Check, die Einordnung von Abnahme und Gewährleistungsbeginn und die Besonderheiten im Rechenzentrum – mit Beispielen aus Frankfurt und Umgebung.
Das Wichtigste in Kürze
- Inbetriebnahme ist kein Zeitpunkt, sondern eine Folge von Phasen: Fertigmeldung, Prüfung vor Inbetriebnahme, Kalt- und Warm-Inbetriebnahme, Lastlauf, Abnahme und Übergabe – jede mit eigenem Verantwortlichen und Dokument.
- Vor dem ersten Einschalten einer Anlage, deren Sicherheit von der Montage abhängt, steht eine Prüfung – das verlangt die Betriebssicherheitsverordnung, und das Montageprotokoll ist ihre Grundlage.
- Die Übergabe braucht zehn Dokumentarten: Betriebsanleitung, Schaltpläne, Konformitätsunterlagen, Ersatzteillisten, Prüfprotokolle, Software- und Parameterstände, Wartungsplan, Restpunkteliste, Abnahmeprotokoll und Fotodokumentation.
- Ein Dokumentations-Check prüft Vollständigkeit, Übereinstimmung mit dem Bestand, Lesbarkeit und Ablageort – bevor unterschrieben wird, nicht danach.
- Die Abnahme ist der rechtliche Wendepunkt: Mit ihr geht nach VOB/B die Gefahr über und beginnt in der Regel die Frist für Mängelansprüche – deshalb gehört sie förmlich, mit Protokoll und Vorbehalten, nicht stillschweigend.
- Die Einweisung des Betriebspersonals und die Übergabe an die Instandhaltung sind Teil der Inbetriebnahme, kein Anhang: Wer die Anlage künftig wartet, sollte beim Probelauf dabei sein.
- Im Rechenzentrum laufen Inbetriebnahme und Übergabe in gestuften Prüfungen bis zum integrierten Systemtest – die Montage liefert die mechanische Fertigstellung mit Nachweisen, auf denen alles Weitere aufbaut.
Was ist die Inbetriebnahme und Übergabe einer Anlage?
Die Inbetriebnahme einer Anlage ist der Prozess, in dem eine fertig montierte Anlage schrittweise unter Spannung, Druck, Medium und Last gesetzt, geprüft und auf ihre vereinbarte Funktion gebracht wird; die Übergabe ist der anschließende Akt, in dem der Auftragnehmer die Anlage mit Dokumentation, Einweisung und Protokoll an den Auftraggeber und dessen Betrieb übergibt. Dazwischen liegt die Abnahme – die Erklärung des Auftraggebers, dass die Leistung im Wesentlichen vertragsgerecht erbracht ist.
Drei Begriffe werden im Alltag vermischt und sollten getrennt bleiben. Mechanische Fertigstellung heißt: Die Anlage ist montiert, ausgerichtet, verankert und angeschlossen, aber noch nicht in Betrieb – im internationalen Sprachgebrauch Mechanical Completion. Inbetriebnahme – englisch Commissioning – heißt: Die Anlage wird gestuft in Betrieb genommen und geprüft. Abnahme heißt: Der Auftraggeber erklärt, dass er die Leistung als vertragsgemäß annimmt. Übergabe – Handover – ist schließlich der organisatorische Wechsel vom Projekt in den Betrieb. Eine Anlage kann in Betrieb sein, ohne abgenommen zu sein; sie kann abgenommen sein, ohne übergeben zu sein. Jede Lücke zwischen diesen Zuständen kostet später Zeit.
Wer übergibt an wen?
Bei einer Anlage mit mehreren Beteiligten gibt es mehrere Übergaben: Der Montagepartner übergibt die mechanische Fertigstellung an den Anlagenbauer oder das Elektrogewerk, der Anlagenbauer übergibt die in Betrieb genommene Anlage an den Auftraggeber, der Projektleiter übergibt an den Betrieb. Der Bauleiter ist die Person, die diese Kette kennt und dafür sorgt, dass an jedem Punkt ein Protokoll entsteht. Was unsere Montage in dieser Kette leistet, beschreibt unsere Seite zur Industriemontage im Bestand.

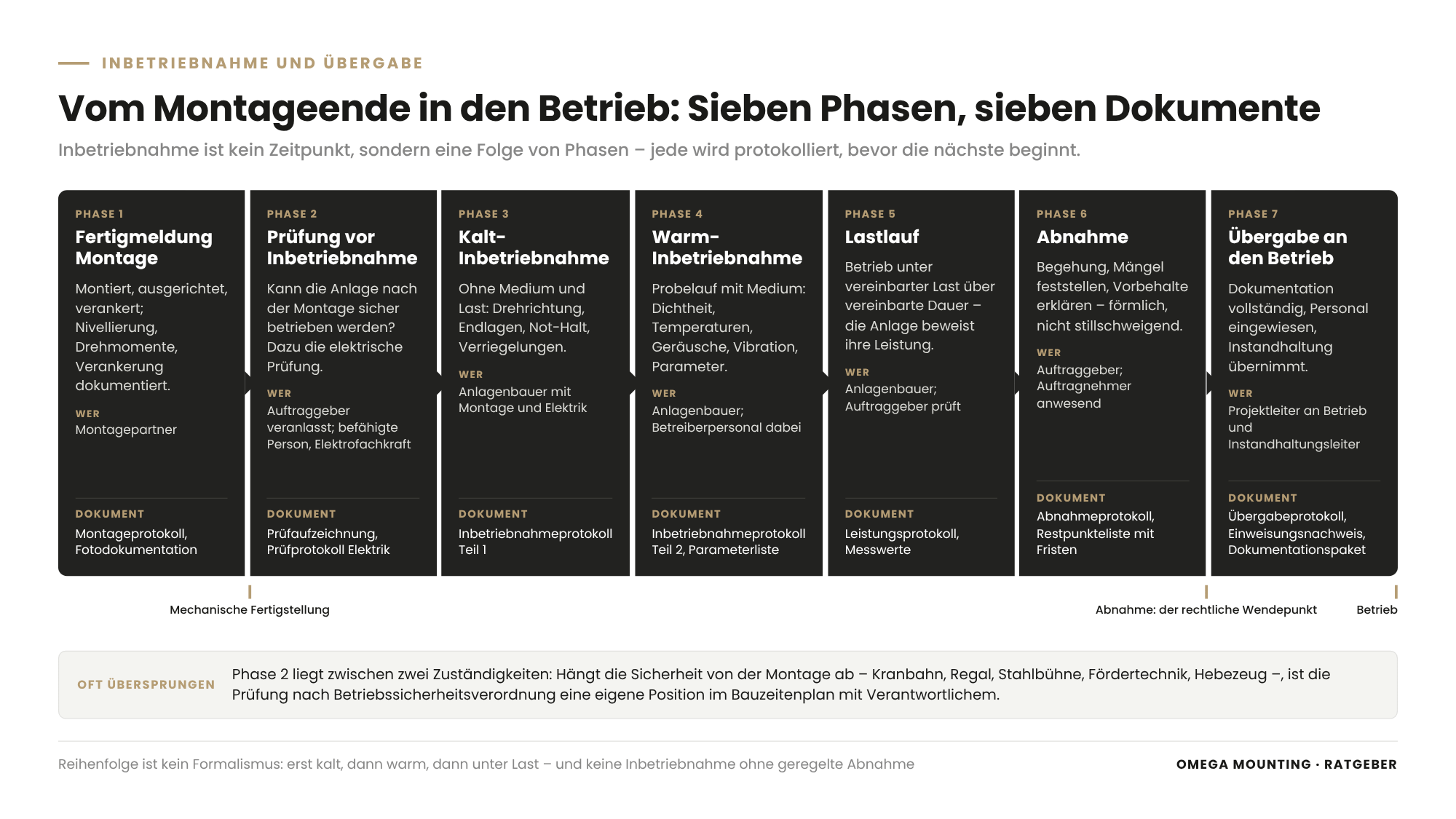

Welche Phasen liegen zwischen Montageende und Betrieb?
Zwischen Montageende und Betrieb liegen sieben Phasen: die Fertigmeldung der Montage mit Montageprotokoll, die Prüfung vor Inbetriebnahme, die Kalt-Inbetriebnahme ohne Medium und Last, die Warm-Inbetriebnahme mit Probelauf, der Lastlauf oder Leistungsnachweis, die Abnahme mit Restpunkteliste und die Übergabe mit Einweisung und Dokumentation. Die Tabelle zeigt, wer jeweils verantwortlich ist und welches Dokument entsteht.
| Phase | Was passiert | Verantwortlich (typisch) | Dokument |
|---|---|---|---|
| Fertigmeldung Montage | Anlage montiert, ausgerichtet, verankert; Nivellierung, Drehmomente, Verankerung dokumentiert | Montagepartner | Montageprotokoll, Fotodokumentation, Fertigmeldung |
| Prüfung vor Inbetriebnahme | Prüfung durch befähigte Person, ob die Anlage nach Montage sicher betrieben werden kann; elektrische Prüfung | Auftraggeber veranlasst; befähigte Person / Elektrofachkraft | Prüfaufzeichnung, Prüfprotokoll Elektrik |
| Kalt-Inbetriebnahme | Funktionsprüfung ohne Medium und Last: Drehrichtung, Endlagen, Sicherheitseinrichtungen, Not-Halt, Verriegelungen | Anlagenbauer mit Montage und Elektrik | Inbetriebnahmeprotokoll Teil 1, Prüfliste Sicherheitseinrichtungen |
| Warm-Inbetriebnahme / Probelauf | Betrieb mit Medium, ohne oder mit Teillast; Dichtheit, Temperaturen, Geräusche, Vibration, Parameter | Anlagenbauer; Betreiberpersonal wird einbezogen | Inbetriebnahmeprotokoll Teil 2, Parameterliste |
| Lastlauf / Leistungsnachweis | Betrieb unter vereinbarter Last über vereinbarte Dauer; Nachweis der Leistungswerte | Anlagenbauer; Auftraggeber prüft | Leistungsprotokoll, Messwerte |
| Abnahme | Begehung, Feststellung von Mängeln, Vorbehalte, Erklärung der Abnahme | Auftraggeber; Auftragnehmer anwesend | Abnahmeprotokoll, Restpunkteliste mit Fristen |
| Übergabe an den Betrieb | Dokumentation vollständig, Einweisung des Personals, Übergabe an Instandhaltung | Projektleiter an Betrieb / Instandhaltungsleiter | Übergabeprotokoll, Einweisungsnachweis, Dokumentationspaket |
Die Prüfung vor Inbetriebnahme
Eine Phase wird regelmäßig übersprungen, weil sie zwischen zwei Zuständigkeiten liegt: die Prüfung vor der ersten Inbetriebnahme. Hängt die Sicherheit einer Anlage von der Montage ab – Kranbahn, Regal, Stahlbühne, Fördertechnik, Hebezeug –, muss sie nach der Montage und vor der ersten Verwendung geprüft werden; das verlangt § 14 der Betriebssicherheitsverordnung, und die Technische Regel für Betriebssicherheit TRBS 1201 (Prüfungen und Kontrollen von Arbeitsmitteln) konkretisiert, was die Prüfaufzeichnung enthalten muss. Für Sie als Bauleiter heißt das: Die Prüfung ist eine eigene Position im Bauzeitenplan mit einem Verantwortlichen – nicht die Erwartung, dass „der Hersteller das mitmacht“. Das Montageprotokoll mit Nivellierung, Diagonalmaßen, Drehmomenten und Verankerung ist die Grundlage dieser Prüfung; welche Anlagen welche Prüfung brauchen, haben wir im Grundlagen-Ratgeber zu den Prüfpflichten für Betreiber in einer Tabelle zusammengestellt.
Kalt vor warm, warm vor Last
Die Reihenfolge der Inbetriebnahme ist kein Formalismus. Wer eine Pumpe mit Medium anfährt, bevor Drehrichtung und Endlagen geprüft sind, riskiert die Pumpe; wer einen Generator unter Last setzt, bevor Schutzeinrichtungen getestet sind, riskiert mehr. Deshalb: erst die Funktion ohne Medium (kalt), dann mit Medium ohne Last (warm), dann unter Last. Jede Stufe wird protokolliert, bevor die nächste beginnt – und jede Stufe hat ein Abbruchkriterium.
Welche Unterlagen gehören zur Übergabe einer Anlage?

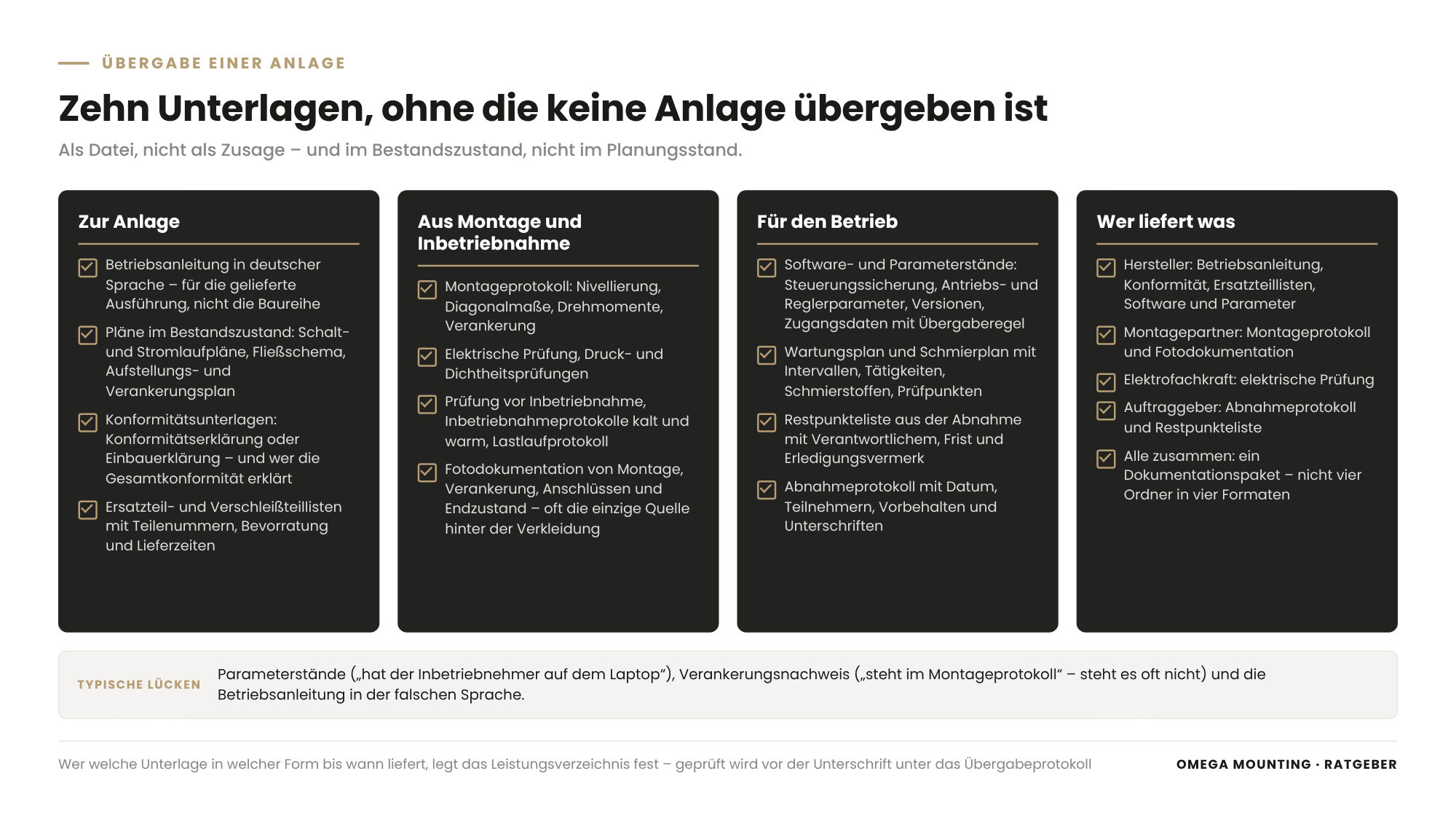

Zur Übergabe einer Anlage gehören zehn Dokumentarten: die Betriebsanleitung des Herstellers, die Schalt- und Stromlaufpläne sowie Fließ- und Aufstellungspläne im Bestandszustand, die Konformitätsunterlagen, die Ersatzteil- und Verschleißteillisten, die Prüfprotokolle aus Montage und Inbetriebnahme, die Software- und Parameterstände, der Wartungsplan mit Schmierplan, die Restpunkteliste, das Abnahmeprotokoll und die Fotodokumentation. Fehlt eine davon, fehlt sie nicht bei der Übergabe, sondern bei der ersten Störung um drei Uhr nachts.
Die Unterlagenliste
- Betriebsanleitung des Herstellers in deutscher Sprache, für die gelieferte Ausführung – nicht die Baureihe –, mit Angaben zu Transport, Aufstellung, Bedienung, Instandhaltung und Störungsbeseitigung.
- Pläne im Bestandszustand: Schaltpläne und Stromlaufpläne, Fließschema für Medien, Aufstellungsplan mit tatsächlichen Positionen, Fundament- und Verankerungsplan – so, wie gebaut wurde, nicht wie geplant war.
- Konformitätsunterlagen: Konformitätserklärung mit Kennzeichnung für vollständige Maschinen; bei unvollständigen Maschinen, die erst vor Ort zu einer Anlage zusammengefügt werden, die Einbauerklärung und die Klärung, wer die Gesamtkonformität erklärt – ein Punkt, der vor der Vergabe geregelt sein sollte, nicht bei der Übergabe.
- Ersatzteil- und Verschleißteillisten mit Teilenummern, empfohlener Bevorratung und Lieferzeiten; dazu die Liste der bei der Inbetriebnahme bereits getauschten Teile.
- Prüfprotokolle: Montageprotokoll (Nivellierung, Diagonalmaße, Drehmomente, Verankerung), elektrische Prüfung, Druck- und Dichtheitsprüfungen, Prüfung vor Inbetriebnahme, Inbetriebnahmeprotokolle kalt und warm, Lastlaufprotokoll.
- Software- und Parameterstände: Sicherung der Steuerungsprogramme, Parameterlisten der Antriebe und Regler, Versionsstände, Zugangsdaten mit Übergaberegel – damit die Anlage nach einem Steuerungstausch so läuft wie am Übergabetag.
- Wartungsplan und Schmierplan mit Intervallen, Tätigkeiten, Schmierstoffen und Prüfpunkten – als Grundlage für die Gefährdungsbeurteilung des Betreibers und einen späteren Wartungsvertrag.
- Restpunkteliste aus der Abnahme mit Verantwortlichem, Frist und Erledigungsvermerk je Punkt.
- Abnahmeprotokoll mit Datum, Teilnehmern, Vorbehalten und Unterschriften.
- Fotodokumentation von Montage, Verankerung, Anschlüssen und Endzustand – oft die einzige Quelle, wenn später etwas hinter einer Verkleidung liegt.
Wer liefert was
Die Liste zeigt, warum Übergabe eine Koordinationsaufgabe ist: Betriebsanleitung, Konformität, Ersatzteile und Software kommen vom Hersteller; Montageprotokoll und Fotodokumentation vom Montagepartner; elektrische Prüfung von der Elektrofachkraft; Abnahmeprotokoll und Restpunkteliste vom Auftraggeber. Damit am Ende ein Dokumentationspaket entsteht und nicht vier Ordner in vier Formaten, legt das Leistungsverzeichnis fest, wer welche Unterlage in welcher Form bis wann liefert; wie Sie das formulieren, zeigt unser Ratgeber zum Leistungsverzeichnis für Montage und Einbringung.
Wie prüfen Sie die Dokumentation vor der Übergabe?
Die Dokumentation prüfen Sie vor der Übergabe in vier Schritten: Vollständigkeit gegen die Unterlagenliste, Übereinstimmung mit dem tatsächlichen Bestand, Lesbarkeit und Verwendbarkeit für den Betrieb sowie Ablage an einem Ort, den Instandhaltung und Betreiber kennen. Der Check findet statt, bevor das Übergabeprotokoll unterschrieben wird – danach fehlt der Hebel, Nachlieferungen durchzusetzen.
Schritt 1: Vollständigkeit
Gehen Sie die zehn Dokumentarten durch und haken Sie ab, was vorliegt – als Datei, nicht als Zusage. Typische Lücken: Parameterstände („hat der Inbetriebnehmer auf dem Laptop“), Verankerungsnachweis („steht im Montageprotokoll“ – steht es oft nicht) und die Betriebsanleitung in der falschen Sprache.
Schritt 2: Übereinstimmung mit dem Bestand
Pläne, die den Planungsstand zeigen, sind für die Instandhaltung wertlos, wenn die Anlage anders gebaut wurde. Prüfen Sie stichprobenartig: Steht die Anlage dort, wo der Aufstellungsplan sie zeigt? Stimmen Klemmenbezeichnungen im Schaltplan mit dem Schaltschrank überein? Sind nachträgliche Änderungen aus der Inbetriebnahme eingearbeitet? Bei der Montage von Stromverteilern in einer Datenhalle ist die Laservermessung mit markierten Absetzpositionen genau dieser Abgleich – jede Position ist vermessen, bevor der Schrank steht, und nach dem Absetzen dokumentiert.
Schritt 3: Lesbarkeit und Verwendbarkeit
Eine Dokumentation ist für den Betrieb geschrieben, nicht für das Projekt. Kann der Instandhaltungsleiter aus dem Wartungsplan einen Prüfkalender bauen? Findet die Elektrofachkraft im Stromlaufplan die Sicherung, die sie sucht? Ist die Ersatzteilliste so beschriftet, dass der Einkauf bestellen kann? Wenn nicht, ist die Dokumentation vorhanden, aber nicht übergeben.
Schritt 4: Ablage
Legen Sie vor der Übergabe fest, wo das Dokumentationspaket liegt – Anlagenakte, digitales Instandhaltungssystem, Projektordner – und wer es fortschreibt. Die beste Dokumentation nützt nichts, wenn sie nach dem Projekt auf dem Laufwerk des ausgeschiedenen Projektleiters liegt.
Wann beginnt die Gewährleistung – und was hat die Abnahme damit zu tun?

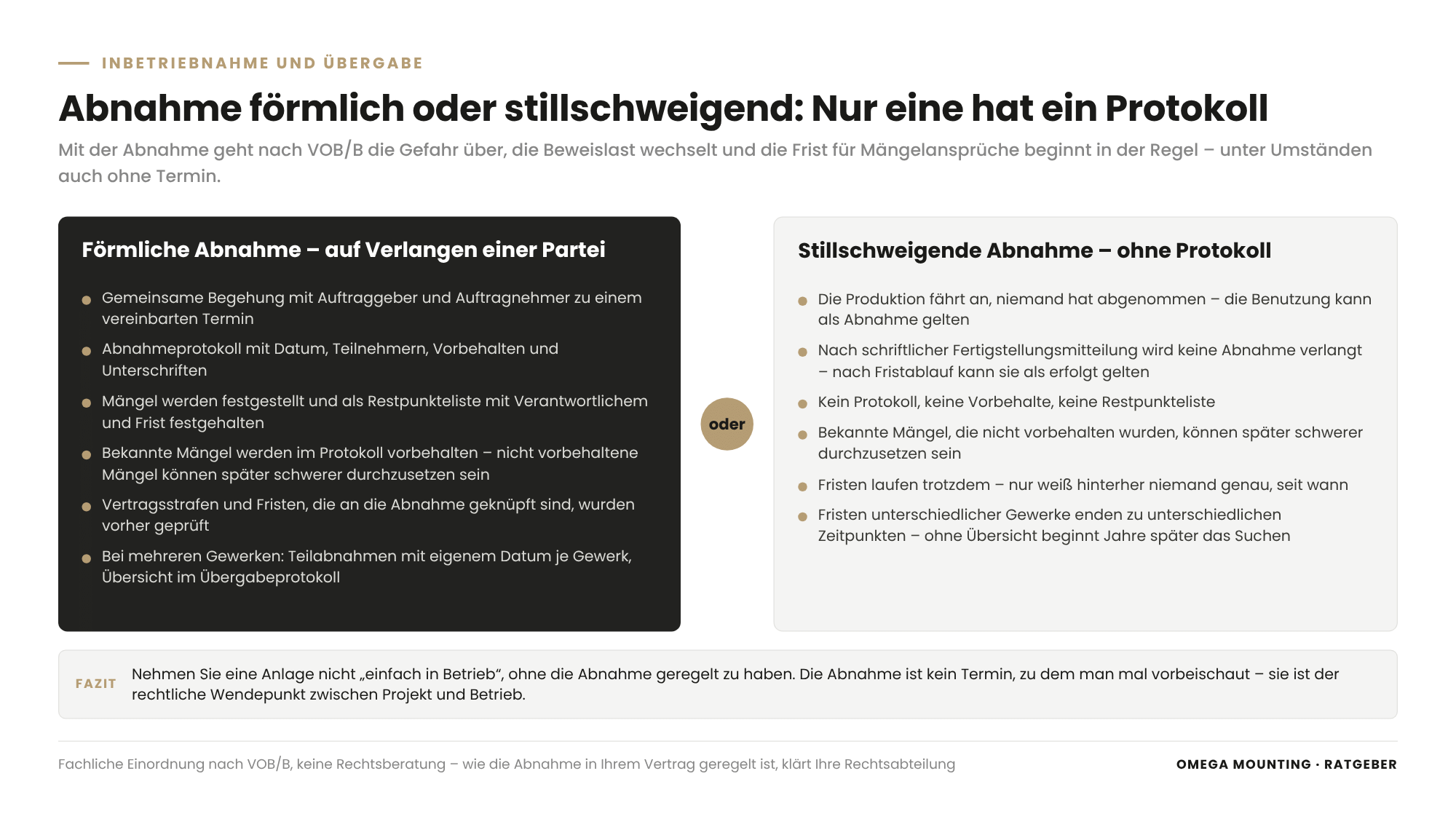

Die Gewährleistung – genauer: die Frist für Mängelansprüche – beginnt bei Bau- und Montageleistungen in der Regel mit der Abnahme; deshalb ist die Abnahme der rechtliche Wendepunkt zwischen Projekt und Betrieb, an dem auch die Gefahr für die Leistung auf den Auftraggeber übergeht und die Beweislast für Mängel wechselt. Diese Einordnung folgt der VOB/B, die in vielen Montageverträgen als Vertragsgrundlage vereinbart ist; bei einem reinen BGB-Werkvertrag gelten vergleichbare Grundsätze mit eigenen Fristen. Dieses Kapitel ist eine fachliche Einordnung und keine Rechtsberatung – wie die Abnahme in Ihrem Vertrag geregelt ist, klären Sie mit Ihrer Rechtsabteilung oder Ihrem Vertragsjuristen.
Förmlich, nicht stillschweigend
Die VOB/B kennt in § 12 die förmliche Abnahme auf Verlangen einer Partei – mit gemeinsamer Begehung, Protokoll, Feststellung von Mängeln und Vorbehalten. Sie kennt aber auch Abnahmefiktionen: Wird nach schriftlicher Fertigstellungsmitteilung innerhalb einer Frist keine Abnahme verlangt, oder wird die Leistung in Benutzung genommen, kann die Abnahme als erfolgt gelten. Für Bauleiter folgt daraus eine klare Regel: Nehmen Sie eine Anlage nicht „einfach in Betrieb“, ohne die Abnahme geregelt zu haben. Wer die Produktion anfährt, bevor abgenommen ist, läuft Gefahr, die Abnahme stillschweigend zu erklären – mit allen Folgen für Fristen und Beweislast, aber ohne Protokoll und ohne Vorbehalte.
Vorbehalte und Restpunkte
Bekannte Mängel, die bei der Abnahme nicht vorbehalten werden, können später schwerer durchzusetzen sein. Deshalb gehört die Restpunkteliste ins Abnahmeprotokoll – jeder Punkt mit Verantwortlichem und Frist – und deshalb ist die Abnahme kein Termin, zu dem man „mal vorbeischaut“. Vertragsstrafen und Fristen, die an die Abnahme geknüpft sind, sollten vorher geprüft sein.
Teilabnahmen bei Anlagen mit vielen Beteiligten
Bei Anlagen, die aus mehreren Gewerken entstehen, bieten sich Teilabnahmen an: die mechanische Fertigstellung des Montagepartners, die Elektroinstallation, die Inbetriebnahme des Anlagenbauers. Jede Teilabnahme startet die Frist für ihren Teil – was für den Auftraggeber bedeutet, dass die Fristen unterschiedlicher Gewerke zu unterschiedlichen Zeitpunkten enden. Eine Übersicht im Übergabeprotokoll, wer wann abgenommen wurde, erspart drei Jahre später viel Suchen.
Welche Rolle spielt die Einweisung des Betriebspersonals?
Die Einweisung des Betriebspersonals ist der Teil der Übergabe, der aus einer dokumentierten Anlage eine betreibbare macht: Bediener lernen Betrieb, Störungsverhalten und Grenzen der Anlage, die Instandhaltung lernt Wartungspunkte, Schmierstellen, Ersatzteile und Freischaltstellen – und der Betreiber erfüllt damit zugleich einen Teil seiner Unterweisungspflicht vor der ersten Verwendung eines Arbeitsmittels nach § 12 der Betriebssicherheitsverordnung. Für Sie heißt das: Die Einweisung ist eine eigene Position mit Teilnehmerliste, nicht ein Gespräch am Rande des Probelaufs.
Zwei Einweisungen, zwei Zielgruppen
Die Bediener brauchen Betrieb, Störungsmeldungen, Not-Halt, Wiederanlauf und die Grenzen, innerhalb derer sie selbst eingreifen dürfen. Die Instandhaltung braucht etwas anderes: Wartungspunkte und Intervalle, Schmierstellen und Schmierstoffe, Verschleißteile und ihre Prüfung, Freischaltstellen für Strom, Druckluft und Hydraulik, Anschlagpunkte und Einbringwege für den späteren Tausch großer Komponenten. Am besten findet die zweite Einweisung während der Inbetriebnahme statt – wer beim Probelauf dabei war, kennt die Anlage anders als jemand, der sie als fertiges Objekt übernimmt.
Übergabe an die Instandhaltung als eigener Schritt
Wir empfehlen, die Übergabe an die Instandhaltung als eigenen Termin zu führen: Wartungsplan durchgehen, Ersatzteilbevorratung festlegen, Prüfkalender anlegen, Freischaltkonzept zeigen, Schmierplan übergeben, erste Wartung terminieren. Bei dieser Gelegenheit zeigt sich, ob die Dokumentation den Schritt 3 des Checks besteht – ob sie für den Betrieb geschrieben ist. Und bei dieser Gelegenheit sollte geklärt sein, wer die Anlage künftig wartet und ob dafür ein Vertrag entsteht.
Was ist bei Inbetriebnahme und Übergabe im Rechenzentrum anders?
Im Rechenzentrum läuft die Inbetriebnahme als gestufte Folge von Prüfungen – von der Werksabnahme der Komponenten über die Einzelprüfung vor Ort bis zum integrierten Systemtest, in dem Kühlung, Stromversorgung und Netzersatzanlagen gemeinsam unter Last laufen –, und die Übergabe erfolgt nicht an eine Produktion, sondern an einen Betrieb, der ab dem ersten Tag ohne Unterbrechung laufen soll. Die Montage liefert dafür die mechanische Fertigstellung mit Nachweisen, auf denen jede weitere Stufe aufbaut: Ein Stromverteilerschrank, der nicht dort steht, wo die Kabeltrasse ihn erwartet, hält den gesamten Test auf.
Lastbänke: die Netzersatzanlage unter Last
Ein Begriff aus dieser Welt ist für jede Inbetriebnahme lehrreich: die Lastbank – ein Gerät, das eine definierte elektrische Last erzeugt, um Generatoren, Netzersatzanlagen und Stromverteilung unter realen Bedingungen zu prüfen, bevor echte Verbraucher angeschlossen sind. Ohne Lastlauf ist eine Netzersatzanlage nicht übergabefähig, weil niemand weiß, ob sie im Ernstfall trägt. In anderen Branchen heißt dieser Schritt Leistungsnachweis oder Lastlauf – das Prinzip ist dasselbe: Die Anlage beweist ihre Leistung, bevor der Betrieb von ihr abhängt.
Vertiefung
Was die Montage in den gestuften Prüfungen eines Rechenzentrums konkret liefern muss – Nachweise, Protokolle, Restpunkte, Abstimmung mit dem Inbetriebnahme-Team –, beschreibt unser Ratgeber zum Commissioning im Rechenzentrum als Vertiefung dieses Kapitels. Unsere Leistungen für Rechenzentren finden Sie auf der Seite Datencenter-Bau.

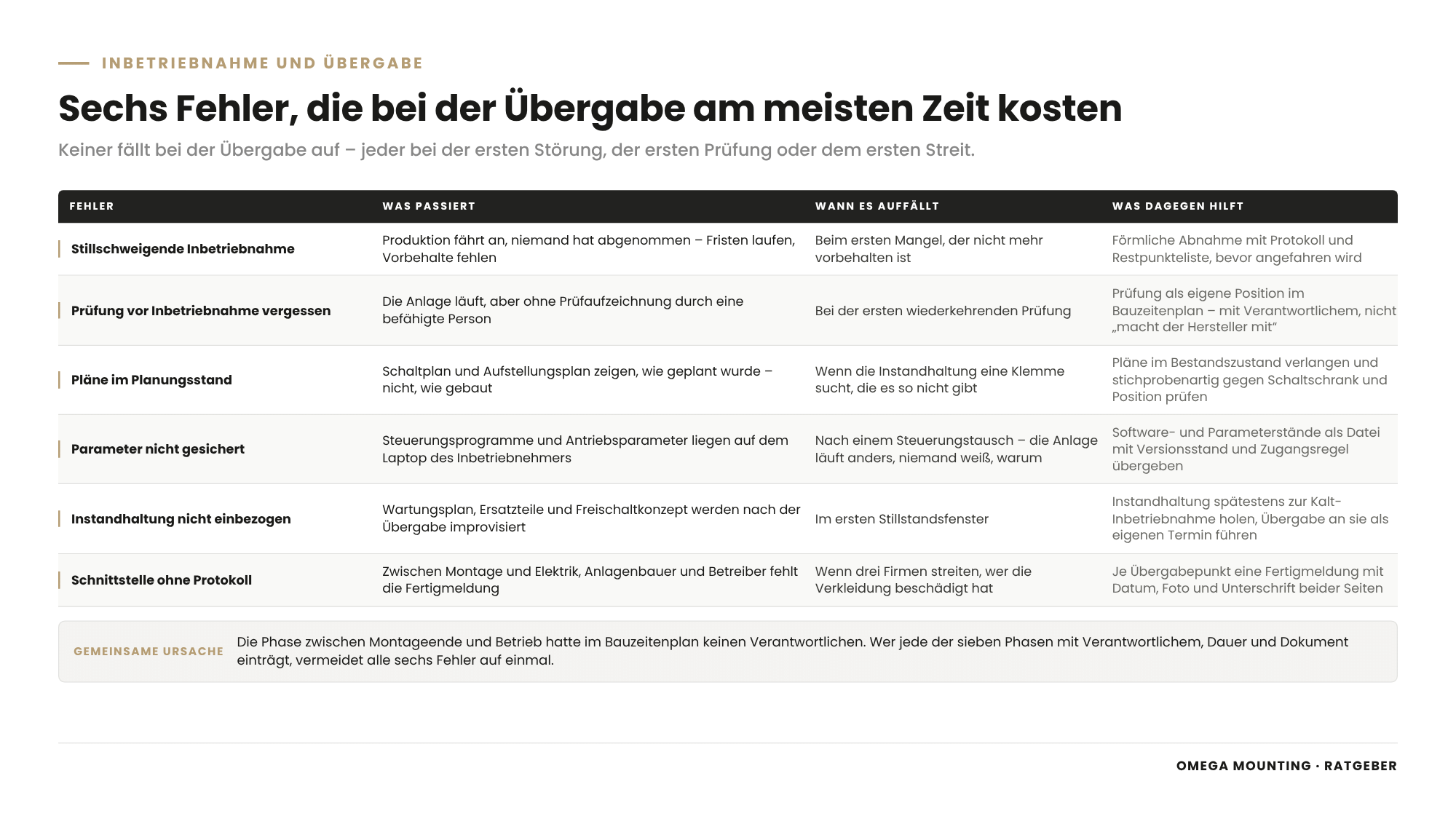

Welche Fehler kosten bei der Übergabe am meisten Zeit?
Die teuersten Fehler bei Inbetriebnahme und Übergabe sind die stillschweigende Inbetriebnahme ohne Abnahme, die übersprungene Prüfung vor Inbetriebnahme, die Dokumentation im Planungsstand statt im Bestandszustand, Parameter und Software auf dem Laptop des Inbetriebnehmers, die Instandhaltung, die erst nach der Übergabe von der Anlage erfährt, und die Schnittstelle zwischen Gewerken, an der niemand das Protokoll schreibt. Alle sechs haben dieselbe Ursache: Die Phase zwischen Montageende und Betrieb hatte im Bauzeitenplan keinen Verantwortlichen.
- Stillschweigende Inbetriebnahme: Produktion fährt an, niemand hat abgenommen – Fristen laufen, Vorbehalte fehlen.
- Prüfung vor Inbetriebnahme vergessen: Die Anlage läuft, aber ohne Prüfaufzeichnung – bei der ersten wiederkehrenden Prüfung fällt es auf.
- Pläne im Planungsstand: Die Instandhaltung sucht eine Klemme, die es so nicht gibt.
- Parameter nicht gesichert: Nach einem Steuerungstausch läuft die Anlage anders als am Übergabetag – und niemand weiß, warum.
- Instandhaltung nicht einbezogen: Wartungsplan, Ersatzteile und Freischaltkonzept werden nach der Übergabe improvisiert.
- Schnittstelle ohne Protokoll: Zwischen Montage und Elektrik, zwischen Anlagenbauer und Betreiber fehlt die Fertigmeldung – später streiten drei Firmen, wer die Verkleidung beschädigt hat. Welche Nachweise Sie von jedem Beteiligten verlangen sollten, steht in unserem Ratgeber zu den Nachweisen von Nachunternehmern; wie Sie solche Übergabepunkte zwischen Gewerken von Anfang an regeln, zeigt unser Ratgeber zu den Schnittstellen im Großprojekt.
So läuft das bei uns im Rhein-Main-Gebiet
Im Rhein-Main-Gebiet übergeben wir Anlagen meist an einem von zwei Punkten: an der mechanischen Fertigstellung, wenn ein Anlagenbauer oder das Elektrogewerk die Inbetriebnahme übernimmt – typisch in Rechenzentren in Frankfurt, Offenbach und Raunheim –, oder nach Probelauf und Funktionskontrolle, wenn wir eine Anlage im Bestand versetzt, instand gesetzt oder umgebaut haben. In beiden Fällen gilt dasselbe: Der Übergabepunkt wird vor dem Einsatz vereinbart, und er wird mit Protokoll und Fotos dokumentiert.
Zur Fertigmeldung gehören bei uns Nivellierung, Ausrichtung, Verankerung und Drehmomente mit Messwerten, die Fotodokumentation von Verankerung und Anschlüssen und die Liste offener Punkte, die wir selbst gefunden haben – bevor der Auftraggeber sie findet. Wer die Anlage später wartet, bekommt von uns auf Wunsch eine eigene Einweisung in Anschlagpunkte, Einbringwege und Freischaltstellen; oft sind wir es selbst, die Jahre später zum Tausch einer Komponente wiederkommen – und dann froh sind über das Protokoll von damals.
Von Rodgau aus erreichen wir Baustellen in Hanau, Darmstadt, Aschaffenburg und Wiesbaden kurzfristig – wichtig, wenn bei der Abnahme ein Restpunkt auftaucht, der vor dem Anfahren erledigt sein muss.
So machen wir das in der Praxis
Drei Einsätze aus unserem Auftragstagebuch zeigen drei Übergabepunkte: die mechanische Fertigstellung als Grundlage der elektrischen Inbetriebnahme, die Einbringung der Komponenten für den Lastlauf und die Montage vor dem Einbetonieren.
160 Stromverteilerschränke, ausgerichtet und bereit für den Anschluss
Beim Aufbau von 160 Stromverteilerschränken in einem Rechenzentrum im Rhein-Main-Gebiet lag unser Übergabepunkt an der mechanischen Fertigstellung: Die Schränke wurden ins Gebäude eingebracht, über den Schwerlastaufzug auf vier Ebenen – Keller, Erdgeschoss, erstes und zweites Obergeschoss – und acht Datenhallen verteilt, ausgepackt, mit Hubgerät und Traversen-Hubgestell angehoben und millimetergenau positioniert. Grundlage war die Laservermessung jeder Halle mit markierten Absetzpositionen; sämtliche Wege waren mit Schutzplatten und Vlies geschützt. Sechs Lift-&-Shift-Mechaniker arbeiteten mehrere Wochen vor Ort. Übergeben wurde je Halle ein Zustand, den der Beleg so beschreibt: „ausgerichtet und bereit für den elektrischen Anschluss“ – mit vermessenen Positionen, auf denen das Elektrogewerk und später die gestuften Prüfungen aufbauen konnten.
Lastbänke und Generatoren für die Inbetriebnahme in Frankfurt
Bei der Einbringung von Generatoren und Lastbänken in einem Frankfurter Rechenzentrum ging es um die Komponenten, mit denen eine Netzersatzanlage ihre Leistung nachweist. Fünf Schwertransporte wurden koordiniert, ein Autokran der 220-Tonnen-Klasse mit 71 Tonnen Ballast und 30 Metern Ausleger hob die Containermodule – rund 28 Tonnen Traglast bei rund 20 Metern Ausladung –, und alle Komponenten wurden an einem Langschicht-Arbeitstag millimetergenau positioniert. Im Einsatz: ein Lift-&-Shift-Manager als Projektleitung, eine dreiköpfige Kran-Crew und fünf Lkw-Fahrer. Der Einsatz zeigt, was ein Lastlauf logistisch bedeutet: Die Prüfmittel für die Inbetriebnahme sind selbst schwere Anlagen, die eingebracht, positioniert und nach dem Test wieder ausgebracht werden müssen – und die im Bauzeitenplan einen eigenen Platz brauchen.

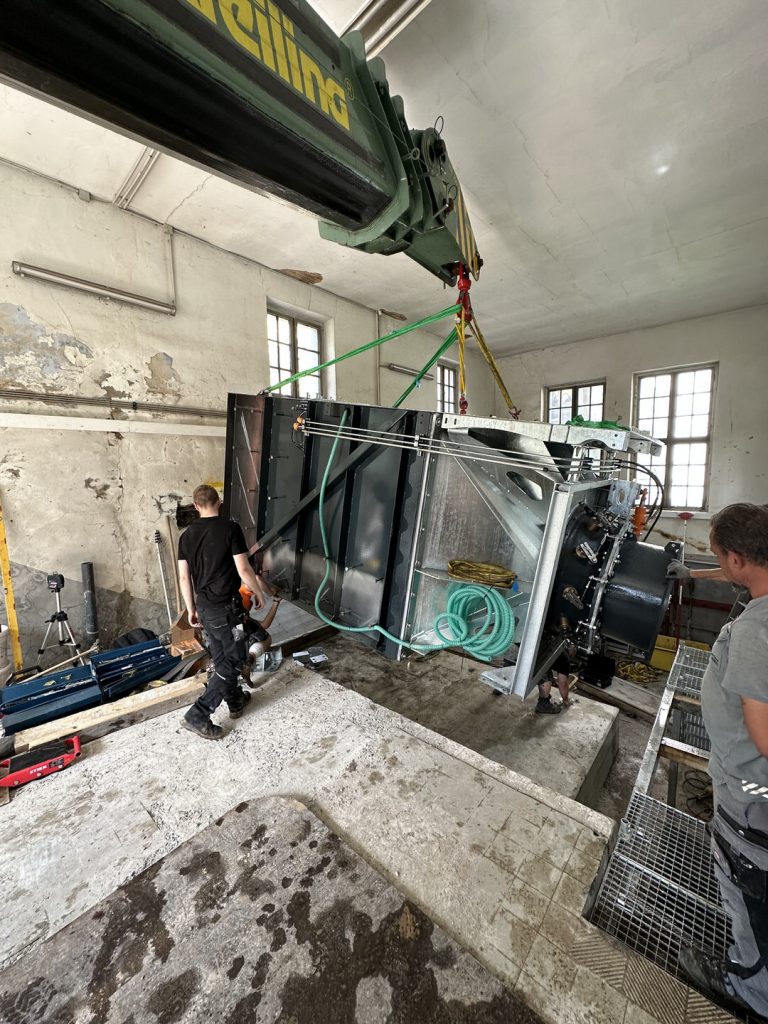

Wasserkraftwerk im Bestandsgebäude: Übergabe vor dem Einbetonieren
Bei der Montage eines Wasserkraftwerks in einem Bestandsgebäude lag der Übergabepunkt vor dem Einbetonieren. Das Gebäude befand sich noch in der Sanierung, die marode Zufahrt trug keinen Kran – also wurden große Stahlplatten ausgelegt, über die Kran und Panzerrollen sicher fahren konnten. Ein kompakter Kran, der mit angehobener Last fahren kann, brachte die Komponenten ein; der Trichter wurde mit Kettenzügen eingesetzt, das Flussbett mit Holzverbau und Sandsäcken trockengelegt, Elektromotor, Hydraulikaggregat und Bogen eingebracht, fixiert und abgestützt. Erst danach wurde einbetoniert, und erst dann begann die Inbetriebnahme durch den Anlagenbauer. Ein Übergabepunkt, an dem nichts mehr korrigierbar ist – weshalb Position, Ausrichtung und Abstützung vor dem Beton dokumentiert waren.
Steht bei Ihnen eine Anlage kurz vor Inbetriebnahme und Übergabe – in Frankfurt, Hanau, Darmstadt oder Aschaffenburg? Dann sprechen Sie uns an: Eine Begehung klärt meist in einer Stunde, welche Übergabepunkte Ihr Projekt hat und welche Nachweise an jedem davon entstehen sollten.
Was das für Ihre Rolle bedeutet
Für Einkäufer: Schreiben Sie Inbetriebnahme, Abnahme und Übergabe als eigene Positionen ins Leistungsverzeichnis – mit der Unterlagenliste, dem Format der Dokumentation, der Einweisung mit Teilnehmerliste und dem Übergabepunkt je Beteiligtem. Regeln Sie, wer die Prüfung vor Inbetriebnahme veranlasst und bezahlt, und knüpfen Sie Schlusszahlungen an das vollständige Dokumentationspaket, nicht an die Fertigmeldung.
Für Planer: Planen Sie die Inbetriebnahme mit: Platz und Anschlüsse für Lastbänke und Prüfmittel, Zugänglichkeit der Prüfpunkte, Messstellen, Freischaltstellen. Legen Sie fest, welche Pläne im Bestandszustand zu liefern sind und in welchem Format – und wer die Gesamtkonformität einer Anlage aus mehreren Komponenten erklärt. Diese Frage gehört in die Planung, nicht in die Abnahme.
Für Projektleiter und Bauleiter: Als Projektleiter tragen Sie die sieben Phasen in den Bauzeitenplan ein – jede mit Verantwortlichem, Dauer und Dokument – und verhindern die stillschweigende Inbetriebnahme. Als Bauleiter führen Sie vor Ort die Fertigmeldungen der Gewerke zusammen, veranlassen die Prüfung vor Inbetriebnahme, organisieren Abnahmebegehung und Restpunkteliste und sorgen dafür, dass die Instandhaltung beim Probelauf dabei ist. Der Dokumentations-Check ist Ihre letzte Aufgabe vor der Unterschrift.
Für Instandhaltungsleiter: Lassen Sie sich früh in das Projekt holen – spätestens zur Kalt-Inbetriebnahme. Prüfen Sie Wartungsplan, Ersatzteilliste und Freischaltkonzept auf Verwendbarkeit, legen Sie den Prüfkalender vor der Übergabe an und fordern Sie Parameterstände und Softwaresicherung als Datei. Übernehmen Sie keine Anlage ohne Prüfaufzeichnung der Prüfung vor Inbetriebnahme.
Für Facility Manager und Betreiber: Sie tragen ab der Übergabe die Betreiberverantwortung. Prüfen Sie, ob die Unterlagen reichen, um Gefährdungsbeurteilung, Prüfkalender und Unterweisung aufzubauen, und ob die Abnahmen aller Gewerke mit Datum dokumentiert sind – die Fristen für Mängelansprüche enden zu unterschiedlichen Zeitpunkten. Im Rechenzentrum gehört dazu die Übersicht, welche gestuften Prüfungen bestanden sind und welche Restpunkte noch offen sind.
Für Hersteller und Anlagenbauer, die einen Montagepartner suchen: Vereinbaren Sie den Übergabepunkt mit Ihrem Montagepartner vor dem Einsatz – mechanische Fertigstellung, Probelauf oder Abnahme – und legen Sie fest, welche Nachweise Sie an diesem Punkt bekommen: Nivellierung, Drehmomente, Verankerung, Fotos, Restpunkte. Ein Montagepartner, der diese Nachweise liefert, macht Ihre Inbetriebnahme planbar und Ihre Abnahme kürzer.
Übergabe-Checkliste zum Anfordern
Die Übergabe-Checkliste Anlage führt auf zwei Seiten durch die sieben Phasen von der mechanischen Fertigstellung bis zur Übergabe an die Instandhaltung – je Phase mit Verantwortlichem und Ergebnis – und enthält die Unterlagenliste zum Abhaken, die Restpunkteliste, den Einweisungsnachweis und das Übergabeprotokoll als Vorlage. Sie hilft Bauleitern, die Phase zwischen Montageende und Betrieb zu planen, und Instandhaltungsleitern, eine Anlage mit allem zu übernehmen, was sie für den ersten Wartungszyklus brauchen. Fordern Sie die Checkliste über unser Kontaktformular an – Stichwort „Übergabe-Checkliste“.
Warum Omega Mounting?
Wir sitzen in Rodgau bei Frankfurt und übergeben Anlagen so, dass die nächste Phase darauf aufbauen kann: mit vermessenen Positionen, dokumentierter Verankerung und Ausrichtung, Fotodokumentation und einer Liste offener Punkte, die wir selbst gefunden haben. Die verlinkten Einsätze zeigen das – 160 Verteilerschränke ausgerichtet und bereit für den Anschluss, die Komponenten für den Lastlauf an einem Tag eingebracht, ein Wasserkraftwerk dokumentiert fixiert, bevor der Beton kam. Wir kennen beide Seiten der Übergabe, weil wir Anlagen nicht nur montieren, sondern Jahre später warten, versetzen und Komponenten tauschen; Teile und Hilfskonstruktionen, die dafür fehlen, fertigen wir in unserer Werkstatt in Rodgau. Sie bekommen bei uns einen Ansprechpartner für Einbringung, Montage, Übergabe und spätere Instandhaltung – mit kurzen Wegen im Rhein-Main-Gebiet und einer 24-Stunden-Hotline, wenn vor dem Anfahren noch ein Restpunkt erledigt werden muss.
Fazit
Inbetriebnahme und Übergabe einer Anlage sind kein Anhang der Montage, sondern eine eigene Projektphase mit sieben Stationen, zehn Dokumentarten und einem rechtlichen Wendepunkt, der Abnahme. Wer jede Station mit einem Verantwortlichen und einem Dokument versieht, die Prüfung vor Inbetriebnahme einplant, die Dokumentation vor der Unterschrift prüft und die Instandhaltung zum Probelauf holt, übergibt eine Anlage, die am ersten Betriebstag läuft – und bei der ersten Störung nicht an einer fehlenden Unterlage scheitert. Schicken Sie uns Ihren Bauzeitenplan, die Anlagenliste und den geplanten Übergabetermin – wir melden uns mit einer ehrlichen Einschätzung, welche Übergabepunkte und Nachweise Ihr Projekt braucht.
Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?
Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.
100 % unverbindlich & kostenfrei
Diese Ratgeber könnten Sie auch interessieren
Über den Autor
Tobias Schott
Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung
Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.
Häufig gestellte Fragen
Die Inbetriebnahme ist der technische Prozess, in dem eine montierte Anlage gestuft unter Spannung, Medium und Last gesetzt und geprüft wird. Die Abnahme ist die rechtliche Erklärung des Auftraggebers, dass die Leistung im Wesentlichen vertragsgemäß ist – mit ihr beginnt in der Regel die Frist für Mängelansprüche. Die Übergabe ist der organisatorische Wechsel vom Projekt in den Betrieb mit Dokumentation und Einweisung. Eine Anlage kann in Betrieb sein, ohne abgenommen oder übergeben zu sein.
Betriebsanleitung in deutscher Sprache, Schalt- und Aufstellungspläne im Bestandszustand, Konformitätsunterlagen, Ersatzteil- und Verschleißteillisten, Prüfprotokolle aus Montage und Inbetriebnahme, Software- und Parameterstände als Datei, Wartungs- und Schmierplan, Restpunkteliste, Abnahmeprotokoll und Fotodokumentation. Legen Sie die Liste und das Format im Leistungsverzeichnis fest und prüfen Sie sie vor der Unterschrift des Übergabeprotokolls.
Ja, wenn ihre Sicherheit von der Montage abhängt – etwa Kranbahnen, Regale, Stahlbühnen, Fördertechnik und Hebezeuge. Die Betriebssicherheitsverordnung verlangt in diesen Fällen eine Prüfung nach der Montage und vor der ersten Verwendung durch eine zur Prüfung befähigte Person, mit Prüfaufzeichnung. Das Montageprotokoll mit Nivellierung, Drehmomenten und Verankerung ist die Grundlage dieser Prüfung; sie gehört als eigene Position in den Bauzeitenplan.
Die Frist für Mängelansprüche beginnt bei Verträgen nach VOB/B in der Regel mit der Abnahme; bei einem BGB-Werkvertrag gelten vergleichbare Grundsätze mit eigenen Fristen. Weil die Abnahme auch stillschweigend durch Inbetriebnahme oder nach einer Fertigstellungsmitteilung als erfolgt gelten kann, sollten Sie sie förmlich mit Protokoll und Vorbehalten durchführen. Das ist eine fachliche Einordnung, keine Rechtsberatung – die konkrete Regelung steht in Ihrem Vertrag.
Jeder festgestellte Mangel oder offene Punkt mit Beschreibung, Ort, Verantwortlichem, Frist und Erledigungsvermerk – und die Einstufung, ob der Punkt die Inbetriebnahme oder den Betrieb behindert. Die Liste ist Teil des Abnahmeprotokolls und wird bis zur Erledigung fortgeschrieben. Punkte, die bei der Abnahme bekannt waren und nicht vorbehalten wurden, können später schwerer durchzusetzen sein.
Dass sie als eigener Termin stattfindet, möglichst während der Inbetriebnahme: Wartungsplan und Schmierplan durchgehen, Ersatzteilbevorratung festlegen, Prüfkalender anlegen, Freischaltstellen und Anschlagpunkte zeigen, erste Wartung terminieren. Die Instandhaltung sollte beim Probelauf dabei sein und Parameterstände sowie Softwaresicherung als Datei erhalten – nicht als Zusage.
Omega Mounting montiert von Rodgau aus Anlagen in Frankfurt, Offenbach, Hanau, Darmstadt, Aschaffenburg und im gesamten Rhein-Main-Gebiet und übergibt sie an einem vereinbarten Punkt – mechanische Fertigstellung, Probelauf oder Abnahme – mit Montageprotokoll, Fotodokumentation und Restpunkteliste. Die elektrische und verfahrenstechnische Inbetriebnahme übernehmen Anlagenbauer und Elektrogewerk; wir liefern die Nachweise, auf denen sie aufbauen.
Die sieben Phasen gelten überall; unterschiedlich sind Tiefe und Form. Im Rechenzentrum laufen Inbetriebnahme und Übergabe als gestufte Prüfungen bis zum integrierten Systemtest, in Lebensmittelbetrieben kommen Hygienefreigaben und Schmierstoffvorgaben hinzu, in der Produktion steht der Lastlauf unter Taktbedingungen im Mittelpunkt. Die Unterlagenliste und der Dokumentations-Check sind in allen Branchen dieselben.
Über eine kurze Anfrage mit drei Angaben: welche Anlage es betrifft (Art, Gewicht, Standort), welche Gewerke beteiligt sind und wann Inbetriebnahme und Übergabe geplant sind. Wir vereinbaren eine Begehung, klären die Übergabepunkte zwischen Montage, Elektrik, Anlagenbauer und Betrieb und schicken Ihnen eine schriftliche Einschätzung mit den Nachweisen, die an jedem Punkt entstehen sollten – mit der Übergabe-Checkliste als Arbeitshilfe. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
