Stillstandskosten berechnen: Was eine Stunde Stillstand wirklich kostet

Von Tobias Schott  ·  Lesezeit ca. 23 Minuten  ·  Stand: Oktober 2026

Portalkran und selbst gefertigtes Schienensystem vor dem Lüfter der Lackieranlage
Ein Lager, ein Lüfter, eine ganze Lackieranlage: Was ein Ausfall hier kostet, entscheidet sich vor dem Ausfall.

Stillstandskosten sind nie nur die Rechnung für die Reparatur – sie setzen sich aus Produktionsausfall, wartendem Personal, Eilbeschaffung, Vertragsstrafen, Folgeschäden und Nacharbeit zusammen, und wer sie je Anlage berechnet, kann Instandhaltung begründen statt verteidigen.

Wenn eine Anlage steht, kennt jeder im Betrieb die Zahl, die auf der Rechnung des Dienstleisters steht. Kaum jemand kennt die Zahl, die der Stillstand selbst gekostet hat. Dabei ist genau diese zweite Zahl der Grund, warum Instandhaltung sich lohnt – oder nicht. Wer seine Stillstandskosten berechnen kann, führt eine andere Diskussion mit Controlling und Geschäftsführung: nicht „Was kostet die Wartung?“, sondern „Was kostet es, sie nicht zu machen?“.

Dieser Ratgeber liefert dafür den Rechenweg. Sie finden hier bewusst keine Zahlen aus dem Internet, keine Branchendurchschnitte und keine Beispielrechnung – jeder Betrieb hat eigene Deckungsbeiträge, Schichtmodelle, Lieferverpflichtungen und Vertragsstrafen, und eine fremde Zahl führt zu einer falschen Entscheidung. Stattdessen bekommen Sie die Kostenarten, die in die Rechnung gehören, eine Formel mit Platzhaltern, in die Sie Ihre eigenen Werte einsetzen, und die Zeitachse eines Stillstands, die zeigt, wo die Dauer entsteht – und wo sie sich verkürzen lässt.

Die Beispiele stammen aus unseren Einsätzen im Rhein-Main-Gebiet: ein Notfalleinsatz an einem Sonntagabend, der zeigt, wie ein ungeplanter Stillstand seine Zeitachse füllt; ein Lagertausch in einer Lackieranlage bei Offenbach, der zeigt, wie ein geplanter Stillstand dieselbe Arbeit in ein Wochenende legt; und eine Generatorrevision, bei der die Hebearbeiten die Dauer bestimmten. Der Artikel vertieft unseren Grundlagen-Ratgeber zur Instandhaltungsstrategie, der erklärt, warum Run-to-Failure am Ende teurer ist – hier zeigen wir, wie Sie dieses „teurer“ für Ihren Betrieb greifbar machen.

Das Wichtigste in Kürze

Was sind Stillstandskosten?

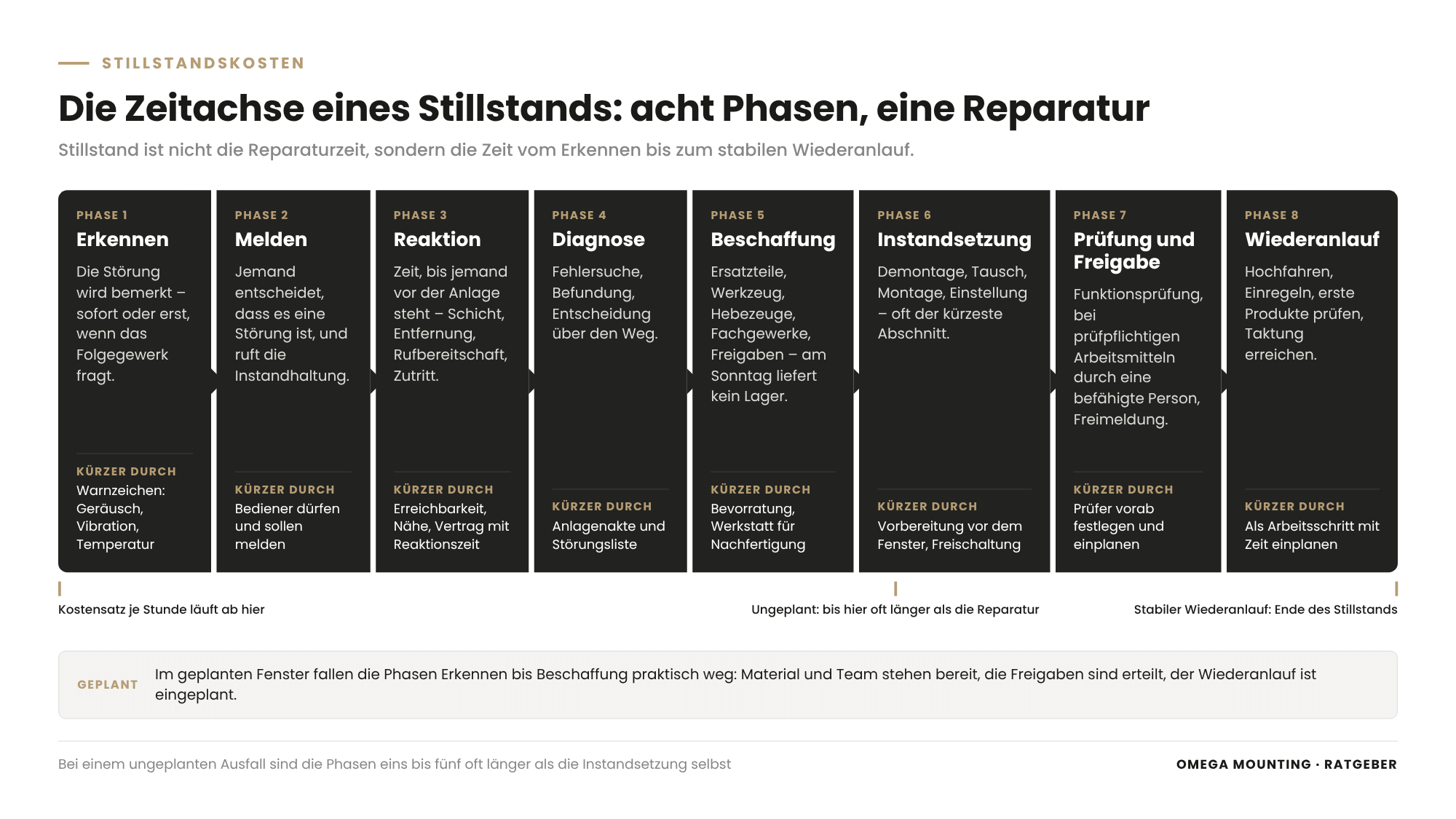

Erklärgrafik: Stillstandskosten berechnen – die Zeitachse eines Stillstands mit acht Phasen von Erkennen bis Wiederanlauf und dem Hebel, der jede Phase verkürzt
Acht Phasen vom Erkennen bis zum stabilen Wiederanlauf – die Instandsetzung ist nur eine davon, und der Kostensatz je Stunde läuft in jeder. Grafik: Omega Mounting

Stillstandskosten sind die Gesamtheit aller Kosten, die einem Betrieb dadurch entstehen, dass eine Anlage für eine bestimmte Zeit nicht die Leistung erbringt, für die sie da ist – unabhängig davon, ob der Stillstand geplant oder ungeplant eintritt.

Der Begriff wird oft mit der Reparaturrechnung verwechselt. Die Reparatur ist aber nur eine Folge des Stillstands, nicht der Stillstand selbst. Eine Elektrohängebahn, die zwei Schichten lang steht, verursacht Kosten, auch wenn die Reparatur am Ende in einer Stunde erledigt ist: Fahrzeuge warten, Mitarbeiter warten, Aufträge verschieben sich, das Folgegewerk steht. Umgekehrt kann ein aufwendiger Lagertausch im Wochenendstillstand nahezu keine Stillstandskosten erzeugen, weil in dieser Zeit ohnehin nicht produziert worden wäre.

Die Zeitachse eines Stillstands

Ein Stillstand hat acht Phasen, und jede davon kostet Zeit – die Reparatur ist nur eine davon:

Bei einem ungeplanten Ausfall sind die Phasen eins bis fünf oft länger als die Instandsetzung. Bei einem geplanten Fenster fallen sie praktisch weg: Material und Team stehen bereit, die Freigaben sind erteilt, der Wiederanlauf ist eingeplant. Genau das ist der Grund, warum eine Stunde ungeplanter Stillstand nicht dasselbe kostet wie eine Stunde geplanter.

Welche Kostenarten gehören in die Rechnung?

Übersicht: Stillstandskosten berechnen – die sieben Kostenarten Produktionsausfall, Personal, Eilbeschaffung, Vertragsstrafen, Folgeschäden, Nacharbeit und Wiederanlauf mit Quelle im Betrieb und Zuordnung je Stunde oder je Ereignis
Sieben Kostenarten, die in jede Stillstandsrechnung gehören – mit der Stelle im Betrieb, die ihren Wert kennt, und der Frage, ob sie je Stunde laufen oder einmal je Ereignis anfallen. Ohne Beträge: Die Werte kommen aus Ihrem Betrieb. Grafik: Omega Mounting

In die Rechnung gehören sieben Kostenarten: Produktionsausfall, wartendes und zusätzliches Personal, Eilbeschaffung, Vertragsstrafen und Lieferverzug, Folgeschäden an der Anlage, Nacharbeit und Ausschuss sowie die Kosten des Wiederanlaufs – und jede davon hat im Betrieb eine Stelle, die ihren Wert kennt.

KostenartWas dahinterstecktWer im Betrieb den Wert kenntLäuft je Stunde oder fällt je Ereignis an?
ProduktionsausfallEntgangener Deckungsbeitrag der nicht produzierten oder nicht umgeschlagenen Einheiten; bei Engpassanlagen der Ausfall der ganzen Linie, bei redundanten Anlagen nur der Verlust der ReserveControlling, Produktionsplanungje Stunde
PersonalMitarbeiter, die warten oder umgesetzt werden; Überstunden und Zuschläge für Nachholschichten; eigene Instandhalter im StörfallPersonalabteilung, Schichtleitungje Stunde, Nachholschichten je Ereignis
EilbeschaffungExpresslieferung, Kurier, Beschaffung am Wochenende, Anfahrt außerhalb der Geschäftszeiten, Mietgeräte wie Kran oder AggregatEinkauf, Instandhaltungje Ereignis
Vertragsstrafen und LieferverzugPönalen, Sonderfahrten zum Kunden, verlorene Aufträge, KulanzVertrieb, Geschäftsführungje Ereignis, oft mit Schwelle ab einer bestimmten Dauer
Folgeschäden an der AnlageBauteile, die durch den Weiterbetrieb mit Schaden oder durch den Ausfall selbst beschädigt werden – Motor und Lüfterrad nach einem Lagerschaden, Fahrzeuge nach einer verschlissenen WeicheInstandhaltungje Ereignis
Nacharbeit und AusschussHalbfertige Produkte, unterbrochene Chargen, verdorbene Ware in Lebensmittelbetrieben, Nachlackierung, erneute PrüfungQualitätssicherung, Produktionje Ereignis
WiederanlaufEnergie und Zeit zum Hochfahren, Einregeln, Erstprüfung, bis die Taktung wieder erreicht istProduktion, Instandhaltungje Ereignis

Kostenarten, die nicht in Zahlen passen

Drei Posten gehören auf das Rechenblatt, auch wenn Sie sie nicht beziffern: das Sicherheitsrisiko einer Anlage, die mit Schaden weiterläuft; das Vertrauen von Kunden, die eine Lieferung zu spät bekommen; und die Belastung der Mannschaft, die den dritten Sonntagseinsatz in Folge fährt. Schreiben Sie sie als Text in die letzte Zeile. Sie entscheiden oft mehr als die Summe darüber.

Wie sieht der Rechenweg aus, um Stillstandskosten zu berechnen?

Der Rechenweg hat zwei Teile – die Kosten, die mit jeder Stunde wachsen, und die Kosten, die einmal je Ereignis anfallen – und er wird je Anlage und je Stillstandsart (geplant oder ungeplant) durchgerechnet.

Die Formel mit Platzhaltern

Setzen Sie Ihre eigenen Werte an die Stelle der eckigen Klammern:

Stillstandskosten je Ereignis = [Dauer des Stillstands] × [Kostensatz je Stunde] + [Einmalkosten je Ereignis]

Dabei ist:

[Kostensatz je Stunde] = [Produktionsausfall je Stunde] + [Personalkosten je Stunde]

[Einmalkosten je Ereignis] = [Eilbeschaffung] + [Vertragsstrafen und Lieferverzug] + [Folgeschäden] + [Nacharbeit und Ausschuss] + [Wiederanlauf]

Und die Dauer ist die Summe der acht Phasen:

[Dauer des Stillstands] = [Erkennen] + [Melden] + [Reaktion] + [Diagnose] + [Beschaffung] + [Instandsetzung] + [Prüfung und Freigabe] + [Wiederanlauf]

Schritt für Schritt

Was die Rechnung nicht leisten soll

Die Rechnung ist eine Entscheidungsgrundlage, keine Buchhaltung. Sie muss die Größenordnung je Anlage sichtbar machen und zeigen, wo ungeplant und geplant weit auseinanderliegen – wer die Größenordnung kennt, kann Instandhaltung wirtschaftlich begründen.

Was unterscheidet geplanten von ungeplantem Stillstand in der Rechnung?

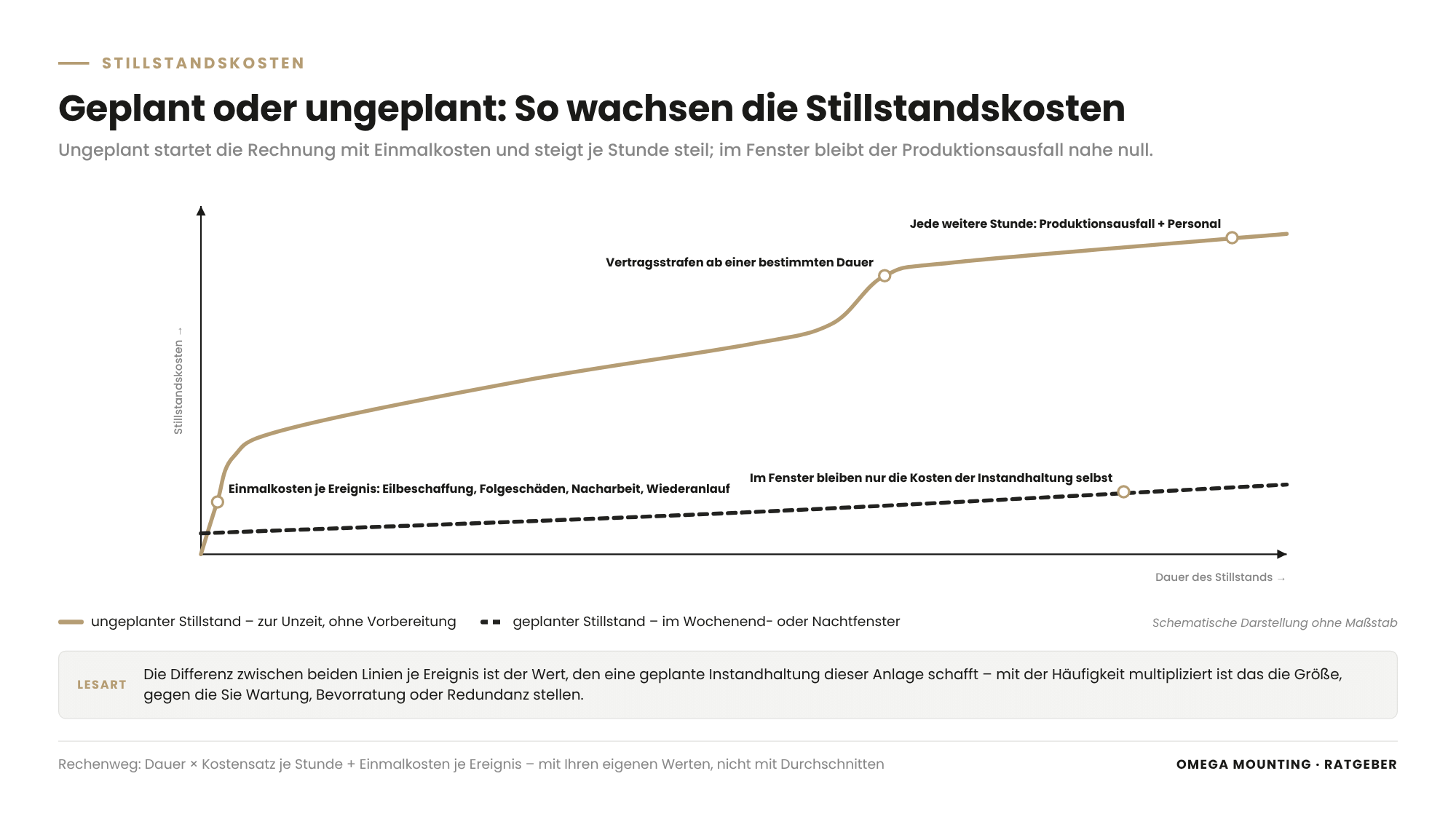

Erklärgrafik: Stillstandskosten berechnen – schematischer Verlauf der Kosten über die Stillstandsdauer für ungeplanten und geplanten Stillstand
Zwei Rechnungen für dieselbe Anlage: Der ungeplante Stillstand beginnt mit Einmalkosten und wächst je Stunde, der geplante im Fenster bleibt flach. Grafik: Omega Mounting

Ein geplanter Stillstand ist je Stunde günstiger als ein ungeplanter, weil er in eine Zeit fällt, in der ohnehin nicht produziert wird, weil Material, Team und Freigaben vorbereitet sind und weil keine Einmalkosten für Eilbeschaffung, Vertragsstrafen und Folgeschäden anfallen.

Zur Unzeit oder im Fenster

Der ungeplante Stillstand kommt, wann er will – mitten in der Schicht, am Tag der Auslieferung, am Sonntagabend vor dem Produktionsstart. Jede Stunde davon ist eine Stunde entgangener Produktion. Der geplante Stillstand liegt im Wochenendfenster, im Nachtfenster, in der Schichtpause oder in der Werksferien; der Produktionsausfall je Stunde ist dort nahe null, weil nichts ausfällt, was gelaufen wäre. Was in der Rechnung bleibt, sind die Kosten der Instandhaltung selbst – und die sind planbar.

Mit oder ohne Vorbereitung

Beim Lagertausch in der Lackieranlage im Raum Offenbach entstand am Vorbereitungstag ein maßgefertigtes Schienensystem aus Stahl-Vierkantrohren, auf dem die Einheit aus Motor und Lüfterrad am Ausführungstag kontrolliert aus der Anlage gefahren werden konnte; Portalkran, Werkzeug, Material und Elektriker standen bereit, bevor die Anlage stand. Der Stillstand selbst dauerte einen Tag im Wochenendfenster, am Montag lief die Produktion ohne Einschränkung. Dieselbe Arbeit als ungeplanter Ausfall – Lagerschaden im laufenden Betrieb, Vibrationen, Folgeschaden an Motor und Lüfterrad, Fertigung des Schienensystems unter Zeitdruck – hätte eine ganz andere Zeitachse gehabt.

Mit oder ohne Einmalkosten

Beim Notfalleinsatz im Logistikbetrieb fielen Einmalkosten an, die ein geplanter Tausch nicht gekannt hätte: nächtliche Telefonate und E-Mails für Kabelschuhe und Schrumpfschläuche, eine Übergangsversorgung über Akkus, Arbeit ohne Beleuchtung mit Taschenlampen und Fahrzeugscheinwerfern. Nichts davon war Reparatur im engen Sinn – alles davon war Stillstandskosten.

Welche versteckten Kosten übersehen die meisten?

Die meisten Betriebe übersehen die Kosten, die nicht auf einer Rechnung stehen: den Wiederanlauf, die Nacharbeit, die Folgeschäden an Bauteilen, die noch gut waren, und die Zeit, die zwischen Ausfall und erstem Handgriff vergeht.

Der Wiederanlauf

Eine Anlage läuft nicht, sobald das Teil getauscht ist. Eine Lackieranlage braucht Zeit, bis Luftführung und Temperatur stimmen und das erste Teil die Qualitätsprüfung besteht; ein Notstromaggregat braucht Anschluss der Dieselleitungen, eingeschlagene und gemessene Erdung, Probelauf; eine Elektrohängebahn braucht die Einstellung der Endlagen und die Funktionsprüfung jeder Weiche. Der Wiederanlauf gehört als eigene Phase auf die Zeitachse – sonst endet die Rechnung, bevor die Produktion wieder läuft.

Die Folgeschäden

Verschleiß bleibt nicht beim Bauteil, an dem er beginnt. Ein verschlissenes Lüfterlager, das weiterläuft, erzeugt Vibrationen und beschädigt Motor und Lüfterrad; eine verschlissene Weiche beschädigt Stromabnehmer und Antriebsrollen jedes Fahrzeugs, das sie passiert. In der Rechnung des ungeplanten Stillstands stehen diese Bauteile mit – in der des geplanten nicht, weil das Lager getauscht wurde, bevor es den Motor mitnahm.

Die Zeit vor dem ersten Handgriff

Die Phasen Erkennen, Melden und Reaktion sind die unsichtbarsten Posten, weil in dieser Zeit scheinbar nichts passiert. Tatsächlich läuft der Kostensatz je Stunde bereits. Eine Störung, die erst bemerkt wird, wenn das Folgegewerk fragt, hat schon eine Schicht gekostet, bevor jemand die Instandhaltung ruft. Deshalb lohnt der Blick auf Warnzeichen – Geräusche, Vibrationen, Temperatur –, die Bediener wahrnehmen, lange bevor die Anlage ausfällt.

Die Prüfung nach der Instandsetzung

Nach einer Instandsetzung, die die Sicherheit beeinflussen kann, verlangt die Technische Regel für Betriebssicherheit TRBS 1201 (Prüfungen und Kontrollen von Arbeitsmitteln) bei prüfpflichtigen Arbeitsmitteln eine erneute Prüfung durch eine zur Prüfung befähigte Person, bevor die Anlage wieder verwendet wird. Für Ihre Rechnung heißt das: Die Phase „Prüfung und Freigabe“ ist nicht optional, und wenn nachts um drei kein Prüfer verfügbar ist, verlängert sie den Stillstand bis zum Morgen – geplant steht der Prüfer am Ende des Fensters bereit.

Wie nutzen Sie das Ergebnis für Entscheidungen?

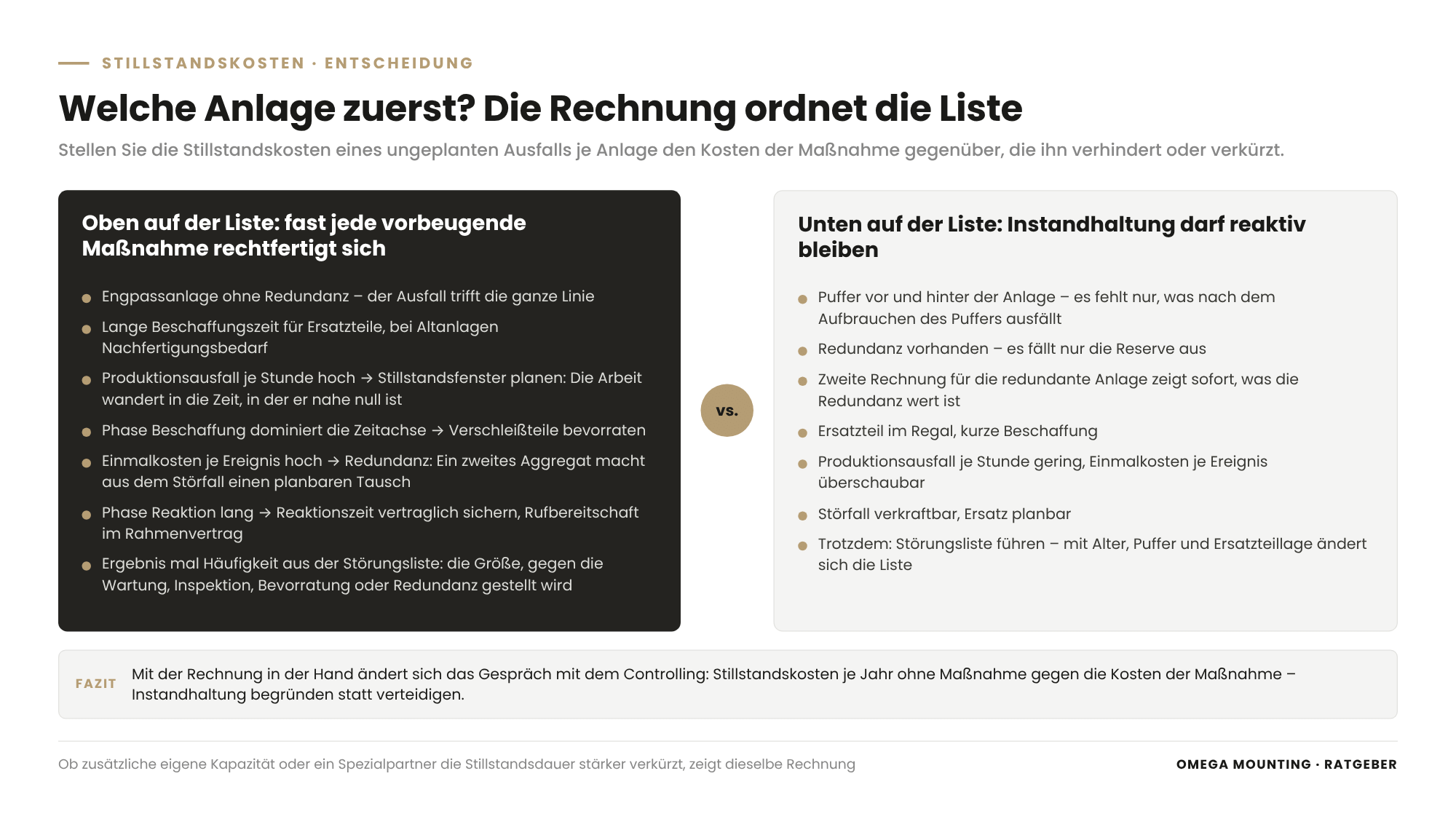

Erklärgrafik: Stillstandskosten berechnen – Anlagen nach dem Ergebnis der Rechnung ordnen: Merkmale der Anlagen oben auf der Liste mit passender Maßnahme von Stillstandsfenster bis Vertrag mit Reaktionszeit gegenüber Anlagen, bei denen reaktive Instandhaltung vertretbar bleibt
Die Rechnung ordnet die Anlagen: Oben stehen Engpassanlagen ohne Redundanz mit langer Beschaffungszeit – dort rechtfertigen die Stillstandskosten fast jede vorbeugende Maßnahme. Unten darf die Instandhaltung reaktiv bleiben. Grafik: Omega Mounting

Das Ergebnis der Rechnung nutzen Sie, indem Sie die Stillstandskosten eines ungeplanten Ausfalls je Anlage den Kosten der Maßnahme gegenüberstellen, die ihn verhindert oder verkürzt – Wartungsfenster, Inspektion, Ersatzteilbevorratung, Redundanz oder Vertrag mit Reaktionszeit.

Welche Anlage zuerst?

Ordnen Sie Ihre Anlagen nach dem Ergebnis der Rechnung. Oben stehen Engpassanlagen ohne Redundanz mit langer Beschaffungszeit für Ersatzteile – dort rechtfertigen die Stillstandskosten fast jede vorbeugende Maßnahme. Unten stehen Anlagen mit Puffer, Redundanz und Ersatzteil im Regal – dort darf die Instandhaltung reaktiv bleiben. Wie Sie daraus eine Strategie je Anlage machen, beschreibt der Ratgeber zur Instandhaltungsstrategie.

Welche Maßnahme passt?

Das Gespräch mit dem Controlling

Mit der Rechnung in der Hand ändert sich das Gespräch. Statt eines Kostenblocks „Instandhaltung“ liegt ein Vergleich auf dem Tisch: Stillstandskosten je Jahr ohne Maßnahme gegen Kosten der Maßnahme. Das Controlling kann so rechnen – es braucht nur die Zeitachse und die Kostenarten, die es bislang nicht gesehen hat. Instandhaltung wirtschaftlich zu begründen heißt nicht, sie billiger zu machen, sondern den vermiedenen Stillstand sichtbar.

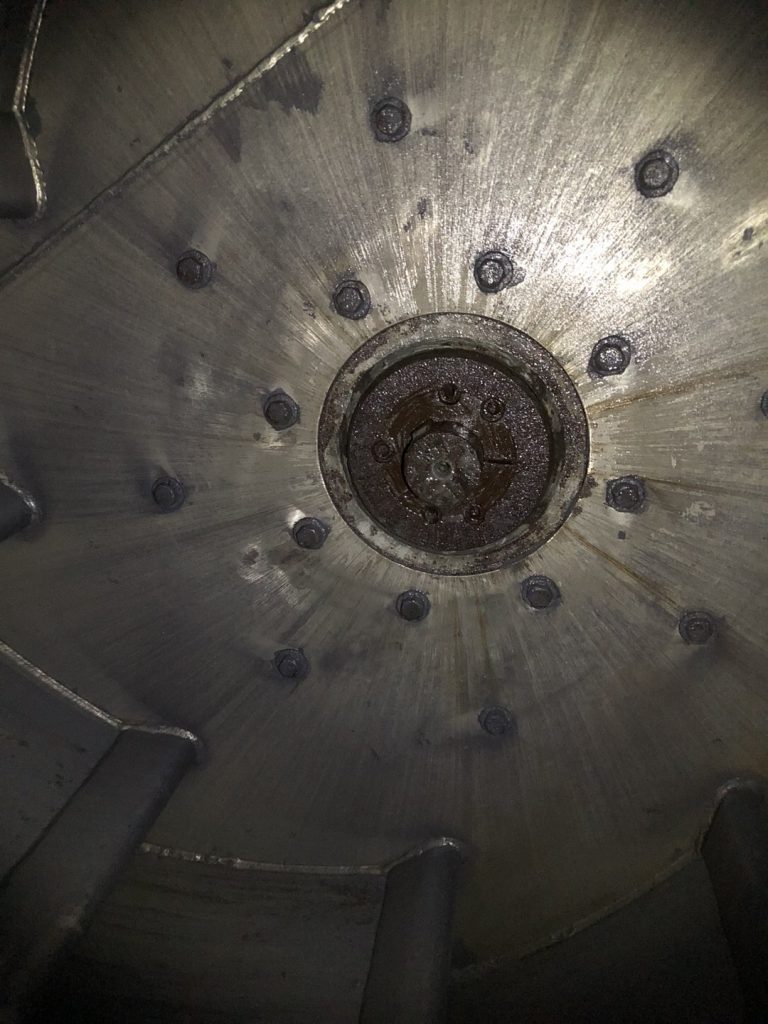

Das rund 1,40 m große Lüfterrad im eingebauten Zustand
Ein Tag Vorbereitung, ein Tag Ausführung: Was am Vorbereitungstag entsteht, verkürzt den Stillstand am Ausführungstag.

Wie verkürzen Sie die Stillstandsdauer?

Die Stillstandsdauer verkürzen Sie, indem Sie jede der acht Phasen einzeln angehen – Erkennen durch Warnzeichen, Reaktion durch Erreichbarkeit, Diagnose durch Dokumentation, Beschaffung durch Bevorratung und Werkstatt, Instandsetzung durch Vorbereitung, Prüfung und Wiederanlauf durch Planung.

Erkennen: Warnzeichen ernst nehmen

Lager kündigen sich an – durch Laufgeräusche, Vibrationen, Temperatur. Bolzen quietschen, bevor sie brechen. Ein Betrieb, in dem Bediener Warnzeichen melden dürfen und sollen, verkürzt die Phase Erkennen von Schichten auf Minuten – und verwandelt viele ungeplante Stillstände in geplante, weil die Reparatur noch ins nächste Fenster passt.

Reaktion: Erreichbarkeit und Nähe

Die Zeit bis zum ersten Handgriff hängt von der Erreichbarkeit der Instandhaltung und – bei externen Partnern – von Entfernung, Rufbereitschaft und Zutritt ab. Ein Partner, der von Rodgau aus Frankfurt, Offenbach, Hanau oder Darmstadt kurzfristig erreicht, hat eine andere Reaktionsphase als einer vom anderen Ende der Republik. Was Nähe im Störfall wert ist, beschreibt der Ratgeber zum Montagebetrieb im Rhein-Main-Gebiet.

Diagnose: Dokumentation und Anlagenkenntnis

Wer die Anlagenakte kennt – letzte Befunde, getauschte Teile, bekannte Schwachstellen –, braucht für die Diagnose Minuten statt Stunden. Eine Störungsliste, die festhält, was wann ausgefallen ist, ist die beste Diagnosehilfe für den nächsten Störfall.

Beschaffung: Bevorratung und Werkstatt

Am Sonntag liefert kein Lager. Verschleißteile der Engpassanlagen gehören ins Regal; für Teile, die es nicht mehr gibt, braucht es einen Partner mit Werkstatt, der nachfertigt. Beim Notfalleinsatz im Logistikbetrieb waren es Kabelschuhe und Schrumpfschläuche in der passenden Größe, die die Nacht gekostet haben – Kleinteile, die auf keiner Ersatzteilliste standen.

Instandsetzung: Vorbereitung vor dem Fenster

Was vor dem Fenster entsteht – Hilfskonstruktionen, Schienensysteme, Transportgestelle, Vormontagen –, verkürzt das Fenster selbst. Beim Lüftertausch bei Offenbach war der Vorbereitungstag der Grund, warum der Ausführungstag reichte. Dazu gehört auch das Freischalten und Sichern gegen Wiedereinschalten vor Beginn, damit die Mechanik nicht auf die Elektrik wartet; wie das organisiert wird, beschreibt der Ratgeber zu Lockout-Tagout in der Instandhaltung.

Prüfung, Freigabe und Wiederanlauf: eingeplant statt improvisiert

Die Technische Regel TRBS 1112 (Instandhaltung) sieht vor, dass die Freigabe nach Instandhaltungsarbeiten in einem festgelegten Verfahren erfolgt – wer gibt frei, wer meldet an die Produktion, wer nimmt wieder in Betrieb. Für Sie heißt das: Legen Sie vor dem Fenster fest, wer am Ende prüft und freigibt, und planen Sie den Wiederanlauf als Arbeitsschritt mit Zeit ein. Eine Anlage, die repariert ist, aber auf ihre Freigabe wartet, steht genauso wie eine kaputte.

So läuft das bei uns im Rhein-Main-Gebiet

Im Rhein-Main-Gebiet sehen wir beide Seiten der Rechnung: den ungeplanten Stillstand über unsere 24-Stunden-Hotline und den geplanten im Wochenendfenster. Betriebe in Frankfurt, Offenbach, Hanau, Darmstadt und Aschaffenburg rufen uns in beiden Fällen – und wer uns im zweiten Fall ruft, hat meistens den ersten schon einmal erlebt.

Unser Beitrag zur Rechnung ist die Zeitachse: Wir verkürzen die Phasen Reaktion, Beschaffung und Instandsetzung – durch kurze Wege, eine eigene Werkstatt in Rodgau für Nachfertigung und Hilfskonstruktionen und Teams, die Mechanik, Schweißtechnik und Elektrik abdecken, sodass niemand auf ein anderes Gewerk wartet. Was wir dabei an Wartung und Instandhaltung für Industrieanlagen übernehmen, beschreibt unsere Leistungsseite; für Netzersatzanlagen, bei denen der Stillstand der Stromversorgung gleichkommt, unsere Seite zu Energie und Notstrom.

Der Generator schwebt am Autokran über den Bereitstellungsplatz
Geplanter Stillstand mit Liftplan: Der Generator verlässt das Gebäude durch den Einbringschacht – jeder Hub vorher gerechnet.

So machen wir das in der Praxis

Drei Einsätze aus unserem Auftragstagebuch zeigen drei Zeitachsen: einen ungeplanten Stillstand, der alle acht Phasen durchlief, einen geplanten, der die meisten davon vor das Fenster legte, und eine Revision, bei der die Hebearbeiten die Dauer bestimmten.

Ungeplant: Notfalleinsatz an einem Sonntagabend

Ein Logistikbetrieb, der sich noch im Bau befand, erzeugte seinen Strom mit einem Notstromaggregat. Beim Anfahren an einem Sonntagabend machte das Aggregat Probleme – und die Produktion sollte Montag um vier Uhr anlaufen. Unser Notfalleinsatz am Sonntagabend zeigt die Zeitachse eines ungeplanten Stillstands vollständig: Reaktion am Abend, Diagnose vor Ort – das Aggregat war nicht mehr betriebsfähig –, Demontage der Kabel, Ablassen der Betriebsstoffe, Abheben von der Auffangstation mit Taschenlampen und Scheinwerfern. Dann die Phase Beschaffung: Das angelieferte Ersatzaggregat hatte ein anderes Anschlussfeld, Kabelschuhe und Schrumpfschläuche in der nötigen Größe hatte in der Nacht niemand. Eine Übergangsversorgung über Akkus hielt den Notlauf, Telefonate und E-Mails in der Nacht sorgten für das Material am Morgen. Dann Instandsetzung, Anschluss der Dieselleitungen, Erdung eingeschlagen und gemessen, Wiederanlauf: Gegen Montag Mittag lief das neue Aggregat, die Produktion wurde komplett hochgefahren. Unsere Empfehlung danach – ein zweites Aggregat als Redundanz – hat der Betrieb umgesetzt.

Geplant: Lüfterlager in einer Lackieranlage im Raum Offenbach

Beim Tausch eines Lüfterlagers in einer Lackieranlage im Raum Offenbach lief die Zeitachse umgekehrt. Das Lüfterrad mit rund 1,40 Metern Durchmesser sitzt direkt auf dem Antriebsmotor, die Einheit steckt tief in der Anlage zwischen Schaltschränken, Verkleidungen und Rohrleitungen – ein Lagerschaden hätte die komplette Lackierung stilllegen können. Statt auf den Ausfall zu warten, wurde der Tausch geplant: ein Tag Vorbereitung, an dem unsere Monteure ein Schienensystem aus Stahl-Vierkantrohren fertigten und verschweißten, exakt auf die Auszugsrichtung ausgerichtet; ein Tag Ausführung im Wochenendstillstand, an dem unsere Elektriker den Motor abklemmten, die Einheit auf den Schienen herausgefahren und mit dem Portalkran vom Montagebock gehoben wurde, der Motor revidiert, das neue Lager eingebaut, alles zurückgeschoben, abgedichtet, fixiert und wieder angeschlossen wurde. Am Montag lief die Produktion ohne Einschränkung. Die Phasen Erkennen, Melden, Reaktion und Beschaffung fanden statt – aber vor dem Fenster, nicht im Fenster.

Revision mit Hebearbeiten: Generator einer Netzersatzanlage

Bei der Revision eines Generators in einer Netzersatzanlage in einem größeren Gebäudekomplex im Rhein-Main-Gebiet bestimmten die Hebearbeiten die Dauer: Der Generator musste vom Antriebsmotor getrennt, auf Schwerlastrollen durch die Gänge zum Einbringschacht gefahren und per Autokran senkrecht aus dem Gebäude gehoben werden – und nach der Revision denselben Weg zurück. Die Arbeit des Lifting-Ansprechpartners, der verantwortlichen Person für die Hebearbeiten, begann lange vor dem ersten Hub: Durchgänge messen, Anschlagmittel und Kettenzüge dimensionieren, Tragfähigkeit der Hängepunkte prüfen, Liftpläne erstellen. Ein Punkt, der in Zeitplänen regelmäßig unterschätzt wird: Bevor man an die Bauteile kommt, muss zurückgebaut werden – hier die komplette Einhausung des Generators. Ein Team aus einem Lifting-Ansprechpartner und drei Mechanikern hat die Zeitachse so geplant, dass sie hielt.

Steht bei Ihnen eine Anlage, deren Stillstand Sie noch nie durchgerechnet haben – in Frankfurt, Offenbach, Hanau oder anderswo im Rhein-Main-Gebiet? Dann sprechen Sie uns an: Eine Ortsbegehung klärt meist in einer Stunde, welche Phasen Ihrer Zeitachse sich verkürzen lassen und welche Maßnahme sich dafür lohnt.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Mit berechneten Stillstandskosten je Anlage vergeben Sie Instandhaltung anders: Sie wissen, welche Anlage einen Vertrag mit Reaktionszeit und Rufbereitschaft rechtfertigt und welche nicht. Nehmen Sie die Zeitachse in die Leistungsbeschreibung auf – Zeit bis zur Rückmeldung, bis zum Eintreffen, bis zur Wiederherstellung getrennt – und verlangen Sie von Bietern, welche Phasen sie wie verkürzen: Nähe, Werkstatt, eigene Elektriker, Bevorratung.

Für Planer: Die Stillstandskosten einer Anlage werden in der Planung festgelegt. Redundanz, Zugänglichkeit für den Tausch großer Komponenten, Einbringwege, Anschlagpunkte, Puffer vor und hinter Engpassanlagen – jede dieser Entscheidungen verkürzt oder verlängert die spätere Zeitachse. Rechnen Sie die Stillstandskosten der geplanten Anlage überschlägig, bevor Sie an Redundanz oder Revisionsöffnungen sparen.

Für Projektleiter und Bauleiter: Bei Umbauten und Instandsetzungen im Bestand ist Ihre Zeitachse die des Betreibers: Jede Stunde, die das Fenster überzieht, kostet ihn Produktion. Als Projektleiter planen Sie Vorbereitung, Fachgewerke, Prüfung und Wiederanlauf als eigene Schritte mit Zeit; als Bauleiter sorgen Sie vor Ort dafür, dass Freischaltung, Freigaben und der Prüfer am Ende des Fensters nicht die Phase sind, auf die alle warten.

Für Instandhaltungsleiter: Sie liefern die Zeitachse aus der Störungshistorie und die Folgeschäden aus Erfahrung – ohne Sie bleibt die Rechnung Theorie. Nutzen Sie das Ergebnis, um Ersatzteilbevorratung, Stillstandsfenster und Partner für die Engpassanlagen zu begründen, und führen Sie die Störungsliste so, dass der nächste Stillstand die nächste Rechnung liefert: Zeitpunkt des Erkennens, der Meldung, des Eintreffens, der Teilelieferung, des Wiederanlaufs.

Für Betriebs- und Werksleiter: Die Rechnung ist Ihr Argument gegenüber der Geschäftsführung und Ihr Maßstab für die Instandhaltung: Nicht die Zahl der Reparaturen zählt, sondern die vermiedenen ungeplanten Stillstände. Geben Sie die Fenster frei, die die Rechnung rechtfertigt, und verlangen Sie nach jedem Störfall die ausgefüllte Zeitachse.

Für Facility Manager und Betreiber: In Rechenzentren und Gebäuden mit Netzersatzanlagen sind die Stillstandskosten oft nicht Ihre eigenen, sondern die Ihrer Mieter und Kunden – mit Verfügbarkeitszusagen und Vertragsstrafen. Rechnen Sie die Zeitachse eines Aggregatausfalls oder einer Kühlungsstörung mit deren Werten und prüfen Sie, ob Redundanz, Wartungsfenster und Reaktionszeiten Ihrer Partner dazu passen.

Rechenblatt Stillstandskosten: Vorlage zum Anfordern

Das Rechenblatt Stillstandskosten ist eine zweiseitige Vorlage mit den sieben Kostenarten aus diesem Artikel als Zeilen, Platzhaltern für Ihre betrieblichen Werte, der Zeitachse eines Stillstands von Erkennen bis Wiederanlauf und einer Vergleichsspalte für geplant und ungeplant – ohne Beispielzahlen, zum Ausfüllen mit Controlling und Instandhaltung. Es hilft Instandhaltungsleitern beim Begründen von Fenstern und Bevorratung, Geschäftsführungen beim Priorisieren und Einkäufern beim Festlegen von Reaktionszeiten. Fordern Sie die Vorlage über unser Kontaktformular an – Stichwort „Rechenblatt Stillstandskosten“.

Warum Omega Mounting?

Wir sitzen in Rodgau bei Frankfurt und arbeiten täglich an beiden Enden der Zeitachse: im ungeplanten Stillstand über unsere 24-Stunden-Hotline und im geplanten Fenster mit Vorbereitungstag, Hilfskonstruktionen aus der eigenen Werkstatt und Teams, die Mechanik, Schweißtechnik und Elektrik abdecken. Die verlinkten Einsätze zeigen, wie wir Phasen verkürzen – vom Schienensystem, das am Vorbereitungstag entsteht, über die Liftpläne, die vor dem ersten Hub gerechnet sind, bis zur Redundanz, die wir nach einem Störfall empfehlen. Sie bekommen bei uns einen Ansprechpartner für Befundung, Vorbereitung, Instandsetzung, Hebetechnik und Nachfertigung – kurze Wege im Rhein-Main-Gebiet und ein Team, das Ihre Zeitachse kennt, bevor der Stillstand kommt.

Fazit

Stillstandskosten berechnen heißt, die Zeitachse eines Ausfalls ehrlich aufzuschreiben – von Erkennen bis Wiederanlauf – und jede Phase mit den Kostenarten zu belegen, die in ihr laufen: Produktionsausfall und Personal je Stunde, Eilbeschaffung, Vertragsstrafen, Folgeschäden, Nacharbeit und Wiederanlauf je Ereignis. Die Werte dafür hat Ihr Betrieb; fremde Zahlen führen in die Irre. Wer zweimal rechnet – ungeplant und geplant – sieht je Anlage, was Wartungsfenster, Bevorratung, Redundanz oder ein Vertrag mit Reaktionszeit wert sind, und kann Instandhaltung begründen statt verteidigen. Wenn Sie wissen möchten, welche Phasen sich bei Ihren Engpassanlagen verkürzen lassen, schicken Sie uns Ihre Anlagenliste, die Störungen der letzten Zeit und Ihre Stillstandsfenster – wir melden uns mit einer ehrlichen Einschätzung je Anlage.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Alle Kosten, die entstehen, weil die Anlage nicht läuft: entgangener Deckungsbeitrag der nicht produzierten Einheiten, wartendes und nachholendes Personal, Eilbeschaffung von Teilen und Geräten, Vertragsstrafen und Lieferverzug, Folgeschäden an der Anlage, Nacharbeit und Ausschuss sowie der Wiederanlauf. Die Reparaturrechnung ist nur ein Teil davon – oft der kleinste.

Addieren Sie den Produktionsausfall je Stunde – Ausbringung je Stunde mal Deckungsbeitrag je Einheit, bei Engpassanlagen für die ganze Linie – und die Personalkosten je Stunde für Mitarbeiter, die warten oder umgesetzt werden. Das ist der Kostensatz je Stunde. Multipliziert mit der Dauer und ergänzt um die Einmalkosten je Ereignis ergibt er die Stillstandskosten eines Ausfalls.

Weil er zur Unzeit kommt, in der produziert worden wäre, weil Material, Team und Freigaben erst beschafft werden müssen und weil Einmalkosten anfallen, die ein geplanter Stillstand nicht kennt – Eilbeschaffung, Vertragsstrafen, Folgeschäden an Bauteilen, die noch gut waren. Im Wochenendfenster liegt der Produktionsausfall je Stunde nahe null und die Vorbereitung ist erledigt.

Aus Ihrem Betrieb: Controlling und Produktionsplanung liefern Deckungsbeitrag und Ausbringung, die Personalabteilung Zuschläge und Nachholschichten, der Vertrieb Vertragsstrafen, Einkauf und Instandhaltung die Eilbeschaffung und Folgeschäden, die Qualitätssicherung Nacharbeit und Ausschuss. Die Zeitachse liefert der letzte Störfall. Branchendurchschnitte aus dem Internet ersetzen keinen dieser Werte.

Bei prüfpflichtigen Arbeitsmitteln sieht die TRBS 1201 nach einer Instandsetzung, die die Sicherheit beeinflussen kann, eine erneute Prüfung durch eine zur Prüfung befähigte Person vor; die TRBS 1112 verlangt ein festgelegtes Freigabeverfahren nach Instandhaltungsarbeiten. Beides gehört als Phase auf die Zeitachse – geplant steht der Prüfer am Ende des Fensters bereit, ungeplant verlängert die Suche nach ihm den Stillstand. Dieser Hinweis ersetzt keine Rechtsberatung.

Ja, die Kostenarten und die Zeitachse sind dieselben – nur die Gewichte verschieben sich. In Rechenzentren dominieren Verfügbarkeitszusagen und Vertragsstrafen, in der Logistik Lieferverzug und Sonderfahrten, in Lebensmittelbetrieben verdorbene Ware und unterbrochene Chargen, in der Lackierung der lange Wiederanlauf. Das Rechenblatt bleibt gleich, die Zeilen werden anders gefüllt.

Durch kurze Wege von Rodgau nach Frankfurt, Offenbach, Hanau und Darmstadt in der Phase Reaktion, eine eigene Werkstatt für Nachfertigung und Hilfskonstruktionen in der Phase Beschaffung, Vorbereitung vor dem Fenster in der Phase Instandsetzung und Teams mit Mechanik, Schweißtechnik und Elektrik, die nicht auf ein anderes Gewerk warten. Welche Phase bei Ihnen dominiert, zeigt die Zeitachse Ihres letzten Störfalls.

Die Rechnung mit der Reparaturzeit statt mit der Zeitachse zu führen. Wer nur die Stunde zählt, in der geschraubt wird, übersieht Erkennen, Melden, Reaktion, Beschaffung, Prüfung und Wiederanlauf – und damit meist den größten Teil des Stillstands. Der zweite Fehler ist, fremde Durchschnittswerte einzusetzen, statt die eigenen zu erheben.

Über eine kurze Anfrage mit drei Angaben: Ihre Engpassanlagen (Art, Alter, Standort), die Störungen der letzten Zeit mit ihrer ungefähren Zeitachse und die Stillstandsfenster, die Ihr Betrieb hergibt. Wir vereinbaren eine Ortsbegehung, gehen die Zeitachse Ihrer Anlagen mit Ihnen durch und schicken Ihnen eine schriftliche Einschätzung, welche Phasen sich verkürzen lassen – durch Fenster, Bevorratung, Redundanz oder Reaktionszeit. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
