Shutdown-Planung: Jahresrevision und Wiederanlauf richtig vorbereiten

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Der Generator schwebt am Autokran über den Bereitstellungsplatz
Eine Generatorrevision mit Autokran über dem Einbringschacht ist ein Arbeitspaket, das nur in einem geplanten Stillstand passt – mit Liftplan, Kranstellfläche und Teilen, die vorher da sind.

Ein Shutdown gelingt nicht im Stillstand, sondern davor. Wer Arbeitspakete aus Wartungsplan und Prüfkalender bündelt, den kritischen Pfad kennt und Fremdfirmen früh einbindet, legt die Grundlage. Wer dazu Teile und Hebezeug vorher beschafft, Freischaltung und Freigaben sauber organisiert und den Wiederanlauf mit Probelauf und Übergabe plant, bekommt die Anlage am vereinbarten Tag zurück – und nicht drei Tage später.

Sie kennen die Rechnung: Zwei Wochen Betriebsferien sind die einzige Zeit im Jahr, in der der Hallenkran geprüft, die Elektrohängebahn revidiert und die Netzersatzanlage überholt werden kann. Was in diesen Tagen nicht fertig wird, läuft im nächsten Jahr mit – oder reißt die Produktion im Herbst aus dem Takt. Die Shutdown Planung entscheidet deshalb nicht über zwei Wochen, sondern über die Verfügbarkeit des ganzen Jahres. In der Praxis besteht sie oft aus einer Liste im Kopf des Instandhaltungsleiters und Ersatzteilen, die „bestellt sind“. Dann fehlt ein Dichtsatz, und der Probelauf findet in der Nachtschicht statt.

Dieser Ratgeber beschreibt, wie Sie eine Jahresrevision oder einen Betriebsferien-Stillstand als Projekt planen – von Arbeitspaketen und kritischem Pfad über Fremdfirmen, Material und Freischaltung bis zum Wiederanlauf. Er ist der Grundlagenartikel über unseren Praxis-Ratgebern zur Wartung im laufenden Betrieb, zum Wartungsplan, zum Fremdfirmenmanagement und zu Lockout Tagout in der Instandhaltung. Geschrieben aus Sicht eines Montagebetriebs aus Rodgau bei Frankfurt.

Das Wichtigste in Kürze

Was ist ein Shutdown in der Instandhaltung?

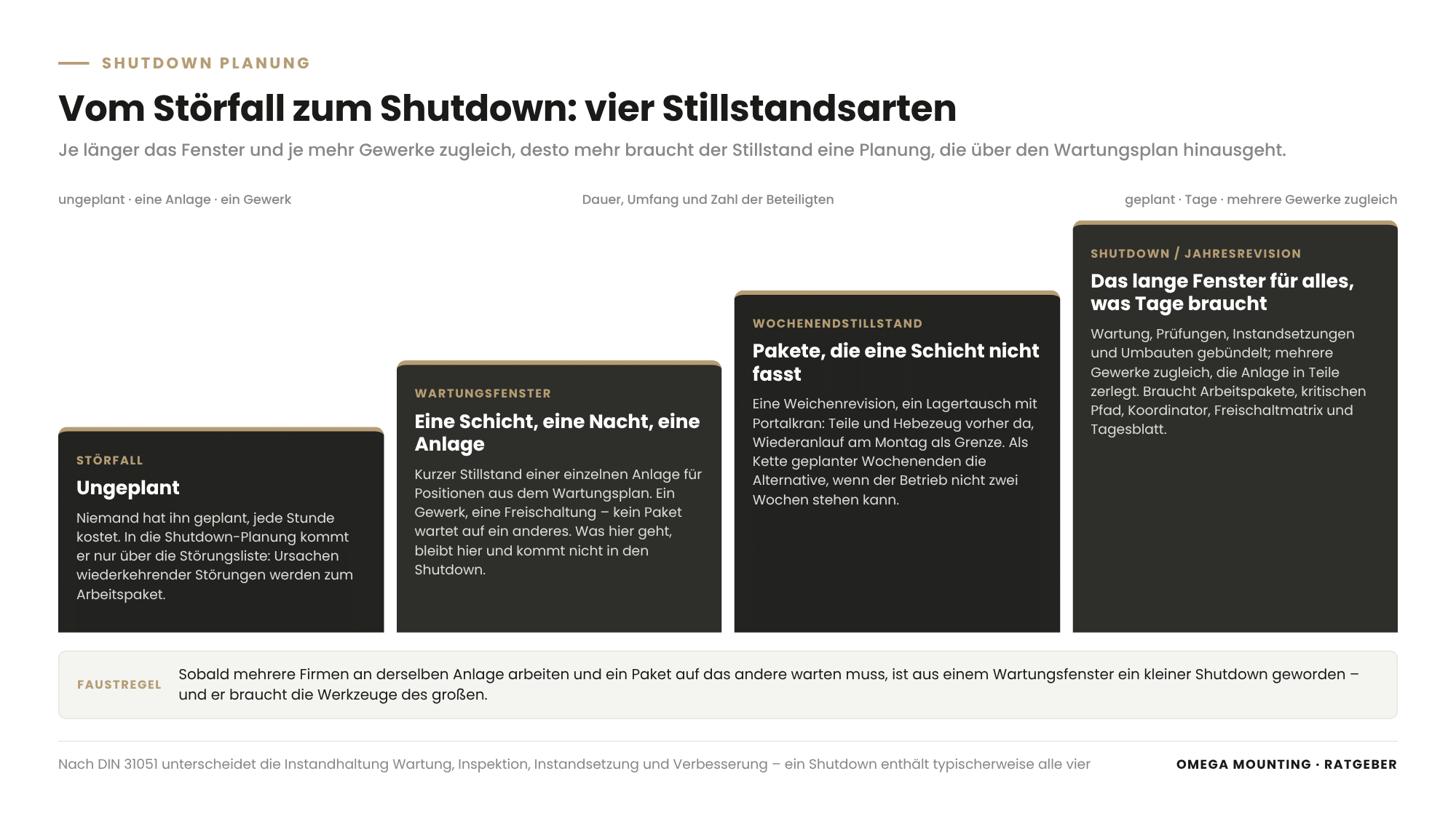

Erklärgrafik: Shutdown Planung – die vier Stillstandsarten Störfall, Wartungsfenster, Wochenendstillstand und Shutdown oder Jahresrevision als aufsteigende Stufen nach Dauer, Umfang und Zahl der Beteiligten
Störfall, Wartungsfenster, Wochenendstillstand, Shutdown: Die Grenze ist nicht die Dauer allein, sondern die Zahl der Beteiligten – sobald Pakete aufeinander warten, ist aus dem Fenster ein Shutdown geworden. Grafik: Omega Mounting

Ein Shutdown in der Instandhaltung ist ein geplanter, zeitlich begrenzter Stillstand einer Anlage, eines Anlagenbereichs oder eines ganzen Werks. In ihm werden alle Maßnahmen gebündelt ausgeführt, die eine abgeschaltete, freigeschaltete und zugängliche Anlage voraussetzen: Wartung, wiederkehrende Prüfungen, Instandsetzungen, Umbauten und Nachrüstungen.

In der Prozessindustrie heißt das Revisionsstillstand; im Maschinenbau, in der Logistik und in der Gebäudetechnik spricht die Instandhaltung von Jahresrevision oder Betriebsferien-Stillstand. Die Norm DIN 31051, die die Begriffe der Instandhaltung festlegt, unterscheidet Wartung, Inspektion, Instandsetzung und Verbesserung. Ein Shutdown enthält typischerweise alle vier – und braucht deshalb eine Planung, die über den Wartungsplan hinausgeht.

Abgrenzung: Störfall, Wartungsfenster, Wochenendstillstand, Shutdown

Die Grenze ist nicht die Dauer allein, sondern die Zahl der Beteiligten. Sobald mehrere Firmen an derselben Anlage arbeiten und ein Paket auf das andere warten muss, ist aus einem Wartungsfenster ein kleiner Shutdown geworden.

Wann ist der richtige Zeitpunkt für Jahresrevision und Shutdown?

Der richtige Zeitpunkt für einen Shutdown ist das Fenster, in dem die Produktion den Stillstand am ehesten verträgt und zugleich alle Voraussetzungen erfüllbar sind: Betriebsferien, Saisonpause oder ein geplanter Auftragsrückgang. Den Vorlauf bestimmt das längste Paket im Plan, nicht das Datum im Kalender.

In vielen Betrieben im Rhein-Main-Gebiet sind die Betriebsferien im Sommer und die Tage zwischen den Jahren die gesetzten Fenster. Saisonbetriebe – Getränke, Logistik vor dem Weihnachtsgeschäft, Lebensmittel mit Erntekampagnen – legen den Shutdown in die Nebensaison. Außenanlagen, Tore, Rampen und Kühlsysteme haben zusätzlich Jahreszeiten: Frostschutz gehört vor den Winter, Kühlleistung vor den Sommer. Die Checklisten dazu stehen in unserem Ratgeber Anlagen winterfest und sommerfest machen.

Nicht jeder Betrieb kann zwei Wochen stehen. Die Alternative ist eine Kette von Wochenendstillständen, in der die Pakete nach Priorität abgearbeitet werden. So lief die Revision einer Elektrohängebahn in einem Produktionsbetrieb in Frankfurt mit rund hundert Weichen.

Der Vorlauf beginnt beim längsten Paket

Der Termin steht meist fest, bevor die Pakete feststehen – der häufigste Planungsfehler. Rechnen Sie vom Stillstand zurück: Welches Paket hat die längste Lieferzeit für Teile, den längsten Vorlauf für einen Autokran, die längste Bearbeitungszeit für eine Nachfertigung? Dieses Paket bestimmt, wann die Planung abgeschlossen sein muss. Was danach dazukommt, kommt mit Risiko oder in den nächsten Shutdown.

Wartung Elektrohängebahn Frankfurt
Aus der Bestandsaufnahme jeder Weiche wurde eine Prioritätenliste – und aus der Liste wurden Arbeitspakete, die in Wochenendstillstände passen.

Wie bündeln Sie Arbeitspakete aus Wartungsplan und Prüfkalender?

Arbeitspakete bündeln Sie, indem Sie aus Wartungsplan, Prüfkalender, Befundliste, Störungsliste und Projektliste alle Positionen herausziehen, die einen längeren Stillstand, Freischaltung, Hebezeug oder mehrere Gewerke brauchen. Diese Positionen fassen Sie je Anlage zu Paketen mit Verantwortlichem, Teilen, Dauer und Nachweis zusammen. Alles andere bleibt bewusst im laufenden Betrieb.

Ein Arbeitspaket ist die kleinste Einheit, die sich eigenständig beauftragen, freischalten, ausführen, prüfen und abnehmen lässt. „Hallenkran: Prüfung, Nachschmierung, Seilkontrolle, Bremseinstellung“ ist ein Paket; „Kran warten“ ist eine Überschrift.

Die fünf Quellen der Arbeitspakete

QuelleWas daraus in den Shutdown kommtTypischer Vorlauf
WartungsplanPositionen, deren Fenster „Betriebsurlaub“ heißt – Getrieberevision, Lagertausch, SchienenvermessungTeile und Partner nach Lieferzeit
PrüfkalenderPrüfungen, die Stillstand oder Zugang in der Höhe brauchen – Krane, Druckgeräte, Tore, RegalePrüfer, Lastgewichte, Gerüst oder Hubarbeitsbühne
BefundlisteBefunde ohne Sofortmaßnahme – eingelaufene Schienen, abgerissene Halterungen, LeckagenNachfertigung, Schweißarbeiten, Erlaubnisscheine
StörungslisteUrsachen wiederkehrender Störungen, die im Betrieb nur provisorisch behoben wurdenUrsachenanalyse vor dem Shutdown, nicht darin
ProjektlisteUmbauten, Nachrüstungen, Erweiterungen, Maschinenumzüge, StilllegungenPlanung, Hersteller, Fundament, Elektrik, Abnahme

Wie Sie den Wartungsplan aufbauen, aus dem die erste Quelle gespeist wird, beschreibt unser Ratgeber Wartungsplan erstellen. Welche Prüfungen für welche Anlagen anstehen, zeigt unser Überblick zu den Prüfpflichten für Anlagenbetreiber.

Was nicht in den Shutdown gehört – und wie Sie bündeln

Jedes Paket im Shutdown nimmt einem anderen Zeit, Zugang und Hände. Deshalb gilt: Was in einer Schicht oder an einem Wochenende geht, bleibt dort. Was Ursachenanalyse braucht, wird vorher analysiert. Was niemand vorbereitet hat, wird gestrichen, bevor es den kritischen Pfad verlängert. Und bündeln Sie nach Anlage, nicht nach Firma, damit sich die Teilpakete Freischaltung, Zugang, Gerüst und Freigabe teilen. Welche Anlagen die dichteste Planung verdienen, ergibt sich aus der Kritikalität – die Methode steht in unserem Ratgeber zur risikobasierten Instandhaltung.

Wie legen Sie Reihenfolge und kritischen Pfad fest?

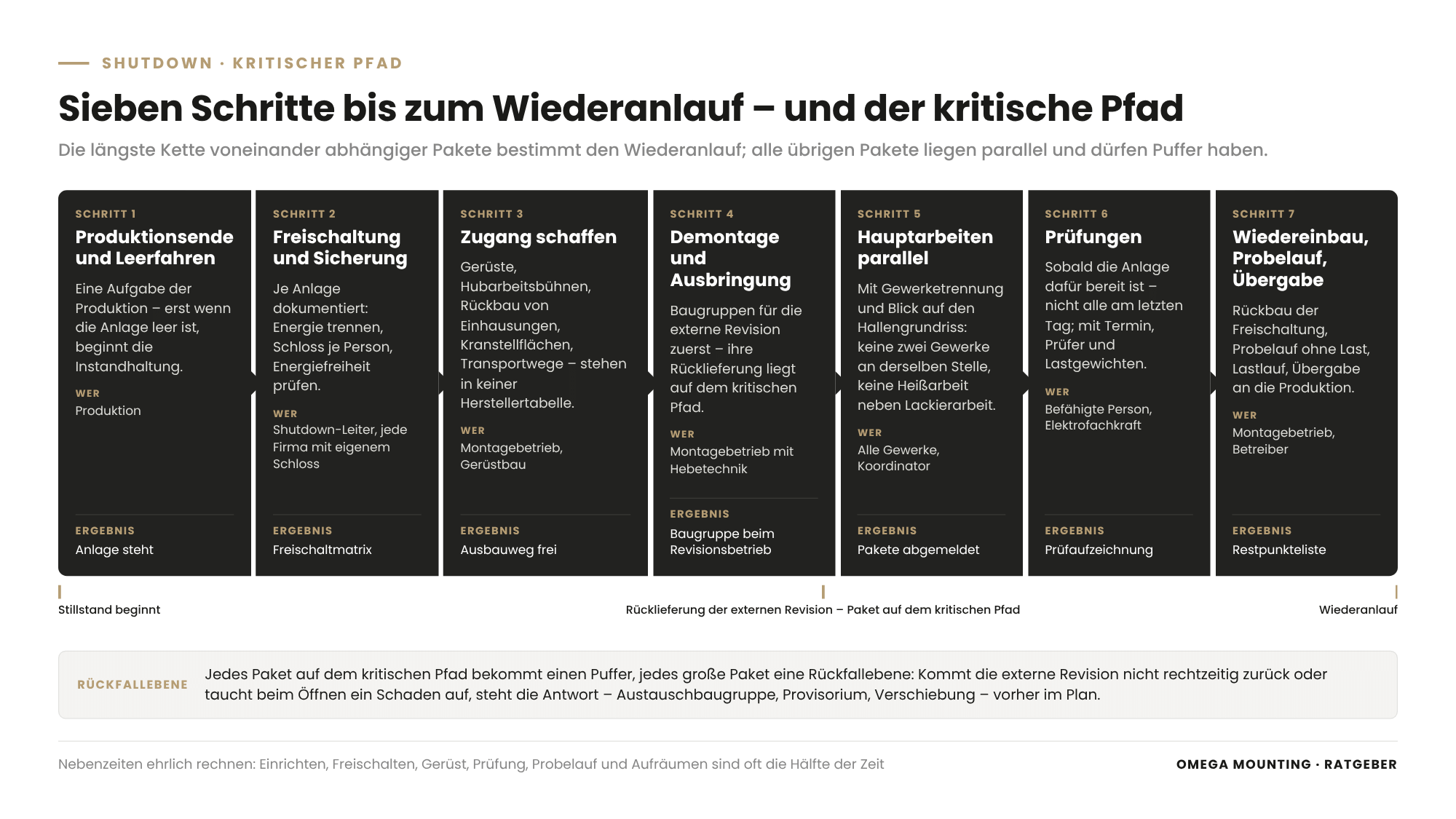

Erklärgrafik: Shutdown Planung – die sieben Schritte vom Produktionsende über Freischaltung, Zugang, Demontage, Hauptarbeiten und Prüfungen bis zu Wiedereinbau, Probelauf und Übergabe mit dem kritischen Pfad
Die typische Reihenfolge eines Shutdowns vom Produktionsende bis zur Übergabe: Der kritische Pfad ist die Kette der Pakete ohne Puffer – jede Verzögerung dort verschiebt den Wiederanlauf, alles andere läuft parallel. Grafik: Omega Mounting

Reihenfolge und kritischen Pfad legen Sie fest, indem Sie für jedes Paket Vorgänger, Nachfolger, Dauer und Ressourcen eintragen. Daraus ermitteln Sie die Kette der Pakete ohne Puffer – das ist der kritische Pfad, der den Wiederanlauf bestimmt. Alle übrigen Pakete legen Sie so parallel, dass sie sich nicht behindern.

Der kritische Pfad ist ein Begriff aus der Projektplanung, der auch in der Instandhaltung gilt: die längste Kette voneinander abhängiger Vorgänge, in der jede Verzögerung das Ende verschiebt. Im Shutdown ist das oft die große Anlage mit Rückbau, Demontage, externer Revision und Wiedereinbau – etwa ein Generator, der durch den Einbringschacht muss.

Die typische Reihenfolge eines Shutdowns

Puffer, Rückfallebene, Nebenzeiten, Kollisionen

Jedes Paket auf dem kritischen Pfad bekommt einen Puffer, jedes große Paket eine Rückfallebene. Was passiert, wenn die externe Revision nicht rechtzeitig zurückkommt oder beim Öffnen ein Schaden auftaucht? Die Antwort – Austauschbaugruppe, Provisorium, Verschiebung – steht vorher im Plan. Rechnen Sie die Nebenzeiten ehrlich: Einrichten, Freischalten, Gerüst, Prüfung, Probelauf, Aufräumen sind oft die Hälfte der Zeit. Und legen Sie den Plan einmal auf den Hallengrundriss. Zwei Gewerke an derselben Stelle, Heißarbeiten neben Lackierarbeiten, ein Autokran auf der einzigen Zufahrt: Das sind die Kollisionen, die im Balkenplan unsichtbar bleiben.

Montage StopTruck-Anlage Logistikzentrum Leipzig
Mechanik, Elektrik und Inbetriebnahme aus einer Hand: An 32 Verladestellen eines Logistikzentrums entfiel die Koordination zwischen zwei Gewerken – ein Schnittstellenproblem weniger im Zeitplan.

Wie binden Sie Fremdfirmen in den Shutdown ein?

Fremdfirmen binden Sie ein, indem Sie jedes extern vergebene Paket mit Leistungsbeschreibung, Schnittstellen, Termin und Nachweisform so früh vergeben, dass der Partner Teile, Personal und Hebezeug planen kann. Vor dem ersten Stillstandstag legen Sie Einweisung, Erlaubnisscheine, Koordinator und Freigabewege fest. Denn im Shutdown arbeiten mehr Fremde gleichzeitig in Ihrem Betrieb als an jedem anderen Tag.

Das Arbeitsschutzgesetz und die Unfallverhütungsvorschrift DGUV Vorschrift 1 verlangen, dass Arbeitgeber, deren Beschäftigte an einem Ort zusammenarbeiten, sich abstimmen. Bei besonderen Gefahren bestimmen sie eine Person, die die Arbeiten koordiniert. Für Sie heißt das: Ein Shutdown mit mehreren Firmen braucht einen benannten Koordinator mit Weisungsbefugnis in Sicherheitsfragen, bevor die erste Firma anreist. Was der Betrieb als Auftraggeber in jeder Phase zu tun hat, beschreibt unser Ratgeber zum Fremdfirmenmanagement. Dieser Text ersetzt keine Rechtsberatung.

Vergabe: je Paket eine Leistungsbeschreibung

Jedes externe Paket braucht fünf Angaben: Was ist zu tun, mit Befund und Fotos? Was ist bauseits – Freischaltung, Strom, Hebezeug, Gerüst, Entsorgung? Welche Schnittstellen, welches Fenster, welcher Nachweis? So werden Angebote vergleichbar.

Wer macht was: Hersteller, Fachfirma, Montagebetrieb

Der Hersteller übernimmt Firmware, Kalibrierung und sicherheitsrelevante Steuerungen. Fachfirmen mit Sonderzulassung übernehmen die Prüfung von Druckgeräten durch eine zugelassene Überwachungsstelle, elektrische Prüfungen durch eine Elektrofachkraft sowie Kälte- oder Hygienearbeiten mit Sachkunde. Der mechanische Instandhaltungs- und Montagebetrieb übernimmt Demontage, Tausch von Baugruppen, Schweißarbeiten, Hebetechnik, Ausrichtung und Wiedereinbau.

Einweisung, Erlaubnisscheine, Abmeldung

Vor dem Stillstand werden alle Fremdfirmen in den Betrieb eingewiesen – Zutritt, Wege, Alarm, Freigabewege –, am besten gemeinsam an einem Termin. Erlaubnisscheine für Heißarbeiten oder Arbeiten in der Höhe werden je Paket vermerkt und täglich erteilt. Jedes Paket endet mit einer Abmeldung: aufgeräumt, Befunde übergeben, Nachweis unterschrieben.

Welche Ersatzteile, welches Material und welches Hebezeug müssen vor dem Shutdown da sein?

Vor dem Shutdown müssen alle Ersatzteile, Betriebsstoffe und Sonderanfertigungen je Paket eingetroffen und geprüft sein. Das gilt ebenso für Hebezeug, Gerüste, Hubarbeitsbühnen, Transportgestelle und die Freigabe von Kranstellflächen. Denn ein Teil, das am dritten Stillstandstag fehlt, verschiebt den Wiederanlauf, nicht das Paket.

Teileliste je Paket, nicht je Lager

Die Teileliste entsteht aus dem Paket. Welche Teile werden sicher gebraucht – Dichtungen, Filter, Lager? Welche wahrscheinlich, etwa nach Befunden aus der Inspektion? Welche als Reserve, falls beim Öffnen mehr zum Vorschein kommt? Teile, die nicht mehr lieferbar sind, erkennen Sie am besten Monate vorher. Dann bleibt Zeit für Nachfertigung nach Muster oder Aufmaß. Die Wege dazu beschreibt unser Ratgeber Keine Ersatzteile mehr?.

Hebezeug, Zugang, Wareneingang

Jedes Paket mit Gewicht, Höhe oder Weg braucht einen eigenen Eintrag: Kettenzug an welchem Träger, und trägt er die Last? Autokran mit welcher Stellfläche? Transportweg mit welchen Türlichten? Bei der Revision eines Generators im Rhein-Main-Gebiet waren Durchgangsbreiten, Anschlagmittel, Kettenzüge und die Tragfähigkeit des Stahlträgers über dem Aggregat geklärt, bevor der erste Handgriff vor Ort geschah. Dazu gehören Lagerflächen für ausgebaute Baugruppen und die Entsorgung von Altteilen und Betriebsstoffen.

Und ein Teil gilt nicht als „da“, wenn es bestellt ist, sondern wenn es ausgepackt, geprüft und dem Paket zugeordnet im Regal liegt. Der letzte Wareneingang ist ein eigener Meilenstein im Vorlaufkalender.

Das Notstromaggregat im Technikraum vor der Demontage
Vor dem ersten Handgriff war geklärt, was im Technikraum zurückgebaut werden muss, welches Hebezeug der Träger darüber trägt und welche Teile bereitliegen.

Wie organisieren Sie Freischaltung und Freigaben im Shutdown?

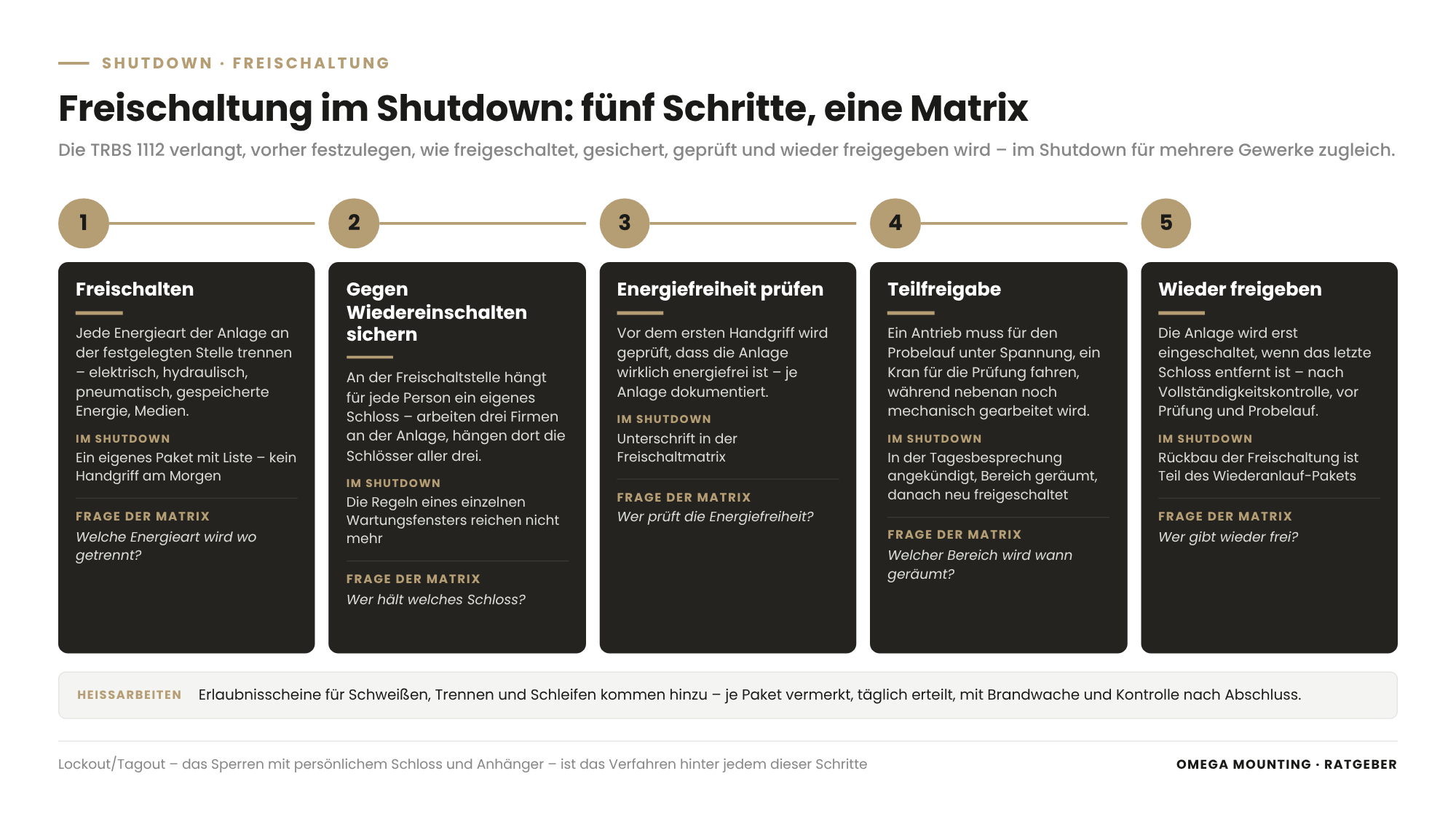

Erklärgrafik: Shutdown Planung – die fünf Schritte der Freischaltung im Shutdown von Freischalten über Sichern und Prüfen bis Teilfreigabe und Wiederfreigabe mit den Fragen der Freischaltmatrix
Freischalten, sichern, Energiefreiheit prüfen, Teilfreigabe, wieder freigeben: Im Shutdown ist die Freischaltung ein eigenes Paket mit Matrix, Schlössern und Unterschriften – weil mehrere Gewerke zugleich an denselben Anlagen arbeiten. Grafik: Omega Mounting

Freischaltung und Freigaben organisieren Sie im Shutdown über eine Freischaltmatrix je Anlage. Sie hält fest, welche Energieart an welcher Stelle getrennt, gesichert und geprüft ist, wer das Schloss hält und wer wieder freigibt. Denn im Stillstand arbeiten mehrere Gewerke gleichzeitig an denselben Anlagen, und die Freischaltregeln eines einzelnen Wartungsfensters reichen dafür nicht mehr.

Die Technische Regel für Betriebssicherheit TRBS 1112 (Instandhaltung) verlangt, dass vor Instandhaltungsarbeiten festgelegt ist, wie die Anlage freigeschaltet, gegen Wiedereinschalten gesichert, auf Energiefreiheit geprüft und wieder freigegeben wird. Für Sie heißt das: Die Freischaltung ist im Shutdown kein Handgriff am Morgen, sondern ein eigenes Paket mit Liste, Schlössern und Unterschriften. Wie Lockout/Tagout – das Sperren mit persönlichem Schloss und Anhänger – funktioniert, zeigt unser Ratgeber zu Lockout Tagout in der Instandhaltung.

Mehrere Gewerke, ein Schloss je Person

Arbeiten drei Firmen an einer Anlage, hängt an der Freischaltstelle für jede Person ein eigenes Schloss. Die Anlage wird erst eingeschaltet, wenn das letzte Schloss entfernt ist. Die Energiearten – elektrisch, hydraulisch, pneumatisch, gespeicherte Energie, Medien – stehen je Anlage in der Matrix.

Teilfreigaben und Heißarbeiten

Der Shutdown braucht Teilfreigaben. Ein Antrieb muss für den Probelauf unter Spannung, während nebenan noch mechanisch gearbeitet wird. Ein Kran muss für die Prüfung fahren, während die Halle darunter Baustelle ist. Jede Teilfreigabe wird in der Tagesbesprechung angekündigt, der Bereich geräumt, danach wird neu freigeschaltet. Erlaubnisscheine für Heißarbeiten – Schweißen, Trennen, Schleifen – kommen hinzu, mit Brandwache und Kontrolle nach Abschluss.

Wie steuern Sie den Shutdown Tag für Tag?

Den Shutdown steuern Sie über eine kurze, feste Tagesbesprechung mit allen Paketverantwortlichen. Fortschritt, Abweichungen, Befunde, Entscheidungen und Freigaben des Tages werden auf einem Blatt festgehalten – damit ein Problem am Dienstag nicht erst am Freitag auffällt.

Das Tagesblatt in fünf Punkten

Befunde nicht im Stillstand analysieren

Jedes ungeplante Paket nimmt einem geplanten die Zeit. Sicherheitsrelevante Befunde werden sofort behoben. Alles andere wird fotografiert und bewertet – und entweder als Nachtragspaket mit eigener Dauer in den Plan genommen oder in die Befundliste für das nächste Fenster geschrieben. Die Entscheidung trifft der Shutdown-Leiter, nicht der Monteur, der den Befund gemacht hat. Wer nachts oder am Wochenende arbeitet, um den Wiederanlauf zu halten, arbeitet nie allein bei gefährlichen Arbeiten. Wie Sie das organisieren, beschreibt unser Ratgeber zur Alleinarbeit in der Instandhaltung.

Wiedereinbringung: die revidierte Komponente wird eingehoben
Der Wiederanlauf beginnt beim Einheben der revidierten Baugruppe – und endet erst mit Ausrichtung, Prüfung, Probelauf und Übergabe an den Betrieb.

Wie läuft der Wiederanlauf mit Probelauf und Übergabe?

Der Wiederanlauf läuft als eigenes Arbeitspaket in fester Reihenfolge. Zuerst Rückbau von Gerüsten und Provisorien, Vollständigkeitskontrolle und Entfernen aller Schlösser. Dann die Prüfung nach Instandsetzung durch die befähigte Person, Probelauf ohne Last und Lastlauf. Zuletzt die Übergabe an die Produktion mit Restpunkteliste. Nichts davon findet am letzten Tag zwischen Aufräumen und Feierabend statt.

Die Betriebssicherheitsverordnung verlangt, dass Arbeitsmittel nach Instandsetzungen, die die Sicherheit beeinflussen können, vor der Wiederverwendung geprüft werden. Die Technische Regel TRBS 1201 (Prüfungen von Arbeitsmitteln) beschreibt, wann diese Prüfung ansteht und was in die Prüfaufzeichnung gehört. Für Sie heißt das: Der Hallenkran, dessen Bremse instand gesetzt wurde, geht nicht mit dem Entfernen des Schlosses zurück in den Betrieb, sondern mit der Prüfung. Und die braucht Termin, Prüfer und Lastgewichte.

Übergabe und erste Schichten

Jedes Paket endet mit einer Übergabe: Was wurde gemacht, welche Teile sind verbaut, welche Befunde bleiben offen – mit Restpunkteliste, die Verantwortlichen und Termin nennt. Wie Prüfung, Probelauf, Dokumentation und Übergabe zusammenspielen, beschreibt unser Ratgeber Inbetriebnahme und Übergabe einer Anlage. Und planen Sie die erste Produktionsschicht nicht ohne Instandhalter in der Halle. Neu montierte Lager und neu eingestellte Weichen zeigen in den ersten Betriebsstunden, ob die Arbeit sitzt.

Was gehört in die Nachbereitung: Lessons Learned und Dokumentation?

In die Nachbereitung gehören die Dokumentation aller Pakete – Nachweise, Prüfaufzeichnungen, verbaute Teile, Fotos, Restpunkte – und die Aktualisierung von Wartungsplan und Befundliste. Dazu kommt eine Nachbesprechung mit allen Beteiligten.

Die Nachbesprechung findet in den Tagen nach dem Wiederanlauf statt – sie ist der erste Termin der nächsten Shutdown-Planung. Drei Fragen reichen: Was hat uns Zeit gekostet, das wir hätten wissen können? Welche Pakete haben wir über-, welche unterschätzt? Welche Befunde warten auf das nächste Fenster? Wie Sie die Nachweise so ablegen, dass ein Auditor sie ohne Erklärung lesen kann, beschreibt unser Ratgeber zur Wartungsdokumentation fürs Audit.

Welche Fehler machen Betriebe bei der Shutdown-Planung?

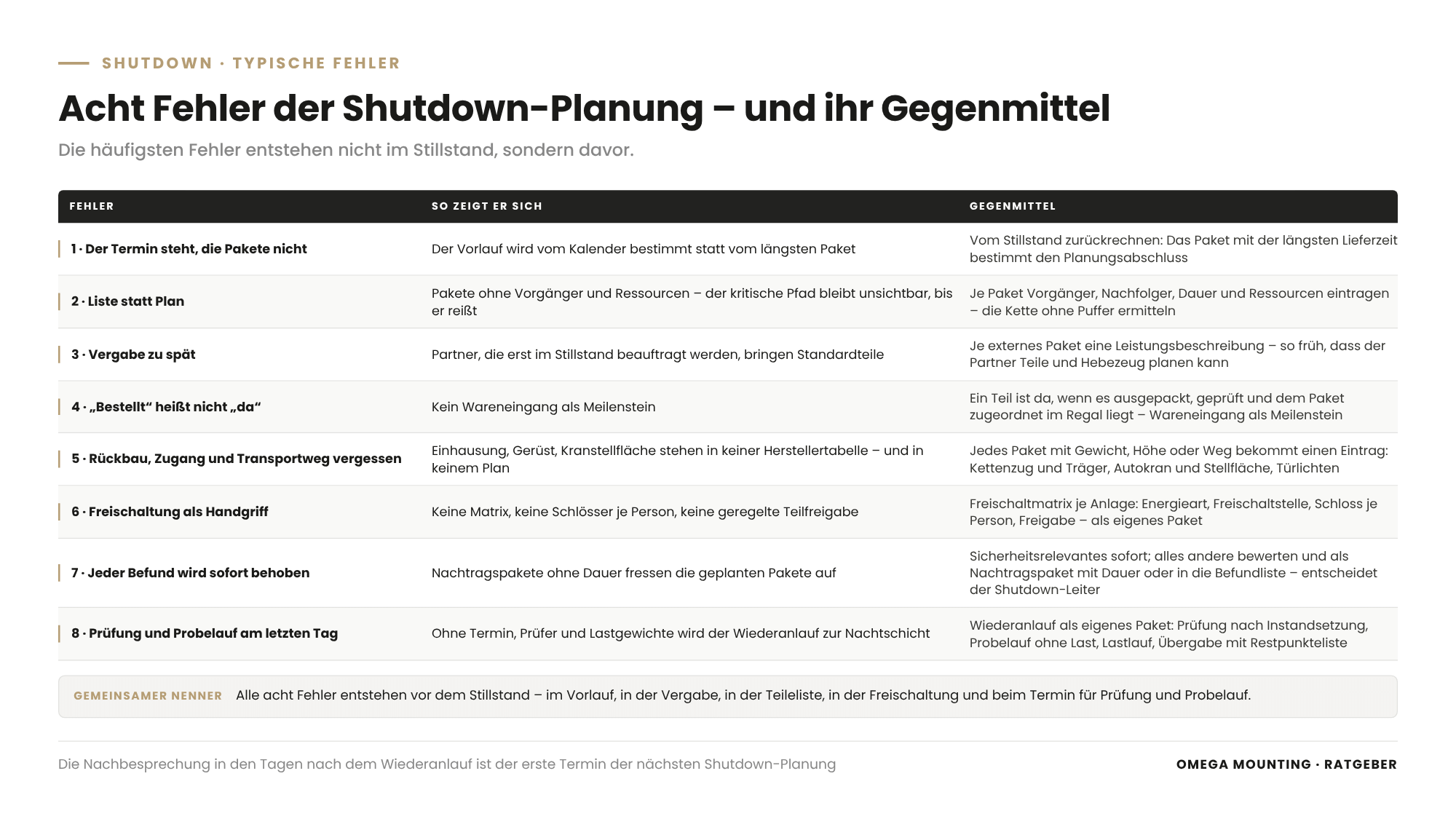

Übersicht: Shutdown Planung – acht typische Fehler von Betrieben mit ihrer Erscheinungsform und dem Gegenmittel aus dem Plan
Acht typische Fehler der Shutdown-Planung – alle entstehen vor dem Stillstand: im Vorlauf, in der Vergabe, in der Teileliste, in der Freischaltung und beim Termin für Prüfung und Probelauf. Grafik: Omega Mounting

Die häufigsten Fehler bei der Shutdown Planung entstehen vor dem Stillstand – im Vorlauf, in der Vergabe, in der Teileliste, in der Freischaltung und beim Termin für Prüfung und Probelauf.

So läuft das bei uns im Rhein-Main-Gebiet

Im Rhein-Main-Gebiet sind wir in Shutdowns auf drei Arten dabei. Als Partner für die mechanischen Pakete: Demontage, Revision, Tausch von Baugruppen, Schweißarbeiten, Ausrichtung, Hebetechnik. Als Koordinator für Pakete, die wir mit Elektrikern, Prüfern und Herstellern abarbeiten. Und als Betrieb, der mit dem Kunden vorher auf die Liste schaut. Von Rodgau aus sind Frankfurt, Offenbach, Hanau, Darmstadt und Aschaffenburg kurze Wege. Eine Begehung ist bei uns der erste Schritt jeder Stillstandsplanung. Und wenn im Stillstand ein Teil fehlt, ist die Werkstatt in Rodgau nah genug, um nachzufertigen. Was wir einbringen, ist der Blick des Montagebetriebs: Welches Paket braucht Kettenzug, Autokran oder Gerüst, und wo muss zurückgebaut werden? Was wir an Wartung und Instandhaltung für Industrieanlagen leisten, steht auf unserer Leistungsseite.

Maßgefertigtes Transportgestell aus Holz für die schwere Baugruppe
Was in keiner Wartungstabelle steht: Transportgestelle, Rückbau der Einhausung und der Weg zum Einbringschacht gehören als eigene Pakete in den Shutdown-Plan.

So machen wir das in der Praxis

Vier Einsätze aus unserem Auftragstagebuch zeigen, wie aus Arbeitspaketen, Vorlauf und Koordination ein Stillstand wird, der hält.

Elektrohängebahn in Frankfurt: Jahresrevision in Wochenendpaketen

Bei der Wartung einer Elektrohängebahn in Frankfurt ging es um eine rund dreißig Jahre alte Anlage mit etwa hundert Weichen in zwei Betriebsbereichen. Eine Elektrohängebahn ist ein Fördersystem, dessen Fahrzeuge an einer Schiene unter der Decke hängen. Im laufenden Betrieb war über Jahre nur Zeit für das Nötigste geblieben. Abgefahrene Rollen, eingelaufene Fahrschienen und beschädigte Halterungen hatten sich angesammelt. Ein langer Stillstand kam nicht in Frage. Die Revision wurde als Kette geplanter Wochenendstillstände organisiert – mit einem Fenster von rund 36 Stunden zwischen Produktionsende am Samstag und Wiederanlauf am Montag.

Die Planung lief wie ein Shutdown im Kleinen. Jede Weiche wurde durchgesehen, dokumentiert und nach Schaden und Bedeutung für die Produktion priorisiert. Daraus entstanden Arbeitspakete je Wochenende mit vorbereiteten, den Bereichen zugeordneten Ersatzteilen. Von mobilen Arbeitsgerüsten aus wurden Rollen und Weichenschuhe getauscht, Bolzen und Endlagen eingestellt, Motoren und Endschalter kontrolliert, abgerissene Halterungen neu verschweißt. Eingelaufene Fahrschienen wurden um mehrere Zentimeter versetzt, sodass die Endlagen auf weniger verschlissene Bereiche kamen. Die Bestandsaufnahme war der Plan, und der Wiederanlauf am Montag war die Grenze, an der jedes Paket gemessen wurde. Mehr dazu in unserem Ratgeber zur EHB-Wartung in der Praxis.

Netzersatzanlage im Rhein-Main-Gebiet: Das Paket auf dem kritischen Pfad

Bei der Wartung des Generators einer Netzersatzanlage in einem größeren Gebäudekomplex im Rhein-Main-Gebiet lautete das Paket: Generator revidieren. In der Umsetzung hieß das: Aggregat im Technikraum demontieren, Generator mit Kettenzügen an einer Trägerkonstruktion anheben und vom Antriebsmotor trennen. Dann die Komponenten auf Schwerlastrollen zum Einbringschacht fahren und mit dem Autokran senkrecht aus dem Untergeschoss heben. Nach der Revision zurückbringen, montieren, ausrichten. Ein Lifting-Ansprechpartner koordinierte die Hebearbeiten, drei Mechaniker führten sie aus. Die Liftpläne standen, bevor der erste Handgriff vor Ort geschah.

Zwei Dinge aus diesem Einsatz gehören in jeden Shutdown-Plan. Vor der eigentlichen Arbeit musste die komplette Einhausung des Generators zurückgebaut werden – ein Paket, das in Zeitplänen oft fehlt. Und für den Transport wurden maßgefertigte Transportgestelle aus Holz vor Ort gebaut. Beides lag auf dem kritischen Pfad: ohne Rückbau kein Ausbau, ohne Ausbau kein Wiederanlauf. Mehr dazu in unserem Ratgeber zur Wartung von Notstromaggregaten.

Prüfstand in München: Umbaupaket mit Erlaubnisschein

Bei einem Automobilhersteller in München haben wir einen hydraulisch bewegten Prüfstand umgebaut. Die Hydraulikleitung wurde umgebaut, rund um das Betonfundament eine Ölwanne montiert – mit Dübeln und Schrauben befestigt, an Ecken und Übergängen dicht verschweißt, mit Ablasshähnen für den Leckagefall. Die Nähte wurden abgeschliffen, grundiert und lackiert, der Spalt zur Betonwand ölbeständig abgedichtet. Geschweißt wurde in einem beengten Kellerraum mit Schweißabsaugung und Frischluftzufuhr.

Für die Shutdown-Planung ist das ein typisches Umbaupaket aus der Projektliste. Es braucht einen stehenden, drucklosen Prüfstand, einen Erlaubnisschein für Heißarbeiten mit Absaugung und Brandwache sowie Trocknungszeiten für Grundierung, Lack und Dichtmasse. Und die stehen im Plan.

Logistikzentrum bei Leipzig: Mechanik, Elektrik und Inbetriebnahme aus einer Hand

Bei der Montage von 32 Fahrzeugrückhaltesystemen in einem Logistikzentrum bei Leipzig – Anlagen, die das Wegrollen von Lkw während des Be- und Entladens verhindern – reichte unser Leistungsumfang von der Mechanik bis zur elektrischen Inbetriebnahme gemeinsam mit dem Hersteller. Dazwischen lagen Hydraulikaggregate, Ampelanlagen, 32 Steuerpulte, Steuerschränke und Kabelwege. In der ersten Projektwoche war ein achtköpfiges Team aus Mechatronikern, Mechanikern und Elektrikern vor Ort. Nach der Hauptmontage übernahmen drei Techniker Feinmontage und Vorbereitung der Inbetriebnahme. Die Übergabe erfolgte termingerecht.

Für Ihre Planung zeigt der Einsatz: Ein Paket, bei dem Mechanik und Elektrik aus einer Hand kommen, hat eine Schnittstelle weniger – keine Wartezeit zwischen „Mechanik fertig“ und „Elektrik beginnt“. Und ein Team, das nach der Hauptmontage planmäßig schrumpft, ist der Normalfall eines gut geplanten Fensters.

Steht bei Ihnen eine Jahresrevision an – und ist die Shutdown Planung noch eine Liste im Kopf?

Dann sprechen Sie uns an. Bei einer Begehung in Frankfurt, Offenbach, Hanau oder anderswo im Rhein-Main-Gebiet gehen wir Ihre Liste mit dem Blick des Montagebetriebs durch. Welche Pakete passen in das Fenster, welche brauchen Rückbau, Hebezeug oder Nachfertigung, welche bleiben im laufenden Betrieb?

Was das für Ihre Rolle bedeutet

Für Einkäufer: Vergeben Sie Shutdown-Pakete auf Grundlage einer Leistungsbeschreibung je Paket mit bauseitigen Leistungen, Schnittstellen, Fenster und Nachweisform. So früh, dass der Partner Teile und Hebezeug nach Lieferzeit planen kann. Bewerten Sie Anbieter danach, ob sie Mechanik, Hebetechnik, Schweißarbeit und Nachfertigung aus einer Hand bringen – jede vermiedene Schnittstelle ist ein Risiko weniger.

Für Planer: Jede Entscheidung über Aufstellort, Einbringweg, Revisionsöffnung, Anschlagpunkt über der Anlage und Wartungsfläche bestimmt, ob ein Shutdown-Paket mit Kettenzug und Schwerlastrollen auskommt oder Autokran und Deckenöffnung braucht. Planen Sie so, dass die größte Baugruppe ohne Rückbau der Nachbarn ausgebaut werden kann.

Für Projektleiter und Bauleiter: Als Projektleiter führen Sie den Shutdown wie ein Projekt – mit Arbeitspaketliste, kritischem Pfad, Vorlaufkalender und Tagesbesprechung – und entscheiden über Nachtragspakete und Rückfallebenen. Als Bauleiter weisen Sie Fremdfirmen ein, erteilen Erlaubnisscheine, halten die Freischaltmatrix aktuell und nehmen jedes Paket mit Nachweis ab.

Für Instandhaltungsleiter: Sie sind der Autor der Arbeitspaketliste. Ziehen Sie die Pakete aus Wartungsplan, Prüfkalender, Befund- und Störungsliste. Legen Sie je Paket Verantwortlichen, Teile, Freischaltung und Nachweis fest. Streichen Sie alles, was keinen Stillstand braucht, und setzen Sie den Termin für Prüfung und Probelauf vor dem ersten Stillstandstag.

Für Betriebs- und Werksleiter: Der Shutdown tauscht Produktionszeit gegen Verfügbarkeit – und der Tausch ist nur gut, wenn das Fenster hält. Geben Sie den Termin frei, nachdem die Pakete feststehen, und verlangen Sie einen Plan mit kritischem Pfad und Rückfallebenen statt einer Liste.

Für Sicherheitsfachkräfte und HSE-Koordinatoren: Im Shutdown laufen Heißarbeiten, Hebearbeiten, Arbeiten in der Höhe und Teilfreigaben mehrerer Fremdfirmen nebeneinander. Prüfen Sie, dass ein Koordinator benannt ist, die Freischaltmatrix vorliegt und Erlaubnisscheine täglich erteilt werden.

Shutdown-Planungsvorlage: Vorlage zum Anfordern

Die Shutdown-Planungsvorlage ist ein dreiteiliges Arbeitsdokument. Erstens eine Arbeitspaketliste mit den Spalten Anlage, Paket, Quelle, Verantwortlicher, Fremdfirma, Freischaltung, Erlaubnisschein, Teile und Hebezeug, Vorgänger, Dauer und Nachweis. Zweitens ein Vorlaufkalender mit Meilensteinen von der Vergabe bis zum Wiederanlauf. Drittens ein Tagesblatt für die Shutdown-Besprechung – zusammen Ihre Shutdown-Checkliste. Musterzahlen und Intervalle enthält sie bewusst nicht – die gehören zu Ihren Anlagen. Fordern Sie die Vorlage über unser Kontaktformular an – Stichwort „Shutdown-Planungsvorlage“.

Warum Omega Mounting?

Wir sitzen in Rodgau bei Frankfurt, sind über unsere 24-Stunden-Hotline erreichbar und haben eine eigene Werkstatt für Teile, die im Stillstand plötzlich fehlen. Die verlinkten Einsätze zeigen, wie wir in Stillständen arbeiten. An der Elektrohängebahn in Frankfurt wurde aus der Bestandsaufnahme jeder Weiche eine Kette von Wochenendpaketen. An der Netzersatzanlage lagen Rückbau, Transportgestelle und Liftpläne auf dem Tisch, bevor der erste Handgriff geschah. Bei Leipzig kamen Mechanik, Elektrik und Inbetriebnahme aus einer Hand. Für Sie heißt das: ein Ansprechpartner für die mechanischen Pakete Ihres Shutdowns – Demontage, Revision, Tausch, Schweißarbeit, Hebetechnik, Ausrichtung, Nachfertigung – und für die Koordination mit Elektrofachkraft, Prüfern und Herstellern. Wenn Sie das für Ihre Jahresrevision wollen, nehmen Sie Kontakt auf.

Fazit

Shutdown Planung heißt, den Stillstand vor dem Stillstand zu gewinnen. Arbeitspakete aus Wartungsplan, Prüfkalender, Befund- und Projektliste ziehen. Reihenfolge und kritischen Pfad festlegen. Fremdfirmen früh mit Leistungsbeschreibung, Einweisung und Koordinator einbinden. Teile, Hebezeug und Rückbau vor dem ersten Tag bereitstellen. Freischaltung als Matrix führen. Den Stillstand mit einem Tagesblatt steuern und den Wiederanlauf mit Prüfung, Probelauf und Übergabe als eigenes Paket planen. Wenn Sie wissen möchten, wie Ihre Liste aus Sicht eines Montagebetriebs aussieht, schicken Sie uns Ihre Arbeitspakete, den Termin des Stillstands und die Anlagen, um die es geht. Wir melden uns mit einer ehrlichen Einschätzung, welche Pakete in das Fenster passen und welche Vorlauf brauchen.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Ein Wartungsfenster ist ein kurzer, wiederkehrender Stillstand einer einzelnen Anlage für Positionen aus dem Wartungsplan. Ein Shutdown oder eine Jahresrevision ist ein langer, geplanter Stillstand eines Bereichs oder Werks, in dem viele Pakete, mehrere Gewerke und Abhängigkeiten zwischen Anlagen zugleich zu koordinieren sind. Sobald Pakete aufeinander warten, ist es ein Shutdown.

So weit, wie das längste Paket im Plan es verlangt: Lieferzeit der Ersatzteile oder Sonderanfertigungen, Vorlauf für Autokran und Kranstellfläche, Bearbeitungszeit einer externen Revision, Vergabe an Fremdfirmen mit Einweisung. Rechnen Sie vom Stillstandstermin zurück und setzen Sie den letzten Wareneingang als Meilenstein. Was danach in den Plan kommt, kommt mit Risiko oder in das nächste Fenster.

Das Arbeitsschutzgesetz und die DGUV Vorschrift 1 verlangen, dass Arbeitgeber am selben Ort sich abstimmen und bei besonderen Gefahren einen Koordinator bestimmen. Die TRBS 1112 konkretisiert Freischaltung, Sicherung gegen Wiedereinschalten und Freigabe. Die Betriebssicherheitsverordnung und die TRBS 1201 regeln die Prüfung nach Instandsetzungen. Welche Pflichten im Einzelfall gelten, klären Sie mit Ihrer Sicherheitsfachkraft – dieser Ratgeber ersetzt keine Rechtsberatung.

Mit einer Freischaltmatrix je Anlage: welche Energiearten wo getrennt werden, wer die Energiefreiheit prüft, wer welches Schloss hält, wer wieder freigibt. Jede Person hängt ihr eigenes Schloss an, und die Anlage wird erst nach Entfernen des letzten Schlosses eingeschaltet.

Rückbau von Gerüsten und Provisorien, Vollständigkeitskontrolle, Entfernen aller Schlösser und die Prüfung nach Instandsetzung durch eine befähigte Person. Danach Probelauf ohne Last, Lastlauf, Übergabe mit Restpunkteliste und ein Rundgang der Instandhaltung in den ersten Betriebsstunden. Der Wiederanlauf ist ein eigenes Arbeitspaket mit Termin, Prüfer und Lastgewichten.

Ja, die Schritte sind in allen Branchen dieselben. Fenster und Randbedingungen unterscheiden sich. In der Logistik ist der Shutdown oft eine Kette von Wochenenden außerhalb der Hochsaison. In Rechenzentren gibt es keinen Shutdown des Ganzen, sondern Wartungsfenster je redundanter Einheit. Im Lebensmittelbetrieb kommen Reinigung, Fremdkörpermanagement und freigegebene Schmierstoffe hinzu.

Omega Mounting übernimmt von Rodgau aus die mechanischen Pakete in Stillständen in Frankfurt, Offenbach, Hanau, Darmstadt, Aschaffenburg und im gesamten Rhein-Main-Gebiet: Demontage, Revision, Tausch von Baugruppen, Schweißarbeiten, Hebetechnik, Ausrichtung, Nachfertigung. Wir koordinieren die Pakete mit Elektrofachkraft, Prüfern und Herstellern.

Über eine kurze Anfrage mit drei Angaben: die Liste der Anlagen und Pakete für den Stillstand, den geplanten Termin mit Dauer des Fensters, die Störungen und Befunde des letzten Jahres. Wir vereinbaren eine Begehung und schicken Ihnen eine schriftliche Einschätzung, welche Pakete in das Fenster passen, welche Rückbau, Hebezeug oder Nachfertigung brauchen und welche Vorlauf verlangen. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
