Change Freeze: Wenn an der Anlage nichts mehr angefasst werden darf

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Die neue hydraulische Klapprampe fertig montiert an der Verladekante
Eine Verladestelle, die vor dem Change Freeze erneuert wurde, läuft durch die Peak Season, ohne dass jemand sie anfassen muss – das ist das Ziel der Vorbereitung.

Ein Change Freeze verbietet in der umsatzstärksten Zeit des Jahres jede geplante Änderung an produktiven Anlagen. Für die Instandhaltung heißt das nicht „nichts tun“, sondern „alles vorher tun“: Prüfungen und Reparaturen vorziehen, Verschleißteile tauschen, Ersatzteile einlagern, Rückfallebenen bauen und den Ausnahmeweg festlegen, bevor der Freeze beginnt.

Sie kennen die Ansage aus dem Oktober: „Ab Mitte November wird an den Anlagen nichts mehr verändert.“ In Logistikzentren heißt das Peak Season, in Rechenzentren Change Freeze oder Freeze Period. Gemeint ist dasselbe: Ab einem Stichtag sind Umbauten, geplante Reparaturen und Wartungseingriffe an produktiven Anlagen untersagt. Erlaubt bleibt nur, was eine Störung beseitigt – und das nur mit Ausnahmefreigabe.

Für Instandhaltungsleiter, Logistikleiter und Facility Manager ist das eine doppelte Last. Vor dem Freeze muss alles fertig sein, was sonst über den Winter verteilt läuft. Im Freeze darf nichts angefasst werden, obwohl die Anlagen so hart laufen wie nie. Danach wartet die Nacharbeit aus dem Dezember.

Dieser Ratgeber erklärt, was der Freeze ist, warum Betreiber ihn verhängen und was er für Verladestellen, Sorter, Fördertechnik, Kälte und Notstrom bedeutet. Er beschreibt die vier Phasen – Vorlauf, Freeze, Emergency Change, Auftauen – und das Kernprinzip: Alles, was im Freeze ausfallen könnte, wird vorher gemacht. Er gehört zu unserem Grundlagenartikel über die Wartung im laufenden Betrieb und ergänzt die Ratgeber zur Instandhaltung am Flughafen Frankfurt und zur Montage im Rechenzentrum. Geschrieben aus Sicht eines Montagebetriebs aus Rodgau bei Frankfurt.

Das Wichtigste in Kürze

Was ist ein Change Freeze?

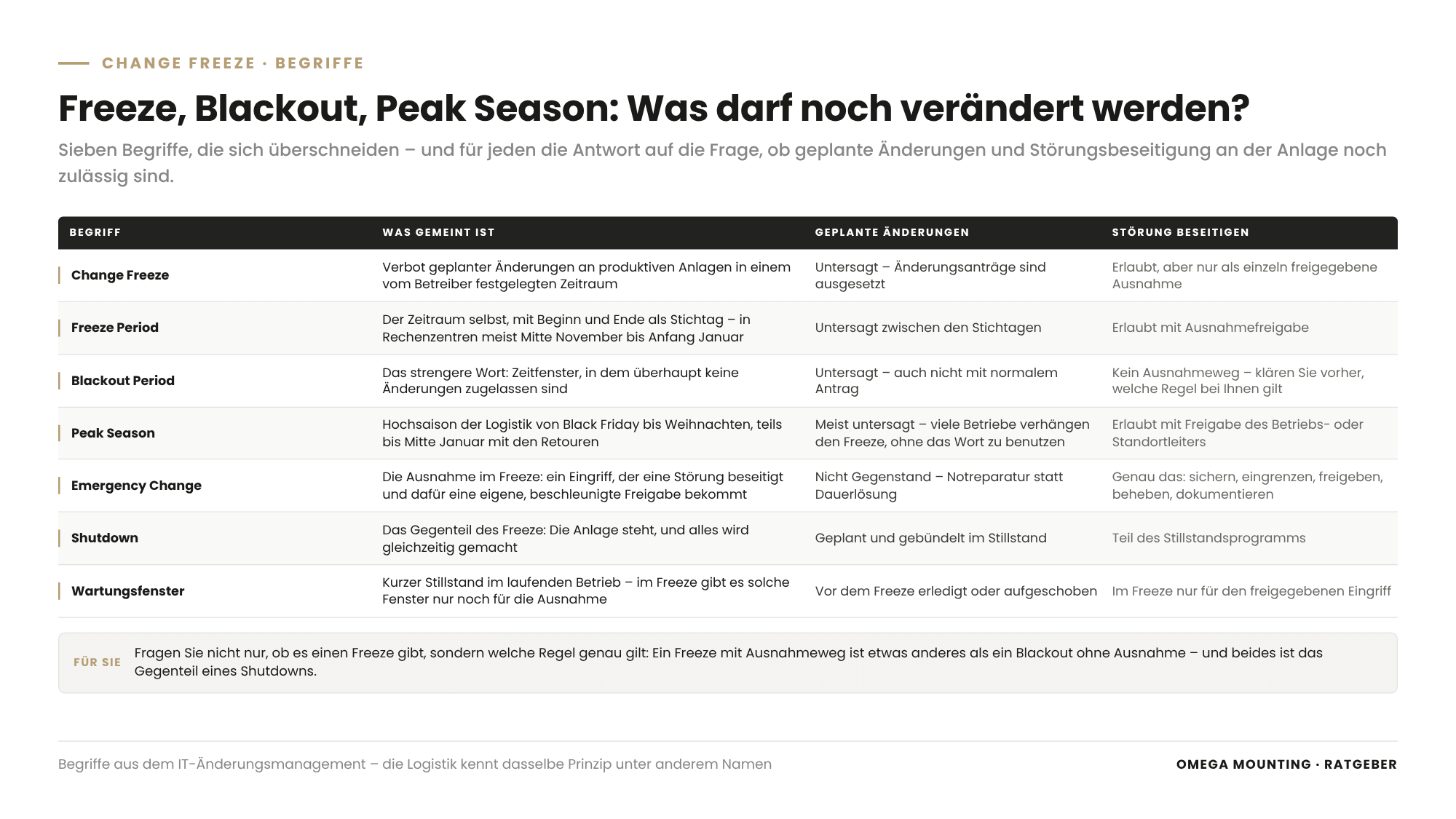

Übersicht: Change Freeze und verwandte Begriffe – Freeze Period, Blackout Period, Peak Season, Emergency Change, Shutdown und Wartungsfenster – mit der Antwort, ob geplante Änderungen und Störungsbeseitigung an produktiven Anlagen jeweils zulässig sind
Change Freeze, Freeze Period, Blackout Period, Peak Season, Emergency Change – die Begriffe überschneiden sich, aber nicht jede Regel lässt eine Ausnahme zu. Fragen Sie nicht nur, ob es einen Freeze gibt, sondern welche Regel genau gilt. Grafik: Omega Mounting

Ein Change Freeze ist ein vom Betreiber festgelegter Zeitraum, in dem an produktiven Anlagen und Systemen keine geplanten Änderungen durchgeführt werden. Der Begriff stammt aus dem IT-Änderungsmanagement, wo jede Änderung an einem laufenden System als „Change“ beantragt, geprüft und freigegeben wird. Im Freeze werden diese Anträge ausgesetzt; nur die Beseitigung einer Störung bleibt als einzeln freigegebene Ausnahme zulässig.

Rechenzentren haben diese Praxis auf die Gebäudetechnik übertragen: Kälte, Stromversorgung, Netzersatzanlagen, Löschanlagen und Zutrittstechnik gelten im Freeze als eingefroren. Logistikzentren kennen dasselbe Prinzip unter anderem Namen: Peak, Peak Season oder Weihnachtsgeschäft. Wer nach „Peak Season Instandhaltung“, „Black Friday Logistik Wartung“ oder „Instandhaltung im Weihnachtsgeschäft“ sucht, stellt dieselbe Frage: Wie kommen Sorter, Fördertechnik, Verladestellen und Tore durch die Saison, ohne dass jemand daran umbaut?

Freeze Period, Blackout Period, Peak Season – die Begriffe

Die Begriffe überschneiden sich, meinen aber nicht ganz dasselbe:

Für Sie heißt das: Fragen Sie nicht nur, ob es einen Freeze gibt, sondern welche Regel genau gilt. Ein Freeze mit Ausnahmeweg ist etwas anderes als ein Blackout ohne Ausnahme.

Abgrenzung: Freeze, Shutdown, Wartungsfenster

Der Freeze ist das Gegenteil eines Shutdowns. Im Shutdown steht die Anlage, und alles wird gleichzeitig gemacht – wie wir es im Ratgeber zur Shutdown-Planung beschreiben. Im Freeze läuft die Anlage, und nichts wird gemacht. Das Wartungsfenster liegt dazwischen: ein kurzer Stillstand im laufenden Betrieb. Im Freeze gibt es solche Fenster nur noch für die Ausnahme. Was sonst im Wochenendfenster läuft, wird vorher erledigt oder aufgeschoben.

Warum verhängen Betreiber einen Change Freeze?

Betreiber verhängen einen Change Freeze, weil in diesen Wochen drei Dinge zusammenfallen: die Umsatzspitze des Jahres, die höchste Anforderung an die Verfügbarkeit und die geringste Toleranz für Risiken aus Veränderungen. Jede Änderung an einer laufenden Anlage kann eine Störung auslösen – ein falsch eingestellter Endschalter, ein Antrieb mit anderer Drehzahl, eine neue Steuerungsversion. Im Februar ist das ärgerlich, im Dezember kostet es die Lieferfähigkeit.

Für große Versandhändler und Paketdienste im Weihnachtsgeschäft ist jede Stunde Stillstand eines Sorters eine Stunde, in der Pakete nicht zugestellt werden. Für Rechenzentren zum Jahresende gilt dasselbe für Kälte und Strom: Ihre Kunden haben ihr eigenes Weihnachtsgeschäft, und deren Systeme laufen auf diesen Flächen. Ein Freeze schützt also die Lieferkette hinter der Anlage.

Dazu kommt ein organisatorischer Grund. In der Saison ist die Besetzung anders: mehr Aushilfen in der Halle, weniger Instandhalter, Hersteller und Fremdfirmen teilweise in Betriebsferien. Eine Änderung, die schiefgeht, trifft auf eine Organisation, die sie nicht auffangen kann. Der Freeze ist die ehrliche Antwort darauf.

Fertig montierter Not-Aus-Taster an der Paket-Sortieranlage
Sorter, Not-Halt-Kette, Verladestellen: Was im Freeze nicht mehr verändert werden darf, muss vorher in einem Zustand sein, der die Saison durchhält.

Welche Anlagen betrifft der Change Freeze – und was heißt „nichts mehr anfassen“?

Der Change Freeze betrifft alle Anlagen, deren Ausfall die Leistung des Standorts in der Saison direkt begrenzt. Das sind in der Logistik Verladestellen, Sorter, Fördertechnik und Tore. Im Rechenzentrum sind es Kälte, Stromversorgung, Netzersatzanlage und Löschanlage. „Nichts mehr anfassen“ heißt dabei nicht, dass die Instandhaltung die Halle verlässt. Es heißt, dass sie beobachtet, schmiert, reinigt und meldet – aber nicht verändert.

AnlageWas im Freeze ruhtWas weiterläuftRückfallebene
Verladestellen, Rampen, ToreUmbau, Rampentausch, Nachrüstung von Steuerungen.Sichtkontrolle, Reinigung, Schmierung, Störungsbeseitigung.Ersatzrampe, Umleitung auf Nachbartor.
Sorter, SortieranlagenErweiterung, Steuerungsänderung, Austausch von Baugruppen ohne Störung.Inspektion im Lauf, Reinigung der Scanner, Ersatz bei Störung.Zweiter Sorterstrang, manuelle Sortierung.
Fördertechnik, Rollenbahnen, EHBRetrofit, Weichenrevision, Schienenversatz.Schmierung, Rollen- und Sensorkontrolle, Ersatz bei Ausfall.Bypass-Strecke, Staplerverkehr.
Kälte, Umluftkühlgeräte, RückkühlerGerätetausch, Umbau der Regelung, Reinigung mit Abschaltung.Filter, Sichtkontrolle, Messwerte, Redundanz nutzen.Redundante Einheit (N+1).
Notstrom, Netzersatzanlage, USVRevision, Umbau, Lastbanktest mit Netztrennung.Probelauf ohne Last nach Plan, Füllstände, Batterien.Zweiter Strang, mobiles Aggregat.
Regale, Hochregallager, LagertechnikUmbau, Erweiterung, Regalreparatur ohne Sicherheitsbezug.Regalkontrolle, Anfahrschäden sichern, Störungsbeseitigung.Umlagern, Sperrung einzelner Felder.

Zwei Dinge fallen auf. Sicherheitsrelevantes Handeln bleibt vom Freeze unberührt: Ein Regal mit tragendem Schaden wird gesperrt, eine Rampe mit defekter Sicherung stillgesetzt. Und die Rückfallebene ist der Schlüssel: Je besser sie ist, desto seltener braucht es die Ausnahme. Welche Anlagen die dichteste Vorbereitung verdienen, zeigt die Methode aus unserem Ratgeber zur risikobasierten Instandhaltung.

Nicht alles einfrieren

Ein häufiger Fehler ist, den Freeze auf den ganzen Standort zu legen. Dann blockiert er auch Anlagen, die in der Saison nicht kritisch sind – Werkstatt, Lagerbereiche für Langsamdreher, Außenanlagen. Legen Sie den Freeze auf die Anlagen, die die Saison tragen. Alles andere bleibt offen und entlastet den Januar.

Die vier Phasen: Vorlauf, Freeze, Emergency Change, Auftauen

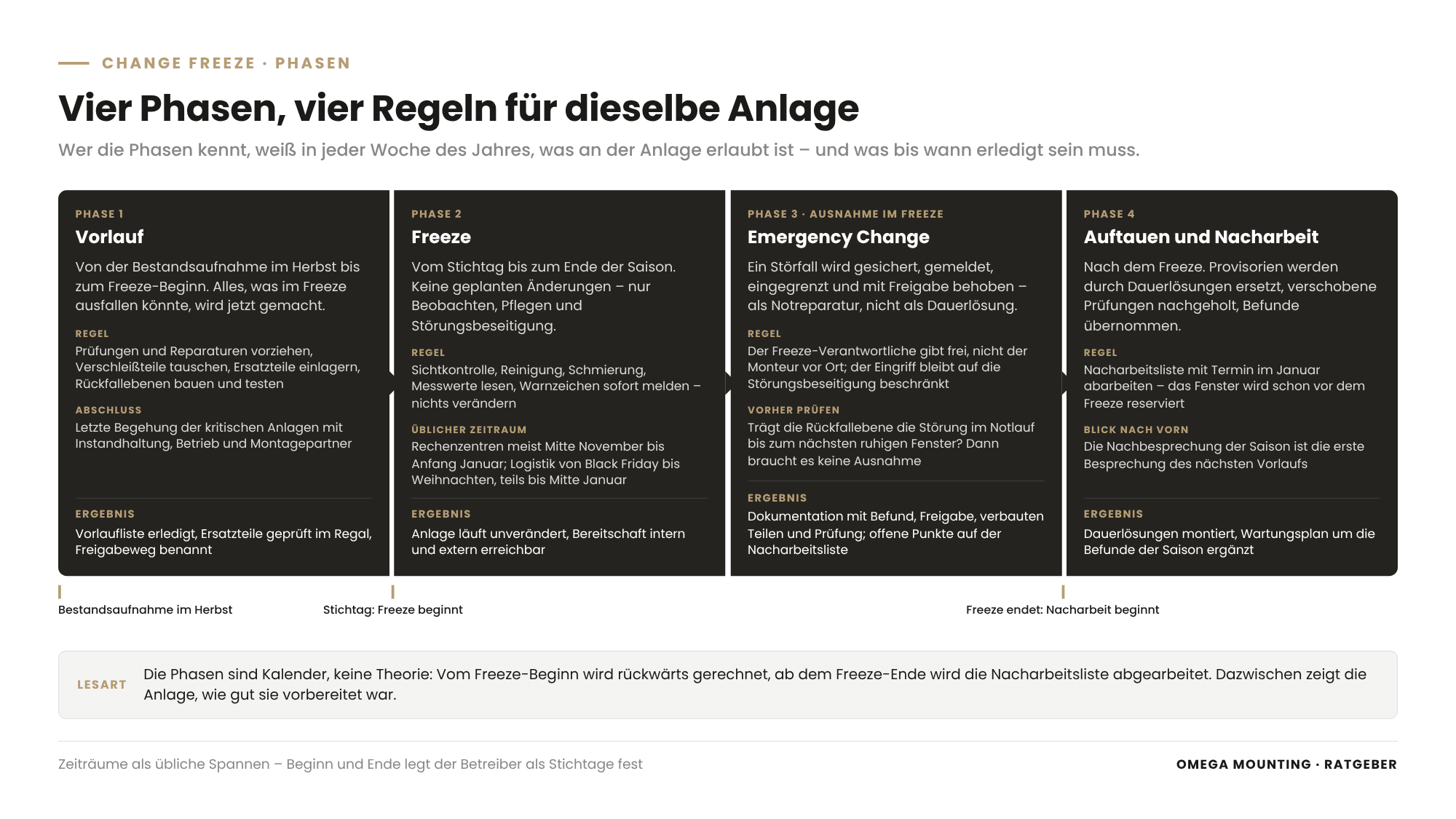

Erklärgrafik: Die vier Phasen eines Change Freeze – Vorlauf, Freeze, Emergency Change als Ausnahme im Freeze und Auftauen mit Nacharbeit – mit der Regel, dem Abschluss und dem Ergebnis jeder Phase
Vier Phasen, vier verschiedene Regeln für dieselbe Anlage: Vom Freeze-Beginn wird rückwärts gerechnet, im Freeze gilt der Freigabeweg, ab dem Freeze-Ende wird die Nacharbeitsliste abgearbeitet. Grafik: Omega Mounting

Ein Freeze hat vier Phasen, in denen für dieselbe Anlage unterschiedliche Regeln gelten. Wer sie kennt, weiß in jeder Woche des Jahres, was erlaubt ist.

Die Phasen sind Kalender, keine Theorie. Vom Freeze-Beginn wird rückwärts gerechnet, ab dem Freeze-Ende wird die Nacharbeitsliste abgearbeitet. Dazwischen zeigt die Anlage, wie gut sie vorbereitet war.

Vormontierte Not-Aus-Gehäuse mit Kabelverschraubungen vor der Montage
Vorbereiten, sortieren, im Fenster nur noch setzen – die Arbeitsweise aus der Nachrüstung einer Sortieranlage ist dieselbe, mit der Anlagen vor einem Freeze fertig werden.

Wie bereiten Sie die Anlage auf den Change Freeze vor?

Die Anlage bereiten Sie auf den Change Freeze vor, indem Sie vom Freeze-Beginn rückwärts rechnen und jede Maßnahme, die im Freeze ausfallen könnte, davor legen. Vier Blöcke gehören dazu: Prüfungen und Reparaturen vorziehen, Verschleißteile tauschen und Ersatzteile einlagern, Rückfallebenen bauen, Anlage begehen.

Prüfungen und Reparaturen vorziehen

Alle wiederkehrenden Prüfungen, deren Frist in den Freeze fällt, werden vorgezogen. Tore, Rampen, Krane, Regale, Netzersatzanlage: Was im Dezember fällig wäre, wird im Oktober geprüft. So löst keine Prüfung im Freeze einen Eingriff aus. Welche Prüfung für welche Anlage ansteht, zeigt unser Überblick zu den Prüfpflichten für Anlagenbetreiber. Dasselbe gilt für Befunde: Ein Riss im Rampenrahmen, der seit dem Sommer „beobachtet“ wird, gehört vor den Stichtag.

Verschleißteile tauschen, Ersatzteile einlagern

Verschleißteile mit absehbarem Ende werden vor dem Freeze getauscht, auch wenn sie noch laufen würden. Ein Antriebsriemen, der im Januar fällig wäre, kommt im Oktober neu. Eine Rolle mit Spiel wird ersetzt, bevor sie blockiert. Das ist vorbeugende Instandhaltung mit festem Enddatum – und sie erspart die Ausnahme im Dezember, in der Eilteile, Nachtarbeit und Stillstand zusammenkommen.

Parallel entsteht das Ersatzteillager für die Saison: Antriebe, Rollen, Sensoren, Ketten, Zahnräder, Hydraulikkomponenten, Filter – für jede kritische Anlage das, was bei einer Störung sofort gebraucht wird. Im Freeze wird nichts mehr geliefert, was nicht vorher da war; Hersteller und Händler sind selbst in Betriebsferien. Teile, die nicht mehr lieferbar sind, erkennen Sie jetzt. Die Wege dazu beschreibt unser Ratgeber Keine Ersatzteile mehr?.

Rückfallebenen bauen: Ersatzrampe, Umleitung, Bypass

Jede kritische Anlage bekommt vor dem Freeze eine Rückfallebene, die ohne Eingriff funktioniert. In der Logistik heißt das: Ersatzrampe oder freigehaltenes Nachbartor, Umleitung auf den zweiten Sorterstrang, Bypass an der Fördertechnik, Staplerweg für den Notfall. Im Rechenzentrum heißt es Redundanz – zweite Kälteeinheit, zweiter Stromstrang, Reserveaggregat. Sie wird vor dem Freeze getestet, nicht im Störfall erfunden.

Begehung vor dem Freeze

Die letzte Begehung vor dem Stichtag ist der Abschluss des Vorlaufs. Instandhaltung, Betrieb und Montagepartner gehen die kritischen Anlagen gemeinsam ab: Ist jede Maßnahme erledigt? Liegt jedes Ersatzteil geprüft im Regal? Funktioniert jede Rückfallebene? Wer hält die Bereitschaft, wer gibt die Ausnahme frei? Was offen bleibt, kommt bewusst auf die Nacharbeitsliste. Wie Sie das längste Wartungsfenster des Jahres direkt nach dem Freeze nutzen, zeigt unser Ratgeber zur Wartung zwischen den Jahren.

Störfall im Change Freeze: Wie läuft ein Emergency Change?

Ein Störfall im Change Freeze läuft als Emergency Change: Die Störung wird gesichert, gemeldet und eingegrenzt. Dann entscheidet der Freeze-Verantwortliche über die Ausnahmefreigabe, der Eingriff bleibt auf die Störungsbeseitigung beschränkt, und alles wird dokumentiert und auf die Nacharbeitsliste gesetzt. Der Unterschied zum normalen Störfall liegt nicht in der Technik, sondern im Freigabeweg und in der Grenze dessen, was gemacht wird.

Der Freigabeweg

Im Freeze entscheidet nicht der Monteur vor Ort, ob eingegriffen wird, sondern eine vorher benannte Person – in Rechenzentren meist der Verantwortliche für das Änderungsmanagement, in der Logistik der Betriebs- oder Standortleiter. Der Weg dorthin steht vor dem Freeze fest: Wer meldet, wer bewertet, wer unterschreibt, auch nachts und am Wochenende. Eine Ausnahmefreigabe in der Instandhaltung ist nichts Bürokratisches. Sie ist die Entscheidung, ob der Eingriff das kleinere Risiko ist als der Weiterbetrieb mit Störung.

Die Technische Regel für Betriebssicherheit TRBS 1112 (Instandhaltung) verlangt ohnehin, dass vor Instandhaltungsarbeiten Freigabe, Freischaltung und Koordination geregelt sind. Für Sie heißt das: Der Freigabeweg im Freeze ist dieselbe Freigabe wie immer, nur mit einem Schritt mehr. Wie Freischalten und Sichern gegen Wiedereinschalten funktionieren, zeigt unser Ratgeber zu Lockout Tagout in der Instandhaltung.

Sichern, melden, eingrenzen, Notlauf

Die ersten Schritte sind dieselben wie bei jedem Stillstand: sichern, Störmeldung lesen, Fehlerbild auf Mechanik, Antrieb, Sensorik, Steuerung oder Sicherheitskette eingrenzen. Das Vorgehen beschreiben wir im Ratgeber Förderanlage steht: Störungssuche. Im Freeze kommt eine Frage hinzu: Reicht ein Notlauf? Eine Rollenbahn auf halber Geschwindigkeit, eine manuell bediente Rampe, ein offenes Tor – oft trägt die Rückfallebene die Störung bis zum nächsten ruhigen Fenster. Dann braucht es keine Ausnahme.

Notreparatur statt Dauerlösung

Wird freigegeben, bleibt der Eingriff auf die Störungsbeseitigung beschränkt. Das abgenutzte Zahnrad wird getauscht, nicht die Antriebseinheit modernisiert. Der defekte Sensor wird ersetzt, nicht die Sensorik der Strecke erneuert. Die Notreparatur im Freeze stellt den Betrieb wieder her und hält die Änderung so klein, dass sie keine neuen Risiken erzeugt. Was provisorisch bleibt, wird gekennzeichnet und bekommt einen Termin nach dem Freeze.

Dokumentation und Nacharbeitsliste

Jeder Emergency Change wird dokumentiert: Störung, Befund, Freigabe mit Name und Uhrzeit, Eingriff, verbaute Teile, Prüfung, offene Punkte für die Nacharbeitsliste. Die Betriebssicherheitsverordnung verlangt, dass Arbeitsmittel nach Instandsetzungen, die die Sicherheit beeinflussen können, vor der Wiederverwendung geprüft werden. Im Freeze ist das der Nachweis, dass die Ausnahme sauber war. Wer im Freeze allein in der Halle arbeitet, braucht zudem die Regeln aus unserem Ratgeber zur Alleinarbeit in der Instandhaltung.

Der Grund für den Austausch: beschädigter Wärmetauscher der defekten CRAH Unit
Ein Schaden, der nicht wartet: Der Tausch eines Umluftkühlgeräts in einem Rechenzentrum in Frankfurt lief mit Arbeitsfreigaben und Abstimmung im laufenden Betrieb – so, wie ein Emergency Change organisiert wird.

Was passiert nach dem Freeze: Auftauen und Nacharbeit?

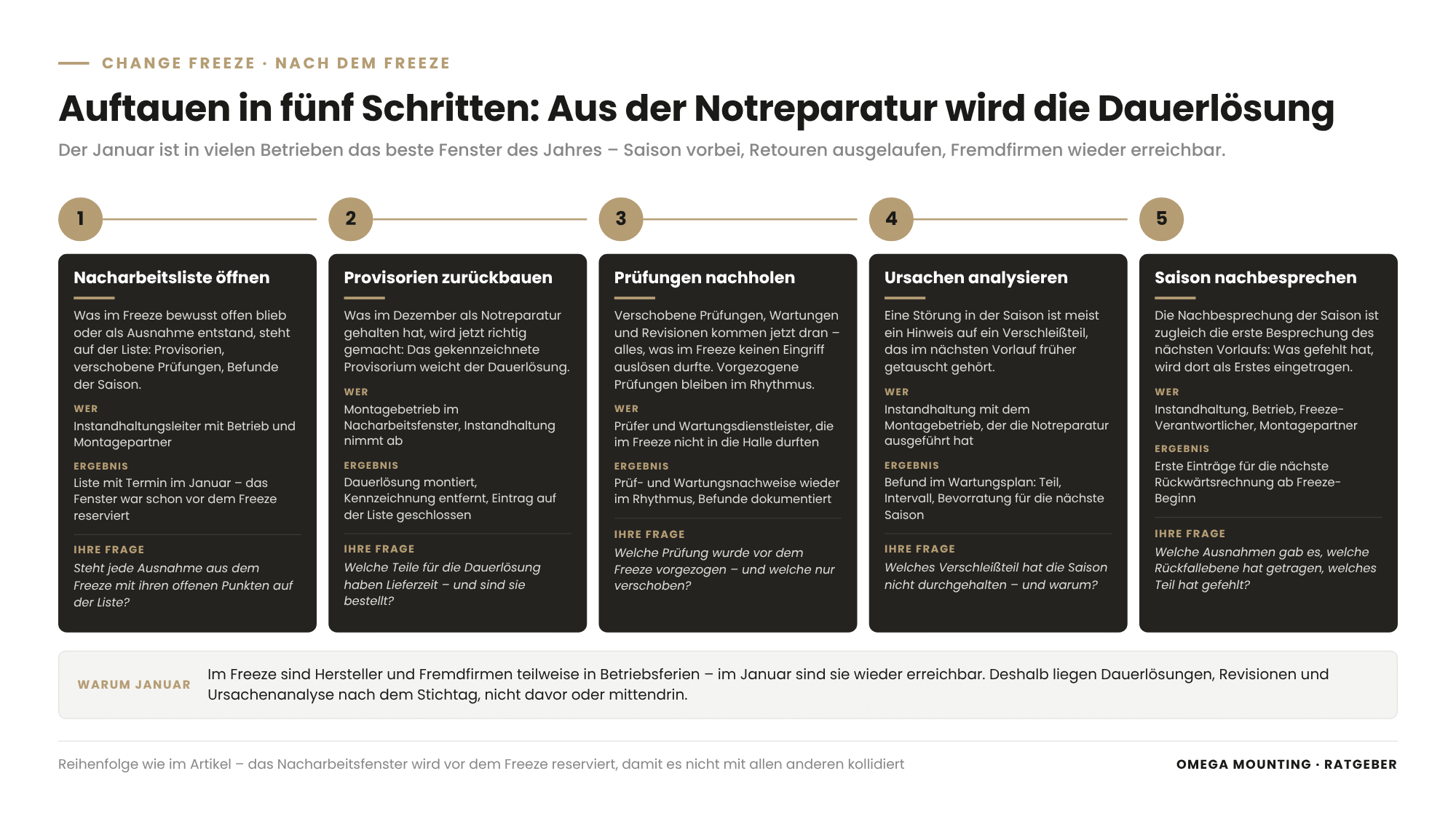

Erklärgrafik: Auftauen und Nacharbeit nach dem Change Freeze in fünf Schritten – Nacharbeitsliste öffnen, Provisorien durch Dauerlösungen ersetzen, verschobene Prüfungen nachholen, Ursachen der Störungen analysieren, Saison nachbesprechen und den nächsten Vorlauf starten
Das Auftauen ist eine eigene Phase mit eigenem Termin: Was im Dezember als Notreparatur gehalten hat, wird im Januar richtig gemacht – mit Ursachenanalyse, nachgeholten Prüfungen und der Nachbesprechung, die zugleich den nächsten Vorlauf eröffnet. Grafik: Omega Mounting

Nach dem Freeze wird die Nacharbeitsliste abgearbeitet: Provisorien durch Dauerlösungen ersetzen, verschobene Prüfungen und Wartungen nachholen, Befunde aus der Saison in den Wartungsplan übernehmen. Das Auftauen ist eine eigene Phase mit eigenem Termin.

Der Januar ist dafür in vielen Betrieben das beste Fenster des Jahres. Die Saison ist vorbei, die Retouren laufen aus, Hersteller und Fremdfirmen sind wieder erreichbar. Was im Dezember als Notreparatur gehalten hat, wird jetzt richtig gemacht – mit Ursachenanalyse. Denn eine Störung in der Saison ist meist ein Hinweis auf ein Verschleißteil, das im nächsten Vorlauf früher getauscht gehört. Die Nachbesprechung der Saison ist zugleich die erste Besprechung des nächsten Vorlaufs: Welche Ausnahmen gab es, welche Rückfallebene hat getragen, welches Teil hat gefehlt?

Welche Betriebe über Weihnachten und Silvester durchlaufen und wie dort die Bereitschaft organisiert wird, beschreibt unser Ratgeber zur Instandhaltung an Feiertagen.

Was tut der Montagebetrieb vor, während und nach dem Freeze?

Der Montagebetrieb liefert vor dem Freeze Kapazität, im Freeze Erreichbarkeit und nach dem Freeze das Nacharbeitsfenster. Alle drei gehören in die Freeze-Planung.

Vor dem Freeze: Kapazität. Im Oktober und November wollen viele Betriebe gleichzeitig fertig werden. Rampen tauschen, Sorter nachrüsten, Weichen revidieren, Kühlgeräte wechseln, Stromverteiler stellen – alles mit demselben Enddatum. Wer seinen Montagepartner erst im November anfragt, konkurriert mit allen anderen um dieselben Wochen. Wir planen die Monate vor dem Freeze mit unseren Kunden ab dem Spätsommer: welche Maßnahmen, welche Fenster, welche Teile mit Lieferzeit. Mechanik, Elektrik und Hebetechnik aus einer Hand verkürzen die Kette, weil keine Schnittstelle auf ein Fenster warten muss.

Im Freeze: Erreichbarkeit. Unsere 24-Stunden-Notfall-Hotline ist auch im Freeze besetzt. Was wir im Störfall tun, richtet sich nach dem Freigabeweg des Betreibers: Wir rücken nach Absprache mit eigener Montageleitung aus, grenzen ein, setzen die Notreparatur im freigegebenen Umfang um und dokumentieren. Garantien zu Eintreffzeiten geben wir nicht – aber wir sitzen in Rodgau, und Frankfurt, Offenbach, Hanau und Raunheim sind kurze Wege. Mehr dazu im Ratgeber zum Montagebetrieb im Rhein-Main-Gebiet.

Nach dem Freeze: Nacharbeitsfenster. Im Januar arbeiten wir die Nacharbeitsliste mit dem Kunden ab – Provisorien zurückbauen, Dauerlösungen montieren, verschobene Revisionen nachholen. Dieses Fenster reservieren wir schon vor dem Freeze, damit es nicht mit allen anderen kollidiert.

Was regeln Einkäufer vor dem Freeze im Rahmenvertrag?

Einkäufer regeln vor dem Freeze drei Dinge im Rahmenvertrag: die Freeze-Termine, die Bereitschaft des Dienstleisters im Freeze und die Bevorratung von Ersatzteilen – im Herbst, nicht im Dezember.

Freeze-Termine. Der Rahmenvertrag nennt Beginn und Ende des Freeze als Termine, auf die sich beide Seiten einstellen. Der Dienstleister weiß, bis wann die Vorlaufmaßnahmen fertig sein müssen und ab wann das Nacharbeitsfenster beginnt. Der Betrieb weiß, welche Kapazität vor dem Freeze reserviert ist. Wie Reaktionszeiten und Bereitschaft vertraglich beschrieben werden, erklärt unser Ratgeber zu Service Level Agreements in der Instandhaltung.

Bereitschaft. Für den Freeze wird vereinbart, wie der Dienstleister erreichbar ist, wer auf seiner Seite entscheidet und wie der Einsatz nach Absprache abläuft. Dazu gehören Zutritt und Nachweise für die Monteure, damit im Störfall niemand erst Ausweise beantragt. Was Fremdfirmen vor dem ersten Einsatz brauchen, beschreibt unser Ratgeber zum Fremdfirmenmanagement.

Ersatzteile. Der Vertrag regelt, welche Teile der Betrieb bevorratet, welche der Dienstleister vorhält und wer nach dem Einsatz nachbestellt. Ohne diese Regel liegt im Dezember das falsche Teil im Regal. Wie Sie eine Leistung so anfragen, dass das Angebot diese Punkte enthält, zeigt unser Ratgeber Industriemontage beauftragen.

Sonn- und Feiertagsarbeit im Freeze

Ein Freeze fällt in die Feiertage, und ein Emergency Change kann an einem Sonntag nötig werden. Sonn- und Feiertagsarbeit unterliegt in Deutschland nach dem Arbeitszeitgesetz Ausnahmen, deren Zulässigkeit der Betrieb für seinen Fall klärt. Dieser Ratgeber ersetzt keine Rechtsberatung. Für die Planung heißt das: Klären Sie vor dem Freeze, unter welchen Voraussetzungen an Feiertagen gearbeitet werden darf, und schreiben Sie das in den Bereitschaftsplan.

So läuft das bei uns im Rhein-Main-Gebiet

Im Rhein-Main-Gebiet liegen Logistikzentren, Paketsortierzentren, Flughafenlogistik und Rechenzentren so dicht beieinander wie an wenigen Orten in Deutschland. Die Freeze-Phasen überschneiden sich: Rechenzentren in Frankfurt und Raunheim frieren zum Jahresende ein, Logistikzentren entlang der Autobahnen laufen ab der Cyber Week unter Volllast, am Flughafen gibt es ohnehin kein Fenster ohne Abstimmung mit dem Betrieb. Für uns als Montagebetrieb aus Rodgau heißt das: Der Herbst ist die Zeit der Vorbereitung, der Dezember die Zeit der Erreichbarkeit, der Januar die Zeit der Nacharbeit.

Was wir einbringen, ist der Blick des Montagebetriebs auf die Freeze-Liste: Welche Maßnahme braucht ein Stillstandsfenster, welches Teil hat Lieferzeit, welches fertigen wir in der Werkstatt in Rodgau nach, welche Rückfallebene lässt sich mechanisch bauen? Was wir an Wartung und Instandhaltung für Industrieanlagen leisten und wie wir in der Logistik und im Rechenzentrum arbeiten, steht auf unseren Leistungsseiten.

Ausgerichtet und bereit für den elektrischen Anschluss
Projekte mit Termin vor dem Freeze: 160 Stromverteilschränke in einem Rechenzentrum im Rhein-Main-Gebiet standen ausgerichtet und ohne Nacharbeit, bevor das Elektro-Gewerk übernahm.

So machen wir das in der Praxis

Sechs Einsätze aus unserem Auftragstagebuch zeigen die Arbeitsweise, auf die ein Freeze aufbaut: vor dem Fenster vorbereiten, im Fenster nur das Nötige tun, Projekte termingerecht abschließen, im Störfall mit Teilen vor Ort arbeiten. Keiner dieser Einsätze fand in einer Freeze-Phase statt – sie zeigen das Vorgehen, das sich auf Vorlauf und Ausnahme übertragen lässt.

Sortieranlage am Flughafen Frankfurt: Vormontage vor dem Fenster

Bei der Nachrüstung von Not-Aus-Tastern an einer Sortieranlage am Frankfurter Flughafen wurde eine Paketsortieranlage um 32 Not-Aus-Taster und mehrere Sensoren erweitert. Alle Einheiten wurden vormontiert: Haltebleche, Gehäuse mit Kabelverschraubung, Klemmen und Beschriftung, geprüft und nach Montagepunkten sortiert. Im Fenster blieben Setzen, Verschrauben, Anschließen und die Funktionsprüfung in der Sicherheitskette. Zwei Monteure brauchten zwei Einsatztage, tagsüber in Stillstandszeiten; der Sortierbetrieb lief weiter. Genau so werden Nachrüstungen vor einem Freeze geplant.

Logistikzentrum Frankfurt: Verladestelle in einem Tag erneuert

Beim Austausch von zwei Klapprampen in einem Logistikzentrum in Frankfurt wurden zwei handbetriebene Rampen gegen hydraulische getauscht. Zwei Mechatroniker demontierten an einem Einsatztag die alten Rampen, positionierten die neuen mit dem Stapler, verschweißten die Scharnierleisten mit der Stahlkonstruktion und installierten Hydraulik und Elektrik. Dazu kamen zwei Schaltschränke mit Torsteuerung und Bedienkästen mit Ampelleuchten. Ausgelöst hatte den Umbau unter anderem der Befund verschlissener Anfahrpuffer. Für den Freeze ist das die typische Vorlaufmaßnahme: Eine Verladestelle, die vor der Saison erneuert wird, muss in der Saison niemand anfassen. Mehr zur Technik im Ratgeber zur Wartung von Verladerampen.

Logistikzentrum bei Leipzig: 32 Verladestellen termingerecht übergeben

Bei der Montage von 32 Fahrzeugrückhaltesystemen in einem Logistikzentrum bei Leipzig – Anlagen, die das Wegrollen von Lkw beim Be- und Entladen verhindern – reichte der Umfang von der Mechanik über Hydraulikaggregate, Ampelanlagen und 32 Steuerpulte bis zur Vorbereitung der Inbetriebnahme. In der ersten Woche war ein achtköpfiges Team vor Ort, danach drei Techniker. Die Übergabe erfolgte termingerecht. So wird ein Serienprojekt mit festem Enddatum organisiert: Hauptmontage mit großem Team, dann planmäßig schrumpfen, Inbetriebnahme vor dem Stichtag.

Rechenzentrum Frankfurt: Kühlgerätetausch mit Arbeitsfreigaben im laufenden Betrieb

Beim Tausch einer CRAH-Unit in einem Rechenzentrum in Frankfurt – einem Umluftkühlgerät für die Datenhalle – war ein beschädigter Wärmetauscher der Grund. Das Rechenzentrum lief vollständig weiter; der Zugang führte durch Schleusen, jede Arbeit brauchte eine Freigabe und laufende Abstimmung mit dem Betreiber. Ein Supervisor und drei Rigger brachten die neue Einheit in zwei Arbeitstagen mit zwei synchron gesteuerten Hubgeräten in den zweiten Stock, bauten die defekte Einheit aus und arbeiteten unter der Decke von Scherenarbeitsbühnen mit Absturzsicherung. Bodenschutz mit Vlies und Abklebungen lag vor dem ersten Maschineneinsatz. So sieht ein Eingriff nach Freigabe im laufenden Betrieb aus – das Muster eines Emergency Change.

Rechenzentrum im Rhein-Main-Gebiet: 160 Stromverteiler vor dem Elektro-Gewerk

Beim Aufbau von 160 Stromverteilschränken in einem Rechenzentrum im Rhein-Main-Gebiet stellten sechs Lift-&-Shift-Mechaniker über mehrere Wochen die Schränke in acht Datenhallen auf vier Ebenen. Die Hallen wurden per Laser vermessen, die Absetzpositionen auf dem Bodenschutz markiert, jeder Schrank in der Reihenflucht ausgerichtet und unter dem Kabelabgang positioniert. Dann übernahm das Elektro-Gewerk – ohne Nacharbeit an den Schränken. Für den Freeze steht der Einsatz für ein Projekt, das vor dem Stichtag abgeschlossen sein muss.

Hochregallager am Flughafen Frankfurt: Störfall mit Teilen vor Ort

Bei der Notfallreparatur am Hochregallager am Frankfurter Flughafen hatte ein abgenutztes Zahnrad der Antriebseinheit die Antriebskette blockiert; Kettenförderer und Hochregal standen. Das Notfallteam grenzte die Störung auf die Antriebseinheit ein, zerlegte den Kettenförderer, tauschte Antriebsketten und Zahnräder gegen Neuteile und nahm die Anlage wieder in Betrieb. Möglich war das, weil der Kunde passende Ersatzteile eingelagert hatte. Das ist die Ausnahme im Freeze in Reinform: eingrenzen, mit vorhandenen Teilen beseitigen, nicht modernisieren.

Steht bei Ihnen ein Change Freeze an – und ist die Vorlaufliste noch nicht fertig?

Dann sprechen Sie uns an. Bei einer Begehung in Frankfurt, Offenbach, Hanau, Darmstadt oder anderswo im Rhein-Main-Gebiet gehen wir Ihre kritischen Anlagen mit dem Blick des Montagebetriebs durch: Was muss vor den Stichtag, welche Teile brauchen Lieferzeit, welche Rückfallebene lässt sich bauen?

Was das für Ihre Rolle bedeutet

Für Einkäufer: Nehmen Sie Freeze-Beginn und Freeze-Ende als Termine in den Rahmenvertrag auf und vereinbaren Sie Bereitschaft, Freigabeweg und Ersatzteilbevorratung für diese Phase. Vergeben Sie Vorlaufmaßnahmen so früh, dass Teile mit Lieferzeit vor dem Stichtag da sind. Bewerten Sie Anbieter danach, ob sie Mechanik, Elektrik und Hebetechnik aus einer Hand bringen – jede Schnittstelle weniger verkürzt den Vorlauf.

Für Planer: Jede Anlage, die Sie mit Redundanz, Bypass oder zweitem Strang planen, braucht im Freeze keine Ausnahme. Planen Sie Verladestellen, Fördertechnik und Kälte so, dass eine Einheit ausfallen kann, ohne dass eingegriffen werden muss – und Lagerflächen für die Ersatzteile der Saison gleich mit.

Für Projektleiter und Bauleiter: Als Projektleiter legen Sie Projekte mit Enddatum vor den Freeze und planen den Kapazitätsabbau nach der Hauptmontage ein. Als Bauleiter halten Sie den Freigabeweg für die Ausnahme bereit: Wer wird gerufen, wer entscheidet, wer unterschreibt – auch am Sonntag. Im Freeze nehmen Sie jeden Eingriff mit Nachweis ab.

Für Instandhaltungsleiter: Sie sind der Autor der Rückwärtsrechnung. Ziehen Sie Prüfungen und Befunde vor, tauschen Sie Verschleißteile mit absehbarem Ende, bauen Sie das Ersatzteillager der Saison und testen Sie jede Rückfallebene vor der letzten Begehung. Das Fenster im Januar planen Sie, bevor der Freeze beginnt.

Für Facility Manager und Betreiber: Legen Sie fest, welche Anlagen der Freeze wirklich umfasst, und halten Sie alles andere für die Instandhaltung offen. Benennen Sie den Freeze-Verantwortlichen, der Ausnahmen freigibt, und stellen Sie sicher, dass Fremdfirmen im Störfall Zutritt haben, ohne erst Nachweise nachzureichen.

Für Lager- und Logistikleiter: Ihre Rückfallebenen sind Ersatzrampe, freigehaltenes Tor, zweiter Sorterstrang und Staplerweg. Lassen Sie sie vor der Saison einmal im Ernst durchspielen. Und melden Sie Warnzeichen an Rampen, Rollen und Sensoren sofort – im Freeze zählt die frühe Meldung mehr als die schnelle Reparatur.

Freeze-Vorbereitungsplan: Vorlage zum Anfordern

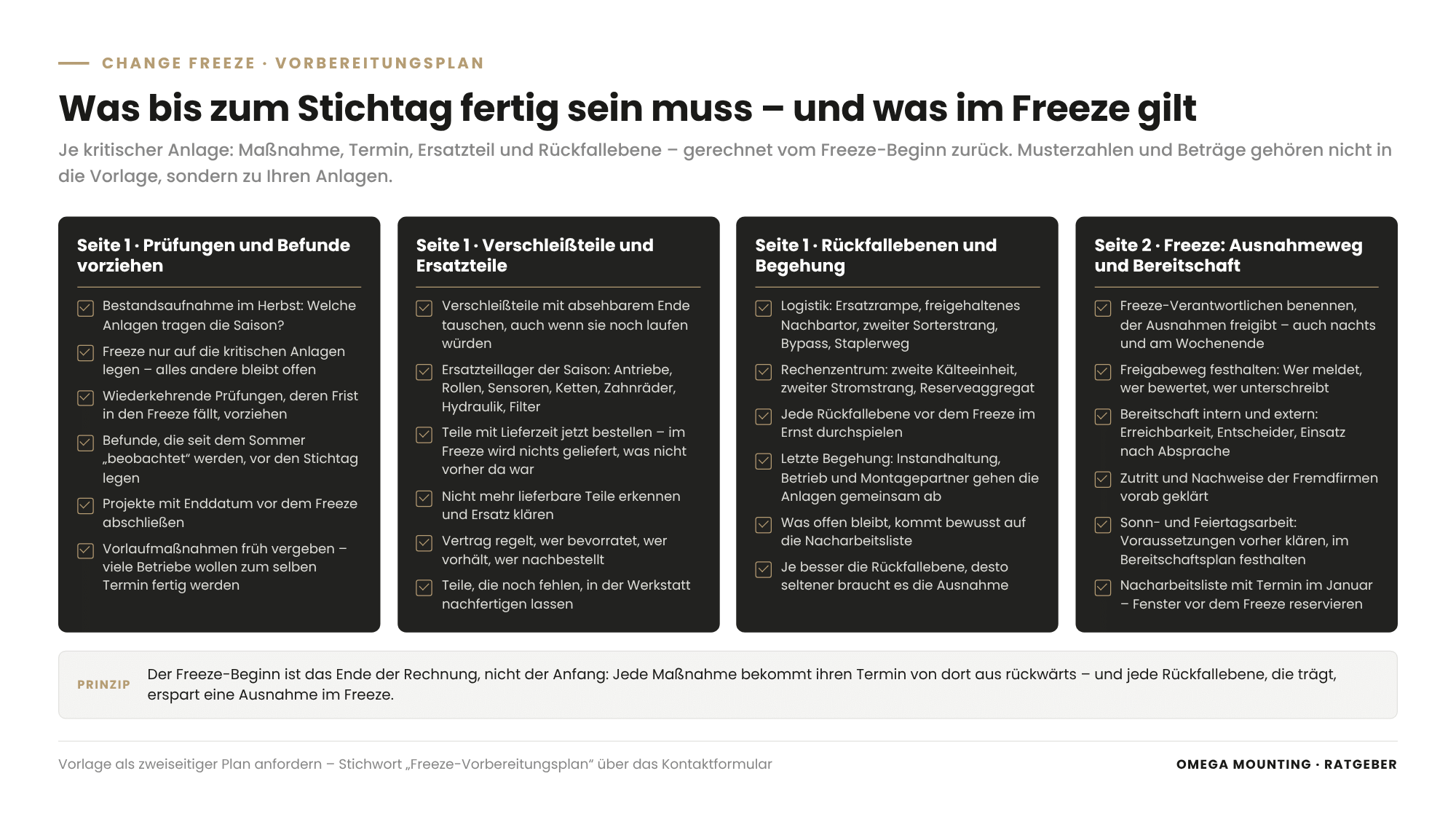

Erklärgrafik: Checkliste zum Freeze-Vorbereitungsplan vor einem Change Freeze – Prüfungen und Befunde vorziehen, Verschleißteile tauschen und Ersatzteile einlagern, Rückfallebenen bauen und letzte Begehung, Ausnahmeweg, Bereitschaft und Nacharbeitsliste für den Freeze
Der Freeze-Vorbereitungsplan ist eine Rückwärtsrechnung ab Freeze-Beginn: Seite 1 hält je Anlage fest, was bis zum Stichtag fertig sein muss, Seite 2 regelt, was im Freeze erlaubt bleibt und wer die Ausnahme freigibt. Grafik: Omega Mounting

Der Freeze-Vorbereitungsplan ist eine zweiseitige Rückwärtsrechnung ab Freeze-Beginn. Seite 1 führt je Anlage die Vorlaufmaßnahmen mit den Spalten Anlage, Maßnahme, Termin, Ersatzteil und Rückfallebene – von der Bestandsaufnahme über Prüfungen, Reparaturen und Verschleißteiltausch bis zur letzten Begehung. Seite 2 regelt den Freeze selbst: Ausnahmeweg mit Verantwortlichen, Bereitschaft intern und extern, Nacharbeitsliste mit Termin im Januar. Musterzahlen und Beträge enthält die Vorlage bewusst nicht – die gehören zu Ihren Anlagen. Fordern Sie den Plan über unser Kontaktformular an – Stichwort „Freeze-Vorbereitungsplan“.

Warum Omega Mounting?

Wir sitzen in Rodgau bei Frankfurt, sind über unsere 24-Stunden-Hotline erreichbar und haben eine eigene Werkstatt für Teile, die vor dem Freeze noch fehlen. Die verlinkten Einsätze zeigen die Arbeitsweise, auf die ein Freeze angewiesen ist: Vormontage vor dem Fenster an der Sortieranlage am Flughafen, eine Verladestelle in Frankfurt an einem Tag erneuert, ein Kühlgerätetausch mit Arbeitsfreigaben im laufenden Rechenzentrum, ein Störfall am Hochregallager mit eingelagerten Teilen beseitigt. Für Sie heißt das: ein Ansprechpartner für den Vorlauf, die Erreichbarkeit im Freeze und die Nacharbeit im Januar – Mechanik, Elektrik, Hebetechnik und Nachfertigung aus einer Hand, mit kurzen Wegen von Rodgau aus. Wenn Sie das für Ihre nächste Saison wollen, nehmen Sie Kontakt auf.

Fazit

Ein Change Freeze verschiebt die Instandhaltung nicht, er verlegt sie nach vorn. Alles, was im Freeze ausfallen könnte, wird vorher gemacht: Prüfungen und Befunde vorziehen, Verschleißteile tauschen, Ersatzteile einlagern, Rückfallebenen bauen, Anlage begehen. Im Freeze gilt der Freigabeweg, und jeder Eingriff bleibt Notreparatur mit Dokumentation. Nach dem Freeze wird die Nacharbeitsliste zur Dauerlösung. Wer den Freeze-Beginn als Enddatum seiner Rückwärtsrechnung nimmt, kommt ohne Ausnahme durch die Saison – oder mit einer, die sauber läuft. Wenn Sie wissen möchten, wie Ihre Freeze-Liste aus Sicht eines Montagebetriebs aussieht, schicken Sie uns Ihre kritischen Anlagen, den Freeze-Termin und die offenen Befunde. Wir melden uns mit einer ehrlichen Einschätzung, was bis zum Stichtag zu schaffen ist.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Der Change Freeze ist die Regel, die Peak Season der Anlass. Die Peak Season ist die Hochsaison der Logistik von Black Friday bis Weihnachten, teils bis Mitte Januar mit den Retouren. Der Freeze ist das Verbot geplanter Änderungen an produktiven Anlagen in einem festgelegten Zeitraum – in Rechenzentren meist Mitte November bis Anfang Januar. Viele Logistikbetriebe verhängen ihn, ohne das Wort zu benutzen.

Ja, aber nur ohne Änderung an der Anlage. Beobachten, reinigen, schmieren, Messwerte lesen und Warnzeichen melden sind erwünscht. Nicht erlaubt sind geplante Reparaturen, Umbauten, Nachrüstungen und der Austausch von Baugruppen ohne Störung. Eine Störung wird als Emergency Change behandelt: mit Ausnahmefreigabe, auf die Störungsbeseitigung beschränkt, dokumentiert.

Rückwärts vom Freeze-Beginn. Tragen Sie je kritischer Anlage ein, welche Prüfung, Reparatur oder welcher Verschleißteiltausch vor dem Stichtag erledigt sein muss, welches Ersatzteil Lieferzeit hat und welche Rückfallebene die Saison trägt. Die letzte Begehung vor dem Stichtag prüft, ob alles erledigt ist.

Ein Emergency Change ist ein Eingriff an einer eingefrorenen Anlage, der eine Störung beseitigt und dafür eine beschleunigte Ausnahmefreigabe bekommt. Er bleibt auf die Störungsbeseitigung beschränkt – Notreparatur statt Dauerlösung – und wird mit Befund, Freigabe, Eingriff, verbauten Teilen und Prüfung dokumentiert. Die Dauerlösung folgt nach dem Freeze.

Dieselben wie außerhalb: Instandhaltungsarbeiten brauchen Freigabe, Freischaltung und Koordination, und nach sicherheitsrelevanten Instandsetzungen wird die Anlage vor der Wiederverwendung geprüft. Sonn- und Feiertagsarbeit unterliegt Ausnahmen, deren Zulässigkeit der Betrieb klärt. Der Freeze fügt nur den Freigabeschritt des Betreibers hinzu.

Ja, überall dort, wo eine Saison oder ein Großauftrag die Anlagen für einige Wochen unverzichtbar macht. Getränkebetriebe vor dem Sommer, Lebensmittelbetriebe vor Weihnachten, Automobilzulieferer vor einem Serienanlauf arbeiten nach demselben Muster – mit anderem Namen und anderen Terminen, aber derselben Vorbereitung.

Beim Rechenzentrum Change Freeze wird die Regel aus dem IT-Änderungsmanagement auf Kälte, Strom, Netzersatzanlage und Löschtechnik übertragen: Zwischen Mitte November und Anfang Januar werden Änderungsanträge ausgesetzt, Ausnahmen laufen über den Verantwortlichen für das Änderungsmanagement. Wartungsfenster für Gerätetausch und Revisionen liegen vor oder nach dem Freeze; die Redundanz der Anlagen dient im Freeze als Rückfallebene.

Omega Mounting bereitet von Rodgau aus Anlagen in Logistikzentren und Rechenzentren in Frankfurt, Offenbach, Hanau, Raunheim und Umgebung auf die Saison vor: Rampen und Tore erneuern, Fördertechnik revidieren, Sicherheitseinrichtungen nachrüsten, Kühlgeräte und Stromverteiler montieren, Ersatzteile nachfertigen. Im Freeze sind wir erreichbar, im Januar arbeiten wir die Nacharbeitsliste ab.

Über eine kurze Anfrage mit drei Angaben: die Liste Ihrer kritischen Anlagen, den Beginn und das Ende Ihres Freeze und die offenen Befunde und Störungen des laufenden Jahres. Wir vereinbaren eine Begehung und schicken Ihnen eine schriftliche Einschätzung, was bis zum Stichtag zu schaffen ist und welche Teile Lieferzeit brauchen. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
