Instandhaltungsbudget planen: Restbudget einsetzen, nächstes Jahr absichern

Von Tobias Schott  ·  Lesezeit ca. 23 Minuten  ·  Stand: Oktober 2026

Wartung Elektrohängebahn Frankfurt
Ein Instandhaltungsbudget besteht aus Paketen wie diesem: Befund bekannt, Teile vorbereitet, Wochenendfenster festgelegt – hier die Weichenrevision einer Elektrohängebahn in Frankfurt.

Ein Instandhaltungsbudget wird nicht im Dezember ausgegeben und im Januar beantragt, sondern das ganze Jahr aus Befundliste, Prüfkalender und Stillstandsfenstern heraus geführt – dann ist das Restbudget am Jahresende eine Rangfolge und kein Problem.

Im November fallen zwei Sätze fast gleichzeitig. Der erste kommt aus dem Controlling: „Was ihr nicht ausgebt, bekommt ihr nächstes Jahr nicht wieder.“ Der zweite kommt aus der Halle: „Für den Lagerschaden im März war kein Geld mehr da.“ Beide beschreiben dasselbe Budget, und beide haben recht – solange das Budget aus einer Zahl vom Vorjahr besteht statt aus einer Liste von Anlagen, Befunden und Fenstern. Wer sein Instandhaltungsbudget planen will, statt es zu verwalten, braucht genau diese Liste.

Dieser Ratgeber macht aus beiden Sätzen einen Prozess: was mit dem Restbudget zum Jahresende sinnvoll ist und was nicht, wie das Budget für das nächste Jahr in zehn Schritten entsteht, wie Sie es vor der Geschäftsführung begründen und unterjährig steuern. Er vertieft unseren Ratgeber zum Wartungsplan erstellen: Der Wartungsplan sagt, was wann an welcher Anlage ansteht. Das Budget sagt, womit.

Beträge, Anteile und Sätze finden Sie hier nicht – sie stehen in Ihrem Controlling. Geschrieben ist der Text aus der Sicht eines Montage- und Instandhaltungsbetriebs aus Rodgau bei Frankfurt.

Das Wichtigste in Kürze

Was ist ein Instandhaltungsbudget?

Übersicht: Instandhaltungsbudget planen – sechs Töpfe von gesetzlichen Prüfungen über vorbeugende Wartung, Instandsetzung und Reparaturreserve, Verbesserungen, Fremdleistungen bis Ersatzteile mit Herkunft der Position und Verhandelbarkeit
Ein Instandhaltungsbudget ist kein Topf, sondern sechs: Wer die Töpfe kennt, kann im Dezember sagen, wofür Geld übrig ist – und im März, wo es fehlt. Grafik: Omega Mounting

Ein Instandhaltungsbudget ist der für ein Geschäftsjahr geplante Mittelrahmen für alle Maßnahmen, die den Sollzustand der Anlagen erhalten oder wiederherstellen: wiederkehrende Prüfungen, vorbeugende Wartung, Instandsetzung, kleine Verbesserungen, Fremdleistungen und Ersatzteile.

Es ist kein Topf, sondern mehrere. Wer das Budget als eine Zahl führt, kann im Dezember nicht sagen, wofür das Geld übrig ist – und im März nicht, wo es fehlt. Manche Betriebe nennen es Wartungsbudget; gemeint ist dasselbe. Die Norm DIN 31051, die die Grundmaßnahmen der Instandhaltung festlegt, unterscheidet Wartung, Inspektion, Instandsetzung und Verbesserung. Für die Budgetplanung in der Instandhaltung hat sich eine Gliederung nach Töpfen bewährt, die daran anknüpft:

Wie groß die Töpfe im Verhältnis zueinander sind, sagt dieser Ratgeber bewusst nicht – das hängt von Anlagenpark, Alter und Strategie ab.

Abgrenzung zum Investitionsbudget

Das Instandhaltungsbudget erhält, das Investitionsbudget schafft Neues: eine neue Anlage, eine Erweiterung, eine wesentliche Verbesserung über den ursprünglichen Zustand hinaus. Dieselbe Anlage lebt aus beiden Töpfen – gekauft aus dem einen, über Jahre erhalten aus dem anderen. Warum beide zusammen betrachtet werden müssen, zeigt unser Ratgeber zu den Total Cost of Ownership von Maschinen. Für die Jahresplanung heißt das: Eine Grundüberholung mit gleichartigen Teilen ist Instandhaltung, ein Retrofit mit neuer Funktion ist eine Investition. Grauzonen entscheidet die Buchhaltung, nicht die Instandhaltung.

Restbudget zum Jahresende: Was ist sinnvoll?

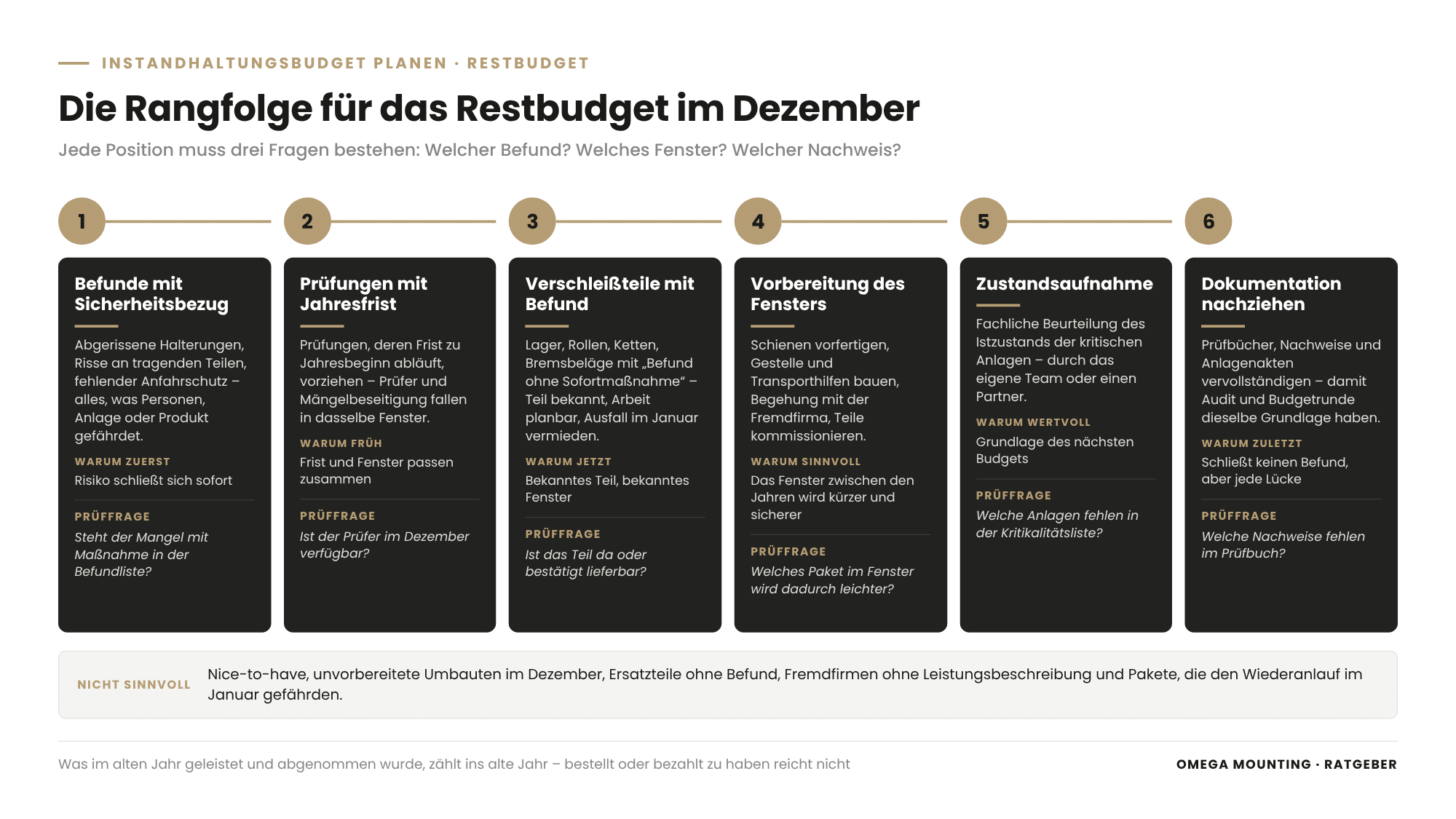

Erklärgrafik: Instandhaltungsbudget planen – Rangfolge für das Restbudget zum Jahresende in sechs Schritten von offenen Befunden mit Sicherheitsbezug über Prüfungen mit Jahresfrist, Verschleißteile mit Befund, Vorbereitung des Fensters zwischen den Jahren, Zustandsaufnahme bis Dokumentation
Wer „Use it or lose it“ folgen muss, folgt einer Rangfolge: erst Sicherheit und Fristen, dann bekannte Verschleißteile, dann Vorbereitung, Zustandsaufnahme und Dokumentation. Grafik: Omega Mounting

Sinnvoll ist Restbudget zum Jahresende dort, wo ein Befund bekannt ist, ein Teil verfügbar ist und ein Fenster existiert – in dieser Rangfolge: offene Befunde mit Sicherheitsbezug, Prüfungen mit Jahresfrist, Verschleißteile mit bekanntem Befund, Vorbereitungsarbeiten für das Fenster zwischen den Jahren, Zustandsaufnahme der kritischen Anlagen und nachgezogene Dokumentation.

„Use it or lose it“ – wer das Budget nicht ausgibt, bekommt nächstes Jahr weniger – ist eine schlechte Regel, aber eine verbreitete. Wer ihr folgen muss, folgt ihr mit einer Rangfolge.

Jede dieser Positionen braucht einen Leistungsnachweis mit Datum: Was im alten Jahr geleistet und abgenommen wurde, zählt ins alte Jahr – bestellt oder bezahlt zu haben reicht nicht. Was buchhalterisch dahintersteckt, von der Abgrenzung Erhaltung oder Investition bis zur Rückstellung für nachgeholte Arbeiten, erklärt die Schwester dieses Artikels zur Instandhaltung zum Jahresende.

Was ist mit Restbudget nicht sinnvoll?

Nicht sinnvoll ist alles, was Geld bewegt, ohne einen Befund zu schließen oder ein Risiko zu senken: Nice-to-have-Anschaffungen, unvorbereitete Umbauten im Dezember, Ersatzteile ohne Befund, Fremdfirmen ohne Leistungsbeschreibung und Pakete, die den Wiederanlauf im Januar gefährden.

Die Faustregel: Jede Restbudget-Position muss drei Fragen bestehen. Welcher Befund? Welches Fenster? Welcher Nachweis? Fehlt eine Antwort, wandert die Position als begründeter Antrag in das nächste Budget.

Instandhaltungsbudget planen fürs nächste Jahr: zehn Schritte

Das Instandhaltungsbudget für das nächste Jahr planen Sie in zehn Schritten: von der Anlagenliste mit Kritikalität über Prüfkalender, Befundliste, Ausfallhistorie, Herstellerempfehlungen, Ersatzteillage und Stillstandsfenster bis zu Fremdleistungen, Reserve und der Abstimmung mit Produktion und Geschäftsführung.

Die Reihenfolge beginnt bei dem, was Sie haben, und endet bei dem, was Sie beantragen. Wer bei der Zahl vom Vorjahr beginnt, verteilt eine Summe, statt einen Bedarf zu begründen.

SchrittWas Sie tunWas dabei entsteht
1 Anlagenliste mit Kritikalität.Jede Anlage mit Kennung, Alter, Funktion und der Frage, was passiert, wenn sie steht.Rangfolge der Anlagen.
2 Prüfkalender.Alle wiederkehrenden Prüfungen mit Frist, Prüfer und erwarteter Mängelbeseitigung.Fester Topf Prüfungen.
3 Befundliste und Nachholbedarf.Offene Befunde aus Inspektionen, Prüfungen und Einsätzen, dazu das im alten Jahr Verschobene.Pakete mit Termin.
4 Ausfallhistorie und Stillstandskosten.Störungen des Jahres je Anlage mit Dauer, Ursache und Folgen – qualitativ.Argumente je Paket.
5 Herstellerempfehlungen und Alter.Wartungstabellen, Revisionsintervalle, Baugruppen am Ende ihrer Lebensdauer.Planbare Großpakete.
6 Ersatzteilverfügbarkeit und Abkündigungen.Lieferzeiten, abgekündigte Baugruppen, Nachfertigungsbedarf.Topf Ersatzteile mit Vorlauf.
7 Stillstandsfenster des Jahres.Wochenenden, Betriebsferien, Shutdown und Change Freeze mit der Produktion abgestimmt.Pakete im Kalender.
8 Fremdleistungen.Wartungsvertrag oder Einzelabruf je Anlage, Hebetechnik, Prüfer, Herstellerservice.Topf Fremdleistungen.
9 Reserve für Ungeplantes.Begründete Position für Störfälle an kritischen Anlagen, abgeleitet aus der Ausfallhistorie.Reserve mit Begründung.
10 Abstimmung.Produktion bestätigt die Fenster, Geschäftsführung entscheidet die Pakete mit ihrem Risiko.Freigegebenes Budget.

Schritt 1 bis 3: Anlagen, Prüfungen, Befunde

Die Anlagenliste mit Kritikalität ist das Fundament: Eine Anlage, deren Ausfall die Produktion stoppt, bekommt ein anderes Budget als eine, die eine Woche stehen darf. Die Methode dazu – Ausfallfolge, Eintrittswahrscheinlichkeit, Erkennbarkeit – beschreibt der Ratgeber zur risikobasierten Instandhaltung. Der Prüfkalender ist der einzige Topf, der nicht verhandelbar ist. Die Betriebssicherheitsverordnung verlangt, dass Sie Art, Umfang und Fristen der Prüfungen in der Gefährdungsbeurteilung festlegen – und das Budget muss sie tragen, samt der Mängel, die der Prüfer findet. Dieser Ratgeber ersetzt keine Rechtsberatung; welche Arbeitsmittel bei Ihnen prüfpflichtig sind, steht in Ihrer Gefährdungsbeurteilung. Die Befundliste schließlich ist das Rückgrat des Budgets: Jeder Befund ohne Sofortmaßnahme aus dem alten Jahr ist ein Paket im neuen.

Schritt 4 bis 6: Historie, Hersteller, Ersatzteile

Die Ausfallhistorie macht aus Befunden Argumente: Welche Anlage stand wie oft, wie lange, warum – und was hat der Stillstand ausgelöst? Wie Sie das mit Ihren eigenen Werten in eine Rechnung bringen, zeigt der Ratgeber zum Berechnen von Stillstandskosten. Herstellerempfehlungen liefern die Großpakete: Revisionen nach Betriebsstunden, Baugruppen am Ende ihres Abnutzungsvorrats. Die Ersatzteillage entscheidet über den Vorlauf: Eine abgekündigte Baugruppe braucht eine Nachfertigung nach Aufmaß oder Muster – ein Budgetposten mit Monaten Vorlauf, kein Dezember-Thema.

Schritt 7 und 8: Fenster und Fremdleistungen

Pakete ohne Fenster sind Wünsche. Deshalb gehören die Stillstandsfenster des Jahres in den Budgetplan: Wochenenden, Betriebsferien, das Fenster zwischen den Jahren und – wo es einen gibt – der Shutdown mit Jahresrevision. Wie Sie einen Shutdown vom längsten Vorlauf aus rückwärts planen, beschreibt der Ratgeber zur Shutdown-Planung in der Instandhaltung. Bei den Fremdleistungen stellt sich je Anlage die Frage: Wartungsvertrag mit festen Intervallen oder Einzelabruf nach Befund? Was zu welcher Anlage passt, trennt der Ratgeber zum Wartungsvertrag in der Instandhaltung. Für das Budget zählt: Der Vertrag macht Kosten planbar, der Abruf macht sie zustandsabhängig – beides hat seinen Topf.

Schritt 9: Die Reserve für ungeplante Instandhaltung

Die Reserve ist die Position, die am häufigsten gestrichen wird, weil sie keinen Befund hat. Begründen Sie sie deshalb aus der Ausfallhistorie: Welche kritischen Anlagen standen in den letzten Jahren ungeplant, und was hat der Einsatz jeweils ausgelöst? Eine Reserve für ungeplante Instandhaltung ist kein Puffer für Wünsche. Sie ist das Geld für den Sonntagabend, an dem ein Aggregat beim Anfahren ausfällt. Wie groß sie sein sollte, lässt sich nicht pauschal sagen – sie folgt aus Kritikalität, Alter und Redundanz Ihrer Anlagen.

Schritt 10: Abstimmung mit Produktion und Geschäftsführung

Die Produktion bestätigt die Fenster, die Geschäftsführung entscheidet die Pakete – am besten in einem Termin, in dem jedes Paket mit Anlage, Befund, Fenster, Fremdleistung und der Folge des Unterlassens auf dem Tisch liegt. Dann ist das Budget keine Summe, die gekürzt wird, sondern eine Liste, aus der gestrichen werden muss.

Der Generator schwebt am Autokran über den Bereitstellungsplatz
Eine Generatorrevision mit Autokran über dem Einbringschacht ist ein Jahrespaket – sie steht Monate vorher im Budget, mit Fenster, Rückbau und Hebetechnik.

Fortschreiben oder neu aufbauen?

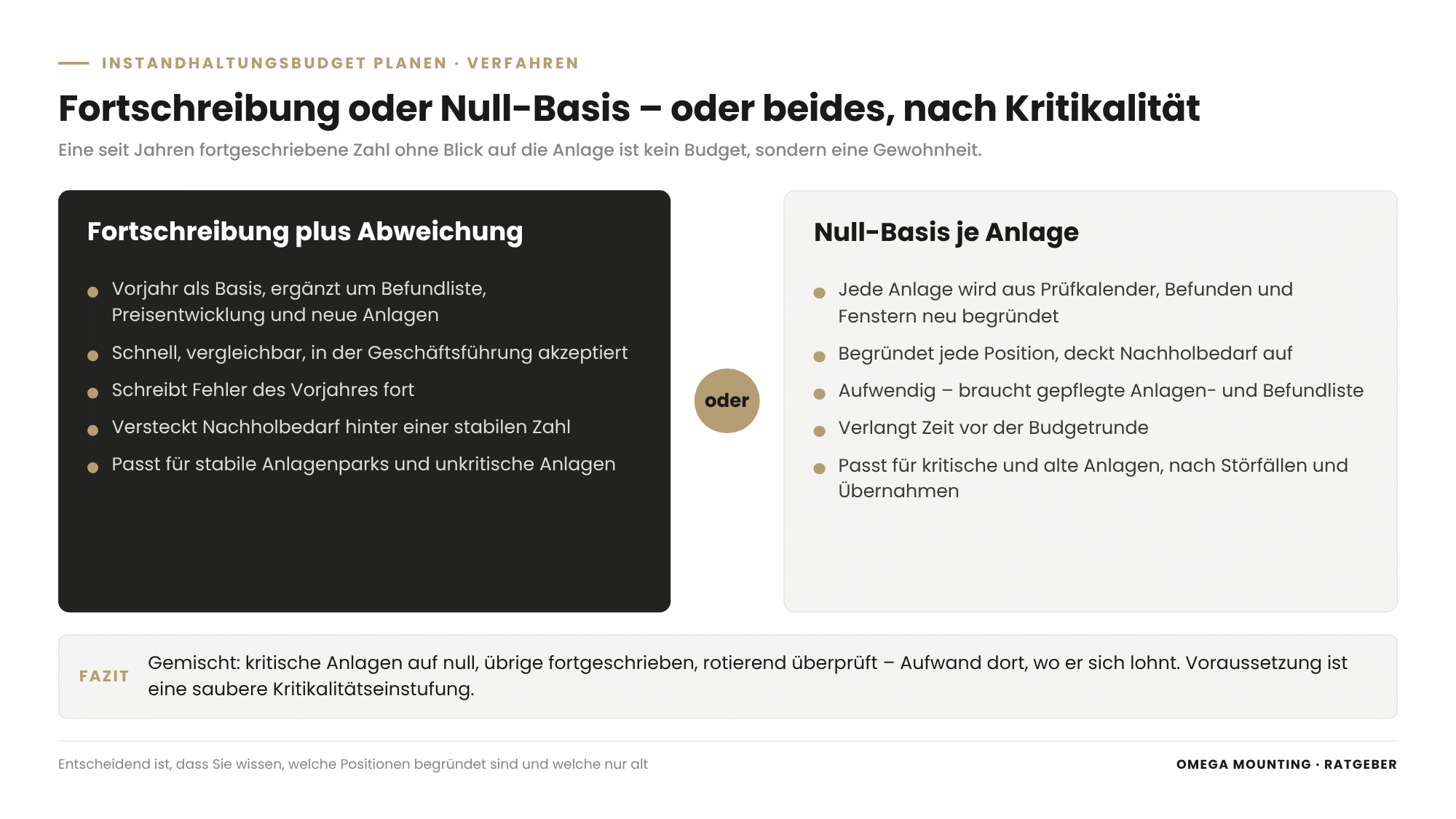

Erklärgrafik: Instandhaltungsbudget planen – Vergleich Fortschreibung plus Abweichung gegenüber Null-Basis je Anlage mit Stärken, Schwächen und Eignung sowie dem gemischten Verfahren als Empfehlung
Fortschreibung ist schnell und stabil, Null-Basis ist genauer und begründet besser – die meisten Betriebe fahren gut damit, kritische Anlagen jedes Jahr neu aufzubauen und den Rest fortzuschreiben. Grafik: Omega Mounting

Beides hat seinen Platz: Die Fortschreibung des Vorjahres plus Abweichungen ist schnell und stabil, der Aufbau von null je Anlage ist genauer und begründet besser – in der Praxis fahren die meisten Betriebe gut damit, kritische Anlagen jedes Jahr neu aufzubauen und den Rest fortzuschreiben.

VerfahrenSo geht esStärkeSchwächePasst für
Fortschreibung plus Abweichung.Vorjahr als Basis, ergänzt um Befundliste, Preisentwicklung und neue Anlagen.Schnell, vergleichbar, akzeptiert.Schreibt Fehler des Vorjahres fort, versteckt Nachholbedarf.Stabile Anlagenparks, unkritische Anlagen.
Null-Basis je Anlage.Jede Anlage wird aus Prüfkalender, Befunden und Fenstern neu begründet.Begründet jede Position, deckt Nachholbedarf auf.Aufwendig, braucht gepflegte Anlagen- und Befundliste.Kritische und alte Anlagen, nach Störfällen, nach Übernahmen.
Gemischt.Kritische Anlagen auf null, übrige fortgeschrieben, rotierend überprüft.Aufwand dort, wo er sich lohnt.Verlangt eine saubere Kritikalitätseinstufung.Die meisten Betriebe.

Ein Dogma gibt es nicht. Entscheidend ist, dass Sie wissen, welche Positionen begründet sind und welche nur alt. Eine seit Jahren fortgeschriebene Zahl ohne Blick auf die Anlage ist kein Budget, sondern eine Gewohnheit.

Wie Sie das Budget vor der Geschäftsführung begründen

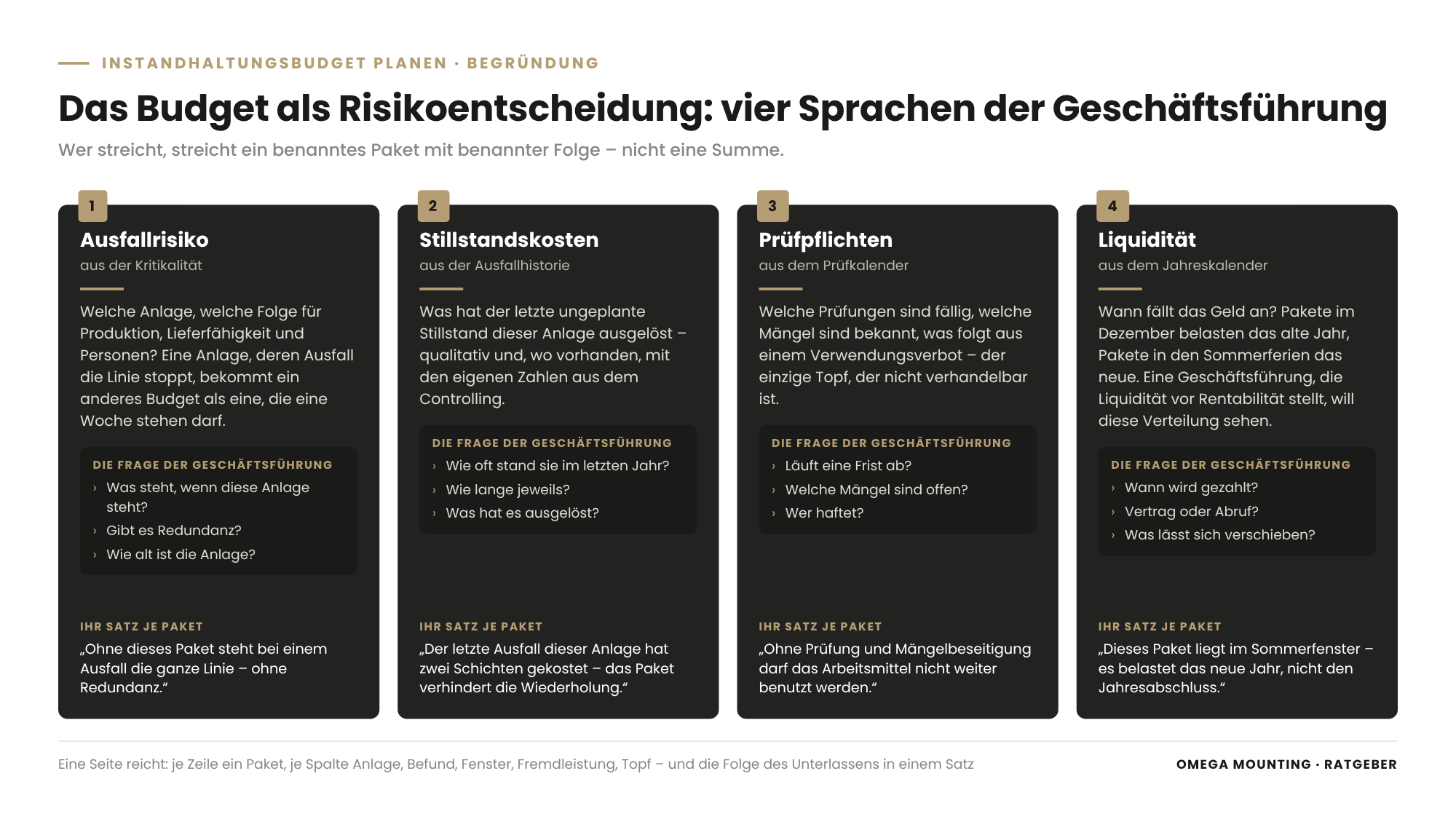

Erklärgrafik: Instandhaltungsbudget planen – vier Argumente vor der Geschäftsführung: Ausfallrisiko, Stillstandskosten, Prüfpflichten und Liquidität, jeweils mit der Frage der Geschäftsführung und dem Satz, was passiert, wenn das Paket nicht gemacht wird
Die Geschäftsführung fragt nicht, ob eine Weiche eingelaufen ist – sie fragt nach Ausfallfolge, Stillstandskosten, Prüfpflichten und Liquidität. Jedes Paket wird in diese vier Sprachen übersetzt. Grafik: Omega Mounting

Vor der Geschäftsführung begründen Sie das Budget der Instandhaltung nicht mit Technik, sondern mit Risiko: Ausfallfolgen, Stillstandskosten, Prüfpflichten und Liquidität – und zu jedem Paket mit dem Satz, was passiert, wenn es nicht gemacht wird.

Die Geschäftsführung fragt nicht, ob eine Weiche eingelaufen ist. Sie fragt, was es kostet, wenn die Linie steht, ob eine Prüfung abläuft und wann das Geld fließen muss. Übersetzen Sie deshalb jedes Paket:

Das Budget wird so zur Risikoentscheidung: Wer streicht, streicht ein benanntes Paket mit benannter Folge – nicht eine Summe. Das ist für beide Seiten unbequem und genau deshalb belastbar. Welche Strategie dahintersteht – reaktiv, vorbeugend, zustandsorientiert –, ordnet der Grundlagenartikel zur Instandhaltungsstrategie ein.

Die eine Seite, die überzeugt

Eine Seite reicht: je Zeile ein Paket, je Spalte Anlage, Befund, Fenster, Fremdleistung ja oder nein, Topf – und in der letzten Spalte die Folge des Unterlassens in einem Satz. Keine Teilenummern. Diese Seite ist der Kern des Budgetblatts, das Sie am Ende des Artikels anfordern können.

Der Grund für den Austausch: beschädigter Wärmetauscher der defekten CRAH Unit
Ein Befund an einer redundanten Einheit wird zum geplanten Abruf im Topf Instandsetzung – nicht zum Notfall: hier der beschädigte Wärmetauscher eines Umluftkühlgeräts in einem Rechenzentrum in Frankfurt.

Wie Sie das Instandhaltungsbudget unterjährig steuern

Unterjährig steuern Sie das Instandhaltungsbudget im Quartalsblick: Paketliste und Befundliste werden gegen das Verbrauchte gehalten, Pakete werden verschoben statt gestrichen, Nachträge sauber begründet – und die Kalenderpunkte des Jahres stehen von Anfang an im Plan.

Quartalsblick statt Jahresendschreck

Einmal im Quartal liegen drei Dinge nebeneinander: die Paketliste mit Status, die Befundliste mit neuen Einträgen und der Verbrauch je Topf. Welche Pakete sind erledigt und nachgewiesen? Welche neuen Befunde brauchen ein Paket? Welcher Topf läuft leer? Wer das viermal im Jahr macht, hat im Dezember kein Restbudget, das weg muss, sondern eine abgearbeitete Liste.

Verschieben statt streichen

Wird ein Topf knapp, wird nicht gestrichen, sondern verschoben – mit Begründung, neuem Fenster und Eintrag in der Befundliste. Ein verschobenes Paket bleibt sichtbar. Ein gestrichenes verschwindet und taucht als Störfall wieder auf. Nachträge – Pakete, die im Jahr dazukommen – bekommen dieselbe Zeile wie geplante: Anlage, Befund, Fenster, Folge des Unterlassens.

Kalenderpunkte, die ins Budget gehören

Drei Termine prägen das Jahr. Der Change Freeze – die Zeit, in der an kritischen Anlagen nichts verändert wird – schiebt Pakete nach vorn oder nach hinten; was er für die Instandhaltung bedeutet, steht im Ratgeber zum Change Freeze in der Instandhaltung. Die Feiertage brauchen Bereitschaft und Teile im Regal; wie Sie das ab Oktober regeln, beschreibt der Ratgeber zur Instandhaltung an Feiertagen. Und das Fenster zwischen den Jahren gehört als festes Paketfenster in jeden Budgetplan.

Instandhaltungsbudget planen im Rhein-Main-Gebiet: So läuft das bei uns

Im Rhein-Main-Gebiet begleiten wir die Budgetplanung unserer Kunden auf drei Arten: mit einer Zustandsaufnahme vor Ort, mit Paketen, die eine Leistungsbeschreibung und ein Fenster haben, und mit Angeboten, die einen Leistungszeitraum nennen – damit Einkauf und Buchhaltung wissen, in welches Jahr ein Paket gehört.

Von Rodgau aus sind Frankfurt, Offenbach, Hanau, Darmstadt und Aschaffenburg kurze Wege. Eine Begehung im Oktober, bei der wir Weichen, Kranbahnen, Tore oder Aggregate befunden, ist bei uns der normale Einstieg. Daraus entsteht eine Befundliste je Anlage, aus der Befundliste werden Pakete, und jedes Paket bekommt ein Fenster, das zu Ihrer Produktion passt. Teile, die der Markt nicht mehr liefert, fertigt unsere Werkstatt in Rodgau nach Aufmaß nach – mit einem Vorlauf, der im Budget steht. Was wir an Wartung und Instandhaltung für Industrieanlagen leisten, zeigt unsere Leistungsseite.

Für Ihr Instandhaltungsbudget im Rhein-Main-Gebiet heißt das: Sie bekommen keine Pauschale, sondern eine Paketliste mit Befund, Leistungsbeschreibung, Fenster und Leistungszeitraum – in Dietzenbach genauso wie in Rüsselsheim oder Mainz.

Maßgefertigtes Transportgestell aus Holz für die schwere Baugruppe
Was im Handbuch nicht steht, steht bei uns im Paket: Transportgestelle, Rückbau und Hebetechnik gehören ins Budget des richtigen Jahres.
Supervisor und Rigger im abgestimmten Einsatz an der Anlage
Zwei Arbeitstage, ein Supervisor, drei Rigger, die übrigen Einheiten laufen weiter – ein geplanter Abruf im laufenden Betrieb eines Rechenzentrums in Frankfurt.

So machen wir das in der Praxis

Vier Einsätze aus unserem Auftragstagebuch zeigen, woraus ein Instandhaltungsbudget besteht – keiner davon war ein Budgetprojekt. Es sind Arbeitsweisen: ein Befund, der zum Paket wird; das Ungeplante, für das die Reserve da ist; ein geplanter Abruf im laufenden Betrieb; ein Jahrespaket mit langem Vorlauf. Der Budgetbezug kommt aus der Planung, nicht aus den Einsätzen.

Elektrohängebahn in Frankfurt: Aus einem Befund wird ein planbares Paket

Bei der Wartung einer Elektrohängebahn in Frankfurt – einem hängenden Fördersystem, dessen Fahrzeuge an einer Schiene laufen – ging es um eine rund dreißig Jahre alte Anlage mit etwa hundert Weichen in zwei Betriebsbereichen. Im laufenden Betrieb war über Jahre nur Zeit für das Nötigste gewesen. Der erste Schritt war eine Bestandsaufnahme aller Weichen mit Befund je Weiche. Daraus entstand eine Prioritätenliste, aus der Prioritätenliste wurden Pakete mit vorbereiteten Ersatzteilen – abgearbeitet in mehreren Wochenendstillständen von rund 36 Stunden zwischen Produktionsende am Samstag und Wiederanlauf am Montag.

Für Ihr Budget heißt das: Die Zustandsaufnahme macht aus „die Bahn müsste mal gemacht werden“ eine Liste von Paketen mit Fenstern. Genau diese Liste ist das Budget.

Sonntagabend im Logistikbetrieb: Das Ungeplante, für das die Reserve da ist

Der Notfalleinsatz an einem Sonntagabend in einem Logistikbetrieb, der sich noch im Bau befand, begann mit einem Notstromaggregat, das beim Anfahren ausfiel. Am Montag um vier Uhr sollte die Produktion starten. Das alte Aggregat wurde abgeklemmt, entleert und abgehoben, das neue positioniert – und dann passte das Anschlussfeld nicht, weil das Ersatzgerät eines anderen Herstellers andere Maße hatte. Mit einer Notstromlösung aus Akkus lief die Anlage in der Nacht an; das passende Material kam am Folgetag, gegen Montagmittag war das neue Aggregat in Betrieb. Im Nachgang stellte der Kunde ein zweites Aggregat als Redundanz auf.

Für Ihr Budget heißt das: Diese Nacht ist der Grund für die Reserve – und die zweite Anlage danach zeigt, wie aus einem Störfall ein Paket für das nächste Budget wird.

Rechenzentrum in Frankfurt: Geplanter Abruf im laufenden Betrieb

Beim Tausch eines Umluftkühlgeräts in einem Rechenzentrum in Frankfurt war der Wärmetauscher einer Einheit so beschädigt, dass das Lamellenpaket bis auf das Kupferrohr offenlag. Eine Reparatur vor Ort lohnte nicht. In solchen Kühlgalerien arbeiten mehrere Einheiten parallel; eine lässt sich tauschen, während die übrigen kühlen. Die defekte Einheit wurde ausgebaut, die neue in den zweiten Stock gebracht und millimetergenau positioniert – ein Supervisor und drei Rigger, zwei Arbeitstage, Bodenschutz mit Schutzvlies, Hydraulik-Rollwagen, Scherenarbeitsbühne und Funkfernsteuerung, keine Schäden an Boden oder Bestandstechnik.

Für Ihr Budget heißt das: Ein Befund an einer redundanten Anlage ist ein geplanter Abruf, kein Notfall. Er bekommt ein Fenster, eine Leistungsbeschreibung und einen Platz im Topf Instandsetzung.

Netzersatzanlage im Rhein-Main-Gebiet: Das Jahrespaket mit langem Vorlauf

Bei der Wartung des Generators einer Netzersatzanlage in einem größeren Gebäudekomplex im Rhein-Main-Gebiet hieß die Position „Generator revidieren“. In der Umsetzung bedeutete das: Einhausung komplett zurückbauen, Generator mit Kettenzügen an einer Trägerkonstruktion anheben und vom Motor trennen, maßgefertigte Transportgestelle aus Holz vor Ort bauen, Baugruppen auf Schwerlastrollen zum Einbringschacht fahren, mit dem Autokran senkrecht aus dem Untergeschoss heben – und nach der Revision alles auf demselben Weg zurück. Ein Lifting-Ansprechpartner koordinierte, drei Mechaniker führten aus; die Liftpläne mit Durchgangsbreiten, Anschlagmitteln und Tragfähigkeit des Trägers lagen vorher vor.

Für Ihr Budget heißt das: Eine Grundüberholung ist ein Jahrespaket. Autokran, Rückbau, Transportgestelle und Revision stehen Monate vorher im Budget des richtigen Jahres.

Steht bei Ihnen die Budgetrunde an – und fehlt die Befundliste dazu?

Dann sprechen Sie uns an. Schicken Sie uns Ihre Anlagenliste, die Störungen des Jahres und die Fenster, die Ihre Produktion freigeben kann. Bei einer Begehung im Rhein-Main-Gebiet befunden wir die kritischen Anlagen mit Ihnen und liefern Pakete mit Leistungsbeschreibung und Fenster – das Material, aus dem ein Budget wird.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Verlangen Sie für jedes Paket ein Angebot mit Leistungsbeschreibung, Leistungszeitraum und Nachweisform – so weiß die Buchhaltung, in welches Jahr es gehört, und Sie können Angebote vergleichen. Rahmenverträge mit Abrufpositionen machen Fremdleistungen planbar, ohne Pakete festzuschreiben, deren Befund noch fehlt. Ersatzteile bestellen Sie im Dezember nur gegen Befund oder Kritikalität.

Für Planer: Jede neue Anlage, die Sie planen, bringt einen Instandhaltungstopf mit – Prüfungen, Wartung, Zugänglichkeit, Ersatzteile. Geben Sie dem Betreiber bei der Übergabe Wartungstabelle, Prüfpflichten und Baugruppen mit langer Lieferzeit mit – dann steht die Anlage im ersten Budget als begründete Zeile.

Für Projektleiter und Bauleiter: Als Projektleiter halten Sie Pakete, Fenster und Fremdfirmen in einem Terminplan, der mit dem Budgetplan übereinstimmt – ein Paket ohne Fenster ist kein Budgetposten. Als Bauleiter liefern Sie nach jedem Einsatz den Leistungsnachweis mit Datum, Befund und Fotos – der Beleg für Buchhaltung und nächstes Budget.

Für Instandhaltungsleiter: Sie sind der Autor des Budgets. Führen Sie die Befundliste als lebendes Dokument, setzen Sie den Quartalsblick als festen Termin und bauen Sie kritische Anlagen jedes Jahr von null auf. Und bringen Sie zur Budgetrunde die eine Seite mit, auf der zu jedem Paket die Folge des Unterlassens steht.

Für Controller und kaufmännische Leitung: Verlangen Sie das Budget als Paketliste nach Töpfen, nicht als Summe – dann können Sie Abweichungen Anlagen zuordnen und Verschiebungen von Streichungen unterscheiden. Ein Restbudget im Dezember ist selten ein Zeichen für zu viel Budget, sondern meist für fehlende Fenster oder späte Teile.

Für Facility Manager und Betreiber: Bei Netzersatzanlagen, Kälte und Gebäudetechnik ist das Budget zugleich Ihr Nachweis gegenüber Nutzern und Versicherern, dass Prüfungen und Revisionen geplant sind. Führen Sie Prüfkalender und Revisionspakete in derselben Liste.

Budgetblatt Instandhaltung: Vorlage zum Anfordern

Das Budgetblatt Instandhaltung ist ein zweiseitiges Arbeitsdokument. Seite 1 ist die Anlagenliste mit Kritikalität, fälligen Prüfungen, offenen Befunden, geplanten Paketen, Fenster, Fremdleistung ja oder nein und Topf. Seite 2 ist der Jahresblick: die Fenster des Jahres, Felder für den Quartalsblick, die Begründung der Reserve und die Freigabe durch Produktion und Geschäftsführung. Beträge und Musterzahlen enthält es bewusst nicht – die gehören zu Ihrem Betrieb. Fordern Sie die Vorlage über unser Kontaktformular an – Stichwort „Budgetblatt Instandhaltung“.

Warum Omega Mounting?

Wir sitzen in Rodgau bei Frankfurt, sind über unsere 24-Stunden-Hotline erreichbar und haben eine eigene Werkstatt, die Teile nachfertigt, die der Markt nicht mehr liefert. Die verlinkten Einsätze zeigen, wie wir mit dem Material eines Budgets umgehen: An der Elektrohängebahn in Frankfurt wurde aus der Bestandsaufnahme jeder Weiche eine Paketliste über mehrere Wochenendfenster. Im Rechenzentrum in Frankfurt war der Tausch einer defekten Einheit ein geplanter Abruf. An der Netzersatzanlage lagen Liftpläne, Rückbau und Transportgestelle vor dem ersten Handgriff fest. Für Sie heißt das: ein Ansprechpartner für Zustandsaufnahme, Pakete mit Leistungsbeschreibung, Montage, Instandsetzung und Hebetechnik – mit kurzen Wegen im Rhein-Main-Gebiet und Angeboten, die einen Leistungszeitraum nennen.

Fazit

Ein Instandhaltungsbudget planen heißt, aus Anlagenliste, Prüfkalender, Befundliste, Ausfallhistorie, Ersatzteillage und Stillstandsfenstern eine Paketliste zu machen – mit Topf, Fenster und der Folge des Unterlassens je Paket. Das Restbudget zum Jahresende folgt derselben Logik: zuerst Sicherheit und Prüfungen, dann bekannte Verschleißteile, dann Vorbereitung und Zustandsaufnahme für das nächste Jahr – und nichts, was nur das Geld bewegt. Unterjährig hält der Quartalsblick die Liste lebendig, und vor der Geschäftsführung wird aus der Liste eine Risikoentscheidung statt einer Summe. Wenn Sie Ihre Budgetrunde mit einer belastbaren Befundliste bestreiten wollen, schicken Sie uns Ihre Anlagenliste, die Störungen des Jahres und Ihre Stillstandsfenster – wir melden uns mit einem Begehungstermin und einer ehrlichen Einschätzung.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Indem Sie beim Bestand beginnen und nicht bei der Zahl vom Vorjahr. Wer das Instandhaltungsbudget planen will, braucht die Anlagenliste mit Kritikalität, den Prüfkalender, die Befundliste mit dem Nachholbedarf und die Ausfallhistorie des Jahres. Daraus werden Pakete mit Fenster, Fremdleistung und Topf, dazu eine aus der Historie begründete Reserve. Realistisch ist es, wenn jedes Paket ein Fenster hat und jede Streichung einen Namen.

Zuerst offene Befunde mit Sicherheitsbezug, dann Prüfungen mit Jahresfrist, dann Verschleißteile mit bekanntem Befund. Danach Vorbereitungsarbeiten für das Fenster zwischen den Jahren, eine Zustandsaufnahme der kritischen Anlagen und die Dokumentation. Jede Position braucht Befund, Fenster und Leistungsnachweis mit Datum. Was keine der drei Antworten hat, wird ein begründeter Antrag für das nächste Jahr – keine Dezember-Bestellung.

Eine allgemeingültige Zahl dafür gibt es nicht, und wir nennen auch keine. Die Reserve folgt aus Kritikalität, Alter und Redundanz Ihrer Anlagen und aus der Ausfallhistorie: Welche kritischen Anlagen standen in den letzten Jahren ungeplant, und was hat jeder Einsatz ausgelöst? Eine Reserve, die nie gebraucht wird, spricht für Ihre geplante Instandhaltung – nicht gegen die Reserve.

Nie bei Prüfungen und Sicherheitsbefunden: Die Prüfpflichten aus Ihrer Gefährdungsbeurteilung sind Betreiberpflicht, und ein Mangel mit Verwendungsverbot kostet mehr als jede Kürzung einbringt. Am wenigsten weh tut es bei Verbesserungen ohne Ausfallbezug, bei Komfortpositionen und bei Paketen an unkritischen Anlagen mit kurzer Instandsetzungszeit. Und grundsätzlich gilt: verschieben statt streichen, mit neuem Fenster und Eintrag in der Befundliste.

Das Instandhaltungsbudget erhält den Sollzustand: Prüfung, Wartung, Reparatur, Tausch gleichartiger Teile, Grundüberholung ohne neue Funktion. Das Investitionsbudget schafft Neues: neue Anlage, Erweiterung, Kapazitätssteigerung, Retrofit mit neuer Funktion. Dieselbe Anlage lebt aus beiden Töpfen. Grauzonen – etwa eine Grundüberholung mit Modernisierung – ordnet die Buchhaltung mit dem Steuerberater ein, nicht die Instandhaltung; dieser Ratgeber ist keine Steuerberatung.

Mit drei Dingen: einer Zustandsaufnahme vor Ort, aus der eine Befundliste je Anlage entsteht; Paketen mit Leistungsbeschreibung, Fenster und Hebetechnik; und Angeboten, die einen Leistungszeitraum nennen, damit Einkauf und Buchhaltung das Paket dem richtigen Jahr zuordnen. Dazu kommt der Blick auf das, was im Handbuch nicht steht, aber im Budget stehen muss: Rückbau, Transportgestelle, Autokran, Nachfertigung.

Der Wartungsvertrag macht Kosten planbar und sichert Intervalle und Erreichbarkeit – sinnvoll für kritische Anlagen mit festen Herstellervorgaben. Der Einzelabruf macht Kosten zustandsabhängig – sinnvoll für Anlagen, deren Pakete aus Befunden entstehen. Die meisten Budgets brauchen beides: den Vertrag als festen Topf, den Abruf als Position mit Fenster – und beide mit Leistungsbeschreibung.

Ja, die zehn Schritte sind in allen Branchen dieselben; die Töpfe verschieben sich. In der Logistik dominieren Fördertechnik, Tore, Rampen und Regale mit Prüfpflichten. In Rechenzentren sind es Netzersatzanlagen und Kälte mit Redundanz – dort ist der Tausch einer Einheit ein geplanter Abruf, kein Notfall. Im Lebensmittelbetrieb kommen Reinigungszyklen und Hygienefenster als Randbedingung hinzu. Die Liste bleibt gleich.

Mit einer Begehung im Herbst. Von Rodgau aus befunden wir Anlagen in Frankfurt, Offenbach, Hanau, Darmstadt und Aschaffenburg, liefern eine Befundliste je Anlage und Pakete mit Fenster und Leistungsbeschreibung. Teile ohne Lieferanten planen wir mit Vorlauf – notfalls als Nachfertigung in unserer Werkstatt in Rodgau. So liegt zur Budgetrunde eine Liste vor und keine Schätzung.

Über eine kurze Anfrage mit drei Angaben: Ihre Anlagenliste oder die wichtigsten Anlagen mit Alter und Standort, die Störungen des Jahres und die Stillstandsfenster, die Ihre Produktion freigeben kann. Wir vereinbaren eine Begehung, befunden die kritischen Anlagen und schicken eine schriftliche Einschätzung mit Paketen, Fenstern und Vorlauf. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
