- Ratgeber – Arbeitssicherheit
Montage am Flughafen und im Sicherheitsbereich: Zutritt, Prüfung, Zeitfenster
Von Tobias Schott · Lesezeit ca. 22 Minuten · Stand: Oktober 2026
Montage im Sicherheitsbereich eines Flughafens oder einer kerntechnischen Anlage scheitert selten an der Technik, sondern an fehlendem Vorlauf: Wer die Zuverlässigkeitsüberprüfung, die Ausweise und die Kontrollen nicht Wochen vorher plant, verliert das Zeitfenster, bevor der erste Handgriff getan ist.
Sie planen eine Reparatur an einer Sortieranlage im Cargo-Bereich, eine Nachrüstung an einer Förderstrecke oder die Einrichtung einer Werkstatt in einem zutrittsbeschränkten Gebäude. Technisch ist das Routine. Was eine Montage am Flughafen oder im Sicherheitsbereich von anderen Montagearbeiten unterscheidet, ist alles, was vor dem Tor passiert: Wer darf hinein, mit welchem Werkzeug, in welchem Zeitfenster, in wessen Begleitung – und welche behördliche Prüfung muss jede einzelne Person vorher bestanden haben.
Für Einkäufer und Projektleiter ist die Montage am Flughafen oder im Sicherheitsbereich damit eine Planungsaufgabe mit festen Fristen, die sich nicht verkürzen lassen. Ein Montagebetrieb, dessen Monteure noch keine Überprüfung haben, kann den Auftrag nicht in zwei Wochen beginnen, so gut sein Angebot auch ist. Und ein Stillstandsfenster im laufenden Betrieb, das durch eine verzögerte Werkzeugkontrolle um eine Stunde schrumpft, ist unter Umständen verloren – samt Folgegewerk, das darauf wartet.
Dieser Ratgeber erklärt, was ein Sicherheitsbereich im Sinne der Montage ist, welche Überprüfungen das Luftsicherheitsgesetz und das Atomgesetz verlangen, wie der Zutritt am Einsatztag abläuft und wie Sie Vorlauf, Kontrollen und Zeitfenster so planen, dass die Montage im Fenster bleibt. Die Beispiele stammen aus unseren eigenen Einsätzen am Frankfurter Flughafen und in einem kerntechnischen Bereich.
Das Wichtigste in Kürze
- Für unbegleiteten Zutritt zu den Sicherheitsbereichen eines Flughafens braucht jede Person eine Zuverlässigkeitsüberprüfung nach § 7 Luftsicherheitsgesetz; in kerntechnischen Anlagen gilt die Überprüfung nach § 12b Atomgesetz.
- Die Überprüfung ist personenbezogen, dauert Wochen und lässt sich nicht beschleunigen – sie bestimmt den frühesten Starttermin.
- Neben der Überprüfung sind Luftsicherheitsschulung, Ausweisbeantragung und meist eine Sicherheitseinweisung des Auftraggebers (international: Induction) Voraussetzung für den Zutritt.
- Werkzeug und Material werden an der Zutrittskontrolle geprüft; eine vorbereitete Werkzeugliste mit Stückzahlen beschleunigt die Kontrolle beim Hinein- und Hinausgehen.
- Arbeiten erfolgen im laufenden Betrieb in Stillstands- oder Wartungsfenstern; Vormontage außerhalb des Sicherheitsbereichs verkürzt die Zeit im Fenster.
- Bodenschutz, Brandschutz bei Heißarbeiten mit Erlaubnisschein und Schutz der umgebenden Technik sind im Sicherheitsbereich keine Zusatzleistungen, sondern Zutrittsbedingung.
- Ein Montagebetrieb mit bereits überprüftem Personal kann im Störfall mit kurzer Reaktionszeit anrücken, während andere erst den Antrag stellen.

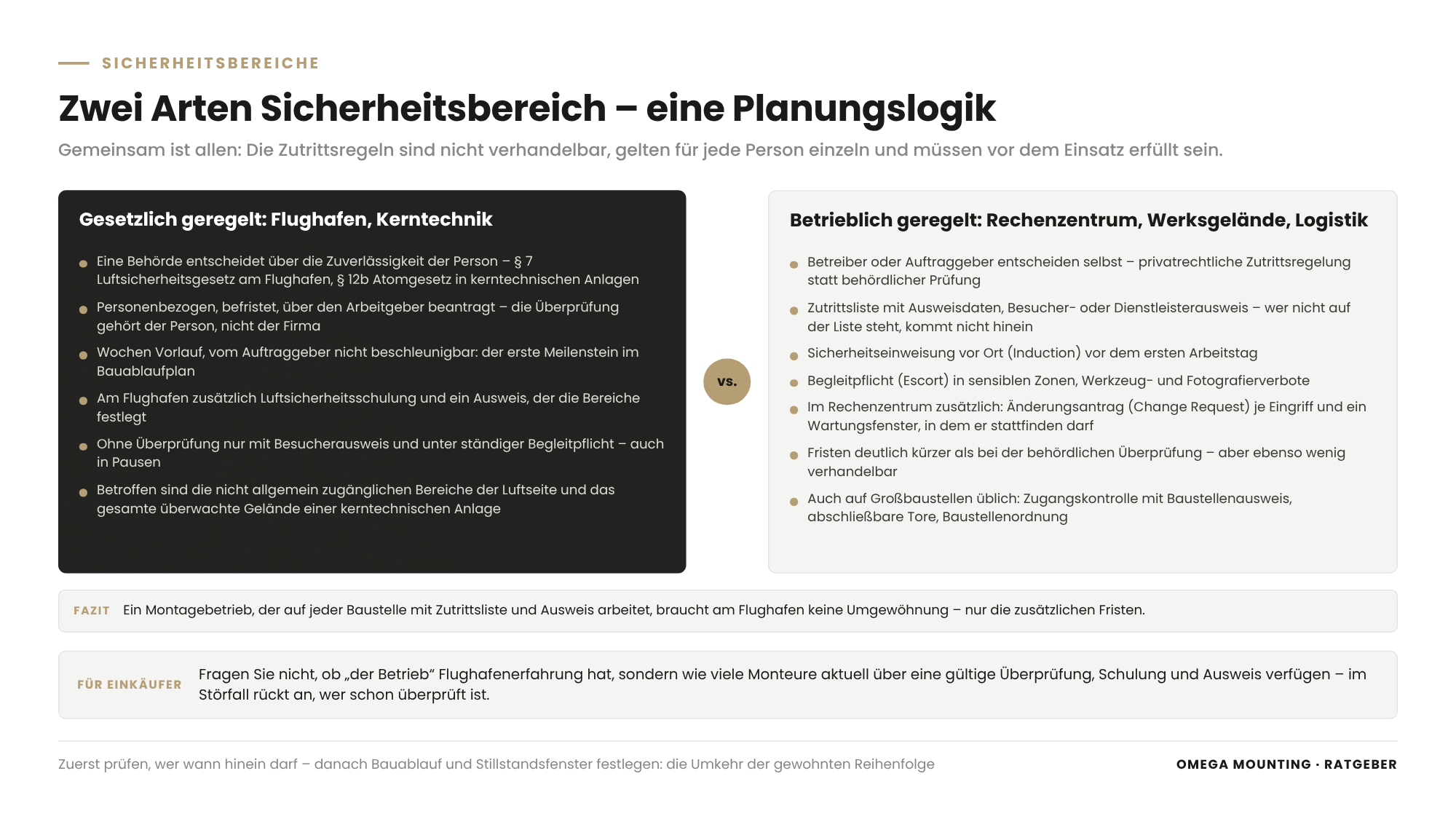

Was ist ein Sicherheitsbereich im Sinne der Montage?
Ein Sicherheitsbereich im Sinne der Montage ist jeder Bereich, zu dem Monteure nur nach einer personenbezogenen Überprüfung, mit Ausweis, nach Kontrolle von Werkzeug und Material und häufig nur unter Begleitpflicht Zutritt erhalten. Am Flughafen sind das die nicht allgemein zugänglichen Bereiche – die Luftseite mit Vorfeld, Gepäck- und Frachtanlagen im Gegensatz zur frei zugänglichen Landseite. In kerntechnischen Anlagen ist es das gesamte überwachte Gelände. Rechenzentren, Werksgelände mit Werkschutz und Anlagen der kritischen Infrastruktur arbeiten mit vergleichbaren, wenn auch privatrechtlich geregelten Zutrittssystemen – Zutrittsliste, Werksausweis, Begleitung (Escort) im Whitespace, der Datenhalle mit laufender IT.
Gemeinsam ist allen Sicherheitsbereichen: Die Zutrittsregeln sind nicht verhandelbar, gelten für jede Person einzeln und müssen vor dem Einsatz erfüllt sein. Für die Montageplanung bedeutet das eine Umkehr der gewohnten Reihenfolge – nicht erst Technik planen und dann Zutritt klären, sondern zuerst prüfen, wer wann hinein darf, und danach Bauablauf und Stillstandsfenster festlegen.
Für Sie als Auftraggeber ist der Unterschied zwischen gesetzlich geregelten Bereichen (Flughafen, Kerntechnik) und betrieblich geregelten Bereichen (Rechenzentrum, Werksgelände) wichtig: Im ersten Fall entscheidet eine Behörde über die Zuverlässigkeit der Person, im zweiten Fall Sie oder der Betreiber selbst. Die Planungslogik ist dieselbe, die Fristen sind unterschiedlich.
Welche Überprüfung brauchen Monteure am Flughafen?
Monteure, die unbegleitet in den Sicherheitsbereichen eines Flughafens arbeiten sollen, benötigen eine Zuverlässigkeitsüberprüfung nach § 7 Luftsicherheitsgesetz – eine behördliche Prüfung, ob gegen die Zuverlässigkeit der Person Bedenken bestehen. Sie ist personenbezogen, setzt die Zustimmung der betroffenen Person voraus und wird über den Arbeitgeber beantragt. Ohne bestandene Überprüfung gibt es keinen Ausweis für unbegleiteten Zutritt.
Was die Überprüfung für die Planung bedeutet
Die Überprüfung braucht Wochen Vorlauf und kann vom Auftraggeber nicht beschleunigt werden. Sie gilt befristet und ist in regelmäßigen Abständen zu wiederholen. Für Ihre Planung heißt das: Fragen Sie beim Montagebetrieb als Eignungsnachweis ab, welche Monteure aktuell über eine gültige Überprüfung verfügen – nicht, ob „der Betrieb“ eine hat. Die Überprüfung gehört der Person, nicht der Firma; sie ist der erste Meilenstein im Bauablaufplan, nicht eine Formalie am Rand.
Luftsicherheitsschulung und Ausweis
Zur Überprüfung kommen zwei weitere Stufen: Handwerker und Monteure mit Zutritt zu Sicherheitsbereichen müssen eine Luftsicherheitsschulung absolvieren, die Verhaltensregeln, Erkennen verdächtiger Situationen und Meldewege vermittelt. Danach wird der Flughafenausweis beantragt, der die Bereiche festlegt, zu denen die Person Zutritt hat. Ein Monteur, der nur für den Frachtbereich ausgewiesen ist, darf nicht ohne Weiteres im Gepäckbereich arbeiten.
Wenn die Überprüfung fehlt: begleitetes Arbeiten
Personen ohne Überprüfung können in Sicherheitsbereichen in der Regel nur mit Besucherausweis und unter ständiger Begleitpflicht durch eine berechtigte Person arbeiten. Für kurze Einsätze ist das ein Weg, für mehrtägige Montagen bindet es eine Begleitperson pro Gruppe über den gesamten Zeitraum – und wer begleitet, steht als bauseitige Leistung in der Schnittstellenliste. Klären Sie mit dem Auftraggeber, ob und in welchem Umfang Begleitung möglich ist, bevor Sie einen Betrieb ohne überprüftes Personal beauftragen.
Was gilt in kerntechnischen Anlagen und anderen Sicherheitsbereichen?
In kerntechnischen Anlagen ist die Zuverlässigkeit der Personen nach § 12b Atomgesetz zu überprüfen, bevor sie Zutritt erhalten; die Überprüfung soll den Schutz gegen Entwendung oder Freisetzung radioaktiver Stoffe sicherstellen. Auch sie ist personenbezogen, erfolgt über einen Erklärungsbogen mit anschließender Behördenprüfung und braucht mehrere Wochen Vorlauf vor Montagebeginn.
Bei unserer Werkstatteinrichtung in einem kerntechnischen Bereich hat jeder der beiden eingesetzten Mechatroniker diese Überprüfung durchlaufen, bevor das Team aus Rodgau anreisen konnte. Der Einsatz selbst – zwei Säulenschwenkkrane, Werkbänke, Stromverteilungen und eine mit dem Hallenboden WIG-verschweißte Kantbank in zwei Einsatzwochen – war technisch Standard. Die Besonderheit lag in der Vorbereitung und in den Schutzmaßnahmen auf dem fertiggestellten Gelände, auf dem wir als letztes Gewerk nach allen Vorgewerken arbeiteten.
Betrieblich geregelte Sicherheitsbereiche
In Rechenzentren, auf Werksgeländen mit Werkschutz und in Logistikzentren ersetzt eine betriebliche Zutrittsregelung die behördliche Überprüfung: Zutrittsliste mit Ausweisdaten, Sicherheitseinweisung vor Ort (Induction), Besucher- oder Dienstleisterausweis, Begleitpflicht in sensiblen Zonen, Werkzeug- und Fotografierverbote, im Rechenzentrum zusätzlich ein Änderungsantrag (Change Request) für jeden Eingriff an laufender Technik und ein Wartungsfenster (Maintenance Window), in dem er stattfinden darf. Die Fristen sind kürzer, die Logik ist dieselbe – wer am Einsatztag nicht auf der Zutrittsliste steht, kommt nicht hinein. Neu ist das Prinzip auch für gewöhnliche Baustellen nicht: Der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Baustellensicherung“ empfiehlt für Großbaustellen eine Zugangskontrolle mit Baustellenausweisen, abschließbare Tore und eine Baustellenordnung, die das Nähere regelt. Für Sie heißt das: Ein Montagebetrieb, der auf jeder Baustelle mit Zutrittsliste und Ausweis arbeitet, braucht am Flughafen keine Umgewöhnung – nur die zusätzlichen Fristen.
Wie läuft der Zutritt zur Montage im Sicherheitsbereich am Einsatztag ab?
Am Einsatztag läuft der Zutritt zur Montage im Sicherheitsbereich in einer festen Reihenfolge ab: Anmeldung an der Zutrittskontrolle, Ausweiskontrolle, Kontrolle von Personen, Werkzeug und Material, Zuweisung oder Abholung durch die Begleitperson, Sicherheitseinweisung am Arbeitsplatz, Freigabe der Anlage – und am Ende derselbe Weg zurück mit Freimeldung. Jede dieser Stationen kostet Zeit, die vom Stillstandsfenster abgeht.
Anmeldung und Ausweiskontrolle
Namen, Ausweisnummern, Fahrzeugkennzeichen und Einsatzzweck müssen vorab auf der Zutrittsliste stehen. Fahrzeuge, die in den Sicherheitsbereich fahren, brauchen eine eigene Zulassung und einen Fahrer mit Vorfeldberechtigung; häufig wird Material an einer Übergabestelle umgeladen. Planen Sie den Transportweg des Materials deshalb getrennt vom Personenweg – mit Türlichten, Aufzugstragkraft und Zwischenlagerfläche im Blick.
Begleitung
Wer nicht ausgewiesen ist, wird begleitet – lückenlos, auch in Pausen. Legen Sie fest, wer die Begleitung stellt (Auftraggeber oder Betreiber), wie viele Personen eine Begleitperson führen darf und welche Rückfallebene gilt, wenn die Begleitperson ausfällt. Beim Hochregallager am Frankfurter Flughafen konnten wir die Störung als Notfalleinsatz angehen, weil die Monteure mit Zutritt zum Sicherheitsbereich und vorliegenden Ausweisen arbeiten – ohne Begleitorganisation hätte der Einsatz deutlich länger gedauert.
Einweisung und Freigabe
Vor Arbeitsbeginn weist der Bauleiter des Auftraggebers oder der Anlagenverantwortliche in die örtlichen Gefährdungen ein: Verkehr auf dem Vorfeld, laufende Förderanlagen, Fluchtwege, Verhalten bei Alarm, Notfallplan und Rettungskette. Danach wird die Anlage freigegeben – stillgesetzt, freigeschaltet, gegen Wiedereinschalten gesichert (Lockout/Tagout, LOTO), Freigabe dokumentiert, bei Heißarbeiten mit Erlaubnisschein (Permit to Work). Erst mit dieser Freigabe beginnt die Montagezeit; eine Kurzunterweisung des Teams (Toolbox Talk) vor dem ersten Handgriff gehört bei uns dazu.
Die Einweisung des Anlagenverantwortlichen ersetzt dabei nicht die Unterweisung durch den eigenen Arbeitgeber. Die Technische Regel für Betriebssicherheit TRBS 1116 (Qualifikation, Unterweisung, Beauftragung) wertet jede neue Baustelle als erstmalige Verwendung der Arbeitsmittel: Der Montagebetrieb unterweist sein Team vor dem ersten Einsatz im Sicherheitsbereich und dokumentiert das mit Datum, Inhalt und Namen. Dieselbe Regel verlangt, fremde oder unklare Qualifikationsnachweise – etwa einen Kranschein aus dem Ausland – theoretisch und praktisch zu überprüfen; die Verantwortung bleibt beim Arbeitgeber. Für Sie als Auftraggeber heißt das: Lassen Sie sich neben dem Flughafenausweis auch den Unterweisungsnachweis und die Beauftragung für das eingesetzte Hebezeug zeigen.
Zur Einweisung gehört auch die Frage, wie im Notfall Hilfe hinter die Zutrittskontrolle kommt. Der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Notfälle und Rettungsmaßnahmen“ empfiehlt, einen Anfahrtsplan bei der Rettungsleitstelle zu hinterlegen, Tore zu beschildern, bei der Alarmierung das Tor zu nennen und den Rettungsdienst durch einen Lotsen an der Einfahrt zu empfangen. Im Sicherheitsbereich ist das Aufgabe des Betreibers – aber der Montagebetrieb muss wissen, welche Nummer er wählt und wer den Lotsen stellt. Fragen Sie das in der Einweisung ab, nicht erst im Ernstfall.

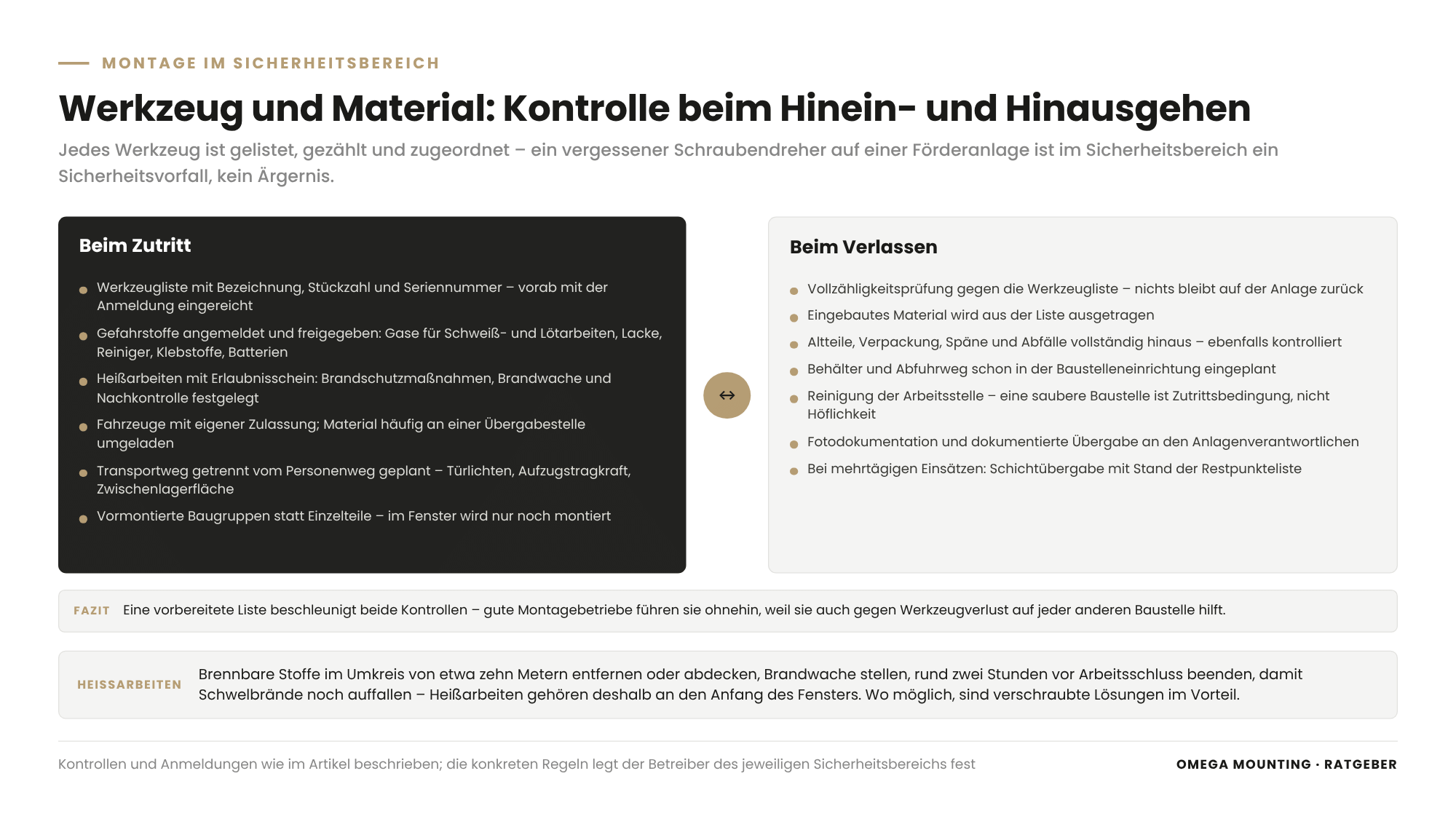

Welche Werkzeug- und Materialkontrollen müssen Sie einplanen?
Werkzeug und Material werden beim Zutritt in den Sicherheitsbereich kontrolliert, in der Regel ähnlich einer Sicherheitskontrolle für Passagiere, und beim Verlassen erneut abgeglichen. Ziel ist, dass nichts unkontrolliert hinein- und nichts unbemerkt zurückbleibt. Für die Montage heißt das: Jedes Werkzeug ist gelistet, gezählt und zugeordnet.
Die Werkzeugliste
Eine Werkzeugliste mit Bezeichnung, Stückzahl und, wo vorhanden, Seriennummer beschleunigt die Kontrolle erheblich. Sie dient zugleich der Vollzähligkeitsprüfung beim Verlassen – ein vergessener Schraubendreher auf einer Förderanlage ist im Sicherheitsbereich kein Ärgernis, sondern ein Sicherheitsvorfall. Gute Montagebetriebe führen diese Listen ohnehin, weil sie auch gegen Werkzeugverlust auf der Baustelle helfen.
Gefährliche Stoffe und Heißarbeiten
Gase für Schweiß- und Lötarbeiten, Lacke, Reiniger, Klebstoffe und Batterien unterliegen gesonderten Regeln und müssen vorab angemeldet und freigegeben werden. Heißarbeiten – Schweißen, Schneiden, Löten, Schleifen – brauchen zusätzlich einen Erlaubnisschein, also eine schriftliche Freigabe mit festgelegten Brandschutzmaßnahmen, Brandwache und Nachkontrolle. Beim Rammschutz am Loading Dock wurden die Eckbereiche vor Ort verschweißt und anschließend lackiert; beide Arbeitsschritte waren Teil der Vorabstimmung.
Material, das vor Ort bleibt
Was eingebaut wird, bleibt im Sicherheitsbereich und wird aus der Liste ausgetragen. Was ausgebaut wird – Altteile, Verpackung, Späne, Abfälle – muss vollständig hinaus und wird ebenfalls kontrolliert. Planen Sie Behälter und Abfuhrweg in der Baustelleneinrichtung mit ein; eine saubere Baustelle ist im Sicherheitsbereich Zutrittsbedingung, nicht Höflichkeit.
Wie planen Sie Zeitfenster und Vorlauf?
Zeitfenster und Vorlauf planen Sie rückwärts vom spätesten Fertigstellungstermin: Zuerst die Überprüfungen und Ausweise, dann Ortsbegehung und Vormontage außerhalb des Sicherheitsbereichs, dann das Stillstandsfenster, in dem nur noch montiert wird. Die folgende Übersicht zeigt die Stationen und ihre Abhängigkeiten – als Taktplanung mit Meilensteinen, nicht als Wunschtermin.
| Phase | Was passiert | Wer ist zuständig | Zeitlicher Charakter |
|---|---|---|---|
| Überprüfung | Zuverlässigkeitsüberprüfung je Person (§ 7 LuftSiG bzw. § 12b AtG) | Montagebetrieb beantragt, Behörde prüft | Wochen; nicht beschleunigbar |
| Schulung und Ausweis | Luftsicherheitsschulung, Ausweisbeantragung, Bereichsfestlegung | Montagebetrieb, Auftraggeber bestätigt Einsatz | Nach bestandener Überprüfung |
| Ortsbegehung | Einbausituation, Transportwege, Kontrollstelle, Materialübergabe, Begleitung, bauseitige Leistungen klären | Auftraggeber und Montagebetrieb gemeinsam | Vor der Vormontage |
| Vormontage | Haltebleche, Baugruppen, Anschlüsse außerhalb des Sicherheitsbereichs vorbereiten | Montagebetrieb (Werkstatt) | Parallel zum Ausweisverfahren |
| Anmeldung | Zutrittsliste mit Personen, Fahrzeugen, Werkzeug, Gefahrstoffen, Heißarbeiten | Montagebetrieb liefert, Auftraggeber meldet | Tage vor dem Einsatz |
| Stillstandsfenster | Freigabe und Freischaltung, Montage, Probelauf, Freimeldung der Anlage | Montagebetrieb, Anlagenverantwortlicher gibt frei | Stunden bis Tage; fest |
| Abschluss | Vollzähligkeit, Reinigung, Montageprotokoll und Fotodokumentation, Abmeldung | Montagebetrieb | Am Ende jedes Einsatztags |
Das Stillstandsfenster schützen
Flughafenanlagen laufen rund um die Uhr; Stillstandsfenster liegen in betriebsarmen Zeiten – oft als Nachtfenster oder Wochenendfenster – und sind kurz. Alles, was nicht zwingend im Fenster passieren muss, gehört davor: Vormontage, Materialtransport, Werkzeugkontrolle, Einweisung. Bei der Nachrüstung von 32 Not-Aus-Tastern an einer Sortieranlage am Frankfurter Flughafen wurden die Edelstahl-Haltebleche vorab passend zur Einbausituation vormontiert; im Stillstandsfenster blieben Setzen, Ausrichten, Verschrauben und elektrische Einbindung. Zwei Monteure, zwei Einsatztage, tagsüber in Stillstandszeiten – und der Sortierbetrieb blieb ungestört.
Reserve einplanen
Kontrollen dauern länger als geplant, Begleitpersonen kommen später, eine Freigabe verzögert sich. Planen Sie im Fenster eine Reserve ein und legen Sie als Rückfallebene fest, welcher Arbeitsschritt notfalls auf den nächsten Tag verschoben wird – und welcher Zustand die Anlage am Ende des Fensters mindestens erreicht haben muss, damit der Betrieb anlaufen kann. Was offen bleibt, kommt auf die Restpunkteliste, nicht in die Erinnerung des Schichtleiters.
Wie arbeiten Sie sauber im laufenden Betrieb?
Sauber im laufenden Betrieb arbeiten heißt im Sicherheitsbereich: die umgebende Technik schützen, keine Rückstände hinterlassen, Heißarbeiten absichern und die Anlage am Ende jedes Tages in einem definierten Zustand zurückgeben. Diese Punkte gelten am Flughafen ebenso wie in der Kerntechnik und im Rechenzentrum.
Schutz der umgebenden Technik
Im kerntechnischen Bereich war das Gelände bei unserer Ankunft fertiggestellt: Böden, Anlagentechnik und Krane vorhanden, wir waren das letzte Gewerk. Deshalb wurde der Hallenboden mit Hartfaserplatten und Schutzvlies abgedeckt, bevor das erste Material hereinkam, die Staubabsaugung (Dust Control) direkt an der Bohrmaschine betrieben und vorhandene Krane und Anlagenteile abgedeckt. Am Flughafen gilt dasselbe für Förderanlagen, Sensorik und Steuerungen in der Nachbarschaft der Montagestelle, im Rechenzentrum für Doppelboden, Racks und Kaltgang.
Heißarbeiten
Schweißen, Löten und Trennschleifen im Sicherheitsbereich setzen den Erlaubnisschein, Brandschutzmaßnahmen, Brandwache und Funkenflugabsicherung voraus. Der Erlaubnisschein des Betreibers ist dabei die betriebliche Form einer allgemeinen Regel: Die TRBS 1112 (Instandhaltung) nennt in ihrem Anhang zu typischen Instandhaltungsarbeiten für Heißarbeiten die schriftliche Feuererlaubnis und die Brandwache, der Baustein zu Notfällen und Rettungsmaßnahmen ergänzt, brennbare Stoffe im Umkreis von etwa zehn Metern zu entfernen oder abzudecken und die Arbeit rund zwei Stunden vor Arbeitsschluss zu beenden, damit Schwelbrände noch auffallen. Für Ihr Stillstandsfenster heißt das: Heißarbeiten gehören an den Anfang des Fensters, nicht ans Ende. Im kerntechnischen Bereich wurde die Kantbank mit dem Hallenboden WIG-verschweißt – mit Brandschutz und Funkenflugabsicherung als Teil der Freigabe. Wo Heißarbeiten vermeidbar sind, sind verschraubte Lösungen im Vorteil: Der Rammschutz am Loading Dock wurde bewusst verschraubt statt nur geschweißt, damit einzelne Segmente später austauschbar bleiben.
Reinigung und Übergabe
Jeder Einsatztag endet mit Vollzähligkeitsprüfung des Werkzeugs, Reinigung der Arbeitsstelle, Fotodokumentation und dokumentierter Übergabe (Handover) an den Anlagenverantwortlichen; bei mehrtägigen Einsätzen gehört eine Schichtübergabe mit Stand der Restpunkteliste dazu. Bei Fördertechnik, die lange nicht gewartet wurde, kann die Reinigung selbst der erste Arbeitsschritt sein: 25 Antriebsstationen, über 20 Jahre ohne Wartung, wurden per Trockeneisstrahlen gereinigt – einem Verfahren, das Verschmutzung mit Trockeneis und Luft löst, ohne Motoren oder Riemen anzugreifen – bevor Wartung und Sensorik-Nachrüstung überhaupt möglich waren.
Montage am Flughafen: So läuft das bei uns im Rhein-Main-Gebiet
Der Frankfurter Flughafen liegt von Rodgau aus auf kurzer Strecke, und unsere Monteure verfügen über die Zuverlässigkeitsüberprüfungen und Luftsicherheitsschulungen, die für den Zutritt zu den Sicherheitsbereichen nötig sind. Wie Montage, Wartung und Reparatur dort im Gesamtbild zusammenspielen, zeigt unser großer Ratgeber zur Instandhaltung am Flughafen Frankfurt. Das verändert die Planung grundlegend: Der Vorlauf für die Überprüfung entfällt, und im Störfall können wir mit kurzer Reaktionszeit anrücken, statt erst Anträge zu stellen – bei Bestandskunden als Abrufauftrag aus einem Rahmenvertrag.
Rund um den Flughafen – in Kelsterbach, Raunheim, Mörfelden-Walldorf und Frankfurt selbst – liegen Logistikzentren, Frachtanlagen und Betriebe, die vom Flughafenbetrieb leben und ähnliche Zutrittsregeln kennen. Unsere Seiten zur Industriemontage in Kelsterbach und zur Industriemontage in Raunheim zeigen, was wir dort typischerweise leisten. Welche Vorteile regionale Nähe bei Instandhaltung und im Störfall darüber hinaus bringt, erklärt unser Grundlagen-Ratgeber Montagebetrieb im Rhein-Main-Gebiet.
Für Rechenzentren in Frankfurt und Offenbach gilt die betriebliche Variante der Zutrittsregeln; für kerntechnische Bereiche reisen wir mit atomrechtlich überprüftem Personal an. Einen Überblick über das Leistungsspektrum gibt unsere Seite Industriemontage für Flughafen und Sicherheitsbereiche.
So machen wir das in der Praxis
Drei Einsätze zeigen, wie Zutritt, Zeitfenster und Technik im Sicherheitsbereich zusammenspielen.
Rammschutz am Loading Dock, Frankfurter Flughafen. Beim Rammschutz für ein Loading Dock am Frankfurter Flughafen sollten die empfindlichen Abzugsrollen einer Verladestelle vor Anfahrstößen durch Transportanhänger geschützt werden. Drei Schlosser fertigten in vier Tagen vor Ort ein Schutzrohr aus Vierkantmaterial mit zehn Millimetern Wandstärke: Konstruktion an die bestehende Anlage anpassen, Rohre mit der Magnetbohrmaschine vorbohren, am Dock bohren und Gewinde schneiden, Eckbereiche verschweißen, in passender Farbe lackieren. Die angeschrägten, eingeschweißten Ecken wirken als Anfahrrampen; die Verschraubung erlaubt den späteren Austausch einzelner Segmente – alles im laufenden Betrieb, mit vorliegenden Ausweisen für den Sicherheitsbereich.
32 Not-Aus-Taster an einer Sortieranlage, Frankfurter Flughafen. With the Nachrüstung von Not-Aus-Tastern an einer Sortieranlage am Frankfurter Flughafen wurde eine bestehende Paketsortieranlage um 32 Not-Aus-Taster und mehrere Sicherheitssensoren erweitert und elektrisch in die vorhandene Sicherheitskette eingebunden. Die Haltebleche aus Edelstahl wurden vormontiert, jedes Gehäuse mit Kabelverschraubung, Klemmen und Beschriftung vorbereitet und nach Montagepunkten sortiert. Zwei Monteure brauchten zwei Einsatztage, tagsüber in Stillstandszeiten der Anlage; Mechanik und Elektrik kamen aus einer Hand, der Sortierbetrieb blieb ungestört.
Werkstatteinrichtung im kerntechnischen Bereich. With the Einrichtung einer Werkstatt mit Säulenschwenkkranen in einem kerntechnischen Bereich durchlief jeder Monteur zunächst die atomrechtliche Zuverlässigkeitsüberprüfung nach § 12b Atomgesetz – Erklärungsbogen, Behördenprüfung, mehrere Wochen Vorlauf. Danach montierten zwei Mechatroniker in zwei Einsatzwochen zwei Säulenschwenkkrane mit Kettenzügen, Werkbänke, Stromverteilungen und eine Großblechkantbank. Verbundanker im Betonboden mit sorgfältiger Bohrlochreinigung, Lotrechtstellung der Säulen mit Wasserwaagen im 90-Grad-Versatz, Unterlegbleche zum Nivellieren für den letzten Millimeter, WIG-Verschweißung der Kantbank mit dem Hallenboden – auf einem fertiggestellten Gelände, dessen Boden, Krane und Anlagenteile vorher abgedeckt wurden.
Ergänzend zeigt die Reparatur eines Hochregallagers am Frankfurter Flughafen, wie Wartung und Störfalleinsatz an Fördertechnik am Flughafen funktionieren, wenn Ausweise vorliegen und der Kunde eine Ersatzteilbevorratung vor Ort hat: Ein abgenutztes Zahnrad hatte die Antriebskette blockiert, der Kettenförderer wurde zerlegt, Ketten und Zahnräder gegen Neuteile getauscht, eingestellt, im Probelauf geprüft und wieder in Betrieb genommen.
Vier Einsätze, zwei Rechtsrahmen, ein Muster: Zutritt zuerst, dann Technik, alles Entbehrliche vor das Fenster. Steht bei Ihnen eine Montage, Nachrüstung oder Reparatur im Sicherheitsbereich an? Dann sprechen Sie uns an – eine Ortsbegehung klärt meist in einer Stunde, welche Fristen Ihren Starttermin bestimmen und was sich vor das Stillstandsfenster ziehen lässt.
Was das für Ihre Rolle bedeutet
Für Einkäufer: Machen Sie überprüftes Personal zum Eignungskriterium: Fragen Sie in der Vergabe nicht, ob der Betrieb „Flughafenerfahrung“ hat, sondern wie viele Monteure aktuell über eine gültige Zuverlässigkeitsüberprüfung, Luftsicherheitsschulung und Ausweis verfügen – und lassen Sie sich das als Eignungsnachweis belegen. Nehmen Sie den Vorlauf für Überprüfungen in Ihren Vergabezeitplan auf, legen Sie Begleitung, Materialübergabe und Freigaben als bauseitige Leistungen in der Schnittstellenliste fest und regeln Sie im Vertrag, wie mit Behinderungsanzeigen umgegangen wird, wenn eine Kontrolle oder Freigabe das Fenster verkürzt. Für wiederkehrende Einsätze lohnt ein Rahmenvertrag mit Abrufauftrag und definierter Reaktionszeit.
Für Planer: Wenn Sie Anlagen in Sicherheitsbereichen planen oder erweitern, planen Sie den späteren Zutritt mit. Sehen Sie Materialübergabestellen, Transportwege vom Kontrollpunkt zur Einbaustelle mit ausreichenden Türlichten und Reserveflächen für die Zwischenlagerung vormontierter Baugruppen vor, und bevorzugen Sie verschraubte statt verschweißter Verbindungen sowie Revisionsöffnungen, damit Instandsetzungen ohne Heißarbeiten und Erlaubnisschein auskommen. Jede Komponente, die nur mit Kran oder Fahrzeug im Sicherheitsbereich erreichbar ist, verlängert jedes spätere Zeitfenster – Austauschbarkeit ist hier eine Planungsgröße.
Für Projektleiter und Bauleiter: Planen Sie den Einsatz rückwärts vom Stillstandsfenster und ziehen Sie alles vor das Fenster, was dort nicht zwingend passieren muss. Klären Sie im Jour fixe mit dem Betreiber Begleitung, Materialweg, Werkzeugliste, Gefahrstoffe und Heißarbeiten vor der Anmeldung, nicht am Tor. Als Bauleiter weisen Sie ein, holen Freigabe und Freischaltung ein, führen die Restpunkteliste und melden die Anlage am Ende des Fensters frei; legen Sie vorher den Mindestzustand fest, den die Anlage erreicht haben muss, und die Rückfallebene, wenn er nicht erreicht wird.
Für Instandhaltungsleiter: Halten Sie einen Montagepartner mit überprüftem Personal und vereinbarter Reaktionszeit vor, bevor der Störfall eintritt, und bauen Sie eine Ersatzteilbevorratung im Sicherheitsbereich auf – der Hochregallager-Einsatz zeigt, wie viel Verfügbarkeit das sichert. Wartungsfenster sind zugleich die Gelegenheit, Prüfbuch, Revisionsunterlagen und Schadensbilder für den Störfall zu pflegen und Freischaltpunkte so zu dokumentieren, dass ein Fremdmonteur sie findet.
Für Sicherheitsfachkräfte und HSE-Koordinatoren: Die Zutrittsregeln des Sicherheitsbereichs ersetzen die Gefährdungsbeurteilung nach § 5 ArbSchG nicht – sie kommen hinzu. Prüfen Sie, ob Gefährdungsbeurteilung und Betriebsanweisung des Montagebetriebs die örtlichen Gefährdungen wie Vorfeldverkehr, laufende Förderanlagen, Gefahrenbereiche unter Hebezeugen und begleitetes Arbeiten einschließen und ob für Heißarbeiten Erlaubnisschein, Brandwache und Nachkontrolle geregelt sind. Stimmen Sie die Sicherheitseinweisung des Anlagenverantwortlichen mit der Unterweisung des Montagebetriebs ab, damit Freigabe und Sichern gegen Wiedereinschalten eindeutig einer Person zugeordnet sind – und klären Sie, wer im Sicherheitsbereich die Stopp-Befugnis hat und wie die Rettungskette hinter der Zutrittskontrolle funktioniert.
Checkliste Zutritt Sicherheitsbereich: Vorlage zum Anfordern
Die Checkliste „Zutritt Sicherheitsbereich“ ist eine zweiseitige Planungshilfe für Auftraggeber und Montagebetrieb, die alle Zutrittsvoraussetzungen eines Einsatzes in vier Blöcken bündelt: Fristenplan (Überprüfung je Person, Schulung, Ausweis, Anmeldung), Kontrolle (Werkzeug- und Materialliste mit Stückzahlen, Gefahrstoffe, Heißarbeiten), Begleitung und Freigabe (wer begleitet, wer schaltet frei, wer nimmt ab) sowie Tagesablauf am Einsatztag von der Anmeldung bis zur Abmeldung.
Sie hilft Projektleitern und Bauleitern, den Einsatz rückwärts vom Stillstandsfenster zu planen, und Einkäufern, die Eignungsnachweise und bauseitigen Leistungen in der Vergabe vollständig abzufragen. Fordern Sie die Checkliste über unser Kontaktformular an – Stichwort „Zutritt Sicherheitsbereich“.
Why Omega Mounting?
Omega Mounting sitzt in Rodgau bei Frankfurt, auf kurzer Strecke zum Frankfurter Flughafen, mit eigener Werkstatt für Vormontage und Sonderanfertigungen und einer 24-Stunden-Hotline. Unsere Monteure verfügen über die Zuverlässigkeitsüberprüfungen und Luftsicherheitsschulungen für die Sicherheitsbereiche des Flughafens und haben die atomrechtliche Überprüfung für kerntechnische Bereiche durchlaufen. Die hier verlinkten Einsätze – Rammschutz und Not-Aus-Nachrüstung am Frankfurter Flughafen, Hochregallager-Reparatur, Werkstatteinrichtung im kerntechnischen Bereich – zeigen, wie wir Zutritt, Zeitfenster und Technik zusammenbringen. Für Sie heißt das: ein Ansprechpartner für Montage, Wartung und Störfall im Sicherheitsbereich, dessen Team schon überprüft ist, wenn Ihr Fenster beginnt – mit kurzen Wegen aus Rodgau nach Frankfurt, Kelsterbach und Raunheim.
Conclusion
Montage am Flughafen und im Sicherheitsbereich ist zuerst eine Planungsaufgabe mit festen Fristen und erst danach eine technische. Die Zuverlässigkeitsüberprüfung nach § 7 Luftsicherheitsgesetz oder § 12b Atomgesetz bestimmt den frühesten Starttermin, Werkzeugkontrollen und Begleitung bestimmen den Tagesablauf, und das Stillstandsfenster bestimmt, was vorab zu erledigen ist. Wer diese Reihenfolge einhält und mit einem Montagebetrieb arbeitet, dessen Personal bereits überprüft ist, hält das Fenster – im Projekt wie im Störfall. Wenn Sie einen Einsatz im Sicherheitsbereich planen, schicken Sie uns Anlage, Einsatzort und Ihr Wunschfenster – wir melden uns mit einer ehrlichen Einschätzung und klären mit Ihnen zuerst den Zutritt und dann die Technik.
Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?
Tell us briefly what it is about – we will come back to you with an honest assessment.
100% free and without obligation
Diese Ratgeber könnten Sie auch interessieren
Maintenance & Servicing
Maintenance & Servicing
Über den Autor
Tobias Schott
Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung
Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.
Frequently asked questions
Eine behördliche Prüfung, ob gegen die Zuverlässigkeit einer Person Bedenken bestehen, bevor sie unbegleiteten Zutritt zu den Sicherheitsbereichen eines Flughafens erhält. Sie ist personenbezogen, setzt die Zustimmung der Person voraus, wird über den Arbeitgeber beantragt und gilt befristet. Ohne bestandene Überprüfung gibt es keinen Ausweis für unbegleiteten Zutritt.
Der Vorlauf wird von der längsten Frist bestimmt – der Zuverlässigkeitsüberprüfung, die Wochen dauert und nicht beschleunigt werden kann, wenn die Monteure sie noch nicht haben. Verfügt der Montagebetrieb bereits über überprüftes Personal mit Ausweisen, verkürzt sich der Vorlauf auf Ortsbegehung, Vormontage und Anmeldung von Personen, Werkzeug und Material. Fragen Sie das vor der Beauftragung als Eignungsnachweis ab.
In der Regel nur mit Besucherausweis und unter ständiger Begleitpflicht durch eine berechtigte Person, auch in Pausen. Für kurze Einsätze ist das praktikabel, für mehrtägige Montagen bindet es eine Begleitperson über den gesamten Zeitraum. Klären Sie in der Schnittstellenliste, ob Auftraggeber oder Betreiber die Begleitung als bauseitige Leistung stellt und in welchem Umfang.
Werkzeug, Material, Gefahrstoffe und Fahrzeuge werden beim Zutritt kontrolliert und beim Verlassen abgeglichen. Eine Liste mit Bezeichnung, Stückzahl und Seriennummern beschleunigt die Kontrolle und dient zugleich der Vollzähligkeitsprüfung, damit kein Werkzeug auf der Anlage zurückbleibt. Gase, Lacke, Klebstoffe und Batterien müssen vorab angemeldet werden.
Für den Zutritt die Zuverlässigkeitsüberprüfung nach § 7 Luftsicherheitsgesetz am Flughafen beziehungsweise nach § 12b Atomgesetz in kerntechnischen Anlagen. Für die Arbeit selbst gelten unverändert Arbeitsschutzgesetz, Betriebssicherheitsverordnung und die DGUV Vorschriften, insbesondere die Gefährdungsbeurteilung nach § 5 Arbeitsschutzgesetz, die die örtlichen Gefährdungen des Sicherheitsbereichs – Vorfeldverkehr, laufende Förderanlagen – einschließen muss, sowie die Unterweisung der Monteure. Heißarbeiten brauchen einen Erlaubnisschein mit Brandschutzmaßnahmen, Arbeiten an Anlagen Freischalten und Sichern gegen Wiedereinschalten.
Schweißen, Löten, Trennschleifen und ähnliche Arbeiten brauchen einen Erlaubnisschein – ausgestellt vom Betreiber oder Anlagenverantwortlichen, gegengezeichnet vom Montagebetrieb – mit festgelegten Brandschutzmaßnahmen, Funkenflugabsicherung, Brandwache und Nachkontrolle; Gase und Brennstoffe sind vorab anzumelden. Wo möglich sind verschraubte Konstruktionen im Vorteil, weil sie Heißarbeiten vermeiden und spätere Austauschbarkeit sichern – wie beim verschraubten Rammschutz am Loading Dock.
Weil das Stillstandsfenster im laufenden Betrieb kurz ist und jede Minute darin kostbar. Bei der Nachrüstung von 32 Not-Aus-Tastern wurden Haltebleche, Verschraubungen, Klemmen und Beschriftung vorab vorbereitet; im Fenster blieben Setzen, Ausrichten, Verschrauben und Anschließen. So blieb der Sortierbetrieb ungestört.
Beide sind personenbezogen, behördlich und brauchen Wochen Vorlauf. Die luftsicherheitsrechtliche Überprüfung nach § 7 Luftsicherheitsgesetz dient dem Schutz des Luftverkehrs und ist Voraussetzung für den Flughafenausweis; die atomrechtliche nach § 12b Atomgesetz dient dem Schutz gegen Entwendung oder Freisetzung radioaktiver Stoffe und ist Voraussetzung für den Zutritt zu kerntechnischen Anlagen. Eine Überprüfung ersetzt nicht die andere.
Personen oder Fahrzeuge, die nicht auf der Zutrittsliste stehen, fehlende Werkzeuglisten, nicht freigegebene Gefahrstoffe, ungeklärte Begleitung und eine Anlagenfreigabe mit Freischaltung, die erst im Fenster organisiert wird. Jeder dieser Punkte verschiebt den Montagebeginn, während das Fenster bereits läuft. Die Checkliste „Zutritt Sicherheitsbereich“ fragt genau diese Punkte vor der Anmeldung ab.
Schicken Sie uns über das Kontaktformular drei Angaben: die Anlage oder Aufgabe mit Lage im Sicherheitsbereich, den Einsatzort mit Zutrittsregelung und das gewünschte Stillstandsfenster. Wir prüfen, welche Überprüfungen und Ausweise vorliegen müssen, schlagen bei Bedarf eine Ortsbegehung vor und melden uns mit einer schriftlichen Einschätzung zu Vorlauf, Vormontage und Ablauf im Fenster. Ansprechpartner ist Tobias Schott.
