Elektrohängebahn Wartung: Fahrwerke, Weichen, Schienen, Stromschiene

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Wartung Elektrohängebahn Frankfurt
Elektrohängebahn Wartung findet unter der Hallendecke statt: Eine Weiche wird demontiert, instand gesetzt und neu eingestellt – im Wochenendfenster zwischen Produktionsende und Wiederanlauf.

Eine Elektrohängebahn fällt selten auf einmal aus. Sie quietscht erst in der Kurve, dann bleibt ein Fahrzeug an einer Weiche stehen, dann meldet die Steuerung Datenfehler, die keine sind. Wer Schiene, Fahrwerke, Antriebe, Weichen und Stromschiene mit festen Wartungspunkten in Wochenend-Stillständen durchgeht, verwandelt diese Störungen in geplante Arbeit.

Eine Elektrohängebahn hängt über der Produktion und läuft, solange niemand hinsieht. Genau das ist ihr Problem: Laufrollen, Weichen und Stromschiene sind weit weg vom Hallenboden. Was dort verschleißt, meldet sich erst als Geräusch, als sporadischer Halt oder als Datenfehler. Elektrohängebahn Wartung heißt deshalb vor allem: Baugruppe für Baugruppe wissen, was zu prüfen ist, und die Fenster nutzen, die der Betrieb freigibt.

Dieser Ratgeber beschreibt die EHB aus Sicht dessen, der sie am Laufen halten muss: Aufbau, Wartungspunkte je Baugruppe, Verschleißbilder, Wartungsplan in Wochenend-Stillständen, Reinigung als erster Schritt und Serieninstandsetzung als Planungsform. Er vertieft unseren Grundlagenartikel zur Instandhaltung von Fördertechnik und ergänzt zwei Ratgeber, die wir nicht wiederholen: die Checkliste zur EHB-Wartung mit Baugruppen, Warnsignalen und Intervallen und den Ratgeber zu Verschleiß an der Elektrohängebahn mit der Frage reparieren oder tauschen.

Geschrieben ist er aus der Praxis eines Montage- und Instandhaltungsbetriebs aus Rodgau bei Frankfurt. Wir warten Elektrohängebahnen mechanisch und sagen klar, wo eine Elektrofachkraft oder ein Steuerungsbauer ran muss.

Das Wichtigste in Kürze

Was ist eine Elektrohängebahn – und woraus besteht sie?

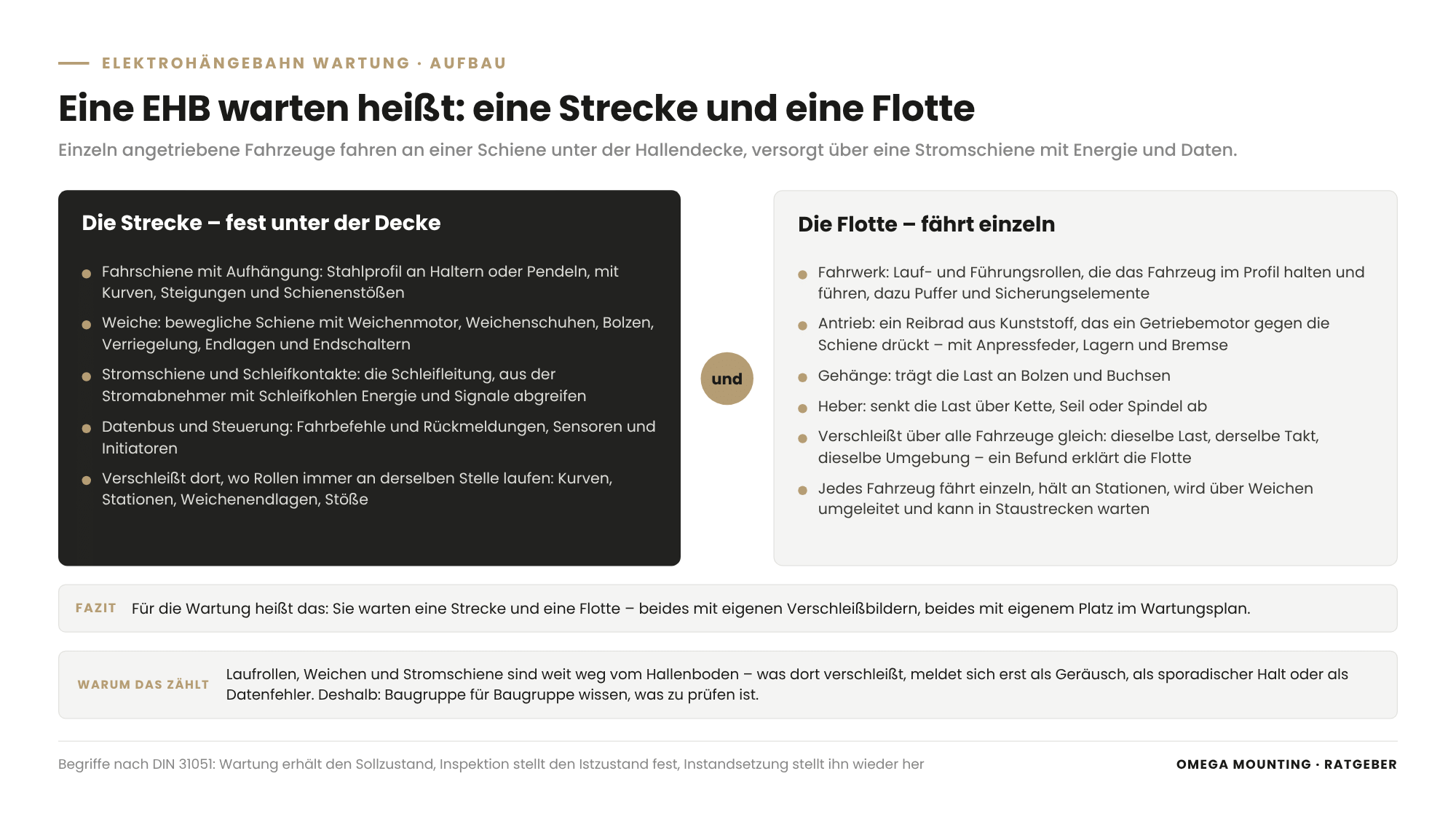

Erklärgrafik: Elektrohängebahn Wartung – Aufbau einer EHB in Strecke (Fahrschiene, Weiche, Stromschiene, Datenbus) und Flotte (Fahrwerk, Antrieb, Gehänge, Heber) mit Verschleißbild je Seite
Eine EHB besteht aus einer festen Strecke unter der Decke und einer Flotte einzeln fahrender Fahrzeuge – beide mit eigenen Baugruppen und eigenen Verschleißbildern, beide mit eigenem Platz im Wartungsplan. Grafik: Omega Mounting

Eine Elektrohängebahn (EHB) ist ein Fördersystem, bei dem einzeln angetriebene Fahrzeuge an einer Schiene unter der Hallendecke fahren, über eine Stromschiene mit Energie und Daten versorgt werden und ihre Last an Gehängen oder Hebern tragen.

Die EHB ist ein Unstetigförderer: Jedes Fahrzeug fährt einzeln, hält an Stationen, wird über Weichen umgeleitet und kann in Staustrecken warten. Für die Wartung bedeutet das: Sie warten eine Strecke und eine Flotte – beides mit eigenen Verschleißbildern.

Die Baugruppen, um die es geht

Begriffe verwenden wir nach DIN 31051: Wartung erhält den Sollzustand, Inspektion stellt den Istzustand fest, Instandsetzung stellt ihn wieder her.

Welche Wartungspunkte gehören je Baugruppe in die Elektrohängebahn-Wartung?

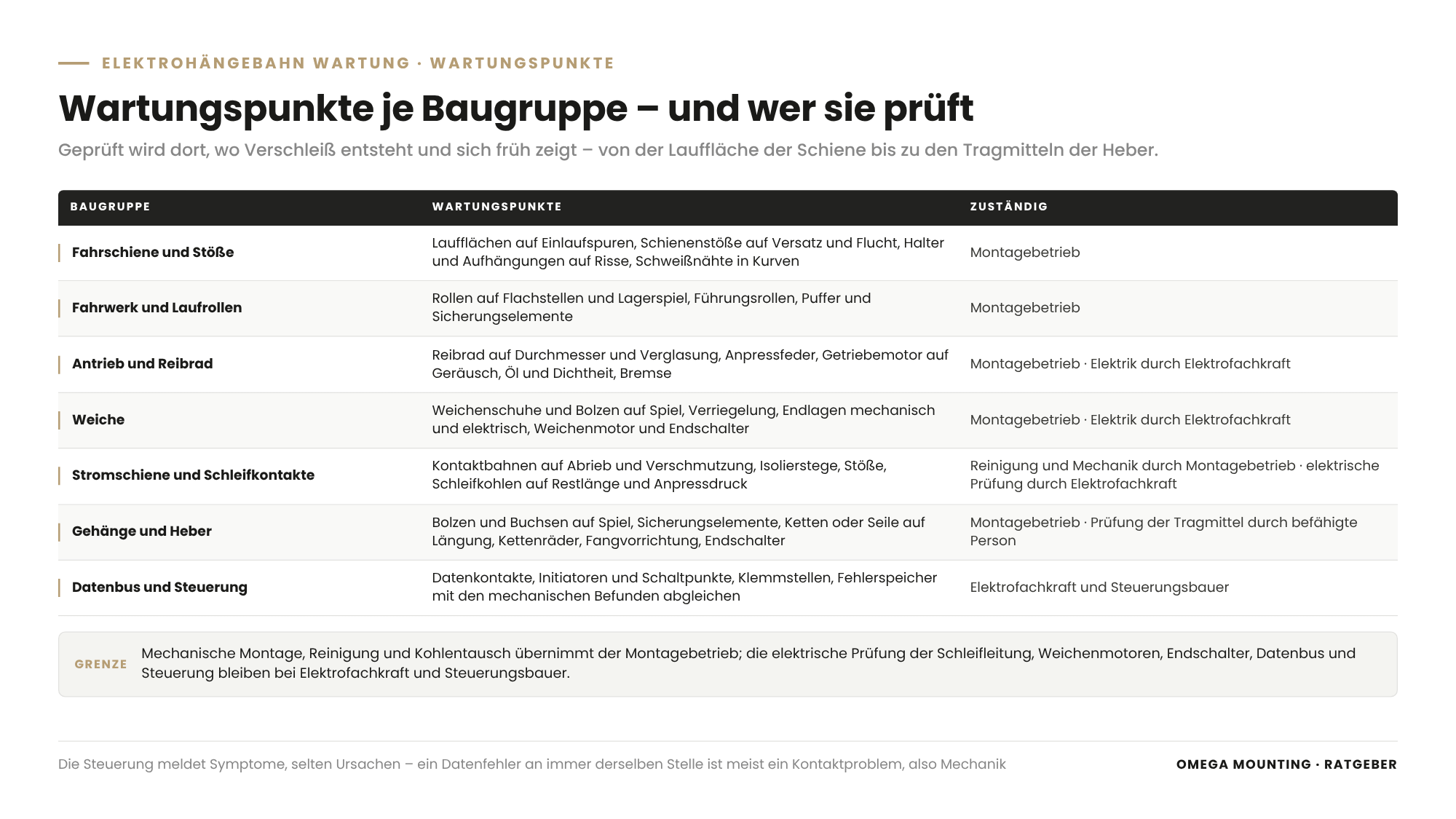

Übersicht: Elektrohängebahn Wartung – Wartungspunkte je Baugruppe von Fahrschiene, Fahrwerk, Antrieb, Weiche, Stromschiene, Gehänge und Heber bis Datenbus und Steuerung mit Zuständigkeit
Sieben Baugruppen, je Baugruppe die Punkte, an denen Verschleiß entsteht und sich früh zeigt – und wer sie prüft: Die Mechanik übernimmt der Montagebetrieb, Stromschiene, Datenbus und Steuerung die Elektrofachkraft und der Steuerungsbauer. Grafik: Omega Mounting

In die Elektrohängebahn-Wartung gehören je Baugruppe die Punkte, an denen Verschleiß entsteht und sich früh zeigt. Das sind Laufflächen und Stöße der Schiene, Rollen und Lager der Fahrwerke, Reibrad und Anpressung der Antriebe, Schuhe, Bolzen und Endlagen der Weichen, Kontaktbahnen und Schleifkohlen der Stromschiene sowie Bolzen, Buchsen und Tragmittel von Gehängen und Hebern.

BaugruppeWartungspunkteZuständig
Fahrschiene und StößeLaufflächen, Schienenstöße auf Versatz und Flucht, Halter und Aufhängungen auf Risse, Schweißnähte in Kurven.Montagebetrieb.
Fahrwerk und LaufrollenRollen auf Flachstellen und Lagerspiel, Führungsrollen, Puffer und Sicherungselemente.Montagebetrieb.
Antrieb und ReibradReibrad auf Durchmesser und Verglasung, Anpressfeder, Getriebemotor auf Geräusch, Öl und Dichtheit, Bremse.Montagebetrieb, Elektrik durch Elektrofachkraft.
WeicheWeichenschuhe und Bolzen auf Spiel, Verriegelung, Endlagen, Weichenmotor und Endschalter.Montagebetrieb, Elektrik durch Elektrofachkraft.
Stromschiene und SchleifkontakteKontaktbahnen auf Abrieb und Verschmutzung, Isolierstege, Stöße, Schleifkohlen auf Restlänge und Anpressdruck.Reinigung und Mechanik durch Montagebetrieb, elektrische Prüfung durch Elektrofachkraft.
Gehänge und HeberBolzen und Buchsen auf Spiel, Sicherungselemente, Ketten oder Seile auf Längung, Kettenräder, Fangvorrichtung, Endschalter.Montagebetrieb, Prüfung der Tragmittel durch befähigte Person.
Datenbus und SteuerungDatenkontakte, Initiatoren und Schaltpunkte, Klemmstellen, Fehlerspeicher mit mechanischen Befunden abgleichen.Elektrofachkraft und Steuerungsbauer.

Schiene und Schienenstöße

Die Schiene verschleißt an zwei Stellen: auf der Lauffläche und am Stoß. Einlaufspuren entstehen dort, wo Rollen immer an derselben Stelle laufen – in Kurven, vor Stationen, an Weichenendlagen. Ein EHB Schienenstoß, der nicht mehr fluchtet, schlägt bei jeder Überfahrt gegen die Rolle. Geprüft wird die Flucht mit Richtschnur oder Laser, die Lauffläche mit Taschenlampe und Lehre. Was an Schienen reparabel ist und wann versetzt statt getauscht wird, steht im Ratgeber zum Verschleiß an der Elektrohängebahn.

Fahrwerke und Laufrollen

Laufrollen sind Verschleißteile mit Abnutzungsvorrat. Eine Rolle mit Flachstelle schlägt bei jeder Umdrehung, eine Rolle mit festem Lager schleift eine Spur in die Schiene. EHB Laufrollen Verschleiß zeigt sich deshalb zuerst an der Schiene – und wer nur die Rolle tauscht, fährt die neue Rolle in die alte Spur. Sitzen die Führungsrollen zu locker, pendelt das Fahrzeug in der Kurve und belastet den Stromabnehmer.

Antriebe

Das Reibrad überträgt die Antriebskraft durch Reibung auf die Schiene. Es verschleißt planmäßig, verglast bei Schlupf und verliert dann Zugkraft an Steigungen; die Anpressfeder bestimmt, ob es greift oder rutscht. Der Getriebemotor dahinter braucht Ölstand, Dichtheit und Lager ohne Geräusch. Wie Sie Getriebe und Lager instand halten, beschreibt unser Ratgeber zur Instandhaltung von Antrieben, Getrieben und Pumpen. Schmierstellen und Intervalle gehören in den Schmierplan der Anlage.

Weichen

Eine EHB Weiche warten heißt: Schuhe, Bolzen und Verriegelung auf Spiel prüfen, Endlagen mechanisch und elektrisch kontrollieren, Weichenmotor und Endschalter auf Funktion testen. Weichen sind die Baugruppe mit den meisten Störungen, weil hier Mechanik und Elektrik zusammenkommen. Eine Weiche, deren Endlage gewandert ist, lässt das Fahrzeug an der Übergabe stolpern. Eine mechanisch stillgelegte Weiche fehlt der Anlage als Fahrweg – oft über Jahre.

Stromschiene und Schleifkontakte

An der Stromschiene verschleißen zwei Dinge: die Schleifkohlen an den Stromabnehmern, planmäßig und mit Ablegereife, und die Kontaktbahnen selbst, langsamer und an den meistbefahrenen Stellen. Dazu kommt die Verschmutzung: Kohleabrieb, Hallenstaub und Produktionsemissionen bilden Schichten, die den Übergangswiderstand erhöhen. Die Folge sind kurze Halte und Datenfehler, die die Steuerung als Softwareproblem meldet. Mechanisch gehören Reinigung, Sichtprüfung der Stöße und Isolierstege sowie der Kohlentausch in die Wartung. Die elektrische Prüfung der Schleifleitung ist Sache einer Elektrofachkraft.

Gehänge und Heber

Gehängebolzen laufen in Buchsen und machen unter Last nur kleine Schwenkbewegungen, bei denen sich kein tragender Schmierfilm aufbaut. Die Paarung verschleißt deshalb schneller als ein drehendes Lager – und gilt im Betrieb oft als wartungsfrei. Heber tragen die Last an Ketten oder Seilen, die sich längen und eine Ablegereife haben; die Prüfung dieser Tragmittel übernimmt eine zur Prüfung befähigte Person. Wie Sie Kettenlängung messen und wann eine Kette abgelegt wird, beschreibt unser Ratgeber zum Verschleiß an Förderketten.

Datenbus und Steuerung

Die Steuerung meldet Symptome, selten Ursachen. Ein Datenfehler an immer derselben Stelle ist meist ein Kontaktproblem an der Schleifleitung oder ein dejustierter Initiator – also Mechanik. Deshalb gehört der Abgleich des Fehlerspeichers mit den mechanischen Befunden zu jeder EHB-Wartung; Steuerung, Parameter und Datenbus bleiben beim Steuerungsbauer und bei der Elektrofachkraft. Wie Sie bei einem Stillstand systematisch von der Störmeldung zur Ursache kommen, zeigt unser Ratgeber zur Störungssuche an Förderanlagen.

Eingelaufene Bronzebuchse und Bolzen mit Verschleißstufe
Was ein gezogener Bolzen zeigt, sieht man im Lauf nicht: Die Paarung aus Bolzen und Buchse ist eingelaufen, die Verschleißstufe deutlich sichtbar.

Woran erkennen Sie die typischen Verschleißbilder an einer EHB?

Die typischen Verschleißbilder an einer EHB erkennen Sie am Geräusch in der Kurve, am Abrieb unter der Strecke, an Fahrzeugen, die an immer derselben Stelle stolpern, und an Weichen, die nicht mehr sauber in die Endlage finden – lange bevor ein Teil versagt.

Die meisten dieser Zeichen hört das Bedienpersonal vor der Instandhaltung. Wie der Meldeweg aussieht, beschreibt unser Ratgeber zum Erkennen von Verschleiß an der Maschine. Was Sie aus einem Befund machen – reparieren, tauschen, nachfertigen oder beobachten –, beantwortet der Ratgeber zum Verschleiß an der Elektrohängebahn.

Wie bauen Sie die Elektrohängebahn Wartung in Wochenend-Stillständen auf?

Die Elektrohängebahn Wartung in Wochenend-Stillständen bauen Sie in drei Ebenen auf: Bediener hören und sehen im Lauf, die Instandhaltung misst und stellt im Teilstillstand eines Strangs nach, und im Wochenendfenster wird zerlegt, getauscht und eingestellt – nach einem Plan, der Befund, Ersatzteile, Gerüst und Reihenfolge vorher festlegt.

Die Betriebssicherheitsverordnung verlangt vom Betreiber, in der Gefährdungsbeurteilung festzulegen, welche Kontrollen und Prüfungen ein Arbeitsmittel braucht und in welchen Fristen. Für Sie heißt das: Die drei Ebenen sind die Form, in der Sie das für Ihre EHB festlegen und nachweisen. Welche Intervalle sich bewährt haben, steht in unserer Checkliste zur EHB-Wartung. Wie daraus ein Plan für alle Anlagen wird, zeigt der Ratgeber zum Erstellen eines Wartungsplans.

Ebene 1: Im Lauf, vom Hallenboden

Die Bediener gehen unter der Strecke entlang und beantworten wenige Fragen, ohne etwas zu berühren: Klingt die Anlage wie gestern? Liegt Abrieb unter der Schiene? Bleibt ein Fahrzeug an derselben Stelle stehen? Fährt jede Weiche sauber um? Was auffällt, wird mit Ort, Fahrzeugnummer und Zeit gemeldet.

Ebene 2: Im Teilstillstand eines Strangs

Die Instandhaltung schaltet einen Strang frei, sichert ihn gegen Wiedereinschalten und prüft, was im Lauf nicht geht: Fahrzeug abbocken, Rollen von Hand drehen, Reibrad und Kohlen messen, Weiche durchfahren, bei Verdacht einen Bolzen ziehen. Das geht in Schichtpausen, strangweise, ohne die ganze Anlage zu stoppen. Was im laufenden Betrieb möglich ist und was nicht, trennt unser Ratgeber zur Wartung im laufenden Betrieb.

Ebene 3: Das Wochenendfenster

Im Wochenendfenster wird zerlegt: Weichen demontiert, Rollen und Weichenschuhe getauscht, Schienenstöße ausgerichtet, Halter geschweißt, Endlagen neu eingestellt, Gehängebolzen in Serie erneuert. Hier kommt der Montagepartner mit Gerüst, Hebezeug und mehr Händen dazu. Bei einer rund dreißig Jahre alten EHB in Frankfurt blieb zwischen Produktionsende am Samstag und Wiederanlauf am Montag ein Fenster von rund 36 Stunden – viel, wenn alles vorbereitet ist.

Was vor dem Fenster feststeht

Was am Ende des Fensters steht

Jedes Fenster endet mit dem Probelauf jeder bearbeiteten Weiche und jedes Fahrzeugs, mit Montageprotokoll, Fotodokumentation und Freimeldung an die Produktion. Was nicht fertig wurde, steht auf der Restpunkteliste für das nächste Fenster. Wie Sie mehrere solcher Fenster zu einer Jahresrevision bündeln, beschreibt unser Ratgeber zur Shutdown-Planung in der Instandhaltung.

Reihe von Elektrohängebahn-Fahrzeugen in der Produktionshalle
Eine EHB-Flotte läuft im Takt der Produktion – gewartet wird sie strangweise und fahrzeugweise in den Fenstern, die der Betrieb freigibt.
Antriebe mittels Eisstrahlen von Dreck befreien – Einsatzfoto Omega Mounting
Zwanzig Jahre ohne Wartung hinterlassen Schichten aus Staub, Öl und Produktionsemissionen – erst nach der Reinigung sind Antriebe, Rollen und Kontakte überhaupt befundbar.

Warum ist Reinigung die Voraussetzung jeder EHB-Wartung?

Reinigung ist die Voraussetzung jeder EHB-Wartung, weil eine verschmutzte Anlage weder befundet noch sauber geschmiert werden kann: Unter Staub, Öl und Produktionsemissionen sieht niemand Risse, Einlaufspuren oder Spiel, und jede Schmierstelle bindet den Schmutz in das Lager ein.

An einer Elektrohängebahn sammelt sich alles, was die Halle abgibt: Kohleabrieb von der Stromschiene, Kunststoffabrieb der Rollen, Hallenstaub, Fett, Produktemissionen. In einem Betrieb mit zuckerhaltiger Hallenluft hatten wir eine Schleifleitung, die über die Jahre regelrecht verklebt war. An 25 Antriebsstationen einer Förderanlage, die über zwanzig Jahre keine Wartung gesehen hatten, richteten normale Reiniger nichts mehr aus.

Reinigungsverfahren mit Augenmaß

Die Methode hängt vom Schmutz und von der Umgebung ab. Bürste, Lappen und Sauger reichen für Abrieb und Staub. Trockeneisstrahlen macht Verkrustungen und Ölrückstände spröde, sodass sie staubartig zerfallen und abgesaugt werden – ohne Wasser, ohne Chemie, ohne Schaden an Motoren und Riemen. Abblasen mit Druckluft ist die schlechteste Wahl: Es verteilt den Schmutz in Lager, Kontakte und Hallenluft. Was an Reinigung, Schmierstoffen und Fremdkörpern in sensiblen Bereichen gilt, beschreibt unser Ratgeber zur Wartung im Lebensmittelbetrieb.

Reinigung als eigene Position im Plan

Elektrohängebahn Reinigung gehört als eigene Position mit Verantwortlichem und Intervall in den Wartungsplan. Bei belasteter Hallenluft bekommt die Stromschiene ein eigenes, kürzeres Reinigungsintervall. Nach der Grundreinigung einer vernachlässigten Anlage beginnt die eigentliche Wartung: Erst jetzt ist sichtbar, welche Rollen, Lager und Kontakte wirklich am Ende sind.

Wann wird aus Wartung eine Serieninstandsetzung?

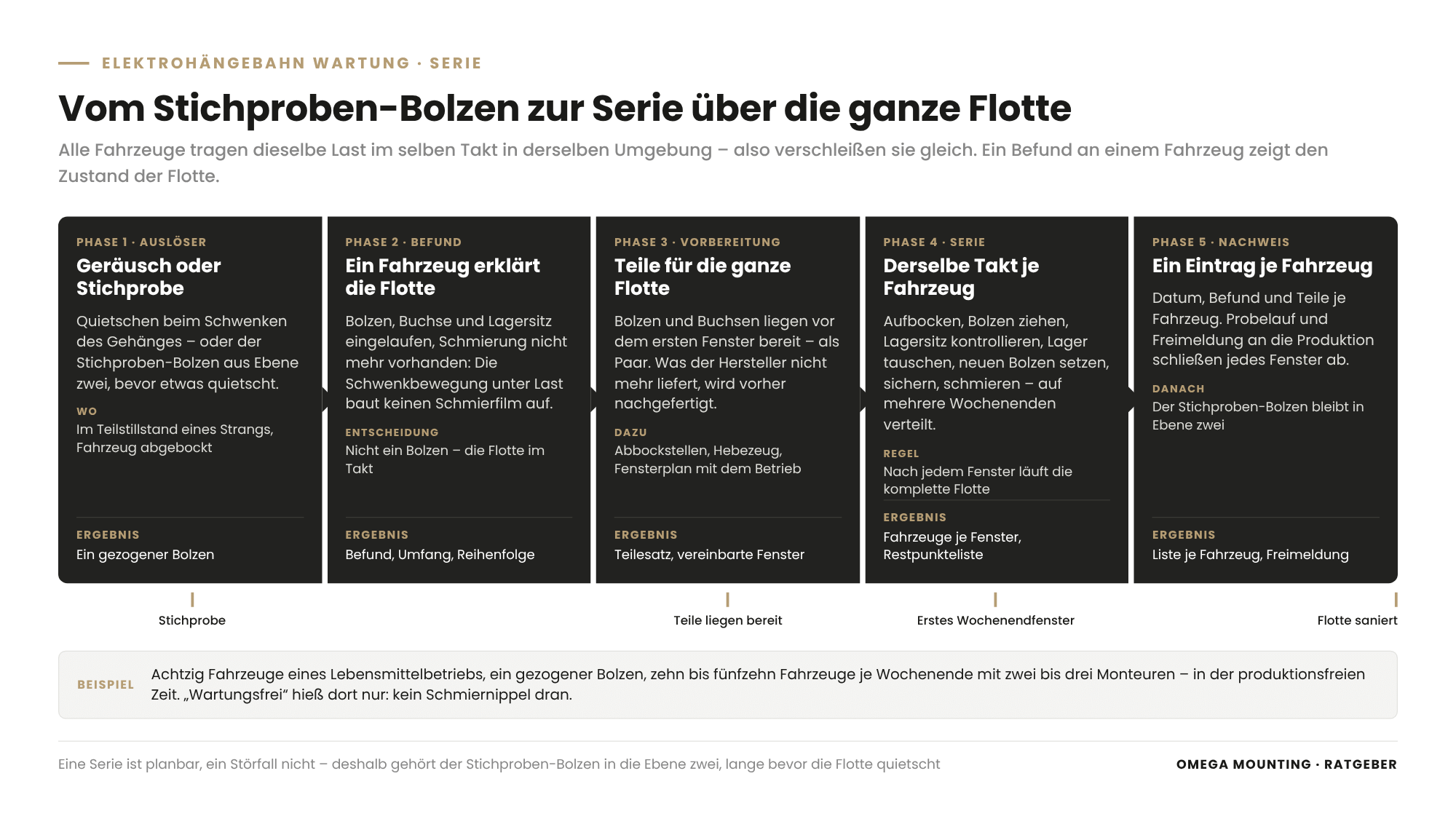

Erklärgrafik: Elektrohängebahn Wartung – die fünf Phasen einer Serieninstandsetzung von der Stichprobe über Befund und Vorbereitung bis zur Serie in Wochenendfenstern und zum Nachweis je Fahrzeug
Vom Stichproben-Bolzen zur sanierten Flotte: Ein Befund an einem Fahrzeug zeigt den Zustand aller – dann wird nicht ein Bolzen getauscht, sondern die Flotte im Takt saniert, auf mehrere Wochenenden verteilt, mit einem Eintrag je Fahrzeug. Grafik: Omega Mounting

Aus Wartung wird eine Serieninstandsetzung, wenn ein Befund an einem Fahrzeug den Zustand der ganzen Flotte zeigt: Alle Fahrzeuge tragen dieselbe Last im selben Takt in derselben Umgebung, also verschleißen sie gleich – und dann wird nicht ein Bolzen getauscht, sondern die Flotte im Takt saniert.

Das Beispiel dazu – achtzig Fahrzeuge eines Lebensmittelbetriebs, ein gezogener Bolzen, mehrere Wochenenden – steht im Praxis-Kapitel. Hier geht es um die Planungsform.

Was eine Serie von der Einzelreparatur unterscheidet

Wann Sie reparieren, tauschen oder nachfertigen, steht im Ratgeber zum Verschleiß an der Elektrohängebahn und wird hier nicht wiederholt. Für den Wartungsplan zählt: Eine Serie ist planbar, ein Störfall nicht. Deshalb gehört der Stichproben-Bolzen in die Ebene zwei – lange bevor die Flotte quietscht.

Welche Sicherheitsregeln gelten bei der Wartung einer Elektrohängebahn?

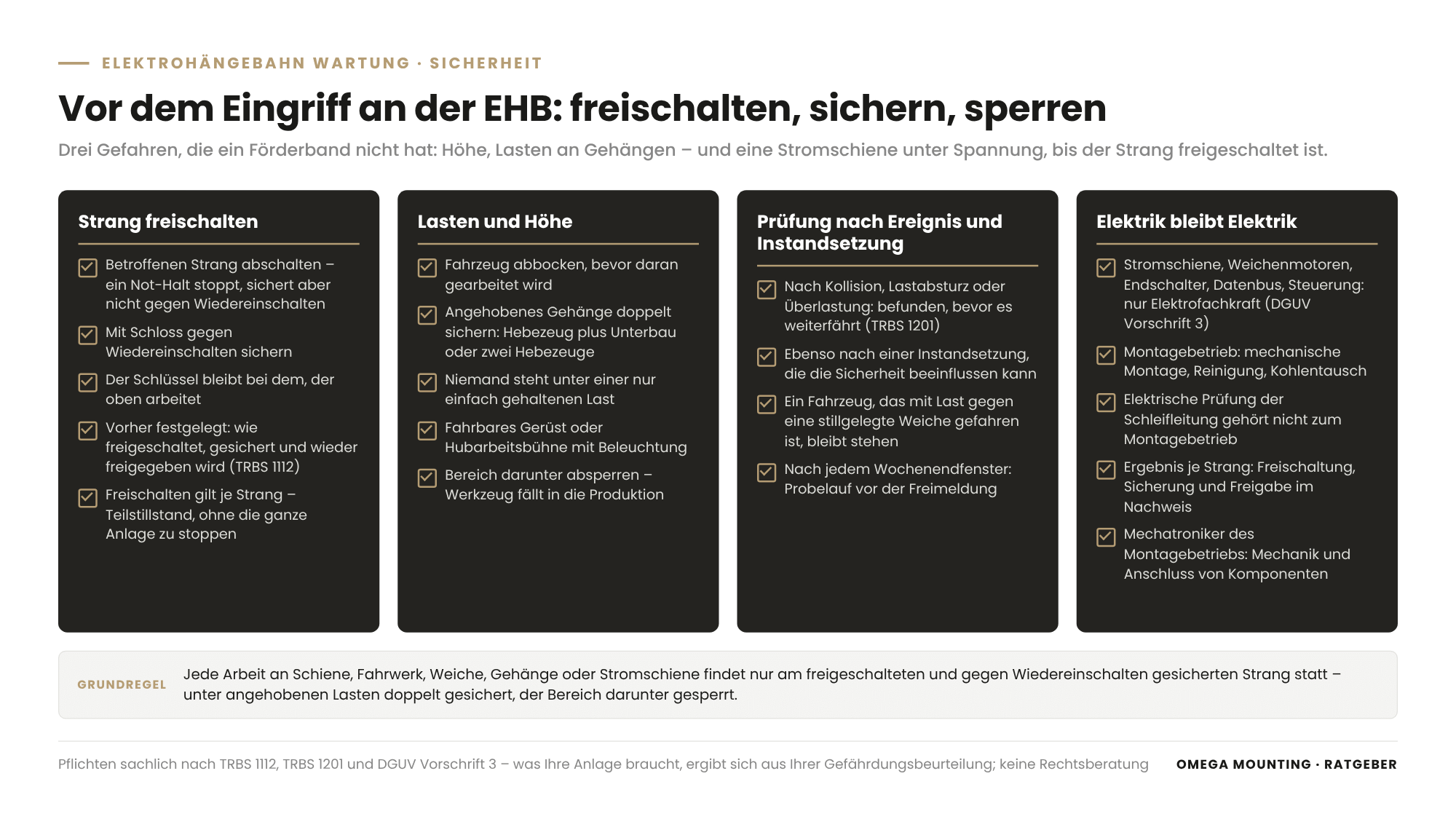

Erklärgrafik: Elektrohängebahn Wartung – Sicherheitsregeln vor dem Eingriff in vier Gruppen: Strang freischalten, Lasten und Höhe sichern, Prüfung nach Ereignis und Instandsetzung, Elektrik bei der Elektrofachkraft
Eine EHB hängt über den Köpfen der Produktion: Jede Wartung beginnt mit dem Freischalten des Strangs, dem Sichern gegen Wiedereinschalten, doppelt gesicherten Lasten und einem gesperrten Bereich darunter – die Elektrik bleibt bei der Elektrofachkraft. Grafik: Omega Mounting

Bei der Wartung einer Elektrohängebahn gilt: Jede Arbeit an Schiene, Fahrwerk, Weiche, Gehänge oder Stromschiene findet nur am freigeschalteten und gegen Wiedereinschalten gesicherten Strang statt; unter angehobenen Lasten wird doppelt gesichert; der Bereich unter dem Arbeitsplatz ist gesperrt; und die Elektrik bleibt bei der Elektrofachkraft.

Eine EHB hat drei Gefahren, die ein Förderband nicht hat: Sie hängt in der Höhe, sie trägt Lasten an Gehängen, die abstürzen können, und sie steht über die Stromschiene durchgehend unter Spannung, solange der Strang nicht freigeschaltet ist.

Freischalten vor jedem Eingriff

Die Technische Regel für Betriebssicherheit TRBS 1112 (Instandhaltung) verlangt, dass vor Instandhaltungsarbeiten festgelegt ist, wie das Arbeitsmittel freigeschaltet, gegen Wiedereinschalten gesichert und danach wieder freigegeben wird. Für die EHB heißt das: Der betroffene Strang wird abgeschaltet, mit Schloss gesichert, und der Schlüssel bleibt bei dem, der oben arbeitet. Ein Not-Halt stoppt die Anlage, aber er sichert nicht gegen Wiedereinschalten. Wie Sie das Verfahren organisieren, beschreibt unser Ratgeber zu Lockout Tagout in der Instandhaltung.

Lasten und Höhe

Ein Fahrzeug, an dem gearbeitet wird, wird abgebockt. Ein angehobenes Gehänge bekommt eine zweite, unabhängige Sicherung – Hebezeug plus Unterbau oder zwei Hebezeuge. Niemand steht unter einer nur einfach gehaltenen Last. Der Arbeitsplatz in der Höhe ist ein fahrbares Gerüst oder eine Hubarbeitsbühne mit Beleuchtung; der Bereich darunter ist abgesperrt, denn Werkzeug fällt nach unten in die Produktion.

Prüfung nach Ereignis und nach Instandsetzung

Die Prüfregel TRBS 1201 löst nach einem außergewöhnlichen Ereignis – Kollision, Lastabsturz, Überlastung – eine Prüfung aus, bevor das Arbeitsmittel weiterverwendet wird. Dasselbe gilt nach einer Instandsetzung, die die Sicherheit beeinflussen kann. Für Sie heißt das: Ein Fahrzeug, das mit Last gegen eine stillgelegte Weiche gefahren ist, wird befundet, bevor es weiterfährt. Und nach jedem Wochenendfenster steht der Probelauf vor der Freimeldung.

Elektrik bleibt Elektrik

Arbeiten an elektrischen Anlagen dürfen nur Elektrofachkräfte oder Personen unter ihrer Leitung ausführen – das legt die DGUV Vorschrift 3 fest. An der EHB betrifft das Stromschiene, Weichenmotoren, Endschalter, Datenbus und Steuerung. Mechanische Montage, Reinigung und Kohlentausch übernimmt der Montagebetrieb; die elektrische Prüfung nicht. Dieser Ratgeber ersetzt keine Rechtsberatung; was an Ihrer Anlage nötig ist, ergibt sich aus Ihrer Gefährdungsbeurteilung.

Wer übernimmt was: Montagebetrieb, Elektrofachkraft, Steuerungsbauer?

Bei der EHB-Wartung übernimmt der Montagebetrieb Befundung, Mechanik, Reinigung, Tausch und Koordination; die Elektrofachkraft übernimmt Stromschiene, Motoren, Endschalter und elektrische Prüfung; der Steuerungsbauer übernimmt Programm, Parameter und Datenbus; der Betreiber bleibt für Gefährdungsbeurteilung, Freigabe und Prüfung verantwortlich.

Diese Trennung sprechen wir vorher an. Unsere Mechatroniker decken Mechanik und den Anschluss von Komponenten ab; Steuerung und elektrische Prüfung liegen bei Ihrer Elektrofachkraft oder beim Hersteller. Sind Antriebe, Stromschiene und Steuerung einer alten EHB insgesamt am Ende, ist das eine Frage für unseren Ratgeber zum Retrofit von Förderanlagen.

So läuft das bei uns im Rhein-Main-Gebiet

Elektrohängebahn Wartung im Rhein-Main-Gebiet heißt für uns: Produktionsbetriebe in Frankfurt, Offenbach, Hanau, Darmstadt und Aschaffenburg, in denen die EHB direkt in den Produktionsprozess eingebunden ist. Gewartet wird in den Fenstern, die der Betrieb freigibt – am Wochenende, nachts, in Betriebsferien.

Unser Teil ist der Blick des Montagebetriebs: Weichen demontieren und einstellen, Rollen, Reibräder, Weichenschuhe und Bolzen tauschen, Schienenstöße ausrichten, Halter schweißen, Gehänge in Serie instand setzen, Anlagen reinigen und Teile nachfertigen, die niemand mehr liefert. Dazu Gerüst, Hebezeug und die Koordination mit Elektrofachkraft und Steuerungsbauer. Nach jedem Fenster übergeben wir Protokoll, Fotos und Restpunkteliste. Unser Leistungsumfang steht auf den Seiten Wartung und Instandhaltung und Logistik.

So machen wir das in der Praxis

Drei Einsätze aus unserem Auftragstagebuch zeigen die Arbeitsweise hinter jeder Elektrohängebahn Wartung: befunden, bevor das Fenster beginnt; die Flotte im Takt sanieren; reinigen, bevor gewartet wird.

Frankfurt: Rund hundert Weichen in Wochenendstillständen

Bei der Wartung einer Elektrohängebahn in Frankfurt war die Anlage rund dreißig Jahre alt, mit etwa hundert Weichen in zwei Betriebsbereichen. Vorgefunden wurden abgefahrene und abgerissene Lauf- und Führungsrollen, Rollen, die sich in die Schienen eingelaufen hatten, Schienenübergänge außer Flucht, beschädigte Halter und Aufnahmen, Verschleiß an Stromschleifern, Antriebsrollen und Datenkontakten – und Weichen, die nach abgebrochenen Teilen mechanisch stillgelegt worden waren.

Der Zustand jeder Weiche wurde dokumentiert und bewertet, die Reihenfolge mit dem Betreiber festgelegt, Ersatzteile geplant. Dann die Arbeit in mehreren Wochenendstillständen mit vier Technikern je Wochenende, von fahrbaren Arbeitsgerüsten mit Zusatzbeleuchtung. Seitliche und innenliegende Rollen wurden getauscht, teils mit vollständiger Demontage der Weiche, Weichenschuhe und Bolzen erneuert. Schienenübergänge wurden ausgerichtet, eingelaufene Fahrschienen, wo möglich, um mehrere Zentimeter versetzt. Endlagen wurden eingestellt, Weichenmotoren und Endschalter geprüft, Strom- und Datenkontaktbereiche kontrolliert. Abgerissene Halter wurden neu positioniert und verschweißt, stillgelegte Weichen nach Funktionstest wieder in Betrieb genommen.

Für Ihren Wartungsplan heißt das: Eine alte EHB braucht nicht zwangsläufig den vollständigen Austausch – sondern einen Befund je Weiche, eine Reihenfolge und vorbereitete Fenster.

Lebensmittelbetrieb: Achtzig Fahrzeuge im Serientakt

Bei der Instandsetzung der EHB-Gehängebolzen in einem Lebensmittelbetrieb war der Auslöser ein Quietschen und wiederholte Ausfälle in der Produktionszeit. Die betriebseigene Instandhaltung hatte die Bolzen für wartungsfrei gehalten. Ein gezogener Bolzen zeigte das Gegenteil: Bolzen, Lagersitz und Hinterlager eingelaufen, Schmierung praktisch nicht mehr vorhanden. Alle 80 Fahrzeuge wurden an Wochenenden saniert, zehn bis fünfzehn je Wochenende mit zwei bis drei Monteuren – Gehänge aufbocken, Bolzen ziehen, Lagersitz kontrollieren, Lager tauschen, neuen Bolzen setzen.

Für Ihren Wartungsplan heißt das: „Wartungsfrei“ heißt meistens nur, dass kein Schmiernippel dran ist. Ein Stichproben-Bolzen gehört in Ebene zwei, bevor die Flotte quietscht.

Förderanlage: 25 Antriebsstationen erst reinigen, dann warten

Bei der Reinigung von 25 Antriebsstationen mit Trockeneis hatte eine Förderanlage über zwanzig Jahre keine Wartung gesehen und sollte vor einer Modernisierung mit Sensorik noch einige Jahre laufen. Ablagerungen aus Staub, Schmutz, Holz und Produktionsemissionen ließen sich mit normalen Reinigern nicht entfernen. Trockeneis mit Druckluft machte Verkrustungen und Ölrückstände spröde, sodass sie zerfielen und abgesaugt wurden – ohne Schaden an Motoren, Riemen und Anbauteilen. Danach war die Anlage sauber und zugänglich, und regelmäßige Wartung wurde überhaupt erst möglich.

Für Ihre EHB heißt das: Wer eine vernachlässigte Anlage übernimmt, plant das erste Fenster als Reinigungsfenster. Der Befund kommt danach.

Elektrohängebahn Wartung bei Ihnen: Steht ein Wochenendfenster, eine Serie oder ein Befund an?

Dann sprechen Sie uns an: Bei einer Begehung in Frankfurt, Hanau, Darmstadt oder anderswo im Rhein-Main-Gebiet gehen wir Ihre Strecke mit Ihnen ab, ziehen mit Ihrer Freigabe einen Bolzen und sagen Ihnen ehrlich, was in ein Wochenendfenster gehört und was nicht bis dahin warten sollte.

Ausgeschlagener Bolzen wird aus dem EHB-Gehänge ausgetrieben
Achtzig Fahrzeuge, zehn bis fünfzehn je Wochenende: Serieninstandsetzung der Gehängebolzen in der produktionsfreien Zeit.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Trennen Sie im Leistungsverzeichnis für die EHB-Wartung die Befundung von der Instandsetzung und legen Sie Rollen-, Weichenschuh- und Bolzentausch als Einheitspositionen je Fahrzeug oder Weiche an. Verlangen Sie, dass der Anbieter die Schnittstelle zu Elektrofachkraft und Steuerungsbauer benennt, und vereinbaren Sie Abrufaufträge je Wochenendfenster.

Für Planer: Schienenführung, Kurvenradien, Weichenlage und Zugänglichkeit der Stromschiene legen fest, wo später die Wartungspunkte liegen und wie aufwendig sie zu erreichen sind. Planen Sie Wartungsbühnen, Abbockstellen und Platz für fahrbare Gerüste ein, und halten Sie Sollmaße der Verschleißteile in den Revisionsunterlagen fest.

Für Projektleiter und Bauleiter: Als Projektleiter planen Sie die EHB-Wartung als Folge von Fenstern mit Befund davor und Freimeldung danach. Als Bauleiter koordinieren Sie vor Ort Freischaltung, Gerüststellung, Absperrung und die Reihenfolge der Gewerke und geben jede Weiche nach dem Probelauf frei – mit Restpunkteliste und Rückfallebene für Montag.

Für Instandhaltungsleiter: Legen Sie je Baugruppe die drei Ebenen mit Verantwortlichem und Intervall in Gefährdungsbeurteilung und Wartungsplan fest, führen Sie eine Befundliste je Weiche und je Fahrzeug, und machen Sie Reinigung zur eigenen Position. Ziehen Sie bei Verdacht einen Bolzen – ein einziger Befund kann eine ganze Flotte erklären.

Für Lager- und Logistikleiter: Ihre EHB läuft in Schichten, die nicht zur Instandhaltung gehören. Nehmen Sie den Rundgang unter der Strecke in die Schichtübergabe auf, geben Sie den Bedienern einen Meldeweg für Geräusche und stolpernde Fahrzeuge, und halten Sie fest, welche Weichen bei Ausfall den Materialfluss stoppen – die kommen ins erste Fenster.

Für Betriebs- und Werksleiter: Eine EHB, die in Wochenendfenstern gewartet wird, kostet geplante Wochenenden; eine EHB, die in der Schicht steht, kostet die Schicht und das Wochenende dazu. Geben Sie die Fenster frei, die der Plan braucht, und verlangen Sie je Fenster eine Freimeldung – die Verfügbarkeit am Montag darf nicht vom Zufall abhängen.

EHB-Wartungsplan-Vorlage: Vorlage zum Anfordern

Die EHB-Wartungsplan-Vorlage ist eine zweiseitige Vorlage je Baugruppe einer Elektrohängebahn: Prüfpunkt, Prüfart (im Lauf, im Teilstillstand, im Wochenendfenster), Verantwortlicher (Bediener, Instandhaltung, Elektrofachkraft, Montagepartner), Befundstufe, Freischaltung und Nachweis. Dazu ein Blatt „Wochenendfenster: Vorbereitung – Durchführung – Freimeldung“ mit den Punkten aus diesem Artikel. Musterintervalle enthält sie bewusst nicht – die gehören zu Ihrer Anlage. Fordern Sie die Vorlage über unser Kontaktformular an – Stichwort „EHB-Wartungsplan-Vorlage“.

Warum Omega Mounting?

Wir sitzen in Rodgau bei Frankfurt, sind über unsere 24-Stunden-Hotline erreichbar und haben eine eigene Werkstatt für Bolzen, Buchsen, Weichenschuhe und Halter, die der Hersteller nicht mehr liefert. Die verlinkten Einsätze zeigen, wie wir Elektrohängebahnen warten: rund hundert Weichen nach Befund und Reihenfolge in Wochenendstillständen, eine Serie über achtzig Fahrzeuge aus einem gezogenen Bolzen, 25 Antriebsstationen, deren Wartung mit der Reinigung begann. Für Sie heißt das: ein Ansprechpartner für Befund, Mechanik, Reinigung, Serieninstandsetzung und Nachfertigung, kurze Wege im Rhein-Main-Gebiet – und nach jedem Fenster eine Freimeldung mit Restpunkteliste. Wenn Sie das für Ihre EHB wollen, nehmen Sie Kontakt auf.

Fazit

Elektrohängebahn Wartung heißt, eine Anlage ernst zu nehmen, die über den Köpfen der Produktion hängt und selten jemanden stört – bis sie steht. Schiene, Fahrwerke, Antriebe, Weichen, Stromschiene, Gehänge und Heber haben eigene Wartungspunkte, und fast alle Verschleißbilder melden sich früh. Der Wartungsplan ordnet sie in drei Ebenen: hören im Lauf, messen im Teilstillstand, zerlegen im Wochenendfenster. Reinigung steht am Anfang, der Stichproben-Bolzen vor der Serie, Freischalten und Sichern vor jedem Eingriff. Wenn Sie wissen möchten, wie Ihre Anlage aus Sicht eines Montagebetriebs aussieht, schicken Sie uns Alter und Umfang der EHB, die Störungen des letzten Jahres und Ihre Stillstandsfenster – wir melden uns mit einer ehrlichen Einschätzung, was zuerst dran ist.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Fahrschiene mit Stößen und Aufhängung, Fahrwerke mit Lauf- und Führungsrollen, Antriebe mit Reibrad und Getriebemotor, Weichen mit Schuhen, Bolzen und Endlagen, Stromschiene mit Schleifkontakten, Gehänge mit Bolzen und Buchsen, Heber mit Tragmitteln sowie Datenbus und Steuerung. Jede Baugruppe bekommt im Wartungsplan eigene Prüfpunkte, eine Prüfart und einen Verantwortlichen – Mechanik beim Montagebetrieb, Elektrik bei der Elektrofachkraft.

Das Intervall kommt aus Herstellervorgabe, Taktzahl, Hallenluft und Alter der Anlage und wird in Ihrer Gefährdungsbeurteilung festgelegt – eine allgemeingültige Zahl gibt es nicht. Bewährt hat sich die Trennung in drei Ebenen: Hören und Sehen im Lauf durch die Bediener, Messen und Nachstellen im Teilstillstand durch die Instandhaltung und Zerlegen im Wochenendfenster. Welche Intervalle sich in der Praxis bewährt haben, steht in unserer Checkliste zur EHB-Wartung.

An einem Klopfen im Takt der Umdrehung, an Kunststoffabrieb unter der Strecke und an Schleifspuren in der Schiene. Eine Rolle mit Flachstelle schlägt bei jeder Umdrehung, eine Rolle mit festem Lager dreht nicht mehr und schleift eine Spur. Prüfen Sie im Teilstillstand jede Rolle von Hand – und befunden Sie die Schiene mit, weil die neue Rolle sonst in die alte Spur fährt.

Weichenschuhe, Bolzen und Verriegelung auf Spiel, die mechanischen und elektrischen Endlagen, der Weichenmotor und die Endschalter. Eine Weiche, deren Endlage gewandert ist, lässt Fahrzeuge an der Übergabe stolpern. Mechanisch stillgelegte Weichen gehören mit Befund und Ersatzteilen ins nächste Wochenendfenster. Die elektrische Seite bleibt bei der Elektrofachkraft.

Mit Befund, Reihenfolge, Ersatzteilen, Gerüst und Rückfallebene vor dem Fenster und mit Probelauf, Protokoll und Freimeldung danach. Der Zustand jeder Weiche und jedes Fahrzeugs wird vorher dokumentiert, daraus folgen Umfang und Reihenfolge. Bei einer alten EHB in Frankfurt blieb zwischen Produktionsende am Samstag und Wiederanlauf am Montag ein Fenster von rund 36 Stunden – genug, wenn Teile, Gerüst und Plan bereitliegen.

Jede Arbeit findet nur am freigeschalteten und gegen Wiedereinschalten gesicherten Strang statt – so verlangt es die TRBS 1112 –, unter angehobenen Lasten wird doppelt gesichert, und der Bereich unter dem Arbeitsplatz ist gesperrt. Nach einem außergewöhnlichen Ereignis und nach sicherheitsrelevanten Instandsetzungen wird die Anlage vor der Weiterverwendung geprüft. Arbeiten an Stromschiene, Motoren und Steuerung sind Sache der Elektrofachkraft.

Ja, die drei Ebenen, die Befundliste je Baugruppe, die Vorbereitung der Fenster und die Sicherheitsregeln sind dieselben; die Verschleißbilder verschieben sich. Beim Power-and-Free-Förderer stehen Kette, Kettenräder, Mitnehmer und Stopper im Vordergrund, beim Kreisförderer die umlaufende Kette und ihre Laufwerke. Die Trennung zwischen Mechanik durch den Montagebetrieb und Elektrik durch die Elektrofachkraft gilt überall.

Über eine kurze Anfrage mit drei Angaben: Alter und Umfang Ihrer EHB (Fahrzeuge, Weichen, Heber), die Störungen des letzten Jahres und die Stillstandsfenster, die Ihr Betrieb freigeben kann. Wir vereinbaren eine Begehung – von Rodgau aus nach Frankfurt, Offenbach, Hanau, Darmstadt oder Aschaffenburg –, gehen die Strecke mit Ihnen ab und schicken Ihnen eine schriftliche Einschätzung, was Ihr Team selbst prüfen kann und was ins nächste Wochenendfenster gehört. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
