Maschine umsetzen innerhalb der Halle: Fundament, Medien, Wiederanlauf

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Spinnenkran-Ausbringung aus dem Keller eines Datacenters in Raunheim
Eine Maschine umsetzen heißt zuerst: den Weg durch das Gebäude vermessen – hier eine Passage im Keller eines Rechenzentrums in Raunheim mit Millimetern Luft.

Eine Maschine ein paar Meter weiter zu stellen ist kein Transport, sondern ein kleines Montageprojekt – weil Fundament, Medien und Umfeld nicht mitfahren, sondern am neuen Platz neu entstehen müssen.

Das Layout ändert sich, eine neue Linie kommt, der Wertstrom wird begradigt oder eine neue Maschine braucht genau den Platz, auf dem heute die alte steht. Dann heißt es: Maschine umsetzen – innerhalb derselben Halle, oft nur um einige Meter. Was nach einem Nachmittag mit Stapler klingt, hat in Wirklichkeit dieselben Phasen wie ein Umzug zwischen zwei Standorten. Nur der Weg ist kürzer.

Das Risiko steckt nicht im Verfahren, sondern in dem, was am alten Platz zurückbleibt und am neuen fehlt. Der Druckluftanschluss sitzt an der falschen Wand. Die Absaugleitung endet drei Meter zu früh. Die Bodenplatte am neuen Platz hat niemand für die Punktlasten der Maschinenfüße gerechnet.

Dieser Ratgeber vertieft unsere Grundlagenseite zum Maschinenumzug durch eine Firma für den Fall, dass die Maschine die Halle nicht verlässt: warum „nur ein paar Meter“ ein Projekt sind, was vorher geklärt sein muss, wie der Ablauf aussieht und was vor dem Wiederanlauf geprüft wird. Preise und Zeitversprechen finden Sie hier nicht – beides ergibt sich erst aus einer Begehung.

Das Wichtigste in Kürze

Was ist eine Maschinenumsetzung?

Eine Maschinenumsetzung ist das Versetzen einer aufgestellten und angeschlossenen Maschine innerhalb desselben Gebäudes an einen anderen Aufstellort – einschließlich Freischalten, Transportsicherung, Verfahren, Ausrichten, Verankern, Wiederanschluss und Prüfung vor der Wiederinbetriebnahme.

Der Begriff grenzt sich nach zwei Seiten ab. Ein Maschinenumzug führt über öffentliche Straßen zu einem anderen Standort – mit Verpackung, Ladungssicherung und zwei Baustellen; den beschreibt unsere Leistungsseite zum Maschinenumzug. Eine Betriebsverlagerung bewegt viele Anlagen in festgelegter Reihenfolge, während die Produktion weiterläuft; dazu gibt es den Ratgeber zur Planung einer Betriebsverlagerung. Das Umsetzen in der Halle ist die kleinste Form – und wird deshalb am häufigsten unterschätzt.

Typische Anlässe

Maschine umsetzen: Warum „nur ein paar Meter“ trotzdem ein Projekt sind

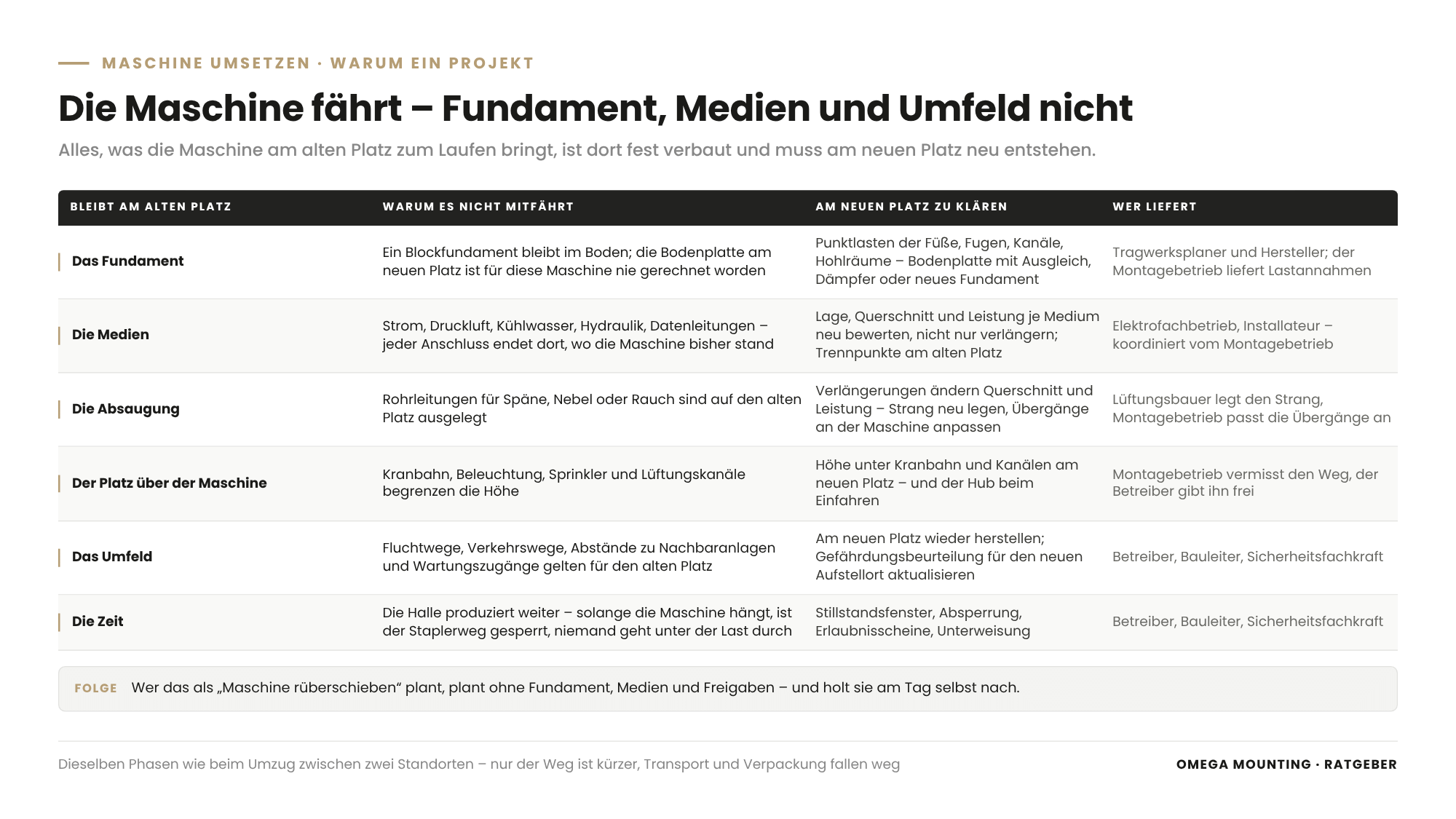

Übersicht: Maschine umsetzen innerhalb der Halle – was nicht mitfährt (Fundament, Medien, Absaugung, Platz über der Maschine, Umfeld, Zeit), warum es am alten Platz bleibt, was am neuen Platz zu klären ist und wer es liefert
Die Maschine lässt sich heben und fahren – Fundament, Medien, Absaugung, Höhe und Umfeld bleiben am alten Platz und müssen am neuen neu geplant werden, jeweils vom zuständigen Fachbetrieb. Grafik: Omega Mounting

Das Umsetzen über wenige Meter ist ein Projekt, weil alles, was die Maschine am alten Platz zum Laufen bringt, dort fest verbaut ist und am neuen Platz neu geschaffen werden muss: Fundament, Medien, Absaugung, Kranbahn-Bereich und Fluchtwege.

Die Maschine selbst lässt sich heben und fahren. Was nicht mitfährt:

Dazu kommt der Zeitfaktor: Die Halle produziert weiter. Solange die Maschine hängt, ist der Staplerweg gesperrt und niemand geht unter der Last durch. Wer das als „Maschine rüberschieben“ plant, plant ohne Fundament, Medien und Freigaben – und holt sie am Tag selbst nach.

Leergeräumte Tablar-Ebenen vor dem Ausbau
Vor dem Umsetzen wird die Maschine leer, medienfrei und transportsicher gemacht – hier die geräumten Tablare eines Lagerautomaten in Frankfurt.

Vorbereitung: Was vor dem ersten Handgriff geklärt sein muss

Vor dem ersten Handgriff müssen sechs Dinge geklärt sein: das Aufmaß der Maschine mit allen Anbauten, die Bodenlast am neuen Platz, die Medienanschlüsse, Fundament oder Schwingungsdämpfer, der Transportweg in der Halle und die Freigaben des Betriebs.

VorbereitungspunktWas geklärt wirdWer liefert
Aufmaß und Gewicht.Maße mit Anbauten, Gewicht, Schwerpunkt, Anschlagpunkte, Transportlage nach Betriebsanleitung.Betreiber mit Herstellerunterlagen, Montagebetrieb prüft vor Ort.
Bodenlast am neuen Platz.Punktlasten der Maschinenfüße, Flächenlast, Fugen, Kanäle, Hohlräume unter der Platte.Tragwerksplaner, Montagebetrieb liefert Lastannahmen.
Medienanschlüsse.Lage, Querschnitt und Leistung je Medium am neuen Platz, Trennpunkte am alten.Elektrofachbetrieb, Installateur, Lüftungsbauer – koordiniert vom Montagebetrieb.
Fundament oder Dämpfer.Herstellervorgabe zur Aufstellung, Ebenheit, Schwingungsentkopplung.Hersteller, Tragwerksplaner, Montagebetrieb.
Transportweg in der Halle.Fahrflächen, Bodenbelag, Bodenlast unterwegs, Engstellen, Höhe, Hindernisse.Montagebetrieb, Betreiber gibt Wege frei.
Freigaben.Stillstandsfenster, Freischaltung, Absperrung, Erlaubnisscheine, Unterweisung.Betreiber, Bauleiter, Sicherheitsfachkraft.

Aufmaß: die Maschine, wie sie heute dasteht

Das Datenblatt zeigt die Maschine im Auslieferungszustand. In der Halle steht sie mit Späneförderer, zweitem Schaltschrank, Absaughaube und einer Zuführung, die jemand vor Jahren angebaut hat. Das Aufmaß erfasst den heutigen Zustand: Außenmaße, Gewicht mit Anbauten, Schwerpunkt, Anschlagpunkte – die Punkte, an denen die Last angeschlagen werden darf – und die Transportlage nach Herstellervorgabe.

Bodenlast am neuen Platz

Die Bodenplatte einer Halle trägt eine Flächenlast. Eine Maschine bringt Punktlasten über wenige Füße ein – dort entscheidet sich, ob die Platte reißt, sich setzt oder hält. Dazu kommen Fugen, Bodenkanäle und Hohlräume, die im Layoutplan nicht auftauchen. Wie Sie Deckenlast, Punktlast und Lastverteilung vorab prüfen lassen, beschreibt der Ratgeber zur Einbringung und Deckenlast. Für Sie heißt das: Der Tragwerksplaner bekommt die Fußlasten, bevor der neue Platz im Layout fest ist.

Medien: Lage, Querschnitt, Leistung

Jedes Medium wird am neuen Platz neu bewertet, nicht nur verlängert. Ein längerer Druckluftweg kostet Druck, eine verlängerte Absaugleitung Leistung, ein längeres Kühlwassernetz Pumpenreserve. Die Einspeisung prüft der Elektrofachbetrieb auf Leitungslänge, Absicherung und Schutzmaßnahmen. Der Montagebetrieb liefert die Medienliste der Maschine – der Fachbetrieb plant den Anschluss.

Transportweg in der Halle

Der Weg vom alten zum neuen Platz wird abgegangen und vermessen: Breite zwischen Maschinen und Regalen, Höhe unter Kranbahn und Kanälen, Bodenbelag, Fugen, Bodenlast auf jedem Meter, Kurvenradien. Für schwere Maschinen auf kurzer Strecke sind Schwerlastrollen das Mittel der Wahl – wie sie funktionieren, erklärt unser Beitrag zu Schwerlastrollen und Panzerrollen. Muss über eine Anlage hinweg gehoben werden, kommt ein Minikran infrage; was ein Spinnenkran kann und was nicht, steht im Wissenswertes-Beitrag dazu. Wie eng es in Gebäuden wird, zeigt die Ausbringung eines Spinnenkrans aus dem Keller eines Rechenzentrums in Raunheim: Die Strecke wurde komplett vermessen, Einweiser standen auf jeder Seite, und im einzigen Schacht fehlten zwei Zentimeter – gelöst mit einem Schräganschlag an einer verstellbaren Kette.

Ablauf: Eine Maschine in acht Schritten versetzen

Eine Maschine versetzen Sie in acht Schritten: freischalten und medienfrei machen, transportsichern, anheben und verfahren, absetzen und ausrichten, verankern, Medien anschließen, mechanisch in Betrieb nehmen und probelaufen, prüfen und freigeben.

SchrittInhaltVerantwortlich
1 Freischalten und medienfrei machen.Strom, Druckluft, Hydraulik, Wasser trennen, sichern, kennzeichnen, entleeren.Elektrofachkraft und Fachbetriebe, Montagebetrieb koordiniert.
2 Transportsicherung.Achsen, Spindeln, Türen, Werkzeugwechsler, lose Teile sichern – nach Herstellerangabe.Montagebetrieb mit Betriebsanleitung.
3 Anheben und verfahren.Anschlagen, Probehub, Fahrt über den vermessenen Weg, Lastbereich gesperrt.Montagebetrieb, verantwortliche Person für Hebearbeiten.
4 Absetzen und ausrichten.Positionieren, nivellieren, in Flucht zu Nachbaranlagen bringen.Montagebetrieb.
5 Verankern.Anker setzen, Drehmomente nach Vorgabe, Protokoll.Montagebetrieb nach Hersteller- und Tragwerksvorgabe.
6 Medien anschließen.Einspeisung, Druckluft, Wasser, Absaugung am neuen Platz.Fachbetriebe, mechanische Anschlüsse nach Auftrag durch den Montagebetrieb.
7 Mechanische Inbetriebnahme und Probelauf.Leerlauf, Achsen, Schmierung, Dichtheit, dann Lauf mit Material.Montagebetrieb, Hersteller für Steuerung und Geometrie.
8 Prüfung und Freigabe.Elektrische Prüfung, Gefährdungsbeurteilung, Unterweisung, Freigabe zur Produktion.Betreiber, befähigte Person, Elektrofachkraft.

Schritt 1: Freischalten und medienfrei machen

Vor dem ersten Handgriff wird die Maschine freigeschaltet und gegen Wiedereinschalten gesichert – mit Schloss und Anhänger, also Lockout/Tagout. Für den Strom gelten die fünf Sicherheitsregeln der Elektrotechnik, ausgeführt durch die Elektrofachkraft. Druckluft wird drucklos gemacht und verkappt, Hydraulik drucklos und gegen Absinken gesichert, Kühlwasser abgesperrt und entleert. Wie Sie Freigabe, Schlüsselgewalt und Rückmeldung organisieren, beschreibt der Ratgeber zu Lockout/Tagout in der Instandhaltung. Jeder Trennpunkt bekommt eine Kennzeichnung, die zum Wiederanschluss passt.

Schritt 2: Transportsicherung der Maschine

Die Transportsicherung schützt die Maschine vor sich selbst. Bewegliche Achsen werden in die Transportstellung gefahren und verriegelt, Spindeln und Schlitten geklemmt, Türen und Hauben gesichert, der Werkzeugwechsler entleert oder arretiert. Schwere Anbauten, die den Schwerpunkt verlagern, werden abgebaut. Was der Hersteller dafür vorsieht, steht in der Betriebsanleitung – Transportsicherungen, Klemmleisten, vorgeschriebene Achspositionen. Wird die Maschine dafür teilweise zerlegt, gelten die Regeln aus dem Ratgeber zur Demontage und Wiedermontage einer Anlage: kennzeichnen, fotografieren, Passstifte sichern.

Schritt 3: Anheben und verfahren

Angeschlagen wird an den vorgesehenen Anschlagpunkten mit geprüften Anschlagmitteln – welche Rundschlinge, welches Kettengehänge und welche Traverse zu welcher Last passen, steht im Ratgeber zu den Anschlagmitteln für schwere Lasten. Ein Probehub von wenigen Zentimetern zeigt, ob der Schwerpunkt stimmt. Dann wird gefahren: auf Schwerlastrollen, am Hallenkran, mit dem Stapler über Lastverteilplatten oder am Minikran. Den Hub leitet die verantwortliche Person für Hebearbeiten mit Hubplan und gesperrtem Lastbereich; was sie darf und muss, erklärt der Ratgeber zur verantwortlichen Person bei Hebearbeiten. Geht es über den Hof in die Nachbarhalle, gelten zusätzlich die Regeln der Ladungssicherung für schwere Güter.

Schritt 4 und 5: Absetzen, ausrichten, verankern

Am neuen Platz wird die Maschine positioniert, nivelliert und in Flucht zu Zubringern, Schienen oder Nachbaranlagen gebracht – mit Wasserwaage, Messuhr oder Laservermessung. Erst nach der Feinjustage wird verankert: Schwerlastanker, Verbundanker oder Unterguss nach Herstellervorgabe, jede Schraube mit Anzugsmoment im Drehmomentprotokoll. Reihenfolge und typische Fehler beschreibt der Ratgeber zum Ausrichten und Verankern von Maschinen.

Der Spinnenkran hängt am Kettengehänge vor der Schachtöffnung mit dem Bauaufzug
Vor jedem Hub: Anschlagpunkt, Anschlagmittel und Schwerpunkt prüfen – hier vor dem Ausbringen eines Spinnenkrans aus einem Keller in Raunheim.

Braucht die umgesetzte Maschine ein neues Maschinenfundament?

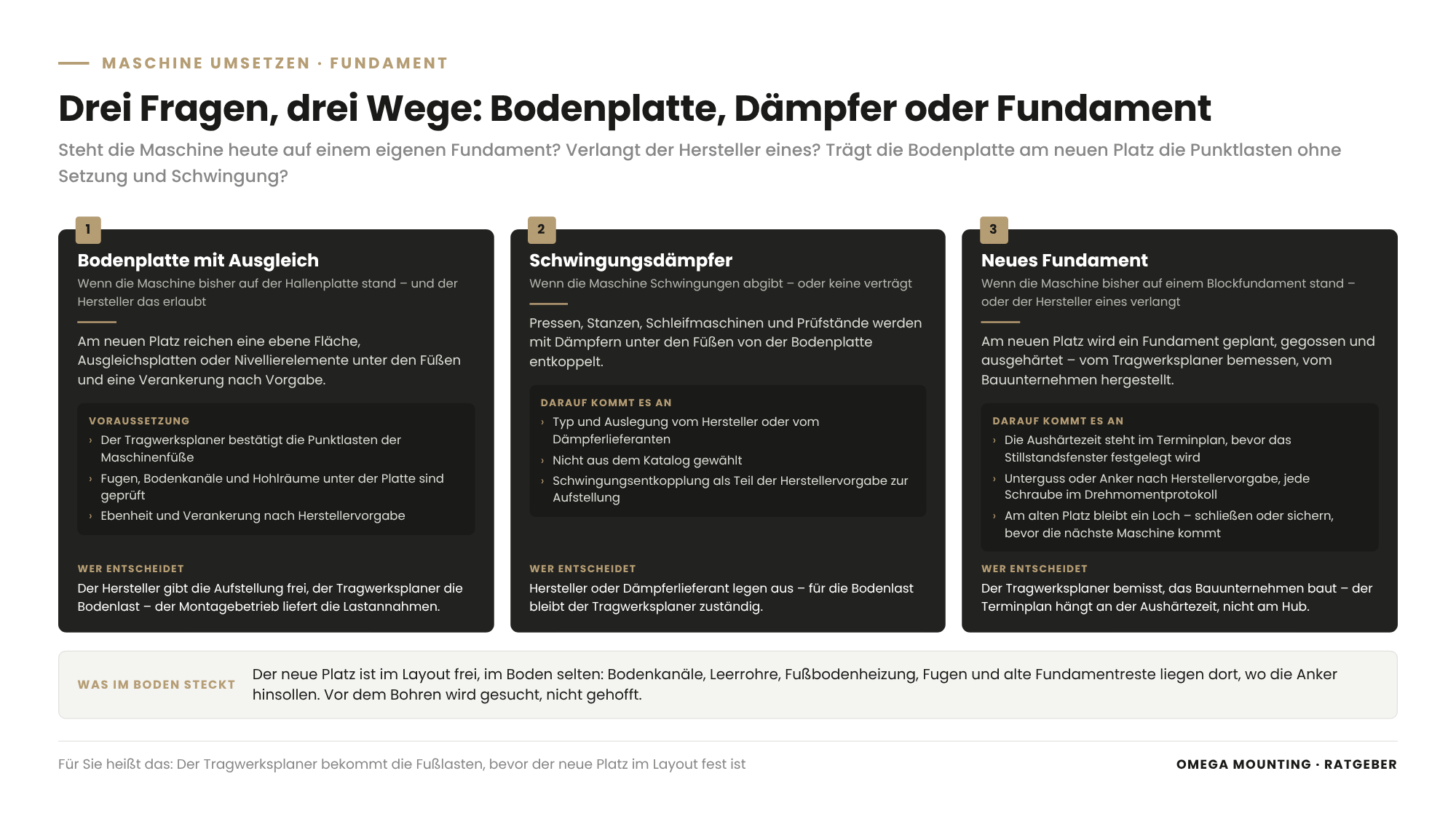

Erklärgrafik: Maschine umsetzen – drei Wege für die Aufstellung am neuen Platz: Bodenplatte mit Ausgleich, Schwingungsdämpfer oder neues Fundament, jeweils mit Voraussetzung, Prüfpunkten und Verantwortlichem
Drei Fragen entscheiden, ob am neuen Platz die Bodenplatte mit Ausgleich reicht, Schwingungsdämpfer nötig sind oder ein Fundament geplant, gegossen und ausgehärtet werden muss. Grafik: Omega Mounting

Ob eine umgesetzte Maschine ein neues Maschinenfundament braucht, entscheiden drei Fragen: Steht sie heute auf einem eigenen Fundament, verlangt der Hersteller eines, und trägt die Bodenplatte am neuen Platz die Punktlasten ohne Setzung und Schwingung?

Drei Antworten, drei Wege

Was im Boden steckt

Der neue Platz ist im Layout frei, im Boden selten: Bodenkanäle, Leerrohre, Fußbodenheizung, Fugen und alte Fundamentreste liegen dort, wo die Anker hinsollen. Vor dem Bohren wird gesucht, nicht gehofft. Und am alten Platz bleibt oft ein Loch – ein ausgebautes Fundament, Ankerbolzen, ein Ölfang –, das geschlossen oder gesichert wird, bevor die nächste Maschine kommt. Wie eng Fundament, Medien und Platz zusammenhängen, zeigt im Praxis-Kapitel der Umbau eines Prüfstands in München.

Wer schließt die Medien wieder an?

Die Medien schließt am neuen Platz der Fachbetrieb für das jeweilige Medium wieder an: der Elektrofachbetrieb die Einspeisung, der Installateur Wasser und Druckluftnetz, der Lüftungsbauer die Absaugung – der Montagebetrieb koordiniert die Reihenfolge und übernimmt die mechanischen Anschlüsse an der Maschine, für die er beauftragt und qualifiziert ist.

Die Abgrenzung verhindert, dass drei Gewerke aufeinander warten. Vor dem Umsetzen steht in der Schnittstellenliste, wer welchen Anschluss bis wohin legt: Der Elektrofachbetrieb bringt die Einspeisung bis zum Schaltschrank, der Montagebetrieb verbindet Maschine und Schrank, die Elektrofachkraft prüft und schaltet zu. Beim Druckluftnetz endet der Installateur an der Wartungseinheit, bei der Absaugung legt der Lüftungsbauer den Strang und der Montagebetrieb passt die Übergänge an der Maschine an.

Wie das an einem Tag zusammenpasst, zeigt die Montage einer Teilewaschanlage in einem Kfz-Betrieb in Kassel: Zuleitung in Kabelkanälen bis zum Schaltschrank, Druckluft mit Manometern und Absperrventilen, Frisch- und Abwasser mit Dichtheitsprüfung, Abluft als vor Ort geschweißtes Edelstahl-Rohrsystem. Für Sie heißt das: Ein Medienanschluss ist erst fertig, wenn er dicht, geprüft und beschriftet ist – nicht, wenn der Schlauch dran ist.

Wasseranschluss mit Absperrhahn und Schnellkupplung
Jeder Medienanschluss am neuen Platz wird dicht gesetzt und geprüft – hier der Wasseranschluss einer Teilewaschanlage in Kassel.

Umsetzen im laufenden Betrieb: Abschnitte, Absperrung, Zeitfenster

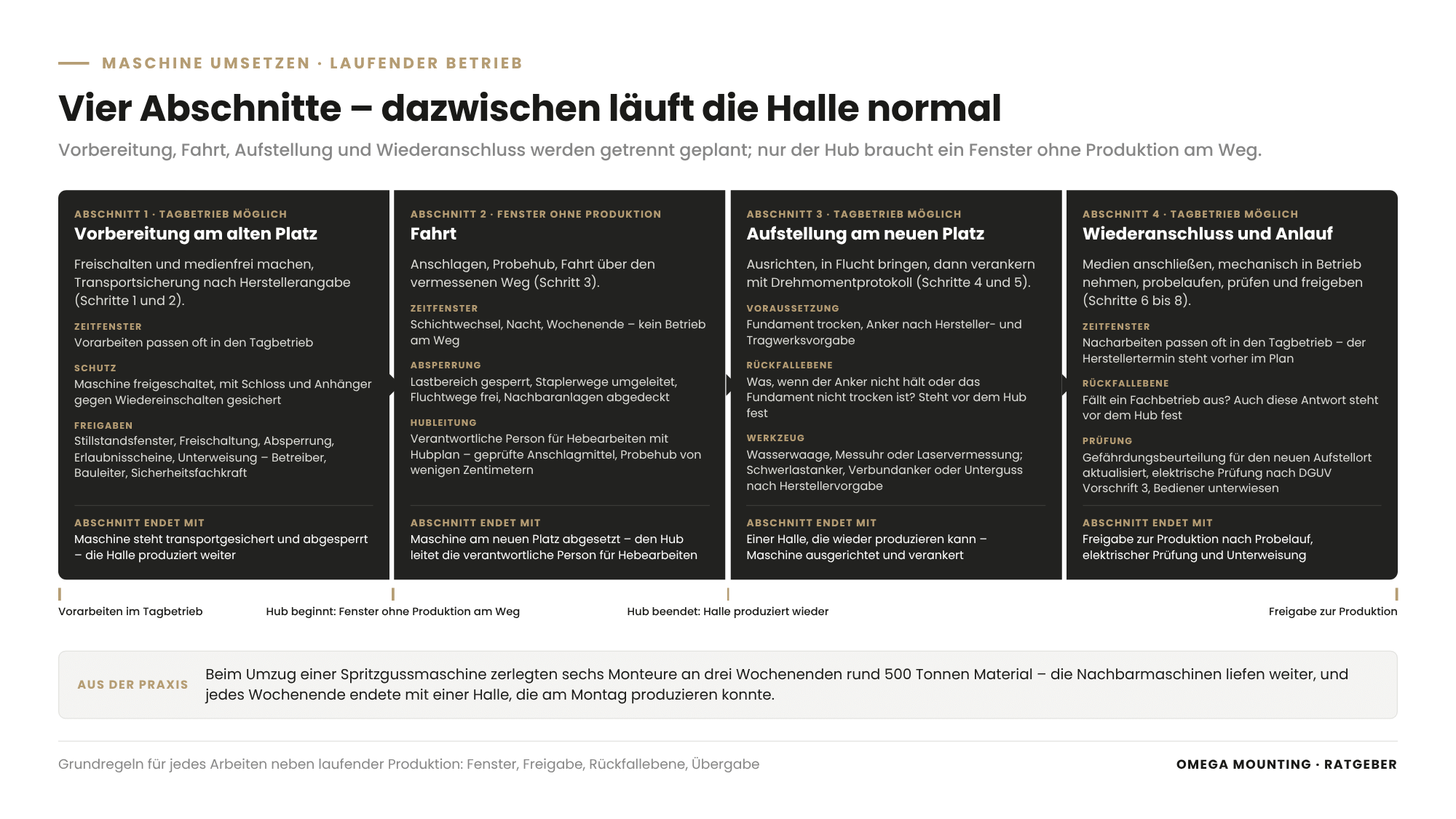

Erklärgrafik: Maschine umsetzen im laufenden Betrieb in vier Abschnitten – Vorbereitung am alten Platz, Fahrt im Fenster ohne Produktion, Aufstellung am neuen Platz, Wiederanschluss und Anlauf – mit Zeitfenster, Absperrung und Rückfallebene je Abschnitt
Nur die Fahrt braucht ein Fenster ohne Produktion am Weg – Vorbereitung, Aufstellung und Wiederanschluss passen oft in den Tagbetrieb, und jeder Abschnitt endet mit einer Halle, die wieder produzieren kann. Grafik: Omega Mounting

Im laufenden Betrieb wird eine Maschine in Abschnitten umgesetzt: Der Lastbereich und der Transportweg werden für ein festgelegtes Zeitfenster gesperrt, Nachbaranlagen geschützt, und jeder Abschnitt endet mit einer Halle, die wieder produzieren kann.

Die Grundregeln für jedes Arbeiten neben laufender Produktion – Fenster, Freigabe, Rückfallebene, Übergabe – stehen im Ratgeber zur Wartung im laufenden Betrieb. Beim Umsetzen kommt dazu:

Wie eine Maschine mitten in laufender Produktion bewegt wird, zeigt der Umzug einer Spritzgussmaschine: Sechs Monteure zerlegten an drei Wochenenden rund 500 Tonnen Material, das schwerste Einzelteil wog 95 Tonnen, gehoben mit Hallenkran, Stapler und einer Hebevorrichtung der 100-Tonnen-Klasse. Die Nachbarmaschinen liefen weiter, und jedes Wochenende endete mit einer Halle, die am Montag produzieren konnte. Am neuen Platz gilt dasselbe Prinzip für den Zugang: Wartungszugänge und Bühnen werden so gesetzt, dass Anlage und Förderbänder Platz behalten – wie bei einer Arbeitsplattform über einer bestehenden Anlage in einem Automobilbetrieb, deren Standfüße die Produktionsabläufe nicht beeinträchtigen durften.

CNC-Maschine umziehen: Was bei Bearbeitungszentren anders ist

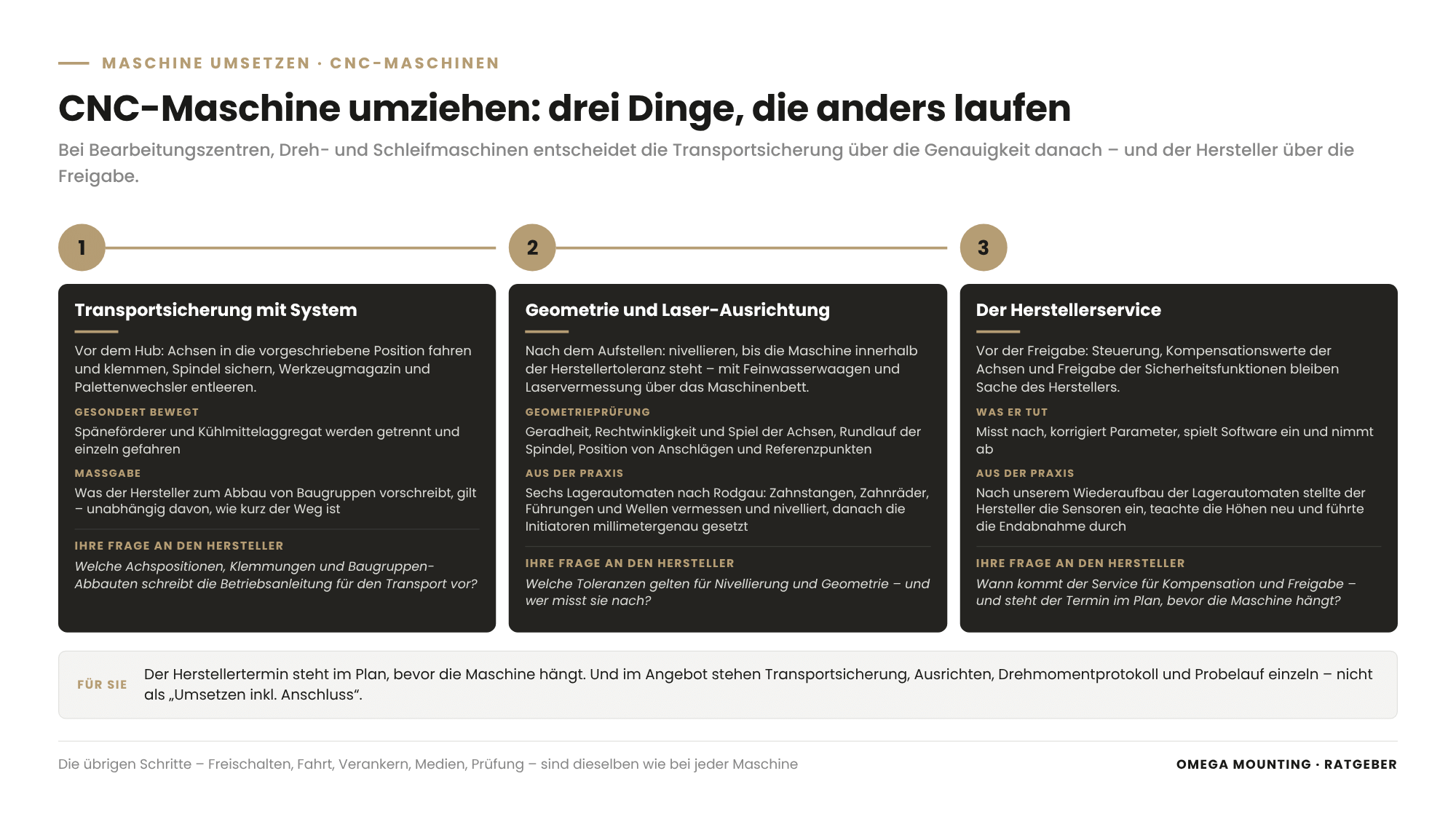

Erklärgrafik: CNC-Maschine umziehen beim Maschine umsetzen – drei Unterschiede: Transportsicherung von Achsen und Spindel nach Herstellerangabe, Geometrieprüfung mit Laser-Ausrichtung nach dem Aufstellen, Herstellerservice für Kompensation und Freigabe
Bei Bearbeitungszentren kommen drei Dinge hinzu: die Transportsicherung nach Herstellerangabe vor dem Hub, die Geometrieprüfung nach dem Aufstellen und der Herstellerservice für Kompensation und Freigabe. Grafik: Omega Mounting

Wer eine CNC-Maschine umziehen will, muss drei Dinge anders machen als bei einer einfachen Maschine: Achsen und Spindel nach Herstellerangabe transportsichern, nach dem Aufstellen die Geometrie neu vermessen und den Herstellerservice für Freigabe und Kompensation einplanen.

Transportsicherung mit System

Bei Bearbeitungszentren, Drehmaschinen und Schleifmaschinen entscheidet die Transportsicherung über die Genauigkeit danach. Achsen werden in die vorgeschriebene Position gefahren und geklemmt, die Spindel gesichert, Werkzeugmagazin und Palettenwechsler entleert, Späneförderer und Kühlmittelaggregat getrennt und gesondert bewegt. Was der Hersteller zum Abbau von Baugruppen vorschreibt, gilt – unabhängig davon, wie kurz der Weg ist.

Geometrie und Laser-Ausrichtung

Nach dem Aufstellen wird nivelliert, bis die Maschine innerhalb der Herstellertoleranz steht – bei Präzisionsmaschinen mit Feinwasserwaagen und Laservermessung über das Maschinenbett. Dann folgt die Geometrieprüfung: Geradheit, Rechtwinkligkeit und Spiel der Achsen, Rundlauf der Spindel, Position von Anschlägen und Referenzpunkten. Beim Umzug von sechs Lagerautomaten aus einem Bürogebäude in Frankfurt nach Rodgau hieß das: Zahnstangen, Zahnräder, Führungen und Wellen vermessen und nivellieren, danach die Initiatoren – induktive Sensoren für die Position – millimetergenau setzen.

Der Herstellerservice

Steuerung, Kompensationswerte der Achsen und Freigabe der Sicherheitsfunktionen bleiben Sache des Herstellers. Er misst nach, korrigiert Parameter, spielt Software ein und nimmt ab – so wie beim Lagerautomaten-Umzug der Hersteller nach unserem Wiederaufbau die Sensoren einstellte, die Höhen neu teachte und die Endabnahme durchführte. Für Sie heißt das: Der Herstellertermin steht im Plan, bevor die Maschine hängt.

Wiederinbetriebnahme: Probelauf, Prüfung, Freigabe

Die Wiederinbetriebnahme nach dem Umsetzen läuft in drei Stufen: mechanische Inbetriebnahme mit Probelauf durch den Montagebetrieb, Freigabe von Steuerung und Geometrie durch den Hersteller, dann die Prüfung vor der erneuten Verwendung durch den Betreiber.

Mechanische Inbetriebnahme und Probelauf

Der Probelauf beginnt ohne Material: Achsen verfahren, Schmierung und Hydraulik auf Druck und Dichtheit, Kühlkreislauf entlüften, Absaugung auf Luftmenge, Schutzeinrichtungen auf Funktion. Dann der Lauf mit Material und die Übergabe mit Protokoll und Restpunkteliste – wie im Ratgeber zur Inbetriebnahme und Übergabe einer Anlage beschrieben.

Prüfung vor der Wiederinbetriebnahme als Betreiberpflicht

Nach dem Umsetzen steht die Maschine an einem neuen Arbeitsplatz. Nach der Betriebssicherheitsverordnung wird die Gefährdungsbeurteilung für den neuen Aufstellort aktualisiert – Verkehrswege, Nachbaranlagen, Fluchtwege und Zugänge haben sich geändert – und ein Arbeitsmittel, dessen Sicherheit von der Aufstellung abhängt, vor der erneuten Verwendung geprüft. Die elektrische Anlage prüft die Elektrofachkraft nach DGUV Vorschrift 3, bevor zugeschaltet wird. Die Bediener werden am neuen Platz unterwiesen. Welche Prüfungen welche Anlage braucht und wer sie durchführen darf, ordnet der Ratgeber zu den Prüfpflichten für Betreiber ein – ohne eigene Fristen, denn die legt Ihre Gefährdungsbeurteilung fest. Dieser Ratgeber ersetzt keine Rechtsberatung; er sagt Ihnen, welche Fragen vor der Freigabe beantwortet sein müssen.

Ein Hinweis zur Maschinenverordnung (EU) 2023/1230, die ab dem 20. Januar 2027 gilt: Wer eine Maschine beim Umsetzen oder Wiederaufbau unverändert lässt, verändert sie nicht wesentlich; wer Steuerung, Schutzeinrichtungen oder Funktion ändert, klärt vorher mit dem Hersteller oder einem Fachkundigen, ob eine wesentliche Veränderung vorliegt.

Rhein-Main: Wo wir eine Maschine umsetzen

Im Rhein-Main-Gebiet setzen wir Maschinen in Produktionshallen zwischen Hanau, Offenbach und Darmstadt um, in Werkstätten und Logistikbetrieben rund um Frankfurt und in Rechenzentren in Raunheim und Frankfurt – mit kurzen Wegen von Rodgau aus.

Die Hallen der Region sind voll, und fast jeder Betrieb läuft im Mehrschichtbetrieb: Das Zeitfenster für den Hub ist kurz, der Staplerweg daneben steht nie still. Von Rodgau aus sind wir für die Begehung schnell vor Ort – in Dietzenbach, Rüsselsheim oder Aschaffenburg genauso wie in Frankfurt – und wiederholen sie, wenn sich das Layout noch einmal ändert. Fehlt am Tag selbst eine Adapterplatte oder ein Halter für die Absaugung, fertigt ihn unsere Werkstatt in Rodgau. Was wir von der einzelnen Maschinenumsetzung bis zur Linie übernehmen, zeigt unsere Leistungsseite zur Maschinenverlagerung.

Container vor dem Bürogebäude – Abtransport der zerlegten Anlagen
Sechs Lagerautomaten aus einem Bürogebäude nahe dem Frankfurter Flughafen – zerlegt, dokumentiert, über Rollbretter in den Container, in Rodgau neu ausgerichtet.
Teilewaschanlage mit Korbwagen am Aufstellort
Ausgerichtet, verankert, angeschlossen, eingefahren – eine Teilewaschanlage in Kassel, an einem Einsatztag betriebsbereit.

So machen wir das in der Praxis

Vier Einsätze aus unserem Auftragstagebuch zeigen die Arbeitsweise, die wir in jede Halle mitnehmen – bei keinem davon ging es nur um die Fahrt.

Frankfurt nach Rodgau: zerlegen, kennzeichnen, neu ausrichten

Beim Umzug von sechs Lagerautomaten aus einem Bürogebäude nahe dem Frankfurter Flughafen gaben drei Innentüren das Maximalmaß für jedes Bauteil vor. Wegen des Parketts kamen nur Rollbretter und Muskelkraft zum Einsatz – kein Stapler, kein Hubwagen, kein Kran. Jedes Bauteil wurde beschriftet, fotografiert und mit Einbaulage festgehalten; sechs Monteure waren bei der Verladung im Einsatz.

Für Ihr Umsetzen heißt das: Der engste Punkt des Weges bestimmt, wie weit zerlegt wird – und die Kennzeichnung, wie schnell die Maschine danach wieder läuft.

Kassel: ausrichten, anschließen, einfahren an einem Tag

Bei der Montage einer Teilewaschanlage in Kassel mussten Anlage, Zubringerwagen und Schiene exakt zueinander passen und waagerecht stehen, bevor fixiert wurde. Danach kamen Strom bis zum Schaltschrank, Druckluft, Wasser und Abluft – jeder Anschluss geprüft. Zwei Mechatroniker, ein Einsatztag, nach gemeinsamem Testlauf und Einweisung die ersten Waschgänge am selben Tag.

Für Ihr Umsetzen heißt das: Ausrichten kommt vor dem Fixieren, und Medien gelten erst als angeschlossen, wenn sie dicht und geprüft sind.

Raunheim: einen Kran durch ein fertiges Gebäude bewegen

Bei der Ausbringung eines Spinnenkrans aus dem Keller eines Rechenzentrums in Raunheim war der Keller inzwischen fertig ausgebaut, der einzige Schacht mit einem Bauaufzug belegt. Vier Monteure vermaßen die Strecke, erstellten den Liftplan, verlegten ein Starkstromkabel für den rein elektrischen Betrieb und lotsten den Kran mit Einweisern durch das Gebäude. Kanthölzer leiteten die Last in den Boden statt in den Aufzug. Ein Tag, keine Schäden.

Für Ihr Umsetzen heißt das: Der Weg in der Halle wird vermessen wie eine Einbringung – jeder Meter, jede Höhe, jede Kante.

München: Fundament, Medien und Platz am Aufstellort

Beim Umbau eines hydraulisch bewegten Prüfstands in München blieb die Maschine stehen – gearbeitet wurde an dem, was eine Maschine an ihrem Platz hält: Hydraulikleitung, Ölwanne um das Fundament, Abdichtung zur Wand, Absaugung und Frischluft im beengten Keller. Genau diese Punkte sind es, die am neuen Platz neu entstehen, wenn eine Maschine wandert.

Steht bei Ihnen eine Layoutänderung an, bei der eine Maschine wandern muss?

Dann sprechen Sie uns an. Schicken Sie uns Maschinentyp, Gewicht, den alten und den neuen Platz im Hallenplan und Ihr mögliches Stillstandsfenster. Bei einer Begehung im Rhein-Main-Gebiet gehen wir den Weg mit Ihnen ab und sagen Ihnen ehrlich, was vorher an Fundament, Medien und Freigaben geklärt sein muss.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Fragen Sie nicht „Maschine versetzen“ pauschal an, sondern die acht Schritte mit Verantwortlichen und die Schnittstellen zu Elektrofachbetrieb, Tragwerksplaner und Hersteller. Ein Angebot, das Transportsicherung, Ausrichten, Drehmomentprotokoll und Probelauf einzeln nennt, ist vergleichbar; eines, das „Umsetzen inkl. Anschluss“ schreibt, nicht. Bauseitige Leistungen gehören in die Schnittstellenliste, bevor der Preis verglichen wird.

Für Planer: Wer eine Layoutänderung in der Produktion zeichnet, zeichnet Fußlasten, Medienanschlüsse und Transportwege mit. Prüfen Sie am neuen Platz die Höhe unter Kranbahn und Kanälen, die Fluchtwege und den Wartungszugang. Die Maschine, die das Layout am engsten begrenzt, ist meist nicht die schwerste, sondern die mit den meisten Anbauten.

Für Projektleiter und Bauleiter: Als Projektleiter halten Sie Herstellertermin, Fundament-Aushärtung, Fachbetriebe und Stillstandsfenster in einem Terminplan mit Rückfallebene. Als Bauleiter geben Sie vor Ort den Hub frei, sperren Lastbereich und Transportweg, stellen Erlaubnisscheine aus und nehmen nach Probelauf und Prüfung mit Protokoll ab.

Für Instandhaltungsleiter: Nutzen Sie das Umsetzen als Inspektionsfenster. Eine Maschine, die ohnehin freigeschaltet und angehoben wird, lässt sich befunden, reinigen und mit neuen Verschleißteilen wieder aufstellen. Aktualisieren Sie danach Medienliste, Klemmpläne, Gefährdungsbeurteilung und Prüffristen.

Für Betriebs- und Werksleiter: Für Sie zählt, wann die Maschine am neuen Platz wieder liefert. Legen Sie Stillstandsfenster, Pufferbestände und die Reihenfolge der Abschnitte fest, bevor der Montagebetrieb plant – und fordern Sie eine Rückfallebene für den Fall, dass Fundament oder Herstellertermin kippen.

Für Sicherheitsfachkräfte und HSE-Koordinatoren: Prüfen Sie die Gefährdungsbeurteilung des Montagebetriebs auf das, was beim Umsetzen in der laufenden Halle besonders ist: schwebende Last neben Arbeitsplätzen, gesperrte Staplerwege, freie Fluchtwege, Freischaltung mit Schloss. Die Gefährdungsbeurteilung für den neuen Aufstellort gehört vor die Freigabe, nicht in die Woche danach.

Umsetz-Checkliste Maschine: Vorlage zum Anfordern

Die Umsetz-Checkliste Maschine ist eine einseitige Vorlage in drei Spalten – vorher, während, nachher. Sie führt Medien mit Trennpunkt, Fachbetrieb und Wiederanschluss, Fundament und Bodenlast am neuen Platz, den Transportweg mit Engstellen und Bodenschutz, die Freigaben für Freischaltung, Hub und Abschnitt im laufenden Betrieb sowie Probelauf und Prüfung vor der Wiederinbetriebnahme. Preisfelder enthält sie bewusst nicht. Fordern Sie die Vorlage über unser Kontaktformular an – Stichwort „Umsetz-Checkliste Maschine“.

Warum Omega Mounting?

Wir sitzen in Rodgau bei Frankfurt, sind über unsere 24-Stunden-Hotline erreichbar und haben eine eigene Werkstatt, die Adapterplatten, Transportgestelle und Halter nachfertigt. Die verlinkten Einsätze zeigen unsere Arbeitsweise: sechs Lagerautomaten über drei Engstellen zerlegt und in Rodgau neu ausgerichtet, eine Teilewaschanlage in Kassel an einem Tag ausgerichtet und angeschlossen, ein Spinnenkran durch einen fertigen Keller in Raunheim bewegt. Wir koordinieren Elektrofachbetrieb, Tragwerksplaner und Hersteller – und behaupten keine Leistung, die ein anderer verantwortet. Für Sie heißt das: ein Ansprechpartner von der Begehung bis zur Freigabe, Hebetechnik, Montage und Werkstatt aus einer Hand – und kurze Wege im Rhein-Main-Gebiet.

Fazit

Eine Maschine umsetzen heißt, am neuen Platz alles neu zu schaffen, was am alten fest verbaut war: Fundament, Medien, Absaugung, Umfeld. Der Weg ist kurz, die Phasen sind dieselben wie beim Umzug zwischen Standorten – Aufmaß, Bodenlast, Freischalten, Transportsicherung, Hub, Ausrichten, Verankern, Wiederanschluss, Probelauf, Prüfung. Wer die Bodenlast vom Tragwerksplaner, die Medien vom Fachbetrieb und die Geometrie vom Hersteller freigeben lässt, bevor die Maschine hängt, hat am neuen Platz keine Überraschung. Wenn bei Ihnen eine Maschine in der Halle wandern soll, schicken Sie uns Maschinentyp, Gewicht, alten und neuen Platz im Hallenplan und Ihr Stillstandsfenster – wir melden uns mit einem Begehungstermin und einer ehrlichen Einschätzung.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Erzählen Sie uns kurz, worum es geht – wir melden uns mit einer ehrlichen Einschätzung zurück.

100 % unverbindlich & kostenfrei

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Häufig gestellte Fragen

Ein Industriemontagebetrieb mit eigener Hebetechnik, Mechatronikern und einer verantwortlichen Person für Hebearbeiten, der Freischalten, Transportsicherung, Hub, Ausrichten, Verankern und Probelauf aus einer Hand plant und die Fachbetriebe für Strom, Medien und Statik koordiniert. Entscheidend sind Referenzen vergleichbarer Umsetzungen, ein Hubplan vor dem Hub und ein Konzept für Abschnitte, Absperrung und Zeitfenster in der laufenden Halle. Omega Mounting aus Rodgau übernimmt solche Umsetzungen im Rhein-Main-Gebiet und bundesweit.

Das lässt sich erst nach einer Begehung sagen. Der Aufwand hängt von Gewicht und Anbauten der Maschine, vom Transportweg in der Halle, vom Hebeverfahren, davon, ob ein neues Fundament oder Schwingungsdämpfer nötig sind, vom Umfang der Medienarbeiten durch die Fachbetriebe, vom Herstellereinsatz und vom Zeitfenster ab – tagsüber, nachts oder am Wochenende. Wer eine Maschine umsetzen will, bekommt eine belastbare Zahl nur mit Hallenplan, Gewicht und Stillstandsfenster.

Nicht immer. Stand die Maschine bisher auf der Hallenplatte und erlaubt der Hersteller das, reichen am neuen Platz Ebenheit, Ausgleich unter den Füßen und eine Verankerung nach Vorgabe – wenn der Tragwerksplaner die Punktlasten bestätigt. Schwingende oder schwingungsempfindliche Maschinen bekommen Dämpfer. Stand sie auf einem Blockfundament oder verlangt der Hersteller eines, wird am neuen Platz ein Fundament geplant, gegossen und ausgehärtet, bevor die Maschine kommt.

Der Fachbetrieb für das jeweilige Medium: der Elektrofachbetrieb die Einspeisung bis zum Schaltschrank mit Prüfung und Zuschaltung, der Installateur Wasser und Druckluftnetz, der Lüftungsbauer die Absaugung. Der Montagebetrieb koordiniert die Reihenfolge und übernimmt die mechanischen Anschlüsse an der Maschine, für die er beauftragt ist. Wer bis wohin legt, steht vor dem Umsetzen in der Schnittstellenliste.

Ja. Der neue Aufstellort ist ein neuer Arbeitsplatz: Die Gefährdungsbeurteilung wird aktualisiert, die elektrische Anlage von der Elektrofachkraft geprüft, die Maschine nach Probelauf und Herstellerfreigabe vor der erneuten Verwendung geprüft und die Bediener am neuen Platz unterwiesen. Fristen und Umfang ergeben sich aus Ihrer Gefährdungsbeurteilung und den Herstellerangaben, nicht aus einer Pauschale.

Dreierlei: Achsen, Spindel, Werkzeugmagazin und Palettenwechsler werden nach Herstellerangabe transportgesichert, oft werden Baugruppen für den Transport abgebaut. Nach dem Aufstellen wird mit Feinwasserwaage und Laser nivelliert und die Geometrie der Achsen geprüft. Steuerung, Kompensationswerte und Sicherheitsfunktionen gibt der Herstellerservice frei – sein Termin steht im Plan, bevor die Maschine hängt.

Von Rodgau aus begehen wir Ihre Halle in Frankfurt, Offenbach, Hanau, Darmstadt oder Aschaffenburg, vermessen den Weg, klären Bodenlast und Medien mit Ihren Fachbetrieben und legen Abschnitte und Zeitfenster mit Ihrer Produktion fest. Der Hub liegt in einem Fenster ohne Verkehr am Weg, Vor- und Nacharbeiten laufen daneben. Fehlt ein Adapter oder Halter, kommt er aus unserer Werkstatt in Rodgau.

Ja. Die acht Schritte gelten für die Spritzgussmaschine im Kunststoffbetrieb genauso wie für den Lagerautomaten im Bürogebäude, die Waschanlage in der Werkstatt oder das Umluftkühlgerät im Rechenzentrum. Es ändern sich die Randbedingungen: Hygiene im Lebensmittelbetrieb, Staub- und Zutrittsregeln im Rechenzentrum, Zuverlässigkeitsüberprüfung am Flughafen. Der Kern – Aufmaß, Bodenlast, Freischalten, Hub, Ausrichten, Medien, Prüfung – bleibt gleich.

Die Maschine ist freigeschaltet und mit Schloss gegen Wiedereinschalten gesichert, Strom wird nach den fünf Sicherheitsregeln durch die Elektrofachkraft getrennt. Der Lastbereich ist abgesperrt, niemand hält sich unter oder neben der schwebenden Last auf, Fluchtwege bleiben frei. Den Hub leitet eine verantwortliche Person mit Hubplan; Anschlagmittel sind geprüft. Vor der Wiederinbetriebnahme folgen Gefährdungsbeurteilung, elektrische Prüfung und Unterweisung.

Über eine kurze Anfrage mit vier Angaben: Maschinentyp mit Gewicht und Anbauten, alter und neuer Platz im Hallenplan, Medien am neuen Platz und das mögliche Stillstandsfenster. Wir vereinbaren eine Begehung, gehen den Weg ab, klären die Schnittstellen zu Elektrofachbetrieb, Tragwerksplaner und Hersteller und schicken Ihnen eine schriftliche Einschätzung mit Ablauf in acht Schritten. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
