Maschine konservieren: Stilllegung, Einlagerung und Wiederinbetriebnahme

Von Tobias Schott  ·  Lesezeit ca. 23 Minuten  ·  Stand: Oktober 2026

Spritzgussmaschine beim Umzug an den neuen Aufstellort
Konserviert, verpackt, angeschlagen: Eine Transportkiste mit Maschinenteilen geht auf die Reise – was darin nicht geschützt ist, kommt beschädigt an.

Eine Maschine zu konservieren heißt, ihren Zustand einzufrieren: freigeschaltet, entleert oder gezielt befüllt, gereinigt, gegen Korrosion und Feuchte geschützt, dokumentiert – so, dass sie nach Wochen, Monaten oder Jahren mit einer geplanten Prüfung wieder anläuft, statt mit einer Reparatur.

Eine Produktionslinie pausiert, weil der Auftrag ausbleibt. Eine Maschine zieht um und wartet, bis das neue Fundament steht. Eine Anlage soll verkauft werden, aber der Käufer braucht noch ein halbes Jahr. Oder Sie haben aus einer Insolvenz eine Maschine gekauft, die seit Monaten in einer kalten Halle steht. In allen vier Fällen entscheidet sich in den ersten Tagen der Stilllegung, was die Wiederinbetriebnahme später kostet. Wer eine Maschine konservieren will, muss deshalb vor allem wissen, wie Stilllegung, Konservierung, Lagerung und Wiederinbetriebnahme zusammenhängen.

Das Problem: Wer im Betrieb eine Maschine stilllegen muss, findet dafür selten einen Standard. Also wird der Hauptschalter ausgeschaltet, eine Plane darübergelegt – und nach einem Jahr sind Führungen angerostet, Dichtungen spröde, die Pufferbatterie der Steuerung leer und die Parameter weg.

Dieser Ratgeber ist die Vertiefung unseres Artikels Maschinenumzug für Ihre Firma: von der Demontage bis zur Inbetriebnahme – dort geht es um den Weg von A nach B, hier um die Zeit dazwischen: Anlässe, Stilllegung, Konservierungsschritte, Lagerbedingungen, Dokumentation und die Wiederinbetriebnahme nach Stillstand mit Prüfung und Probelauf. Mit Beispielen aus Frankfurt, Fulda, Rodgau und einem Umzug über den Ozean.

Das Wichtigste in Kürze

Was heißt es, eine Maschine zu konservieren?

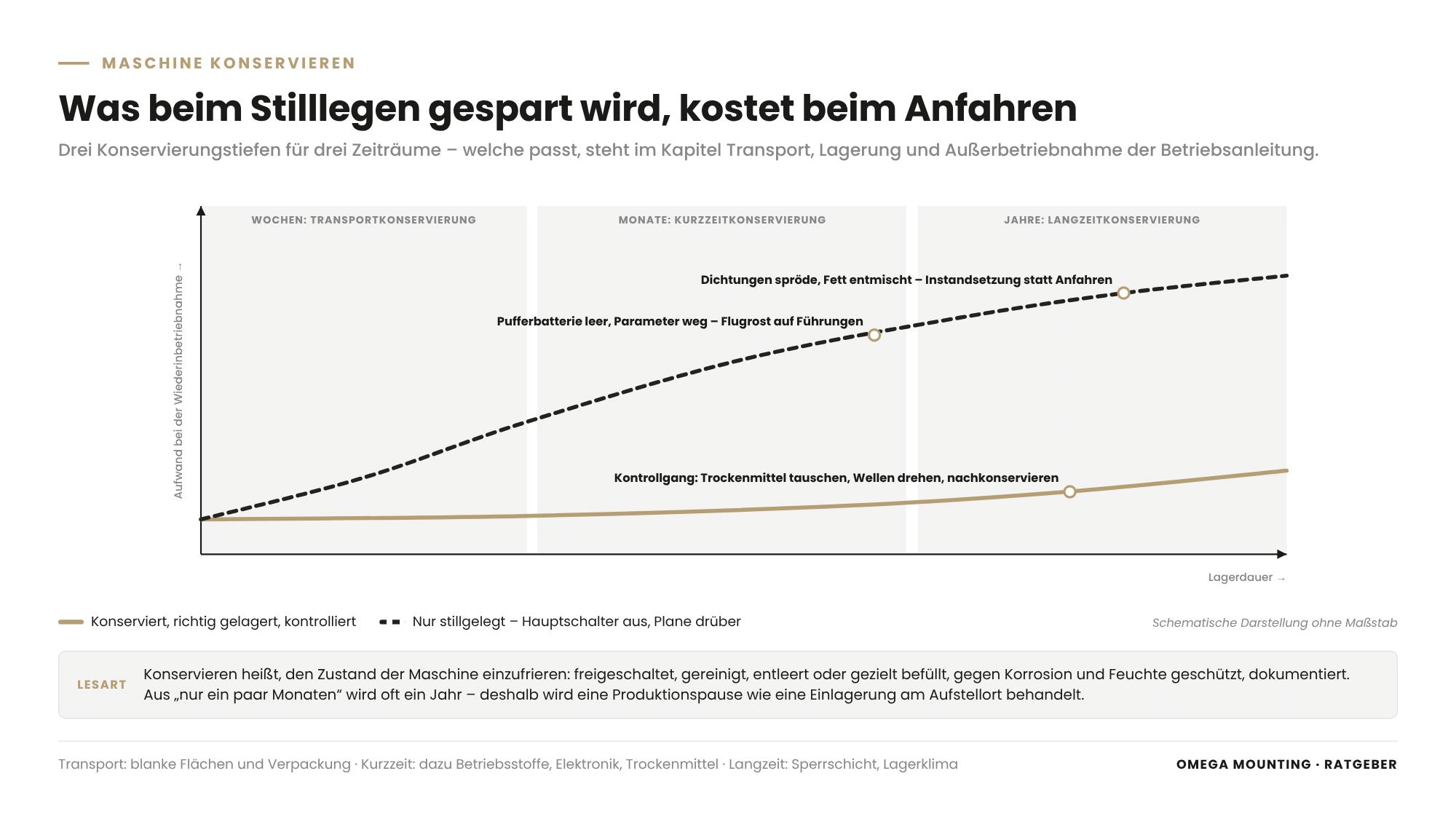

Erklärgrafik: Maschine konservieren – schematischer Verlauf des Aufwands bei der Wiederinbetriebnahme über die Lagerdauer, mit und ohne Konservierung, mit den drei Konservierungstiefen Transport, Kurzzeit und Langzeit, ohne Zahlenwerte.
Was beim Stilllegen gespart wird, taucht beim Anfahren wieder auf: Ohne Konservierung wächst der Aufwand der Wiederinbetriebnahme mit jeder Woche Lagerdauer – konserviert, gelagert und kontrolliert bleibt er planbar. Grafik: Omega Mounting

Eine Maschine zu konservieren bedeutet, sie nach der Stilllegung so zu reinigen, zu entleeren oder zu befüllen, gegen Korrosion, Feuchte und Alterung zu schützen, zu verpacken und zu dokumentieren, dass sie über die geplante Lagerdauer ohne Substanzverlust bleibt und danach mit vertretbarem Aufwand wieder in Betrieb genommen werden kann.

Der Begriff hat zwei Nachbarn. Die Außerbetriebnahme einer Maschine – die Stilllegung – ist der Schritt davor: aus dem Betrieb nehmen, freischalten, sichern. Die Einlagerung ist der Schritt danach: die Zeit an einem Ort, der zur Maschine passt. Im Betriebsalltag sagt man „Maschine einmotten“ und meint alle drei zusammen – und genau diese Vermischung führt zu Lücken: Wer nur stilllegt, hat nicht konserviert; wer am falschen Ort lagert, hat umsonst konserviert.

Drei Konservierungstiefen

Welche Tiefe passt, steht in der Betriebsanleitung – jede Maschine hat dort ein Kapitel zu Transport, Lagerung und Außerbetriebnahme, das selten gelesen wird und das wir vor jeder Konservierung zuerst aufschlagen.

Welche Anlässe gibt es, eine Maschine stillzulegen und zu konservieren?

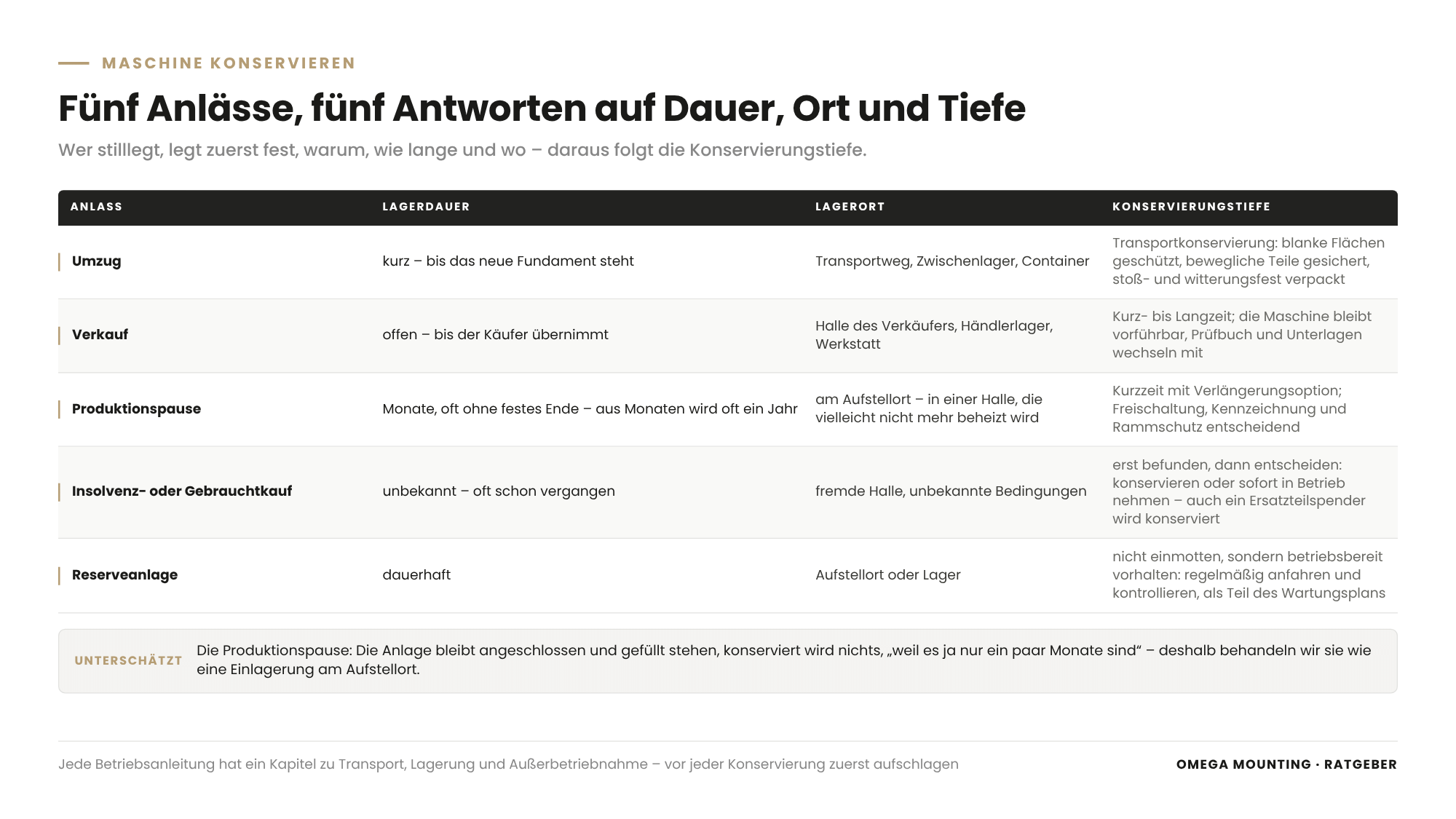

Übersicht: Maschine konservieren – Tabelle der fünf Anlässe Umzug, Verkauf, Produktionspause, Insolvenz- oder Gebrauchtkauf und Reserveanlage mit Lagerdauer, Lagerort und Konservierungstiefe.
Der Anlass bestimmt, wie tief eine Maschine konserviert wird – vom Transportschutz für wenige Wochen bis zur Langzeitlagerung über Jahre; die Reserveanlage wird gar nicht eingemottet, sondern betriebsbereit vorgehalten. Grafik: Omega Mounting

Eine Maschine wird stillgelegt und konserviert, wenn sie umzieht, verkauft wird, in einer Produktionspause ruht, aus einer Insolvenz oder gebraucht gekauft wurde oder als Reserveanlage vorgehalten wird – und jeder dieser fünf Anlässe stellt andere Anforderungen an Lagerdauer, Lagerort und Konservierungstiefe.

OccasionLagerdauerLagerortKonservierungstiefe
Umzugkurz, bis das neue Fundament stehtTransportweg, Zwischenlager, ContainerTransportkonservierung, stoß- und witterungsfest verpackt
Verkaufoffen, bis der Käufer übernimmtHalle des Verkäufers, Händlerlager, WerkstattKurz- bis Langzeit, Maschine bleibt vorführbar
ProduktionspauseMonate, oft ohne festes Endeam AufstellortKurzzeit mit Verlängerungsoption, Freischaltung entscheidend
Insolvenz- oder Gebrauchtkaufunbekannt, oft schon vergangenfremde Halle, unbekannte Bedingungenerst befunden, dann konservieren
ReserveanlagedauerhaftAufstellort oder Lagerbetriebsbereit vorhalten statt einmotten

Produktionspause: die unterschätzte Variante

Wer in einer Produktionspause eine Anlage stilllegen muss, lässt sie meist stehen, wo sie steht – angeschlossen, mit Betriebsstoffen gefüllt, in einer Halle, die vielleicht nicht mehr beheizt wird. Konserviert wird nichts, weil „es ja nur ein paar Monate sind“; aus Monaten wird oft ein Jahr. Deshalb behandeln wir eine Produktionspause wie eine Einlagerung am Aufstellort.

Insolvenz- und Gebrauchtkauf: erst befunden, dann konservieren

Beim Kauf aus einer Insolvenz oder vom Gebrauchtmarkt kennen Sie die Vorgeschichte nicht: Die Maschine kann seit Monaten unkonserviert stehen, Kühlschmierstoff gekippt, die Steuerung ohne Parameter sein. Wer eine Gebrauchtmaschine einlagern will, lässt deshalb zuerst befunden und entscheidet dann, ob konserviert oder sofort in Betrieb genommen wird. Worauf Sie schon vor dem Kauf achten sollten, beschreibt unser Ratgeber Gebrauchtmaschine vor dem Kauf prüfen. Dient der Kauf nur dem Ersatzteilgewinn, ist die Konservierung trotzdem nötig – ein Ersatzteilspender, der rostet, spendet nichts mehr; mehr dazu in unserem Ratgeber Keine Ersatzteile mehr? Obsoleszenz bei Altanlagen. Eine Reserveanlage dagegen wird nicht konserviert, sondern betriebsbereit vorgehalten: regelmäßig angefahren und kontrolliert, als Teil des Wartungsplans.

Demontierter Industrieroboter am Kranhaken beim Ausbringen aus der Backstube
Stilllegen beginnt nicht am Hauptschalter, sondern an jeder einzelnen Zuleitung: prüfen, abklemmen, kennzeichnen, dokumentieren.

Wie legen Sie eine Maschine sicher still?

Eine Maschine wird sicher stillgelegt, indem eine Elektrofachkraft sie nach den fünf Sicherheitsregeln freischaltet und gegen Wiedereinschalten sichert, alle Medien – Druckluft, Hydraulik, Wasser, Gas, Kühlschmierstoff – getrennt, entleert oder abgesperrt werden, gespeicherte Energien abgebaut sind, der Zustand dokumentiert ist und die Anlage sichtbar als „außer Betrieb“ gekennzeichnet wird.

Stilllegen ist Instandhaltungsarbeit, und wir behandeln sie so. Die Technische Regel für Betriebssicherheit TRBS 1112 (Instandhaltung) verlangt dafür ein festgelegtes Freigabeverfahren, ein Sichern gegen Wiedereinschalten mit personalisierten Schlössern und eine Koordination, wenn mehrere Firmen beteiligt sind. Für Sie heißt das: Legen Sie vor dem ersten Handgriff fest, wer freischaltet, wer die Freimeldung unterschreibt und wer den Schlüssel trägt – besonders bei einer Produktionspause, in der irgendwann jemand „nur mal kurz“ einschalten will. Wie Freischalten und Sichern im Detail funktionieren, beschreibt unser Ratgeber Lockout Tagout in der Instandhaltung.

Elektrisch freischalten – und vorher die Daten sichern

Freischalten heißt: allpolig trennen, gegen Wiedereinschalten sichern, Spannungsfreiheit feststellen, erden und kurzschließen, benachbarte unter Spannung stehende Teile abdecken – die fünf Sicherheitsregeln, die die DGUV Vorschrift 3 für Arbeiten an elektrischen Anlagen verlangt. Bei einer Einlagerung kommt ein Schritt davor: Bevor die Steuerung spannungsfrei wird, werden Parameter, Programme und Softwarestände gesichert. Eine Pufferbatterie hält Daten nur begrenzt – und eine Steuerung, die nach einem Jahr ohne Parameter aufwacht, ist eine teure Überraschung.

Medien trennen, Energien abbauen

Druckluftspeicher werden drucklos gemacht, Hydraulikzylinder in eine definierte Lage gefahren und entlastet, Federn entspannt, Gegengewichte gesichert, Kondensatoren entladen; Wasser-, Gas- und Kältekreise werden abgesperrt und je nach Lagerort entleert. Welche Energie wo steckt, listet die Gefährdungsbeurteilung nach § 5 Arbeitsschutzgesetz, die der Stilllegung vorausgeht und zugleich die Grundlage für die Wiederinbetriebnahme ist. In Fulda haben unsere Mechatroniker vor dem Ausbau eines Roboters alle Zuleitungen – Strom, Wasser und Druckluft – geprüft und getrennt und das Bus-System so überbrückt, dass die übrige Anlage weiterlief.

Kennzeichnen und Zustand aufnehmen

Eine stillgelegte Maschine trägt eine Kennzeichnung, die niemand übersehen kann: „Außer Betrieb – nicht einschalten“, mit Datum, Verantwortlichem und Verweis auf das Konservierungsprotokoll. Der Zustand bei der Stilllegung wird fotografiert und beschrieben – Betriebsstunden, Mängel, Verschleißbild, Füllstände; was beim Anfahren anders ist, ist in der Lagerung passiert.

Maschine konservieren: Welche Schritte gehören dazu?

Eine Maschine zu konservieren umfasst fünf Schritte in fester Reihenfolge: gründlich reinigen, Betriebsstoffe entleeren oder gezielt mit Konservierungsmedien befüllen, blanke und bewegliche Teile gegen Korrosion schützen, Elektrik und Steuerung gegen Feuchte und Datenverlust sichern und die Maschine mit Trockenmittel und geeigneter Folie verpacken.

Die Reihenfolge zählt: Korrosionsschutz auf verschmutzten Flächen schützt nicht, Verpackung über feuchten Bauteilen schließt die Feuchte ein.

BauteilgruppeRisiko bei StillstandKonservierungsmaßnahme
Blanke Flächen: Führungen, Spindeln, Spannflächen, KolbenstangenFlugrost, Lochfraß durch Fingerabdrücke und Kondensatreinigen, entfetten, Korrosionsschutzöl oder -wachs, abdecken
HydraulikKondenswasser im Tank, Dichtungen trocknen ausnach Herstellerangabe befüllt lassen oder entleeren, Zylinder einfahren
Kühlschmierstoff, Prozesswasserkippt um, korrodiert Wannen und Leitungenablassen, Kreislauf spülen, trocknen
Lager, Getriebe, AntriebeStillstandsmarken, Fett entmischt sich, Riemen verformen sichFettfüllung prüfen, Wellen drehen, Riemen entspannen
Dichtungen, Schläuche, Elastomerewerden spröde, UV-Schädenvor Licht schützen, bei Langzeit Erneuerung einplanen
Elektrik, Steuerung, BildschirmeKondensation, Kriechströme, Pufferbatterie leerParameter sichern, Schaltschrank trocken halten, Batterien dokumentieren oder ausbauen
PneumatikKondensat im System, Dichtungen klebendrucklos, Kondensat ablassen, Anschlüsse verschließen
Gehäuse, Verkleidungen, LackKratzer, Beschädigung beim Umschlagreinigen, Kantenschutz, Polsterung

Reinigen: der Schritt, der am häufigsten fehlt

Produktreste, Späne, Kühlschmierstoffnebel, Staub – jede Verschmutzung bindet Feuchte und wird zur Korrosionsquelle. Reinigen heißt deshalb nicht abwischen, sondern Prozessräume, Wannen, Kanäle und Spänebereiche leeren und trocknen; im Lebensmittelbetrieb kommt die Hygiene dazu. Beim Umzug der sechs Lagerautomaten aus einem Frankfurter Bürogebäude waren die Tablar-Ebenen vollständig leergeräumt, bevor die Demontage begann – was in der Anlage bleibt, geht mit auf Reisen und kommt beschädigt an.

Entleeren oder befüllen – die Herstellerfrage

Ob Hydrauliköl im Tank bleibt oder abgelassen wird, entscheidet die Betriebsanleitung, nicht das Bauchgefühl. Viele Hersteller empfehlen, Hydrauliksysteme gefüllt zu lassen oder mit einem Konservierungsöl zu befüllen, damit Dichtungen nicht austrocknen; Kühlwasserkreise werden entleert, um Frost und Korrosion zu vermeiden – siehe unseren Ratgeber zur Winterwartung von Anlagen. Kühlschmierstoff wird immer abgelassen: Er kippt um und greift dann an, was er im Betrieb geschützt hat.

Korrosionsschutz für die Einlagerung: Öl, Wachs, VCI

Für blanke Flächen gibt es drei Werkzeuge: Korrosionsschutzöle für kurze Zeiträume, Korrosionsschutzwachse mit festerem Film für längere, und VCI-Materialien – Folien und Papiere, die flüchtige Korrosionsinhibitoren abgeben und in einem geschlossenen Verpackungsraum eine schützende Atmosphäre aufbauen; sie wirken nur bei dichtem Raum und sauberer Oberfläche. Für Übersee kommt die Sperrschichtverpackung dazu: eine verschweißte Aluminiumverbundfolie mit Trockenmittel, das die Restfeuchte bindet – so, wie die Teile einer Spritzgussmaschine mit rund 500 Tonnen Gesamtgewicht von Verpackungsspezialisten in Holzkisten und Container gepackt wurden.

Verpackung schützt – und sie verbirgt. Deshalb werden Anschlagpunkte, Schwerpunkt und Kennzeichnung außen angebracht und Kisten so gepackt, dass Kontrollgänge möglich bleiben, ohne die Sperrschicht zu zerstören.

Leergeräumte Tablar-Ebenen vor dem Ausbau
Erst leer, dann sauber, dann geschützt: Eine Anlage wird vor der Konservierung vollständig entleert und gereinigt – Reste von Produkt, Öl oder Staub sind der Anfang jeder Korrosion.

Welche Lagerbedingungen braucht eine eingelagerte Maschine?

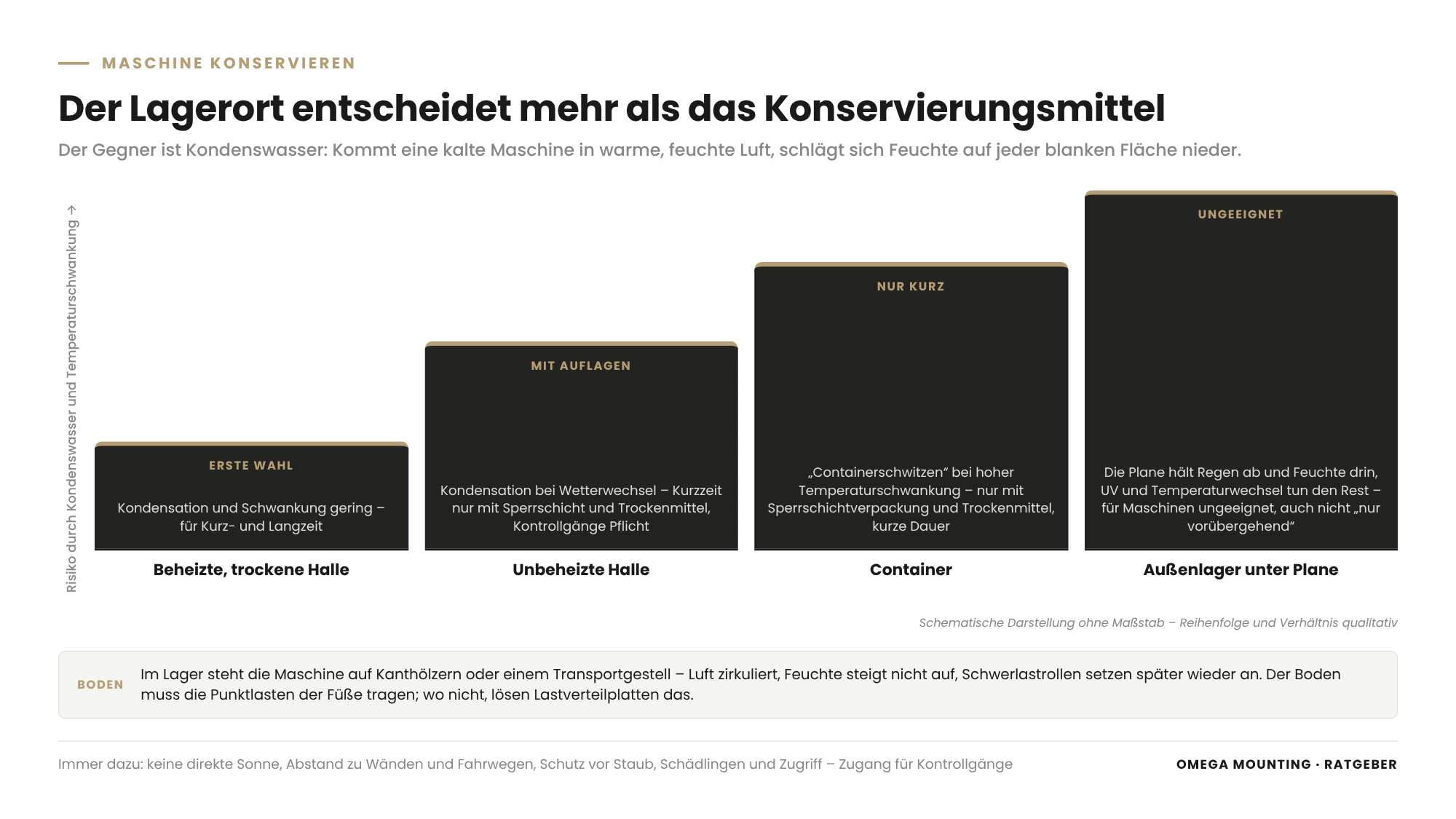

Erklärgrafik: Maschine konservieren – qualitativer Vergleich von vier Lagerorten nach Kondensations- und Temperaturrisiko: beheizte Halle, unbeheizte Halle, Container, Außenlager unter Plane, ohne Zahlenwerte.
Nicht jeder trockene Platz ist ein Lagerort: Je stärker Temperatur und Feuchte schwanken, desto mehr Kondenswasser schlägt sich auf blanken Flächen nieder – die beheizte Halle ist erste Wahl, die Plane im Freien keine Option. Grafik: Omega Mounting

Wer eine Maschine einlagern will, braucht einen trockenen, möglichst temperaturstabilen Lagerort ohne direkte Sonneneinstrahlung, einen ebenen, tragfähigen Boden mit Lastverteilung, Abstand zu Wänden und Verkehrswegen, Schutz vor Staub, Schädlingen und unbefugtem Zugriff – und einen Zugang für Kontrollgänge.

Die Lagerbedingungen einer Maschine entscheiden mehr als jedes Konservierungsmittel. Der Gegner ist Kondenswasser: Kommt eine kalte Maschine in warme, feuchte Luft – morgens in einer unbeheizten Halle, beim Öffnen eines Containers im Sommer –, schlägt sich Feuchte auf jeder blanken Fläche nieder. Der Lagerort muss deshalb vor allem Schwankungen vermeiden.

LagerortKondensationTemperaturschwankungEignung
Beheizte, trockene HallegeringgeringLang- und Kurzzeit, erste Wahl
Unbeheizte Hallebei Wetterwechselmittel bis hochKurzzeit mit Sperrschicht und Trockenmittel, Kontrollgänge Pflicht
Containerhoch, „Containerschwitzen“hochnur mit Sperrschichtverpackung und Trockenmittel, kurze Dauer
Außenlager unter Planesehr hoch, Plane hält Feuchtesehr hochfür Maschinen ungeeignet – auch nicht „nur vorübergehend“

Boden, Abstützung, Lastverteilung

Eine Maschine steht im Lager nicht direkt auf dem Hallenboden, sondern auf Kanthölzern oder einem Transportgestell – damit Luft zirkuliert, Feuchte nicht aufsteigt und Schwerlastrollen später wieder ansetzen können. Der Boden muss die Punktlasten der Maschinenfüße tragen; wo nicht, lösen Lastverteilplatten das.

Bei einer Produktionspause ist der Lagerort die eigene Halle: Wird die Heizung abgestellt, muss die Konservierung nachziehen – Trockenmittel, Abdeckung, Kontrollgänge –, und Rammschutz oder Absperrung verhindern, dass sie an einer Staplergabel endet.

Wie dokumentieren und kennzeichnen Sie eine konservierte Anlage?

Eine konservierte Anlage wird mit einem Konservierungsprotokoll dokumentiert, das festhält, was wann womit von wem konserviert wurde, welche Betriebsstoffe entleert oder befüllt sind, welche Parameter gesichert wurden und wann die nächste Kontrolle fällig ist – ergänzt um Teileliste, Fotoprotokoll, Zustandsaufnahme und eine Kennzeichnung außen an jeder Kiste und an der Maschine.

Die Dokumentation ist der Teil der Konservierung, der bei der Wiederinbetriebnahme Zeit spart: Wer nicht weiß, ob der Hydrauliktank Konservierungsöl oder Betriebsöl enthält, muss ihn ablassen; wer die Einstellmaße beim Zerlegen nicht aufgeschrieben hat, richtet beim Aufbau neu ein.

Was ins Konservierungsprotokoll gehört

Kennzeichnung außen

Jede Kiste, jede Palette, jede Baugruppe trägt Anlagen-, Baugruppen- und Positionsnummer, Gewicht, Schwerpunkt- und Anschlagmarkierungen sowie den Hinweis auf die Konservierung („VCI – Folie nicht öffnen“). Beim Umzug der Lagerautomaten von Frankfurt nach Rodgau wurde jedes Bauteil dokumentiert, beschriftet und fotografiert, bevor es in den Container ging – so entstand für jede der sechs Anlagen ein Bauplan aus der Praxis. Bei einer Konservierung über Monate ist das keine Kür: Das Gedächtnis des Teams reicht bis zum nächsten Projekt, die Teileliste bis zur Wiederinbetriebnahme.

Prüfbuch, Betriebsanleitung, Schaltpläne, Konformitätserklärung und Ersatzteillisten gehören zur Maschine – auch im Lager, und beim Verkauf wechseln sie mit.

Container vor dem Bürogebäude – Abtransport der zerlegten Anlagen
Jedes Teil beschriftet, fotografiert und in der Teileliste erfasst – so findet eine zerlegte Anlage nach Monaten im Container wieder zusammen.

Was passiert während der Einlagerung?

Während der Einlagerung wird die Maschine in festgelegten Abständen kontrolliert – Trockenmittelindikatoren und Dichtheit der Folie, Korrosionsspuren an blanken Flächen, Dichtungen und Schläuche, Lagerklima, Schädlinge, Beschädigungen – und bei Bedarf wird nachkonserviert, Trockenmittel getauscht und werden Wellen von Hand gedreht.

Eine Konservierung erhält sich nicht selbst: Trockenmittel ist irgendwann gesättigt, Korrosionsschutzöl verdunstet, eine Folie bekommt beim Umstapeln ein Loch. Wie oft kontrolliert wird, bestimmen Lagerort und Herstellerangabe – in der klimatisierten Halle seltener, im Container häufiger, bei unbeheizter Lagerung nach jedem Wetterumschwung.

Wellen drehen gegen Stillstandsmarken

Wälzlager, die lange unter Last stillstehen, können Marken bekommen, die später als Laufgeräusch hörbar werden. Wo der Hersteller es vorsieht, werden Wellen bei jedem Kontrollgang von Hand weitergedreht und Spindeln und Führungen über die Länge bewegt, um den Schmierfilm zu verteilen.

Die häufigste Änderung während der Einlagerung ist die Verlängerung: Eine Kurzzeitkonservierung, die ein zweites Jahr durchhalten soll, wird beim Kontrollgang nachgerüstet – Sperrschicht statt einfacher Folie, Konservierungsöl statt Schutzfilm, Dichtungen auf die Erneuerungsliste.

Wie läuft die Wiederinbetriebnahme einer konservierten Maschine?

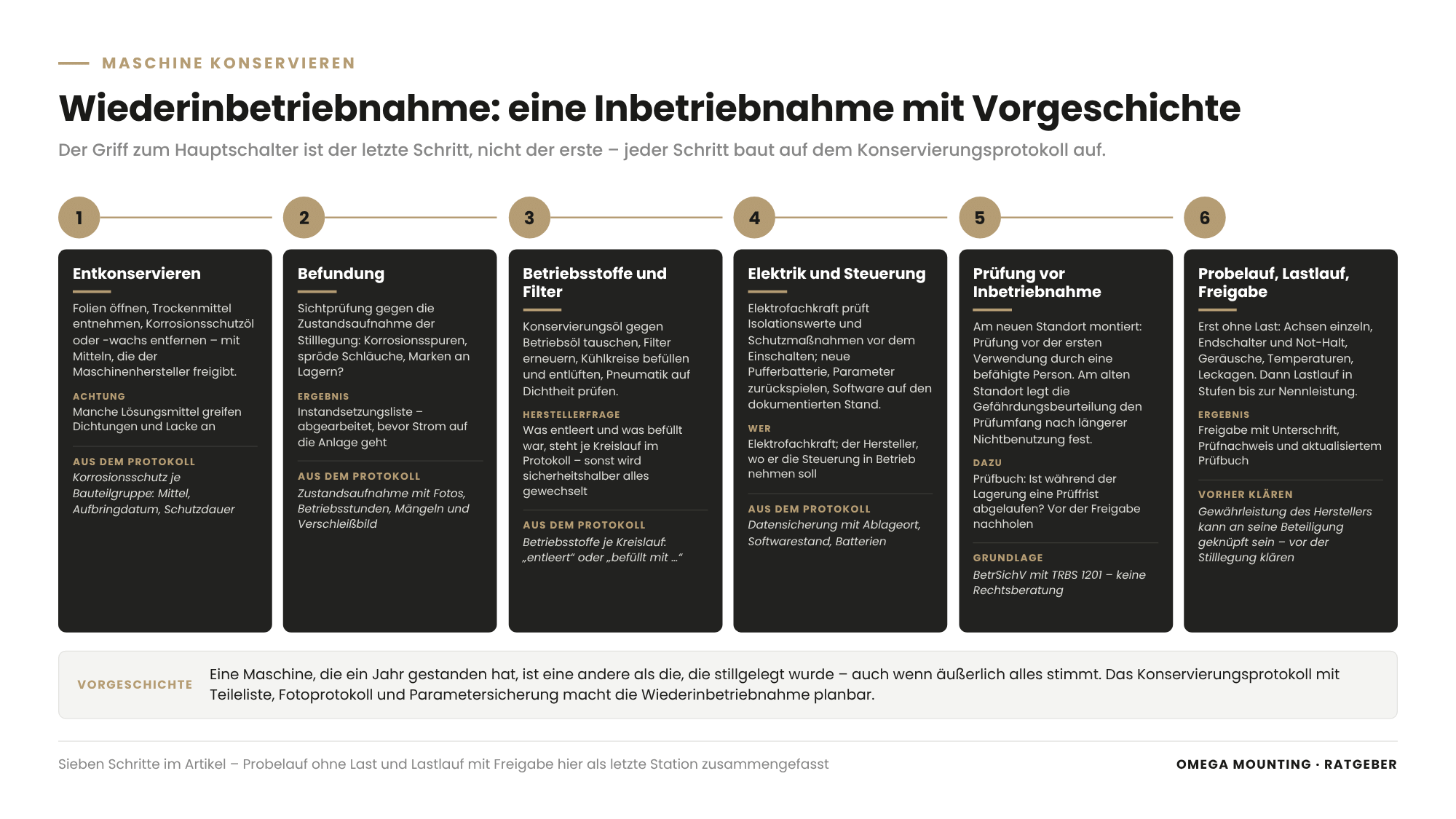

Erklärgrafik: Maschine konservieren – Ablauf der Wiederinbetriebnahme nach Stillstand in sechs Stationen: Entkonservieren, Befundung, Betriebsstoffe und Filter, Elektrik und Steuerung, Prüfung vor Inbetriebnahme, Probelauf und Lastlauf mit Freigabe.
Wiederinbetriebnahme ist eine Inbetriebnahme mit Vorgeschichte: Jeder Schritt baut auf dem Konservierungsprotokoll auf – vom Entkonservieren bis zum Lastlauf mit Freigabe. Grafik: Omega Mounting

Die Wiederinbetriebnahme einer konservierten Maschine läuft in sieben Schritten: Entkonservieren, Sichtprüfung und Befundung gegen die Zustandsaufnahme, Betriebsstoffe und Filter erneuern oder auffüllen, Elektrik und Steuerung prüfen und Parameter zurückspielen, Prüfung vor Inbetriebnahme durch eine befähigte Person, Probelauf ohne Last, Lastlauf mit Freigabe und Dokumentation.

Der Griff zum Hauptschalter ist der letzte Schritt, nicht der erste. Eine Maschine, die ein Jahr gestanden hat, ist eine andere als die, die stillgelegt wurde – auch wenn äußerlich alles stimmt. Deshalb planen wir eine Wiederinbetriebnahme nach Stillstand wie eine Inbetriebnahme mit Vorgeschichte; wie der Übergang vom Aufbau in den Betrieb grundsätzlich abläuft, beschreibt unser Ratgeber Inbetriebnahme und Übergabe einer Anlage.

Entkonservieren und befunden

Folien werden geöffnet, Trockenmittel entnommen, Korrosionsschutzöl oder -wachs entfernt – mit Mitteln, die der Maschinenhersteller freigibt, denn manche Lösungsmittel greifen Dichtungen und Lacke an. Dann folgt der Vergleich mit der Zustandsaufnahme: Korrosionsspuren, spröde Schläuche, Marken an Lagern? Was gefunden wird, kommt auf die Instandsetzungsliste, bevor Strom auf die Anlage geht.

Betriebsstoffe, Elektrik, Steuerung

Konservierungsöl wird gegen Betriebsöl getauscht, Filter erneuert, Kühlkreise befüllt und entlüftet, Pneumatik auf Dichtheit geprüft. Die Elektrofachkraft prüft Isolationswerte und Schutzmaßnahmen, bevor eingeschaltet wird – nach Monaten in feuchter Umgebung keine Formalität. Die Steuerung bekommt eine neue Pufferbatterie, die gesicherten Parameter werden zurückgespielt, die Software auf den dokumentierten Stand gebracht. Wo der Hersteller die Steuerung in Betrieb nehmen soll, wird er jetzt eingebunden – bei den Lagerautomaten in Rodgau haben wir Mechanik und Elektrik montiert und ausgerichtet, der Hersteller übernahm Sensoreinstellung, Teachen der Höhen, Softwareupdate und Endabnahme.

Die Prüfung vor der Wiederinbetriebnahme

Eine Maschine, die nach der Einlagerung an einem neuen Standort montiert wird, muss vor der ersten Verwendung geprüft werden – die Betriebssicherheitsverordnung verlangt das für Arbeitsmittel, deren Sicherheit von den Montagebedingungen abhängt, und die Technische Regel TRBS 1201 (Prüfungen von Arbeitsmitteln) beschreibt, wie diese Prüfung aussieht und was aufgezeichnet wird. Für eine Maschine, die am alten Standort stehen geblieben ist, gilt: Längere Nichtbenutzung kann die Sicherheit beeinflussen, und Ihre Gefährdungsbeurteilung legt fest, ob und in welchem Umfang vor dem Anfahren geprüft wird. Für Sie heißt das in beiden Fällen: Sehen Sie im Prüfbuch nach, ob während der Lagerung eine wiederkehrende Prüffrist abgelaufen ist, und holen Sie die Prüfung vor der Freigabe nach. Welche Fristen gelten und wer prüfen darf, fasst unser Ratgeber Prüfpflichten für Anlagenbetreiber zusammen. Dieser Ratgeber ersetzt keine Rechtsberatung; befähigte Person und Sicherheitsfachkraft legen den Prüfumfang fest.

Probelauf, Lastlauf, Freigabe

Erst läuft die Maschine ohne Last: Achsen einzeln verfahren, Endschalter und Not-Halt prüfen, Geräusche, Temperaturen, Leckagen beobachten. Dann folgt der Lastlauf in Stufen bis zur Nennleistung. Erst danach wird die Maschine freigegeben – mit Unterschrift, Prüfnachweis und aktualisiertem Prüfbuch. Die Gewährleistung des Herstellers kann an seine Beteiligung geknüpft sein; klären Sie das vor der Stilllegung, nicht beim Anfahren.

So läuft das bei uns im Rhein-Main-Gebiet

Im Rhein-Main-Gebiet begegnet uns die Konservierung von Maschinen in drei Zusammenhängen: beim Maschinenumzug, wenn zwischen Ausbau in Frankfurt oder Offenbach und Aufbau in Hanau oder Darmstadt Wochen liegen; bei Betrieben, die eine Linie pausieren; und beim Verkauf von Bestandsanlagen, die vorführbar bleiben sollen.

Unser Ablauf beginnt mit einer Ortsbegehung, bei der wir Anlass und realistische Lagerdauer, die Betriebsanleitung und den Lagerort mit seinem Klima klären. Daraus entsteht ein Konservierungsplan mit Schnittstellen: Wer schaltet frei, wer sichert die Steuerungsdaten, wer entnimmt Kältemittel oder Gefahrstoffe, wer verpackt, wer kontrolliert. Was wir an Maschinenumzug – abbauen, umsetzen, anfahren leisten, steht auf unserer Leistungsseite; die Konservierung überbrückt darin die Zeit zwischen Abbau und Anfahren.

In unserer Werkstatt in Rodgau werden Bauteile zwischengelagert, gereinigt, konserviert oder für den Verkauf aufbereitet, und dort fertigen wir Transportgestelle für Baugruppen ohne Standfläche. Die kurzen Wege nach Frankfurt, Offenbach, Hanau, Darmstadt und Aschaffenburg machen es möglich, Kontrollgänge zu übernehmen und bei der Wiederinbetriebnahme mit demselben Team anzutreten, das die Maschine konserviert hat. Für die Maschinenlagerung im Rhein-Main-Gebiet heißt das: ein Ansprechpartner von der Stilllegung bis zum Lastlauf.

So machen wir das in der Praxis

Vier Einsätze aus unserem Auftragstagebuch zeigen die Bandbreite – von der dokumentierten Zerlegung über die Transportkonservierung bis zur Stilllegung mit Verwertung.

Sechs Lagerautomaten: zerlegen, dokumentieren, wieder in Geometrie bringen

Aus einem Frankfurter Bürohochhaus in Flughafennähe demontierten wir sechs Lagerautomaten und bauten sie in Rodgau wieder auf. Drei Innentüren gaben das Maximalmaß jedes Bauteils vor, das Parkett musste erhalten bleiben – kein Maschineneinsatz, nur Rollbretter. Die Anlagen wurden leergeräumt, in transportfähige Einzelteile zerlegt, jedes Teil dokumentiert, beschriftet, fotografiert und in Container verladen; sechs Monteure waren bei der Verladung im Einsatz. Beim Wiederaufbau wurden Zahnstangen, Führungen und Wellen vermessen und nivelliert, bevor die Sensorik kam; der Hersteller übernahm Sensoreinstellung, Teachen, Softwareupdate und Endabnahme. Für die Konservierung ist das das Lehrbeispiel: Eine zerlegte Anlage ist nur so viel wert wie die Teileliste, mit der sie zusammengesetzt wird.

Spritzgussmaschine: Transportkonservierung für den Ozean

Beim Relocation of an injection molding machine ging es um Tonnage: Die schwerste Einzelkomponente, eine bewegliche Platte, wog rund 95 Tonnen, insgesamt waren rund 500 Tonnen zu bewegen. Sechs Monteure arbeiteten an drei Wochenenden in einer laufenden Produktionshalle, in der die übrigen Spritzgussmaschinen weder gestört noch beim Rüsten behindert werden durften; für die schwersten Komponenten kamen zusätzliche Hebemittel eines Partners dazu. Nach der Demontage packten Verpackungsspezialisten die Teile für den Übersee-Transport in Holzkisten und Container – der Wiederaufbau lag beim Kunden. Die Schnittstelle: Wer demontiert, legt fest, was geschützt werden muss; wer verpackt, setzt es um; wer aufbaut, braucht beides dokumentiert.

Roboter in Fulda: stilllegen, ohne die Linie zu stoppen

In einer Bäckerei bei Fulda bauten wir einen rund 600 Kilogramm schweren Industrieroboter mit dem Minikran aus – als Ganzes, aus einer Zelle zwischen laufenden Förderbändern, unbeschädigt für die weitere Verwendung. Bevor der Kran anrückte, trennten unsere Mechatroniker alle Zuleitungen und überbrückten das Bus-System, damit die übrige Anlage weiterlief. Der Ausbau dauerte einen Tag; im Einsatz waren ein Verantwortlicher für die Hebearbeiten, ein Kranfahrer und zwei Mechatroniker, durchgehend mit Haarnetz und Mundschutz. Für die Stilllegung ist das der Kern: Medien einzeln trennen, Nachbaranlagen schützen, Zustand sichern.

Paternoster in Rodgau: Stilllegung mit Verwertung als Ziel

Nicht jede Stilllegung endet in der Konservierung. Bei einem Betrieb in Rodgau bauten wir einen veralteten Paternoster ab: Stromversorgung abgeschaltet und zurückgebaut, Anlage zerlegt, Seitenteile mit Stapler und Rundschlingen abgelegt und auf Rollbrettern aus der Halle gebracht, Wertstoffe getrennt in Container und Big Packs. Ist die Verwertung das Ziel, zählen statt Konservierung Trennung und Nachweise – siehe unseren Ratgeber zur industrial dismantling.

Steht bei Ihnen eine Maschine vor einer Pause, einem Umzug oder einem Verkauf? Dann sprechen Sie uns an – eine Ortsbegehung mit der Betriebsanleitung in der Hand klärt meist in einer Stunde, welche Konservierungstiefe Ihre Anlage braucht und wo sie die Zeit am besten übersteht.

Kran hebt eine Transportkiste mit Maschinenteilen beim Maschinenumzug der Spritzgussmaschine
Transportkonservierung für den weiten Weg: Eine Spritzgussmaschine verlässt in Holzkisten und Containern das Land – verpackt für Klima, Salz und Wochen unterwegs.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Schreiben Sie Stilllegung, Konservierung, Lagerung und Wiederinbetriebnahme als eigene Positionen in die Leistungsbeschreibung – mit Konservierungstiefe, Lagerdauer, Kontrollgängen und Protokoll. Ein Angebot „Demontage und Einlagerung“ ohne Konservierungsplan erzeugt den Nachtrag beim Anfahren. Klären Sie bei Verkauf und Kauf vertraglich, in welchem Konservierungszustand die Maschine übergeben wird und wer die Anlagenakte liefert.

Für Planer: Planen Sie bei Umzug oder Umstrukturierung die Zwischenzeit mit: Wo steht die Maschine, wie lange, bei welchem Klima, auf welchem Boden? Legen Sie Lagerflächen mit Tragfähigkeit und Zugang fest und sehen Sie am neuen Aufstellort Prüfung und Probelauf im Terminplan vor – nicht nur den Einbringtag.

Für Projektleiter und Bauleiter: Als Projektleiter halten Sie das Konservierungsprotokoll als Übergabedokument zwischen Demontage-, Lager- und Montagephase – der rote Faden, wenn Teams und Monate wechseln. Als Bauleiter geben Sie Freischaltung und Freimeldung frei, kontrollieren Kennzeichnung und Verpackung vor dem Abtransport und lassen bei der Wiederinbetriebnahme erst prüfen, dann anfahren.

Für Instandhaltungsleiter: Sie kennen die Maschine – ihre Betriebsstoffe, ihre Steuerung, ihre Macken. Sichern Sie Parameter und Softwarestände vor der Freischaltung, legen Sie mit der Betriebsanleitung fest, was entleert und was befüllt wird, führen Sie das Prüfbuch während der Lagerung weiter und planen Sie Kontrollgänge wie Wartungstermine.

Für Betriebs- und Werksleiter: Entscheiden Sie bei einer Produktionspause früh, ob die Maschine wirklich wieder anläuft – und wenn ja, geben Sie die Konservierung frei, solange die Maschine noch warm und sauber ist. Eine Anlage, die „nur mal ein paar Monate“ steht, kostet beim Anfahren mehr als die gesparte Konservierung. Und legen Sie fest, wer dafür sorgt, dass die stillgelegte Maschine nicht zur Abstellfläche wird.

Für Hersteller und Anlagenbauer, die einen Montagepartner suchen: Wenn Ihre Maschine vor der Auslieferung zwischengelagert oder nach einem Rückkauf aufbereitet werden muss, brauchen Sie einen Partner, der nach Ihrer Betriebsanleitung konserviert, dokumentiert und bei der Wiederinbetriebnahme die mechanische Basis so übergibt, dass Ihre Software den Schlusspunkt setzen kann – wie bei den Lagerautomaten in Rodgau.

Konservierungs-Checkliste zum Anfordern

Die Konservierungs-Checkliste fasst auf zwei Seiten zusammen, was von der Stilllegung bis zur Wiederinbetriebnahme abzuhaken ist – von Anlass und Lagerdauer über Freischaltung, Reinigung, Betriebsstoffe, Korrosionsschutz, Steuerung, Verpackung und Lagerbedingungen bis zu Kontrollgängen, Entkonservierung, Prüfung, Probelauf und Freigabe. Sie hilft Instandhaltungsleitern als Arbeitsliste und Einkäufern als Grundlage der Leistungsbeschreibung. Fordern Sie die Checkliste über unser Kontaktformular an – Stichwort „Konservierungs-Checkliste“.

Why Omega Mounting?

Omega Mounting legt von Rodgau bei Frankfurt aus Maschinen und Anlagen still, konserviert sie, lagert Bauteile zwischen und nimmt sie wieder in Betrieb – mit Mechatronikern, die eine Maschine verstehen, bevor sie sie einmotten, mit eigener Hebetechnik vom Minikran bis zur Schwerlastrolle und mit einer Werkstatt für Transportgestelle und Aufbereitung. Die verlinkten Einsätze zeigen, was dazugehört: Zuleitungen einzeln trennen wie in Fulda, jedes Teil dokumentieren wie in Frankfurt, für den Ozean verpacken wie bei der Spritzgussmaschine. Über unsere 24-Stunden-Hotline erreichen Sie uns auch, wenn eine Maschine kurzfristig aus der Produktion muss. Für Sie heißt das: ein Ansprechpartner von der Freischaltung bis zum Lastlauf, kurze Wege im Rhein-Main-Gebiet – und eine Wiederinbetriebnahme, die mit dem Konservierungsprotokoll beginnt statt mit der Fehlersuche.

Conclusion

Eine Maschine zu konservieren ist keine Frage des richtigen Öls, sondern der richtigen Reihenfolge: Anlass und Lagerdauer festlegen, freischalten und Medien trennen, reinigen, Betriebsstoffe nach Herstellerangabe entleeren oder befüllen, blanke Flächen und Steuerung schützen, mit Trockenmittel verpacken, am richtigen Ort lagern und kontrollieren – und prüfen, bevor angefahren wird. Wer das in den ersten Tagen der Stilllegung tut, bekommt nach Monaten oder Jahren eine Maschine zurück, die läuft wie vorher; wer es auslässt, bekommt eine Instandsetzung. Schicken Sie uns Maschinentyp, Betriebsanleitung, geplante Lagerdauer und ein paar Fotos vom Lagerort – wir melden uns mit einer ehrlichen Einschätzung, welche Konservierungstiefe Ihre Anlage braucht.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Tell us briefly what it is about – we will come back to you with an honest assessment.

100% free and without obligation

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Frequently asked questions

Die Stilllegung nimmt die Maschine aus dem Betrieb: freischalten, Medien trennen, Energien abbauen, kennzeichnen. Die Konservierung schützt sie anschließend vor Korrosion, Feuchte und Alterung: reinigen, entleeren oder befüllen, Korrosionsschutz, Verpackung. Die Einlagerung ist die Zeit am Lagerort mit Kontrollgängen. Wer eine Maschine einmotten will, braucht alle drei Schritte – eine Stilllegung ohne Konservierung ist der häufigste Fehler.

So lange, wie Konservierungstiefe, Lagerort und Kontrollgänge zusammenpassen – eine Transportkonservierung trägt Wochen, eine Langzeitkonservierung mit Sperrschichtverpackung in einer geeigneten Halle Jahre. Die Grenze setzen Dichtungen, Schläuche und Elektronik, die auch ohne Betrieb altern. Verlängert sich die Lagerdauer, wird die Konservierung beim nächsten Kontrollgang nachgerüstet, nicht erst bei der Wiederinbetriebnahme.

Das entscheidet die Betriebsanleitung Ihrer Maschine. Viele Hersteller empfehlen, Hydrauliksysteme gefüllt zu lassen oder mit einem Konservierungsöl zu befüllen, damit Dichtungen nicht austrocknen. Kühlschmierstoff und Prozesswasser werden dagegen immer abgelassen, weil sie umkippen und korrodieren. Was getan wurde, gehört ins Konservierungsprotokoll – sonst wird beim Anfahren sicherheitshalber alles gewechselt.

Ein Container ist nur mit Sperrschichtverpackung, Trockenmittel und regelmäßigen Kontrollen für kurze Dauer geeignet, weil Temperaturwechsel darin Kondenswasser erzeugen. Ein Außenlager unter Plane ist für Maschinen ungeeignet – auch vorübergehend: Die Plane hält Regen ab und Feuchte drin, UV und Temperaturwechsel tun den Rest. Der richtige Lagerort ist eine trockene, möglichst temperaturstabile Halle.

Vor der Freischaltung werden Parameter, Programme und Softwarestände gesichert und der Ablageort dokumentiert, denn die Pufferbatterie einer Steuerung hält Daten nur begrenzt. Der Schaltschrank bleibt trocken, Batterien werden dokumentiert oder nach Herstellerangabe ausgebaut. Bei der Wiederinbetriebnahme kommt eine neue Batterie hinein, die Daten werden zurückgespielt – und der Hersteller wird eingebunden, wo er die Steuerung in Betrieb nehmen soll.

Wird die Maschine am neuen Standort montiert, ist vor der ersten Verwendung eine Prüfung nötig, weil ihre Sicherheit von den Montagebedingungen abhängt; Betriebssicherheitsverordnung und TRBS 1201 regeln das. Bleibt sie am alten Standort, legt Ihre Gefährdungsbeurteilung fest, ob und wie nach längerer Nichtbenutzung geprüft wird. In jedem Fall prüfen Sie, ob während der Lagerung eine wiederkehrende Prüffrist abgelaufen ist, und holen die Prüfung vor der Freigabe nach. Dieser Ratgeber ersetzt keine Rechtsberatung.

Ja, die Reihenfolge – stilllegen, reinigen, Betriebsstoffe regeln, Korrosionsschutz, Elektrik sichern, verpacken, kontrollieren, prüfen – ist in allen Branchen dieselbe; die Gewichte verschieben sich. In der Fördertechnik dominieren Antriebe, Ketten und Schienen, im Lebensmittelbetrieb kommt die hygienische Reinigung vor jeder Konservierung, bei Netzersatzanlagen und Kältetechnik gehen Kraftstoff, Kältemittel und Batterien zuerst an die Fachgewerke.

Omega Mounting legt von Rodgau aus Maschinen in Frankfurt, Offenbach, Hanau, Darmstadt, Aschaffenburg und im gesamten Rhein-Main-Gebiet still, konserviert sie nach Herstellerangabe, lagert Bauteile in der eigenen Werkstatt zwischen und übernimmt Kontrollgänge und Wiederinbetriebnahme. Hebetechnik, Transportgestelle und Dokumentation kommen aus einer Hand; Ihre Elektrofachkraft und die Fachgewerke binden wir in den Konservierungsplan ein.

Über eine kurze Anfrage mit drei Angaben: Maschinentyp mit Betriebsanleitung, Anlass und geplante Lagerdauer sowie Fotos vom Aufstellort und vom vorgesehenen Lagerort. Wir vereinbaren eine Ortsbegehung, klären Freischaltung, Betriebsstoffe, Steuerungsdaten und Lagerbedingungen vor Ort und schicken Ihnen eine schriftliche Einschätzung mit Konservierungstiefe, Kontrollplan und den Schnittstellen zu Ihren Fachgewerken. Ansprechpartner ist Tobias Schott – erreichbar über unser Kontaktformular.
