Spinnenkran oder Autokran: welches Hebeverfahren bei der Einbringung

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Spinnenkran-Ausbringung aus dem Keller eines Datacenters in Raunheim
Zwei Verfahren in einem Bild: Der Spinnenkran, der innen gearbeitet hat, hängt am Turmdrehkran, der ihn nach außen holt.

Ob Spinnenkran oder Autokran, Portalkran, Schwerlastrollen oder Verschubbahn – das Hebeverfahren folgt aus fünf Fragen: Wie schwer ist die Last, wie viel Platz ist am Weg, was trägt der Boden, wie hoch und wie weit muss sie, und wie fertig ist das Gebäude am Einbringtag?

Als Planer legen Sie Öffnungen, Wege und Flächen fest, lange bevor jemand weiß, mit welchem Gerät die Anlage hineinkommt. Als Projektleiter bekommen Sie Angebote, in denen einmal ein Autokran, einmal ein Minikran und einmal „Verschub“ steht – und sollen die Frage „Spinnenkran oder Autokran für die Einbringung?“ für Ihr Gebäude beantworten.

Die Verfahren sind nicht austauschbar. Ein Autokran braucht eine tragfähige Kranstellfläche und verliert mit jedem Meter Ausladung Traglast. Ein Spinnenkran passt durch Türlichten, hebt aber nur, was Abstützung und Traglasttabelle hergeben. Eine Verschubbahn bewegt 50 Tonnen ins geschlossene Gebäude, aber nur waagerecht und nur millimetergenau nivelliert.

Dieser Ratgeber erklärt die Einsatzgrenzen der gängigen Hebeverfahren bei der Einbringung, zeigt, wie wir sie kombinieren, und gibt Ihnen eine Entscheidungsmatrix an die Hand. Die Beispiele stammen aus Rechenzentren in Frankfurt und Raunheim, einer Lackieranlage in Offenbach und einer Bäckerei bei Fulda. Er vertieft unseren Ratgeber zum Ablauf des Einbringtags von T-4 Wochen bis T+1.

Das Wichtigste in Kürze

Was ist ein Hebeverfahren bei der Einbringung?

Ein Hebeverfahren bei der Einbringung ist die Kombination aus Hebezeug, Anschlagtechnik und Bewegungsweg, mit der eine schwere Anlage vom Lieferfahrzeug an ihre Aufstellposition gebracht wird – etwa ein Autokran mit Kettengehänge über die Fassade oder eine Verschubbahn mit Hydraulikzylindern durch die Tür.

Der Begriff umfasst mehr als das Gerät: ob die Last angehoben oder nur waagerecht bewegt wird, wo das Hebezeug steht und was es dabei belastet, mit welchen Anschlagmitteln die Last angeschlagen wird und wer sie als Anschläger und Einweiser führt. Zwei Einbringungen mit demselben Kran sind unterschiedliche Verfahren, wenn die eine über eine Verbauwand in eine Grube schwenkt und die andere senkrecht durch einen Schacht hebt.

Die Einordnung in das Gesamtbild – vom Begriff Lift & Shift über die Rollen bis zur Dokumentation – finden Sie in unserer Übersicht zum Lift & Shift schwerer Anlagen. Mehr dazu im Ratgeber Lift & Shift: was der Begriff bedeutet.

Welche fünf Fragen entscheiden über das Hebeverfahren?

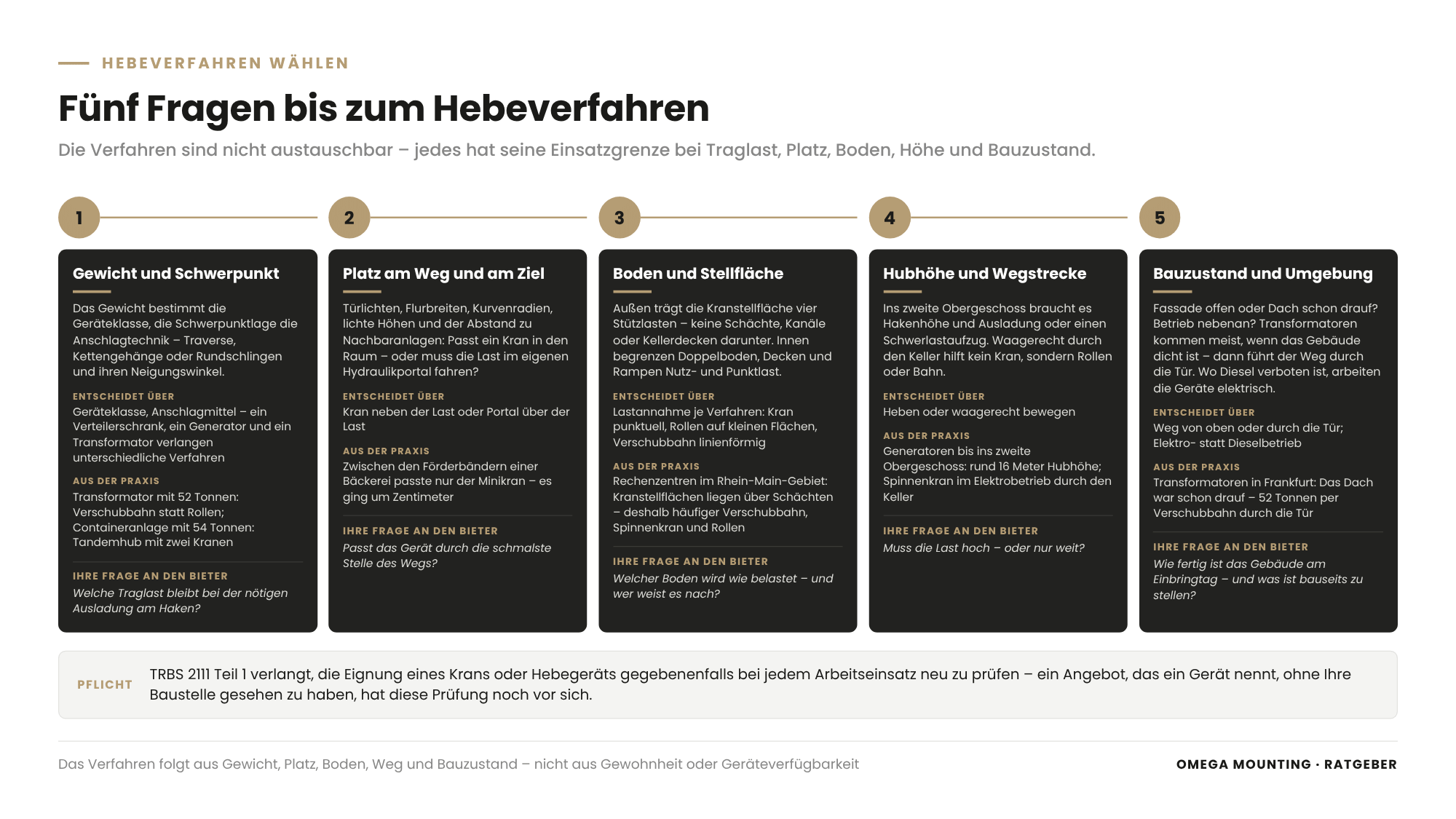

Erklärgrafik: Spinnenkran oder Autokran Einbringung – die fünf Fragen zur Wahl des Hebeverfahrens: Gewicht und Schwerpunkt, Platz, Boden und Stellfläche, Hubhöhe und Weg, Bauzustand
Gewicht, Platz, Boden, Weg und Bauzustand – fünf Fragen führen zum Hebeverfahren, nicht die Gewohnheit oder das gerade freie Gerät. Grafik: Omega Mounting

Über das Hebeverfahren entscheiden das Gewicht der Last mit ihrer Schwerpunktlage, der verfügbare Platz am Einbringweg und am Zielort, die Tragfähigkeit von Boden und Kranstellfläche, die nötige Hakenhöhe und Wegstrecke sowie der Bauzustand und die Umgebung am Einbringtag.

Die fünf Fragen sind die praktische Form einer Pflicht: Die Technische Regel für Betriebssicherheit TRBS 2111 Teil 1 (mobile Arbeitsmittel) verlangt, die Eignung eines Krans oder Hebegeräts gegebenenfalls bei jedem einzelnen Arbeitseinsatz neu zu prüfen – ausdrücklich an wechselnden Einsatzorten. Für Sie heißt das: Ein Angebot, das ein Gerät nennt, ohne Ihre Baustelle gesehen zu haben, hat diese Prüfung noch vor sich.

1. Gewicht und Schwerpunkt

Das Gewicht bestimmt die Geräteklasse, die Schwerpunktlage die Anschlagtechnik – Traverse, Kettengehänge oder Rundschlingen und deren Neigungswinkel. Ein Verteilerschrank im Tonnenbereich, ein Generator mit 20 Tonnen, eine Containeranlage mit 54 Tonnen und ein Transformator mit 52 Tonnen verlangen unterschiedliche Verfahren – nicht nur größere Geräte.

2. Platz am Weg und am Ziel

Türlichten, Flurbreiten, Kurvenradien, lichte Höhen und der Abstand zu Nachbaranlagen entscheiden, ob überhaupt ein Kran in den Raum passt oder ob die Last in ihrem eigenen Hydraulikportal verfahren werden muss. Zwischen Förderbändern in einer Bäckerei ging es um Zentimeter; ein größerer Kran hätte schlicht nicht zwischen die Produktionsanlagen gepasst.

3. Boden und Stellfläche

Ein Autokran bringt seine Stützlast über Abstützplatten auf vier Punkte – die Bodenpressung darunter dürfen keine Schächte, Kanäle oder Kellerdecken aufnehmen müssen. Im Gebäude begrenzen Doppelböden, Decken und Rampen die zulässige Nutzlast und Punktlast. Jedes Verfahren verteilt die Last anders: der Kran punktuell, Rollen auf kleine Aufstandsflächen, die Verschubbahn linienförmig über unterbaute Schienenelemente – der Tragwerksplaner braucht für jedes eine eigene Lastannahme.

4. Hubhöhe und Wegstrecke

Muss die Last ins zweite Obergeschoss – bei Generatoren typisch rund 16 Meter Hubhöhe –, braucht es einen Kran mit entsprechender Hakenhöhe und Ausladung oder einen Schwerlastaufzug mit passender Aufzugstragkraft. Muss sie waagerecht durch ein Kellergeschoss, hilft kein Kran, sondern Rollen oder eine Bahn.

5. Bauzustand und Umgebung

Ist die Fassade noch offen, ist das Dach schon drauf, läuft der Betrieb nebenan? Transformatoren kommen in der Regel erst, wenn das Gebäude dicht ist – dann führt der Weg durch die Tür. Wo keine Verbrennungsmotoren laufen dürfen, müssen Spinnenkran und Hebegeräte elektrisch arbeiten.

Tandemhub mit zwei Kranen: Containerlösung einer Netzersatzanlage über dem Gebäude
Tandemhub: Wenn eine Containeranlage zu schwer für einen Kran ist, heben zwei – und eine Person kommandiert.

Wann ist der Autokran das richtige Verfahren?

Der Autokran ist das richtige Verfahren, wenn außen eine tragfähige Kranstellfläche in Reichweite der Aufstellposition vorhanden ist, die Last bei der nötigen Ausladung noch innerhalb der Traglasttabelle liegt und die Einbringöffnung – Fassade, Dach, Schacht oder Grube – von oben oder von der Seite zugänglich ist.

Einsatzgrenzen des Autokrans

Tandemhub: zwei Krane, eine Last

Reicht ein Kran nicht – etwa für eine Netzersatzanlage im Container mit 54 Tonnen bis ins zweite Obergeschoss –, heben zwei Krane gemeinsam. Beim Tandemhub ist die Lastverteilung auf beide Maschinen im Hubplan festgelegt, beide Kranführer bewegen synchron, und genau eine Person – die verantwortliche Person für Hebearbeiten (Lifting Supervisor) – gibt die Kommandos. Zwei Autokrane mit je 650 Tonnen Tragfähigkeit haben wir für eine solche Containeranlage im Tandem gefahren.

Steht auf der Baustelle ohnehin ein Turmdrehkran, kann er Lasten senkrecht durch Schächte heben, ohne dass ein Autokran anfahren muss – seine Traglast an der Spitze ist begrenzt, für Minikrane, Kühlgeräte oder Baugruppen aber oft ausreichend.

Wann passt bei der Einbringung ein Spinnenkran oder Minikran?

Ein Spinnenkran oder Minikran passt bei der Einbringung, wenn die Last im Gebäude angehoben werden muss, ein Autokran nicht an die Position kommt, Türlichten und Flure das Gerät durchlassen, Boden und Decke die Abstützkräfte tragen und die Traglast des Krans bei der nötigen Ausladung ausreicht.

Ein Spinnenkran ist ein kompakter Raupenkran mit vier ausklappbaren Abstützungen – daher der Name – und einem Teleskopausleger. Minikrane sind die Klasse darunter: noch kompakter, oft für Lasten im Bereich einiger hundert Kilogramm bis weniger Tonnen.

Stärken

Einsatzgrenzen

Bei der Demontage eines rund 600 Kilogramm schweren Industrieroboters in einer Bäckerei bei Fulda war der Minikran das einzige Gerät, das durch die Tore und zwischen die Förderbänder passte. Angeschlagen mit geprüften Rundschlingen, auf den Schwerpunkt austariert und zentimeterweise über die Anlage geführt – von einem Team aus verantwortlicher Person für Hebearbeiten, Kranführer und zwei Mechatronikern an einem Tag.

Portalkran und selbst gefertigtes Schienensystem vor dem Lüfter der Lackieranlage
Mobiler Portalkran über einem vor Ort geschweißten Schienensystem – die Motor-Lüfter-Einheit fährt wie auf einer Eisenbahn aus der Anlage.

Wann ist ein Portalkran oder Hubgestell die bessere Wahl?

Ein mobiler Portalkran oder ein Hubgestell ist die bessere Wahl, wenn die Last im Innenraum senkrecht angehoben und über kurze Strecken verfahren werden muss, kein Kran neben die Last passt und die lichte Höhe begrenzt ist – etwa beim Aufstellen von Schränken in Reihen oder beim Tausch eines Bauteils tief in einer Anlage.

Ein mobiler Portalkran ist ein Rahmen aus zwei Stützen und einem Querträger, der auf Rollen über die Last gefahren wird; darin hängt ein Kettenzug oder eine Laufkatze. Ein Hubgestell ist die leichtere, vor Ort zusammengesetzte Variante – zum Beispiel aus Aluminiumtraversen mit Kettenzug; die Last hängt daran an Rundschlingen oder einer Hubtraverse.

Stärken

Einsatzgrenzen

Portalkran plus Schiene: Bauteiltausch im Bestand

In einer Lackieranlage im Raum Offenbach steckte eine Motor-Lüfter-Einheit so tief in der Anlage, dass kein Kran herankam. Die Lösung war eine vor Ort geschweißte Schiene, auf der die Einheit herausgefahren wurde, und ein Portalkran, der sie zur Revision abhob – wie das im Wochenendstillstand ablief, steht im Praxisteil.

Wann kommen Schwerlastrollen, Hydraulikportale und Verschubbahn zum Einsatz?

Schwerlastrollen, Hydraulikportale und Verschubbahnen kommen zum Einsatz, wenn die Last im Gebäude waagerecht bewegt werden muss und kein Kran mehr an die Position kommt – Rollen für mittlere Lasten auf ebenem Boden, Hydraulikportale zum Anheben und Absetzen ohne Kran, die Verschubbahn für Lasten in der Größenordnung von 50 Tonnen und mehr ins geschlossene Gebäude.

Schwerlastrollen (Panzerrollen)

Schwerlastrollen – auf der Baustelle Panzerrollen genannt – sind kompakte Schwerlastfahrwerke mit Lenk- oder Festrollen, die unter die Last gesetzt werden. Die Last wird mit Hydraulikzylindern angehoben, auf die Rollen abgesetzt und mit Zugmaschine, Seilwinde oder von Hand verfahren. Stärken: einfach, schnell, flexibel im Bestandsgebäude. Grenzen: kleine Aufstandsflächen bringen hohe Punktlasten auf den Boden, Schwellen und Fugen müssen überbrückt werden, Steigungen sind kritisch, und die Last muss sauber unterbaut werden können.

Hydraulikportale und Hubböcke

Ein Hydraulikportal besteht aus vier Hubzylindern auf Fahrwerken, die durch Träger verbunden werden; die Last wird dazwischen hydraulisch angehoben und abgesenkt. Hubböcke heben an Ort und Stelle an – etwa um eine Bahn unter der Last zu entfernen oder eine Maschine auf Schwingungsdämpfer zu setzen. Beide ersetzen den Kran dort, wo keiner steht.

Verschubbahn (Hydraulikverschub)

Eine Verschubbahn ist ein hydraulisches Schienensystem, das schwere Lasten waagerecht bewegt, ohne sie anzuheben: Schienenelemente werden vom Abladepunkt bis zur Zielposition verlegt, die Last ruht auf Gleitplatten oder Gleitschuhen, und ein Verschubzylinder greift, schiebt ein Stück, setzt zurück, greift neu und schiebt wieder – nach dem Spannerprinzip.

Für zwei Transformatoren mit je 52 Tonnen in einem Rechenzentrum im Raum Frankfurt war das der einzige Weg, weil das Dach bereits drauf war. Die eigentliche Arbeit ist dabei nicht das Schieben, sondern das Nivellieren: Die Bahn muss wegen Gewicht und Höhenunterschieden Element für Element mit Kanthölzern und Lastverteilplatten unterbaut und millimetergenau in Flucht und Höhe ausgerichtet werden. Eine 52-Tonnen-Last, die schief in einen Raum läuft, lässt sich nicht zurechtrücken.

Einsatzgrenzen von Rollen und Bahn

Beide Verfahren arbeiten nur waagerecht; Höhenunterschiede verlangen Rampen oder Unterbau, der Boden muss die Linien- oder Punktlasten tragen, und die Last braucht eine ebene Unterseite oder einen Transportrahmen. Der Verschub ist langsam, dafür jederzeit kontrolliert – nach jedem Takt eine Pause, in der geprüft wird.

Elemente der Verschubbahn mit Hydraulikzylinder vor dem Einschub des Transformators
Ein Element der Verschubbahn – Schiene, Gleitschuh und Hydraulikzylinder schieben 52 Tonnen waagerecht ins Gebäude.

Spinnenkran oder Autokran bei der Einbringung? Die Entscheidungsmatrix

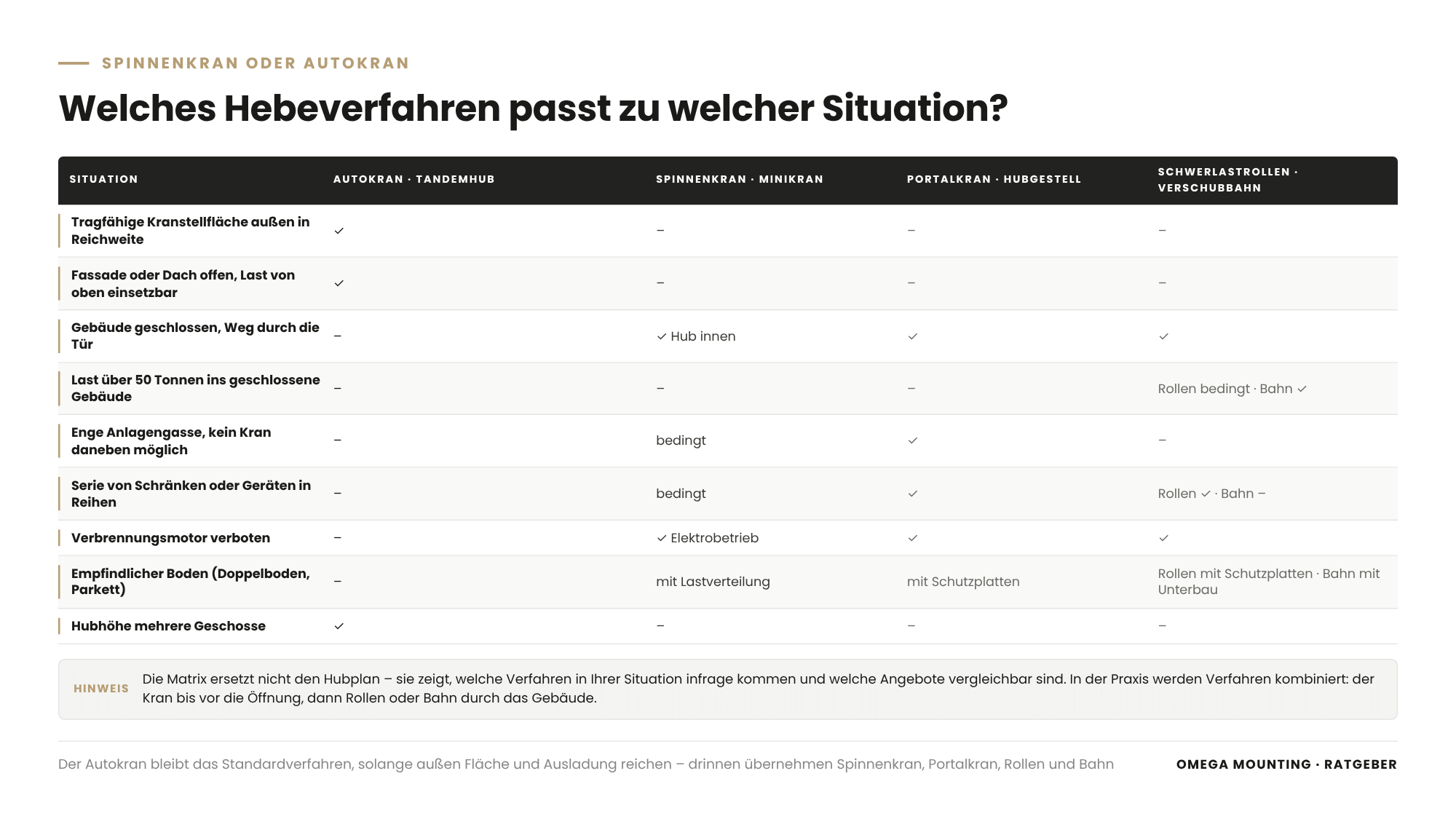

Übersicht: Spinnenkran oder Autokran Einbringung – Entscheidungsmatrix der Hebeverfahren Autokran, Tandemhub, Spinnenkran, Portalkran, Schwerlastrollen und Verschubbahn nach Situation
Die Entscheidungsmatrix ordnet typischen Einbausituationen die Verfahren zu, die in der Praxis am häufigsten passen – oft in Kombination. Grafik: Omega Mounting

Ob Spinnenkran oder Autokran bei der Einbringung passt, zeigt die Entscheidungsmatrix: Sie ordnet den fünf Fragen – Gewicht, Platz, Boden, Weg, Bauzustand – das Verfahren zu, das in der Praxis am häufigsten passt.

SituationAutokranTandemhubSpinnenkran / MinikranPortalkran / HubgestellSchwerlastrollenVerschubbahn
Tragfähige Kranstellfläche außen in Reichweite✓✓––––
Fassade oder Dach offen, Last von oben einsetzbar✓✓––––
Gebäude geschlossen, Weg durch die Tür––✓ (Hub innen)✓✓✓
Last über 50 Tonnen ins geschlossene Gebäude––––bedingt✓
Enge Anlagengasse, kein Kran daneben möglich––bedingt✓––
Serie von Schränken oder Geräten in Reihen––bedingt✓✓–
Verbrennungsmotor verboten––✓ (Elektro)✓✓✓
Empfindlicher Boden (Doppelboden, Parkett)––mit Lastverteilungmit Schutzplattenmit Schutzplattenmit Unterbau
Hubhöhe mehrere Geschosse✓✓––––

Die Matrix ersetzt nicht den Hubplan, zeigt aber, welche Verfahren in Ihrer Situation infrage kommen – und welche Angebote vergleichbar sind.

Wie werden Hebeverfahren kombiniert?

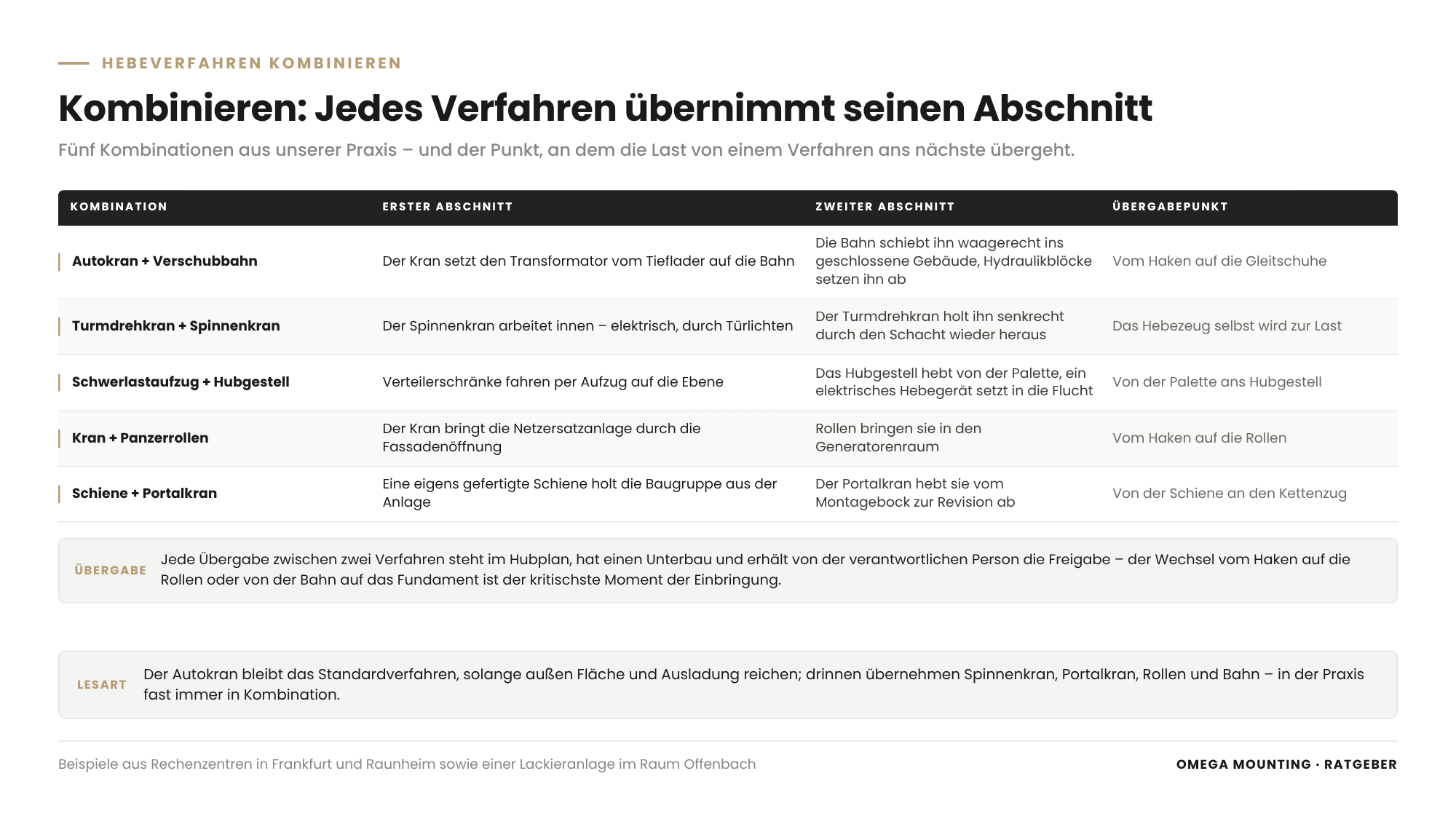

Übersicht: Spinnenkran oder Autokran Einbringung – fünf typische Kombinationen von Hebeverfahren mit erstem und zweitem Abschnitt und dem Übergabepunkt: Autokran und Verschubbahn, Turmdrehkran und Spinnenkran, Schwerlastaufzug und Hubgestell, Kran und Panzerrollen, Schiene und Portalkran
In der Praxis übernimmt jedes Verfahren den Abschnitt, für den es gebaut ist – der Kran bis vor die Öffnung, Rollen oder Bahn durch das Gebäude, Hydraulik zum Absetzen. Die Übergabe zwischen zwei Verfahren ist der kritischste Moment der Einbringung. Grafik: Omega Mounting

Hebeverfahren werden kombiniert, indem jedes Verfahren den Abschnitt übernimmt, für den es gebaut ist: der Kran bis vor die Einbringöffnung, Rollen oder Bahn durch das Gebäude, Hydraulikportal oder Hydraulikzylinder zum Absetzen auf das Fundament.

Typische Kombinationen aus unserer Praxis:

Jede Übergabe zwischen zwei Verfahren steht im Hubplan, hat einen Unterbau und erhält von der verantwortlichen Person die Freigabe – der Wechsel vom Haken auf die Rollen oder von der Bahn auf das Fundament ist der kritischste Moment der Einbringung.

Welche Arbeitsschutzregeln gelten je Verfahren?

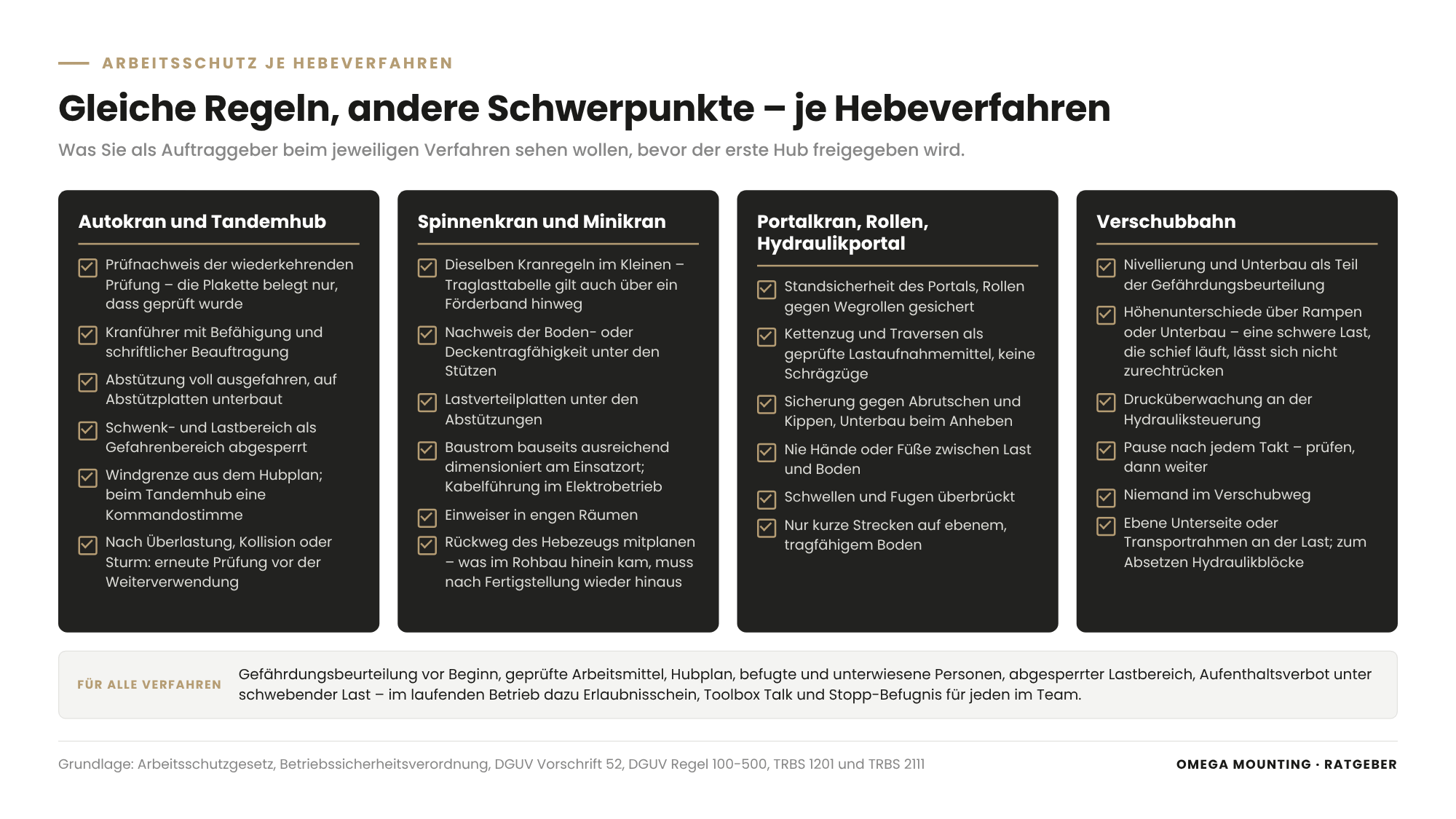

Erklärgrafik: Spinnenkran oder Autokran Einbringung – Arbeitsschutz-Schwerpunkte je Hebeverfahren als Checkliste für Autokran und Tandemhub, Spinnenkran und Minikran, Portalkran, Rollen und Hydraulikportal sowie Verschubbahn
Gefährdungsbeurteilung, geprüfte Arbeitsmittel, Hubplan und abgesperrter Lastbereich gelten für jedes Hebeverfahren – nur die Schwerpunkte verschieben sich mit dem Gerät. Grafik: Omega Mounting

Für alle Hebeverfahren gelten dieselben Grundregeln aus Arbeitsschutzgesetz, Betriebssicherheitsverordnung, DGUV Vorschrift 52 und DGUV Regel 100-500: Gefährdungsbeurteilung vor Beginn, geprüfte Arbeitsmittel, Hubplan, befugte und unterwiesene Personen, abgesperrter Lastbereich, Aufenthaltsverbot unter schwebender Last – nur die Schwerpunkte verschieben sich mit dem Gerät.

Die Anschlagtechnik – Rundschlinge, Kettengehänge, Traverse, Schäkel, Kantenschutz, Neigungswinkel – ist bei allen hebenden Verfahren gleich wichtig. Mehr dazu im Ratgeber Schwere Lasten anschlagen. Die verantwortliche Person für Hebearbeiten, die den Hubplan erstellt und jeden Hub freigibt, ist bei allen Verfahren dieselbe Rolle. Mehr dazu im Ratgeber Verantwortliche Person für Hebearbeiten.

So läuft das bei uns im Rhein-Main-Gebiet

Im Rhein-Main-Gebiet entscheiden knappe Flächen und fertige Gebäude über das Hebeverfahren – deshalb beginnt bei uns jede Verfahrenswahl mit einem Aufmaß vor Ort und nicht mit der Frage, welches Gerät gerade frei ist.

Rechenzentren in Frankfurt, Offenbach und Raunheim stehen in dichter Bebauung; Kranstellflächen liegen über Schächten, Zufahrten sind Wohnstraßen, Gebäude sind beim Eintreffen der schweren Technik oft schon dicht. Hier kommen Verschubbahn, Spinnenkran und Rollen häufiger zum Einsatz als auf der grünen Wiese. In Industriebetrieben in Offenbach, Dietzenbach oder Hanau verlangen enge Anlagengassen und kurze Stillstandsfenster eher Portalkran und Hilfskonstruktionen.

Von Rodgau aus sind wir für das Aufmaß schnell vor Ort, und unsere Werkstatt fertigt kurzfristig Schienen, Unterbauten oder Traversen, wenn das Standardgerät nicht passt.

So machen wir das in der Praxis

Spinnenkran plus Turmdrehkran: zwei Zentimeter zu wenig

With the Ausbringung eines Spinnenkrans aus dem Keller eines Rechenzentrums in Raunheim war das Gerät selbst die Last. Der Kran hatte im Rohbau CRAH-Units auf ihren Sockeln montiert; dann wurde das Gebäude um ihn herum fertig, und im Ausbringungsschacht stand ein Bauaufzug, der nicht demontiert werden durfte. Aufrecht fehlten zwei Zentimeter.

Vier Monteure fuhren den Kran im Elektrobetrieb durch die engen Kellerpassagen, unterbauten die Plattform des Bauaufzugs mit Kanthölzern und schlugen den Kran mit einem verkürzbaren Kettengehänge bewusst schräg an – so brauchte er weniger Platz. Der Turmdrehkran der Baustelle zog ihn langsam durch den Schacht, Einweiser hielten die Sichtverbindung. Ein Tag, kein Schaden. Die Lehre für Planer: Der Rückweg des Hebezeugs gehört in die Planung.

Verschubbahn: 52 Tonnen durch die Tür

Beim Einbringen von zwei Transformatoren mit der Verschubbahn in ein Rechenzentrum in Frankfurt war der Kranhub ins Gebäude ausgeschlossen – das Dach war bereits drauf. Der Mobilkran setzte jeden der 52-Tonnen-Transformatoren direkt vom Tieflader auf die Bahn, die vom Gebäudeeingang bis in die Trafozelle verlegt war. Dann schob der Verschubzylinder im Takt: greifen, schieben, zurücksetzen, neu greifen – gut eine Stunde pro Einheit.

Der schwierigste Teil des Tages war das Unterbauen und Nivellieren der Bahn über Höhenunterschiede und über der Trafogrube. Am Ziel hoben Hydraulikblöcke die Last an, die Schienenelemente wurden entfernt, der Transformator kam auf gestapelte Kanthölzer in der Grube. Zwei Mechaniker und ein Lifting Supervisor, ein Einsatztag, beide Einheiten pünktlich in ihren Zellen.

Portalkran und Schiene: Lüfterlager im Wochenendstillstand

Beim Tausch eines Lüfterlagers in einer Lackieranlage im Raum Offenbach saß die Motor-Lüfter-Einheit mit ihrem rund 1,40 Meter großen Lüfterrad so tief in der Anlage, dass kein Kran und kein Stapler herankam. Am Vorbereitungstag schweißten unsere Monteure ein Schienensystem aus Stahl-Vierkantrohren, auf dem die Einheit wie auf einer Eisenbahn aus der Anlage gefahren wurde; der mobile Portalkran hob sie vom Montagebock.

Lager getauscht, Motor revidiert, Lüfterrad wieder montiert, Einheit zurückgefahren, abgedichtet, von unseren Elektrikern angeschlossen und geprüft – alles im Wochenendstillstand, montags lief die Produktion. Zwei Arbeitstage, davon einer am Wochenende.

Weitere Beispiele für Minikran im Lebensmittelbetrieb und Tandemhub im Rechenzentrum finden Sie in den Berichten zur Roboter-Demontage mit dem Minikran in einer Bäckerei bei Fulda und zum Einbringen von Notstromgeneratoren im Datacenter.

Steht bei Ihnen eine Last vor einer Tür, einem Schacht oder einer Grube, und die Angebote nennen drei verschiedene Geräte? Dann sprechen Sie uns an – ein Aufmaß vor Ort klärt meist in einer Stunde, welches Hebeverfahren passt und welche Angebote vergleichbar sind.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Schreiben Sie im Leistungsverzeichnis nicht das Gerät aus, sondern die Aufgabe – Last, Einbringweg, Zielposition, Bauzustand, Zeitfenster – und lassen Sie das Hebekonzept vom Bieter in den Bieterfragen oder im Bietergespräch begründen. Krangestellung, Lastverteilplatten und Hilfskonstruktionen gehören als eigene Positionen oder in die Schnittstellenliste, sonst kommen sie als Nachtrag. Ein Betrieb, der Verfahren kombinieren und Hilfskonstruktionen selbst fertigen kann, hat am Einbringtag mehr Optionen.

Für Planer: Legen Sie Einbringöffnungen, Einbringwege mit Türlichten und lichten Höhen, Deckenlasten mit Lastannahme für den Transportzustand und Kranstellflächen mit Ausladung, Hakenhöhe und Bodenpressung so fest, dass mindestens zwei Verfahren möglich bleiben – ein Kranweg von außen und ein Bodenweg durch das Gebäude. Planen Sie Rückweg der Hebezeuge, Reserveflächen und Austauschbarkeit gleich mit und stimmen Sie die Montagefolge mit dem Bauablauf ab. Mehr dazu im Ratgeber Einbringung planen: Öffnungen, Deckenlasten, Kranstellflächen.

Für Projektleiter und Bauleiter: Fragen Sie bei jedem Angebot nach dem Verfahren und seinen Annahmen: Welche Kranstellfläche, welche Ausladung, welche Traglast bleibt, welcher Boden wird wie belastet, was ist bauseits zu stellen? Zwei Angebote mit unterschiedlichen Verfahren sind erst vergleichbar, wenn diese Annahmen offenliegen. Als Bauleiter planen Sie das Verfahren im Bauablaufplan ein – Kranstellfläche und Sperrung für den Autokran, Baufeldfreiheit auf dem Einbringweg für Rollen oder Bahn, Baustrom für den Spinnenkran – und erteilen die Hubfreigabe erst, wenn das Baufeld geräumt ist.

Für Instandhaltungsleiter: Beim Bauteiltausch im Bestand entscheidet das Hebeverfahren darüber, wie lange Ihre Anlage steht – ein Portalkran mit Schiene arbeitet im Wochenendstillstand, wo ein Kran gar nicht erst herankommt. Prüfen Sie mit dem Montagebetrieb vorab, welche Verfahren in Ihre Anlagengassen passen, was Ihr Hallenboden oder Doppelboden unter Stützen und Rollen trägt und ob Verbrennungsmotoren in Ihren Räumen zulässig sind. Legen Sie im Wartungsplan fest, welche Hilfskonstruktionen nach der Instandsetzung verbleiben dürfen, damit der nächste Austausch im Wartungsfenster schneller geht.

Für Hersteller und Anlagenbauer, die einen Montagepartner suchen: Ihre Anlage bestimmt mit Gewicht, Schwerpunktlage, Anschlagpunkten und zulässiger Transportlage, welche Verfahren überhaupt infrage kommen – geben Sie diese Angaben vollständig in Ihre Montageunterlagen an der Schnittstelle Werk/Baustelle. Fragen Sie den Montagepartner, welche Verfahren er selbst fährt und welche er zukauft, und ob er Hilfskonstruktionen wie Traversen oder Schienen für Ihre Baugruppen fertigen kann. Ein Partner, der das Verfahren an Ihr Gerät anpasst statt umgekehrt, schützt Ihr Produkt auf dem letzten Meter – bei Serienmontage an jedem Standort gleich.

Entscheidungsbaum Hebeverfahren: zum Anfordern

Der Entscheidungsbaum Hebeverfahren bringt diesen Ratgeber auf eine Seite: Von der ersten Frage „Kommt ein Kran von außen an die Aufstellposition?“ über „Ist das Gebäude am Einbringtag geschlossen?“, „Liegt die Last über rund 50 Tonnen?“ und „Lassen Türen, Böden und Decken einen Minikran zu?“ führt er zu einer Verfahrensempfehlung – Autokran, Tandemhub, Spinnenkran, Portalkran, Schwerlastrollen, Verschubbahn oder einer Kombination.

Auf der Rückseite steht, welche Angaben wir für die Entscheidung brauchen: zur Last, zum Gebäude und zur Fläche. Der Entscheidungsbaum hilft Planern in der Entwurfsphase und Projektleitern beim Angebotsvergleich. Fordern Sie den Entscheidungsbaum Hebeverfahren über unser Kontaktformular an – Stichwort „Entscheidungsbaum Hebeverfahren“.

Why Omega Mounting?

Wir sitzen in Rodgau bei Frankfurt und sind im Rhein-Main-Gebiet kurzfristig für das Aufmaß vor Ort. Die beschriebenen Verfahren haben wir in den verlinkten Einsätzen in Raunheim, Frankfurt, Offenbach und bei Fulda selbst gefahren. Die eigene Werkstatt in Rodgau fertigt Schienen, Unterbauten und Traversen, wenn das Standardgerät nicht passt. Wir stellen die verantwortliche Person für Hebearbeiten, erstellen den Hubplan und sind über unsere 24-Stunden-Hotline auch am Wochenende und nachts erreichbar. Für Sie bedeutet das: ein Ansprechpartner für Verfahrenswahl, Hebetechnik und Montage, kurze Wege von Rodgau nach Frankfurt, Offenbach, Hanau oder Darmstadt – und ein Betrieb, der das Verfahren an Ihr Gebäude anpasst statt umgekehrt.

Conclusion

Spinnenkran oder Autokran, Portalkran oder Verschubbahn – die Frage nach dem Hebeverfahren bei der Einbringung beantwortet nicht das Gerät, sondern das Gebäude: Gewicht, Platz, Boden, Weg und Bauzustand. Der Autokran bleibt das Standardverfahren, solange außen Fläche und Ausladung reichen; drinnen übernehmen Spinnenkran, Portalkran, Rollen und Bahn, oft in Kombination. Wer das früh entscheidet, bekommt vergleichbare Angebote und einen ruhigen Einbringtag. Wenn Sie vor dieser Entscheidung stehen: Schicken Sie uns Grundriss, Gewichtsangabe und Wunschtermin – wir melden uns mit einer ehrlichen Einschätzung, welches Verfahren bei Ihnen trägt.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Tell us briefly what it is about – we will come back to you with an honest assessment.

100% free and without obligation

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Frequently asked questions

Ein Spinnenkran ist bei der Einbringung besser, wenn die Last im Gebäude angehoben werden muss und kein Autokran an die Position kommt – wegen fehlender Kranstellfläche, geschlossener Fassade oder zu großer Ausladung. Er passt durch Türlichten, wendet auf der Stelle und arbeitet elektrisch in geschlossenen Räumen. Seine Grenzen sind Traglast bei Ausladung, Abstützfläche auf Boden oder Decke und die lichte Höhe.

Das hängt von der Ausladung ab, nicht von der Typenbezeichnung. Ein Autokran der 220-Tonnen-Klasse mit 71 Tonnen Ballast und 30 Metern Ausleger hatte bei rund 20 Metern Ausladung noch etwa 28 Tonnen verfügbare Traglast. Entscheidend ist der Wert aus der Traglasttabelle für Ihre Kranstellfläche und Ihre Aufstellposition – er steht im Hubplan.

Eine Verschubbahn ist ein hydraulisches Schienensystem, das schwere Lasten waagerecht bewegt, ohne sie anzuheben: Die Last ruht auf Gleitplatten, ein Verschubzylinder schiebt sie taktweise vor. Man braucht sie, wenn eine sehr schwere Last – etwa ein Transformator mit 52 Tonnen – in ein bereits geschlossenes Gebäude muss, in das kein Kran mehr hineinreicht. Die entscheidende Arbeit ist das Nivellieren der Bahn.

Für mittlere Lasten auf ebenem, tragfähigem Boden ja: Schwerlastrollen sind schneller aufgebaut und flexibler. Bei sehr schweren Lasten werden die Punktlasten unter den Rollen kritisch und die Kontrolle über die Bewegung nimmt ab. Dann ist die Verschubbahn mit unterbauten Schienenelementen und taktweisem, jederzeit stoppbarem Vorschub das sicherere Verfahren.

Ein Autokran bringt Stützlasten punktuell über Abstützplatten auf vier Flächen außen; Schächte und Kanäle darunter sind kritisch. Ein Spinnenkran belastet Doppelboden, Estrich oder Decke punktuell unter seinen Stützen. Rollen erzeugen hohe Punktlasten auf kleinen Flächen, die Verschubbahn verteilt die Last linienförmig über unterbaute Schienenelemente. Welche Nutz- und Punktlasten zulässig sind, klärt der Tragwerksplaner; der Montagebetrieb liefert die Lastannahmen.

In Frankfurt, Offenbach und Raunheim treffen schwere Technik und dichte Bebauung aufeinander: Kranstellflächen sind knapp, Gebäude beim Eintreffen von Transformatoren und Generatoren oft schon geschlossen, Verbrennungsmotoren innen verboten. Deshalb sind neben dem Autokran vor allem Verschubbahn, elektrische Spinnenkrane, Schwerlastrollen und Hubgestelle im Einsatz – häufig kombiniert.

Ja. Ein Minikran holt einen Roboter aus einer Bäckerei, ein Portalkran mit Schiene tauscht ein Lüfterlager in einer Lackieranlage, Rollen bewegen eine Presse im Maschinenbau. Die Kriterien – Gewicht, Platz, Boden, Weg, Bauzustand – sind in jeder Branche dieselben. Hygienevorgaben, Produktionsfenster oder Zutrittsregeln verändern die Rahmenbedingungen, nicht die Logik der Verfahrenswahl.

Für alle Verfahren gelten Gefährdungsbeurteilung nach § 5 Arbeitsschutzgesetz, geprüfte Arbeitsmittel nach Betriebssicherheitsverordnung (Krane mit wiederkehrender Prüfung nach § 14), der Kranbetrieb nach DGUV Vorschrift 52 und der Umgang mit Lastaufnahmemitteln nach DGUV Regel 100-500. Dazu kommen Hubplan, abgesperrter Lastbereich mit Aufenthaltsverbot unter schwebender Last, unterwiesene Personen und eine verantwortliche Person mit Stopp-Befugnis, die jeden Hub freigibt. Das Gerät ändert die Schwerpunkte der Gefährdungsbeurteilung, nicht die Regeln.

Schicken Sie uns über das Kontaktformular drei Angaben: Gewicht und Abmessungen der Last, einen Grundriss oder Fotos von Einbringweg und Zielposition sowie den gewünschten Zeitraum. Wir prüfen, welche Verfahren infrage kommen, kommen für das Aufmaß vor Ort und schicken Ihnen eine schriftliche Einschätzung mit Verfahren, Kranstellfläche oder Bodenweg und den bauseitigen Voraussetzungen. Ihr Ansprechpartner ist Tobias Schott.

en_GBEnglish
