Verantwortliche Person für Hebearbeiten: Wer den Hub verantwortet

Von Tobias Schott  ·  Lesezeit ca. 24 Minuten  ·  Stand: Oktober 2026

Dieseltank hängt am Gehänge des Mobilkrans über der Baustelle des Rechenzentrums
Jeder Hub hat eine Person, die ihn plant, freigibt und verantwortet – hier beim Einheben eines Dieseltanks in Raunheim.

Jeder Hub auf Ihrer Baustelle braucht genau eine Person, die ihn plant, freigibt, führt und jederzeit abbrechen darf – und diese Person muss schriftlich bestellt sein.

Sie kennen die Situation: Der Autokran steht abgestützt auf seiner Kranstellfläche, der Tieflader mit der Anlage rollt an, drei Gewerke warten im Baufeld auf den Moment, in dem die Last schwebt. Und dann stellt sich die Frage, die niemand im Jour fixe beantwortet hat – wer erteilt jetzt eigentlich die Hubfreigabe? Genau in dieser Lücke entstehen die Unfälle, die im Nachhinein alle kommen sahen.

Eine verantwortliche Person für Hebearbeiten schließt diese Lücke. International heißt sie Lifting Appointed Person oder kurz Lifting AP, auf der Baustelle oft Lifting Supervisor. In Deutschland ist sie keine Erfindung angelsächsischer Baustandards, sondern lässt sich sauber aus dem Arbeitsschutzgesetz und der DGUV Vorschrift 1 ableiten.

Dieser Artikel erklärt, was die Rolle umfasst, auf welcher Rechtsgrundlage sie steht, wie sie sich von Kranführer, Anschläger und Einweiser unterscheidet und was in der Bestellung stehen muss – gezeigt an Einsätzen im Rhein-Main-Gebiet.

Das Wichtigste in Kürze

Was ist eine verantwortliche Person für Hebearbeiten?

Eine verantwortliche Person für Hebearbeiten ist eine vom Unternehmer schriftlich beauftragte, fachkundige und zuverlässige Person, die Planung, Freigabe, Durchführung und Abbruch von Hebevorgängen auf einer Baustelle oder in einer Anlage in eigener Verantwortung wahrnimmt.

Der Arbeitgeber trägt die Verantwortung für den Arbeitsschutz. Er kann sie nicht loswerden, aber einzelne Aufgaben auf Personen übertragen, die näher am Geschehen sind – bei Hebearbeiten auf die Person, die Kranhaken, Last und Umgebung gleichzeitig im Blick hat.

Im Sprachgebrauch internationaler Baustellen begegnen Ihnen zwei Begriffe. Die Lifting Appointed Person (AP) verantwortet die Planung und das Gesamtsystem des Hebevorgangs. Der Lifting Supervisor beaufsichtigt die Ausführung vor Ort. Auf vielen Baustellen fallen beide Rollen in einer Person zusammen; auf großen Projekten mit vielen parallelen Hüben werden sie getrennt besetzt. Im deutschen Recht entspricht die Appointed Person der schriftlich bestellten verantwortlichen Person, der Lifting Supervisor dem Aufsichtführenden beim Hebevorgang.

Wichtig: Die verantwortliche Person ersetzt keine andere Rolle – sie führt Kranführer, Anschläger und Einweiser zu einem sicheren Ablauf zusammen.

Woher kommen die Begriffe Lifting AP und Lifting Supervisor?

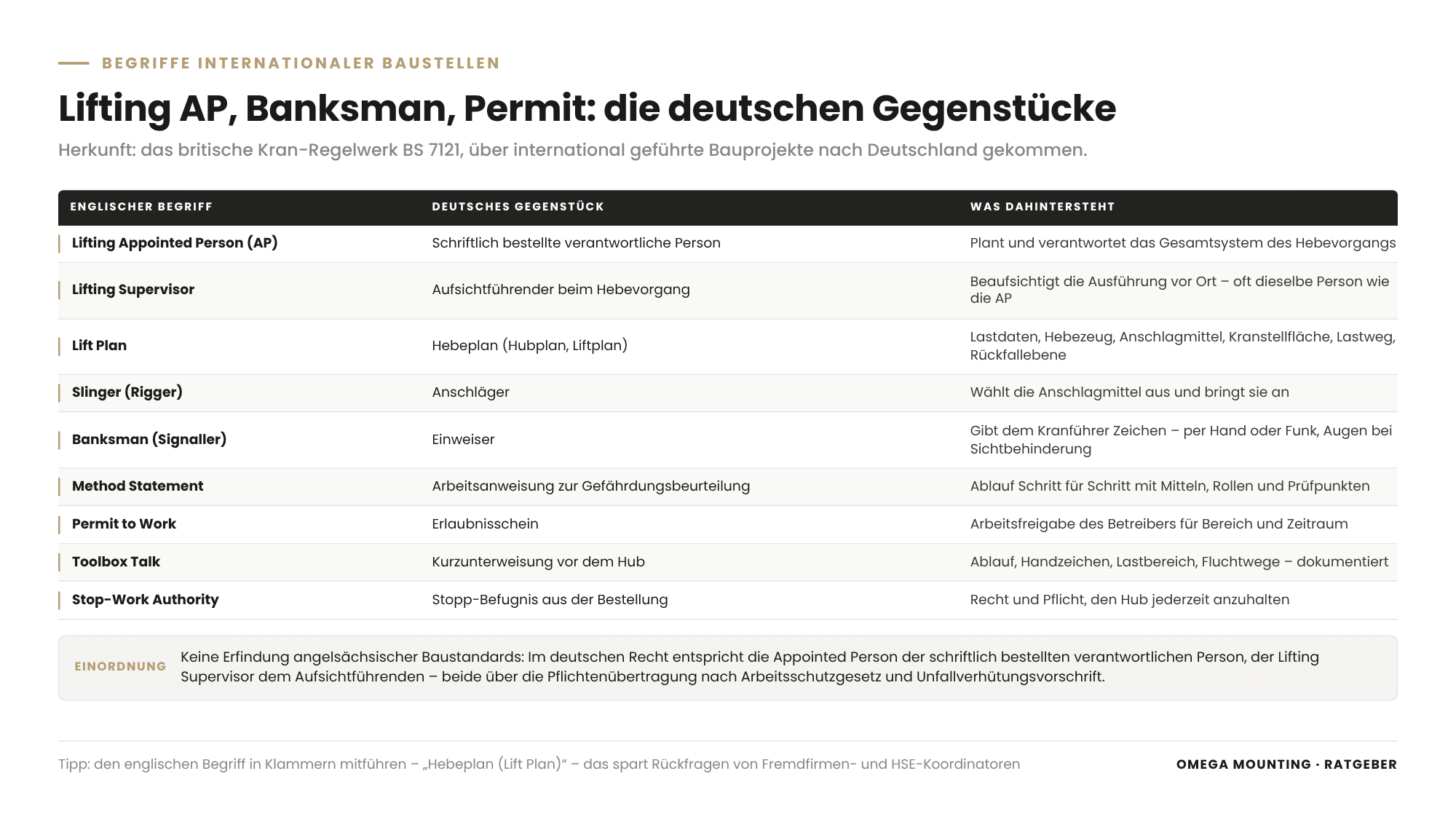

Übersicht: verantwortliche Person Hebearbeiten – englische Begriffe aus BS 7121 und internationalen Baustellen mit ihren deutschen Gegenstücken: Appointed Person, Lifting Supervisor, Lift Plan, Slinger, Banksman, Method Statement, Permit to Work, Toolbox Talk, Stop-Work Authority
Appointed Person, Lift Plan, Banksman, Permit to Work: Die Begriffe internationaler Baustellen sind nur eine andere Sprache für das, was das deutsche Arbeitsschutzrecht ebenfalls verlangt. Grafik: Omega Mounting

Die Begriffe Appointed Person und Lifting Supervisor stammen aus dem britischen Regelwerk BS 7121, dem Code of Practice für den sicheren Einsatz von Kranen, und sind über international geführte Bauprojekte nach Deutschland gekommen.

Vor allem im Rechenzentrumsbau, bei Logistikimmobilien und in der Energieinfrastruktur arbeiten Sie häufig mit Generalunternehmern, deren Sicherheitssysteme aus dem irisch-britischen Rechtskreis stammen und für jeden Hub eine namentlich benannte Appointed Person, einen schriftlichen Lift Plan und eine Freigabe vor dem Anheben verlangen. Das ist nur eine andere Sprache für etwas, das das deutsche Arbeitsschutzrecht ebenfalls verlangt: Der Lift Plan ist der Hebeplan nach deutschem Regelwerk, der Slinger der Anschläger, der Banksman der Einweiser, das Method Statement die Arbeitsanweisung zur Gefährdungsbeurteilung, der Permit to Work der Erlaubnisschein, der Toolbox Talk die Kurzunterweisung vor dem Hub und die Stop-Work Authority die Stopp-Befugnis aus der Bestellung.

Wer im deutschen Dokument den englischen Begriff in Klammern mitführt – „Hebeplan (Lift Plan)“ –, spart sich Rückfragen vom Fremdfirmenkoordinator in Hanau wie vom HSE-Koordinator in Frankfurt.

Welche Rechtsgrundlage hat die Bestellung in Deutschland?

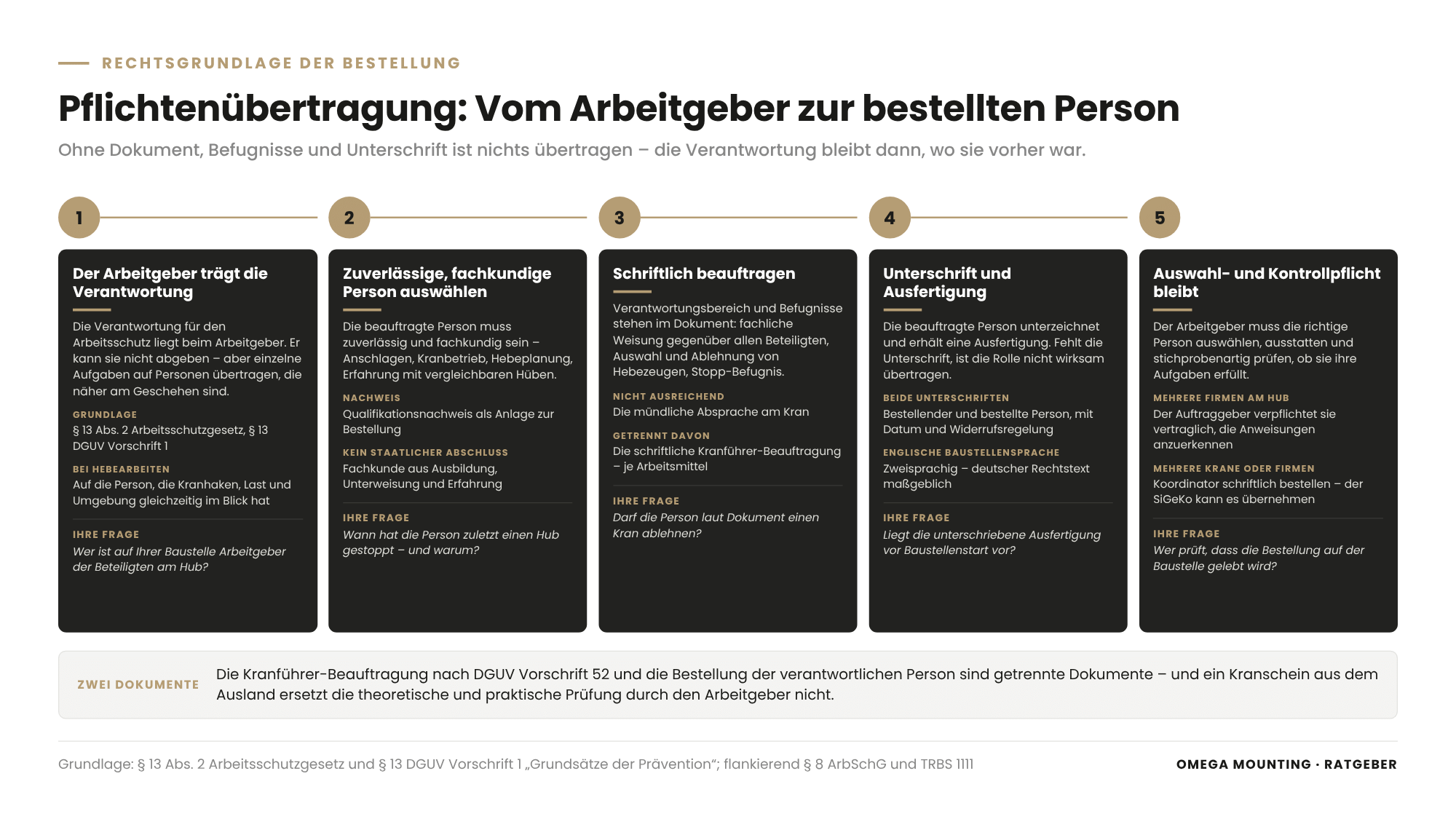

Erklärgrafik: verantwortliche Person Hebearbeiten – Pflichtenübertragung in fünf Schritten vom Arbeitgeber über Auswahl einer zuverlässigen, fachkundigen Person, schriftliche Beauftragung mit Befugnissen, Unterschrift und Ausfertigung bis zur verbleibenden Auswahl- und Kontrollpflicht
Die Pflichtenübertragung nach § 13 Abs. 2 Arbeitsschutzgesetz und § 13 DGUV Vorschrift 1 führt in fünf Schritten vom Arbeitgeber zur bestellten Person – schriftlich, mit Befugnissen und Unterschrift; die Auswahl- und Kontrollpflicht bleibt beim Arbeitgeber. Grafik: Omega Mounting

Die Bestellung einer verantwortlichen Person für Hebearbeiten stützt sich auf § 13 Abs. 2 Arbeitsschutzgesetz und § 13 DGUV Vorschrift 1 „Grundsätze der Prävention“: Beide Normen erlauben dem Arbeitgeber beziehungsweise Unternehmer, zuverlässige und fachkundige Personen schriftlich damit zu beauftragen, ihm obliegende Arbeitsschutzaufgaben in eigener Verantwortung wahrzunehmen.

§ 13 Arbeitsschutzgesetz: verantwortliche Personen

§ 13 Abs. 1 ArbSchG benennt die Personen, die neben dem Arbeitgeber ohnehin verantwortlich sind – etwa gesetzliche Vertreter oder Personen, die mit der Leitung eines Unternehmensteils beauftragt sind. § 13 Abs. 2 ArbSchG eröffnet darüber hinaus die Möglichkeit, weitere Personen schriftlich zu beauftragen. Entscheidend sind drei Merkmale: Die Person muss zuverlässig and fachkundig sein, die Beauftragung muss schriftlich erfolgen, und sie überträgt Aufgaben in eigener Verantwortung.

§ 13 DGUV Vorschrift 1: Pflichtenübertragung

§ 13 DGUV Vorschrift 1 konkretisiert das für die Unfallverhütungsvorschriften. Die Beauftragung muss den Verantwortungsbereich und die Befugnisse festlegen, ist von der beauftragten Person zu unterzeichnen, und eine Ausfertigung ist ihr auszuhändigen. Deshalb reicht eine mündliche Absprache am Kran nicht: Ohne Dokument, Befugnisse und Unterschrift ist nichts übertragen – im Schadensfall bleibt die Verantwortung, wo sie vorher war. Der Unternehmer behält zudem seine Auswahl- und Kontrollpflicht: Er muss die richtige Person auswählen, ausstatten und stichprobenartig prüfen, ob sie ihre Aufgaben erfüllt.

Die flankierenden Vorschriften

Welche Aufgaben übernimmt die verantwortliche Person vor dem Hub?

Vor dem Hub erstellt oder prüft die verantwortliche Person den Hebeplan, legt Kran, Anschlagmittel und Kranstellfläche fest, stimmt Absperrung des Lastbereichs und Kommunikation ab und stellt sicher, dass alle Beteiligten dasselbe Bild vom Ablauf haben.

Der Hebeplan als Kern der Vorbereitung

Ein Hebeplan – auch Hubplan oder Liftplan – ist die schriftliche Beschreibung eines Hebevorgangs von der Anlieferung bis zum abgesetzten und gesicherten Bauteil. Er enthält mindestens:

Bei Hüben in engen Gebäuden – wie der im Praxisteil beschriebenen Spinnenkran-Ausbringung in Raunheim – ist der Plan keine Formalie, sondern die Grundlage dafür, dass unser Team, der Kranführer und die Baustelle dasselbe Bild im Kopf haben.

Lastdaten nicht glauben, sondern prüfen

Eine der wichtigsten Aufgaben vor dem Hub ist das Nachrechnen. Beim Einheben von fünf Dieseltanks in Raunheim hat unsere verantwortliche Person die vom Tankhersteller aufgeschweißten Anschlagpunkte gesichtet und die Hängegeometrie nachgerechnet: Strangkräfte, Schwerpunktlage, Anschlagwinkel, Gehängehöhe. Diese Rechnung macht niemand nebenbei.

Kranstellfläche, Zufahrt, Abstimmung

Der Hebeplan endet nicht am Kranhaken. Die verantwortliche Person klärt gemeinsam mit dem Kranunternehmen, wo der Kran stehen darf, welche Schächte und Kanäle unter dem Boden liegen und ob Lastverteilplatten und Bodenpressung zusammenpassen. Bei den Dieseltanks wurden die Kranstellflächen mit CAD durchgerechnet und die Zufahrt des Tiefladers über eine Schleppkurvenrechnung geprüft. Vor dem Einsatztag stimmt sie den Plan in der Baustellenbesprechung mit Auftraggeber, Kranunternehmen, Vor- und Folgegewerken und – wo vorhanden – dem SiGeKo ab. Beim Einbringen von Generatoren und Lastbänken in ein Rechenzentrum in Frankfurt wurden die Liftpläne für jeden einzelnen Hub vorab berechnet und mit dem Betreiber abgestimmt; der Nachweis der wiederkehrenden Kranprüfung war Teil der Unterlagen.

Schräg an der verstellbaren Kette angeschlagen – so entstanden die fehlenden 2 Zentimeter
Der Hebeplan legt Anschlagpunkte, Geometrie und Ablauf vorher fest – hier der schräg angeschlagene Spinnenkran im Schacht eines Rechenzentrums in Raunheim.
Dieseltank hängt senkrecht am Haken des Mobilkrans vor dem Rechenzentrum
Vor dem Anheben steht die Freigabe, während des Hubs die Führung – und jederzeit das Recht, abzubrechen.

Was passiert am Hubtag: Freigabe, Führung, Stopp-Befugnis

Am Hubtag prüft die verantwortliche Person Kran, Anschlagmittel und Umgebung gegen den Hebeplan, hält die Kurzunterweisung (Toolbox Talk), erteilt für jeden einzelnen Hub ausdrücklich die Hubfreigabe, führt ihn über Einweiser und Kranführer und bricht ihn ab, sobald die Bedingungen vom Plan abweichen.

Die Prüfung vor dem ersten Hub

Bevor der Haken das erste Mal sinkt, geht die verantwortliche Person den Plan gegen die Realität durch: Steht der Kran auf der geplanten Kranstellfläche? Stimmt der Rüstzustand? Sind die Anschlagmittel diejenigen aus dem Plan, mit lesbarem Etikett und gültigem Prüfnachweis? Ist der Lastbereich abgesperrt, Funk getestet, Einweiser positioniert, der Erlaubnisschein des Betreibers vorhanden? Beim Tausch einer CRAH-Unit (Präzisionsklimagerät) in Frankfurt haben wir alle Maschinen und Anschlagmittel vor jedem Einsatz erneut geprüft, obwohl sie am Vortag schon im Einsatz waren. Diese Wiederholung ist Methode.

Die Freigabe jedes einzelnen Hubs

Hubfreigabe heißt: Die verantwortliche Person sagt ausdrücklich, dass gehoben werden darf. Nicht der Kranführer entscheidet, nicht der Bauleiter, nicht der Bauzeitenplan. Als auf einer Rechenzentrumsbaustelle in Frankfurt fünf Schwertransporte getaktet an einem Tag eintrafen und mit einem Autokran der 220-Tonnen-Klasse entladen wurden, wurde jeder Hub nach Probehub einzeln freigegeben – trotz des engen Zeitfensters. Während die Last schwebt, hält die verantwortliche Person die Kommunikation zusammen: Sie steht dort, wo sie Last, Lastweg und Gefahrenbereich überblickt, setzt das Aufenthaltsverbot unter schwebender Last durch und stellt sicher, dass genau eine Person Kommandos an den Kranführer gibt – bei Sichtbehinderung über den Einweiser.

Die Stopp-Befugnis

Die Stopp-Befugnis ist das Recht und die Pflicht der verantwortlichen Person, einen Hub jederzeit anzuhalten oder abzubrechen, wenn die Sicherheit nicht mehr gewährleistet ist – unabhängig von Zeitplan, Kosten oder der Meinung anderer Beteiligter. Sie ergibt sich aus der Bestellung und wird gestützt durch das Arbeitsschutzgesetz, das Beschäftigten bei unmittelbarer erheblicher Gefahr erlaubt, sich aus dem Gefahrenbereich zu entfernen.

Ein Grundsatz, den wir nie relativieren: Wer die Arbeit wegen Sicherheitsbedenken anhält, hat richtig gehandelt – auch wenn sich die Sorge als unbegründet erweist; war es knapp, wird der Vorfall als Beinahe-Unfall (Near Miss) gemeldet. Und der Hub ist nicht vorbei, wenn die Last den Boden berührt: Er endet, wenn das Bauteil abgesetzt, nivelliert, verankert oder verschraubt ist und die Anschlagmittel gelöst sind.

Wie grenzt sich die Rolle von Kranführer, Anschläger und Einweiser ab?

Übersicht: verantwortliche Person Hebearbeiten im Vergleich zu Aufsichtführendem, Kranführer, Anschläger und Einweiser – Aufgabe, Qualifikation und Verantwortung je Rolle
Die verantwortliche Person bedient weder den Kran noch schlägt sie an – sie plant, gibt frei und verantwortet den Hub, während Kranführer, Anschläger und Einweiser ihn ausführen. Grafik: Omega Mounting

Die verantwortliche Person für Hebearbeiten ist weder Kranführer noch Anschläger noch Einweiser – sie plant, gibt frei und verantwortet den Hub, während die drei anderen Rollen ihn ausführen.

RolleAufgabeQualifikationTrägt Verantwortung für
Verantwortliche Person für Hebearbeiten (Lifting AP)Hebeplan, Freigabe, Führung, Stopp, Dokumentationschriftliche Bestellung, Fachkunde, Erfahrung mit vergleichbaren Hübendas Gesamtsystem des Hubs
Aufsichtführender (Lifting Supervisor)Beaufsichtigung der Ausführung vor OrtFachkunde, Weisung durch die verantwortliche Persondie Umsetzung des Plans
KranführerBedienung des Krans nach Hebeplan und HerstellerangabenBefähigungsnachweis, schriftliche Beauftragung durch den Arbeitgeberden sicheren Kranbetrieb
Anschläger (Rigger/Slinger)Auswahl und Anbringen der Anschlagmittel, Kantenschutz, SichtkontrolleUnterweisung und Befähigung im Anschlagendas korrekte Anschlagen
Einweiser (Banksman/Signaller)Zeichengebung an den Kranführer, Augen bei SichtbehinderungUnterweisung in Handzeichen und Funkdie eindeutige Kommunikation

Dass Einweiser und Geräteführer eigene Verantwortung tragen, betont auch der BG BAU/BAuA-Baustein „Baustelleneinrichtung – Großgeräte“: Er legt die Verantwortung für den sicheren Betrieb ausdrücklich auf Geräteführer und einweisende Person und verweist für die Handzeichen auf die einschlägige Arbeitsstättenregel. Für Sie heißt das: Wer am Hubtag einweist, muss benannt und unterwiesen sein – ein zufällig danebenstehender Monteur ist kein Einweiser.

Ein Sonderfall, in dem die Technischen Regeln den Aufsichtführenden ausdrücklich verlangen, ist das ausnahmsweise Heben von Personen mit dem Kran, etwa im Arbeitskorb bei einer Montage in großer Höhe. Die Technische Regel TRBS 2121 Teil 4 fordert dafür einen anwesenden, besonders eingewiesenen Aufsichtführenden, eine schriftliche tätigkeitsbezogene Beauftragung des Kranführers und eine letzte wiederkehrende Kranprüfung, die höchstens drei Monate zurückliegt. Für Sie heißt das: Schlägt ein Montagebetrieb einen Personenkorb am Kran vor, fragen Sie nach diesen drei Punkten – und ob eine Hubarbeitsbühne nicht besser wäre.

Das häufigste Missverständnis: „Das Kranunternehmen bringt die Verantwortung mit.“ Es verantwortet Kran und Kranführer; Last, Anschlagpunkte, Absetzort und Gewerkeschnittstellen liegen außerhalb seiner Zuständigkeit – es sei denn, es wird ausdrücklich dafür bestellt.

Fachlich weisungsbefugt, nicht disziplinarisch: was das für Ihre Baustelle bedeutet

Die verantwortliche Person für Hebearbeiten hat die fachliche Weisungsbefugnis über alle am Hub Beteiligten, aber keine disziplinarische – sie kann einen Hub stoppen und Anweisungen zur sicheren Ausführung geben, aber niemanden abmahnen, versetzen oder entlassen.

Diese Trennung ist wichtig, weil an einem Hub häufig Mitarbeiter mehrerer Unternehmen beteiligt sind: der Kranführer vom Kranunternehmen, die Anschläger vom Montagebetrieb, der Elektriker vom Fachgewerk. Keiner ist Arbeitnehmer der verantwortlichen Person – trotzdem müssen alle ihren Anweisungen folgen, soweit es den Hub betrifft. Die Lösung liegt in der Bestellung: Sie erklärt die Anweisungen der verantwortlichen Person für alle Beteiligten für verbindlich, und der Auftraggeber verpflichtet die Unternehmen vertraglich, das anzuerkennen. Die BAuA-Praxisbroschüre zur Baustelleneinrichtung empfiehlt denselben Weg für die Koordination auf der Baustelle: Die Unternehmen sollen vertraglich verpflichtet werden, dem Koordinator ihre Arbeitsverfahren, ihren Geräteeinsatz und die Ergebnisse ihrer Gefährdungsbeurteilung zur Verfügung zu stellen – der Hebeplan ist genau diese Information. Und sie erinnert daran, dass bereits der Einsatz eines Nachunternehmers „mehrere Arbeitgeber“ bedeutet, also die Koordinatorpflicht auslöst. Die disziplinarische Verantwortung bleibt beim jeweiligen Arbeitgeber; wer sich einer fachlichen Anweisung widersetzt, wird vom Hub ausgeschlossen. Klären Sie diese Weisungskette in der Baustellenordnung vor dem ersten Hub, nicht währenddessen.

Was muss in der schriftlichen Bestellung stehen?

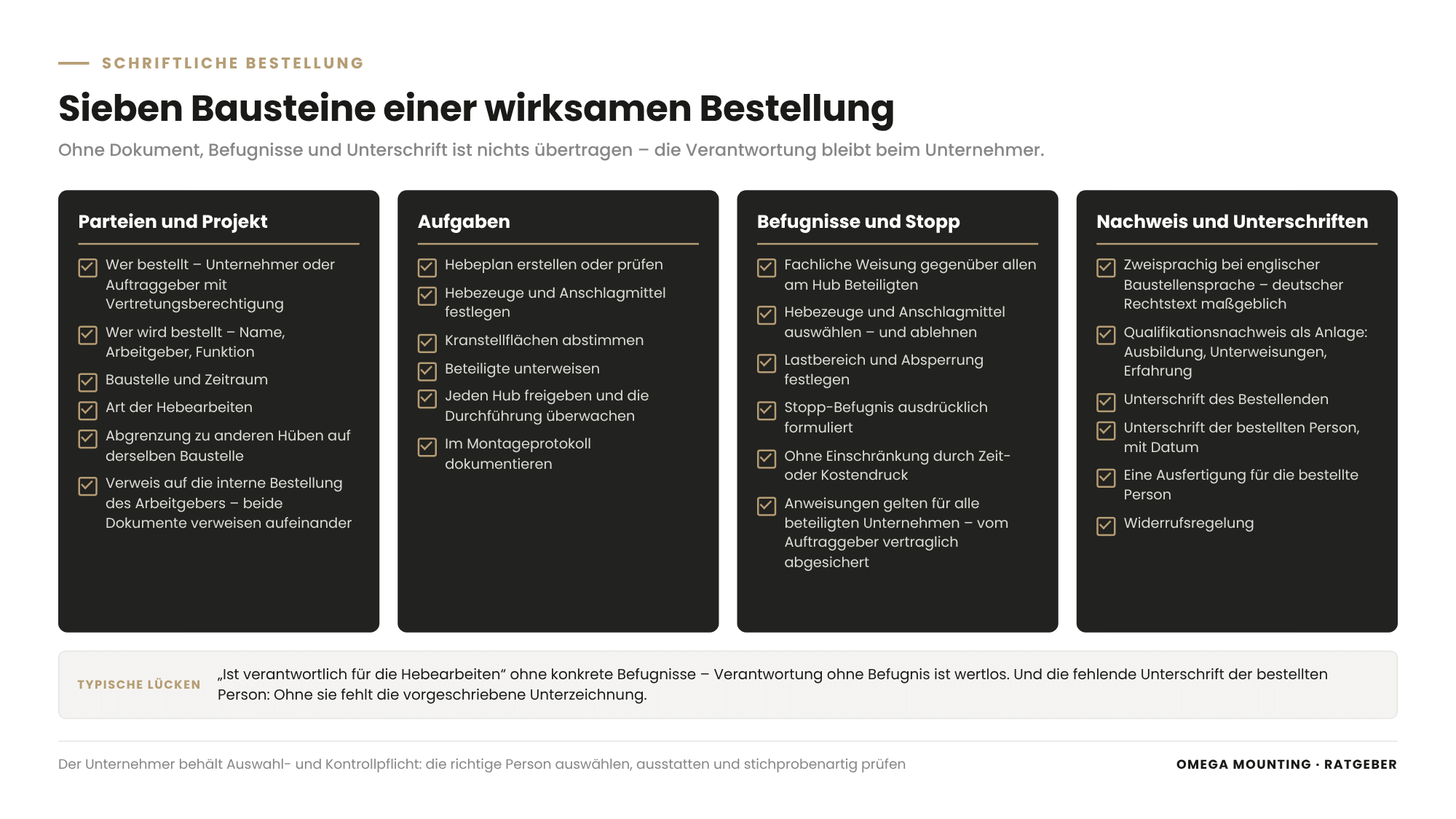

Erklärgrafik: verantwortliche Person Hebearbeiten – Checkliste der sieben Bausteine einer schriftlichen Bestellung in vier Gruppen
Parteien, Projekt, Aufgaben, Befugnisse, Stopp-Befugnis, Qualifikationsnachweis, Unterschriften – ohne diese Bausteine ist die Rolle nicht wirksam übertragen. Grafik: Omega Mounting

Eine wirksame Bestellung einer verantwortlichen Person für Hebearbeiten benennt Parteien und Projekt, beschreibt die übertragenen Aufgaben und die eingeräumten Befugnisse einschließlich der Stopp-Befugnis, belegt die Qualifikation und trägt die Unterschriften beider Seiten.

Die sieben Bausteine

Typische Lücken

Am häufigsten fehlen die konkreten Befugnisse: Da steht „ist verantwortlich für die Hebearbeiten“, aber nicht, ob die Person einen Kran ablehnen oder einen Hub stoppen darf. Verantwortung ohne Befugnis ist wertlos. Ebenfalls häufig fehlt die Unterschrift der bestellten Person – und damit die vorgeschriebene Unterzeichnung. Auf Baustellen mit englischer Baustellensprache sollte die Bestellung zweisprachig vorliegen, mit dem deutschen Rechtstext als maßgeblicher Fassung.

Wann braucht Ihre Baustelle eine verantwortliche Person für Hebearbeiten?

Eine verantwortliche Person für Hebearbeiten brauchen Sie immer dann, wenn ein Hub nicht Routine ist – bei schweren, sperrigen oder empfindlichen Lasten, bei beengten Verhältnissen, bei mehreren beteiligten Gewerken, bei Hüben im laufenden Betrieb und überall dort, wo der Auftraggeber sie verlangt.

Kriterien, die für eine Bestellung sprechen

Wo die Rolle Standard ist – und wo sie es werden sollte

Im Rechenzentrumsbau im Rhein-Main-Gebiet – ob in Frankfurt, Raunheim, Offenbach oder Hanau – ist die verantwortliche Person für Hebearbeiten heute auf praktisch jeder Baustelle Standard; dasselbe gilt zunehmend für Logistikimmobilien und Energieinfrastruktur. Unsere Leistungen im Bereich Lift & Shift – Einbringung schwerer Anlagen umfassen die verantwortliche Person deshalb als festen Bestandteil. Aber auch bei Industriebetrieben in Rödermark, Dietzenbach oder Seligenstadt lohnt sich die Bestellung, sobald ein Hub aus der Routine fällt – beim Maschinentausch unter dem Hallenkran oder beim Aggregatetausch durch den Einbringschacht. Die Bestellung kostet ein Blatt Papier und eine Stunde Abstimmung – ihr Fehlen kann den Hub, die Anlage oder einen Menschen kosten.

Woran erkennen Sie eine qualifizierte verantwortliche Person?

Eine qualifizierte verantwortliche Person für Hebearbeiten erkennen Sie an nachweisbarer Fachkunde im Anschlagen und im Kranbetrieb, an dokumentierter Erfahrung mit vergleichbaren Hüben, an der Fähigkeit, einen Hebeplan selbst zu erstellen und zu rechnen, und an einer Haltung, die den Stopp als normalen Bestandteil der Arbeit versteht.

Nachweise, die Sie verlangen dürfen:

In Deutschland gibt es für diese Rolle keinen staatlich geregelten Abschluss; die Fachkunde ergibt sich aus Ausbildung, Unterweisung und Erfahrung – deshalb ist der Qualifikationsnachweis als Anlage zur Bestellung so wichtig. Wie Sie Nachunternehmer für Hebe- und Montagearbeiten insgesamt qualifizieren, behandelt unser Grundlagen-Ratgeber Nachunternehmer für Hebe- und Montagearbeiten qualifizieren: welche Nachweise Sie verlangen dürfen. Für das Bietergespräch reicht oft eine Frage: Wann haben Sie zuletzt einen Hub gestoppt – und warum?

Supervisor und Rigger im abgestimmten Einsatz an der Anlage
Ein Supervisor, drei Rigger: beim CRAH-Tausch im laufenden Rechenzentrum in Frankfurt lief jede Maschinenbewegung an kritischen Stellen nur unter Einweisung.

So machen wir das in der Praxis

In unseren Einsätzen im Rhein-Main-Gebiet ist die verantwortliche Person für Hebearbeiten fester Bestandteil jedes Lift-&-Shift-Projekts – drei Beispiele.

Fünf Dieseltanks über die Verbauwand in Raunheim

Beim Einsetzen von fünf 100-Kubikmeter-Dieseltanks in die Grube eines Rechenzentrums in Raunheim haben wir die verantwortliche Person für Hebearbeiten gestellt – als eigenständige Leistung, getrennt vom Kranunternehmen. Jeder Tank wog leer rund 16 Tonnen, war 16,16 Meter lang und hatte 2,90 Meter Durchmesser. Unsere Aufgabe: Hebeplan erstellen, Hebezeuge und Anschlagmittel – Rundschlingen und Schäkel – definieren, Kranstellflächen gemeinsam mit dem Kranunternehmen aufmessen, die vier aufgeschweißten Anschlagpunkte auf dem Scheitel prüfen und nachrechnen, dann Hebeaufsicht, Anschlagen, Einweisen und Ausrichten in der Grube. Das Rechenzentrum liegt mitten im Ort, unter dem Boden liegen Schächte und Kanäle; der Mobilkran arbeitete mit 52 Metern Hauptausleger und bis zu 44 Metern Ausladung. Nach drei Einsatztagen lag jeder Tank dort, wo er hingehört – die Verantwortung lag an einer Stelle und wurde nicht zwischen den Gewerken hin- und hergeschoben.

Ein Spinnenkran aus dem Keller in Raunheim

With the Ausbringung eines Spinnenkrans aus dem Keller eines Rechenzentrums in Raunheim war das Gebäude um die Maschine herum fertig gebaut worden, im Ausbringungsschacht stand ein Bauaufzug, der nicht weichen konnte. Vier Monteure, ein Tag. Für den Hub mit dem Turmdrehkran entstand ein Hebeplan mit Anschlagpunkten, Geometrie, Ablauf und Verantwortlichkeiten. Beim Vermessen zeigte sich: Aufrecht hängend fehlten zwei Zentimeter. Die Lösung war ein kontrollierter Schräganschlag an einem vierstrangigen, verkürzbaren Kettengehänge – mit nachgerechneter Schwerpunktlage, Strangkräften und Sicherung gegen Pendeln. „Schräg heißt bei uns kontrolliert schräg, nicht ‚wird schon halten‘.“

CRAH-Tausch im laufenden Rechenzentrum in Frankfurt

Beim Austausch einer CRAH-Unit im laufenden Rechenzentrum in Frankfurt arbeiteten ein Lifting Supervisor und drei Rigger (Anschläger) zwei Arbeitstage unter laufendem Betrieb. Die neue Anlage musste bis in den zweiten Stock, die defekte aus der Technikgalerie heraus – durch enge Gassen, über fertige und abgenommene Böden, vorbei an empfindlicher Gebäudetechnik. Für sämtliche Hebevorgänge lagen detaillierte Liftpläne vor: Lastgewichte, Anschlagpunkte, Lastaufnahmemittel, Maschinenpositionen, Lastwege, Sicherheitsabstände. An kritischen Stellen bewegte sich keine Maschine ohne Einweisung des Supervisors. Ergebnis: millimetergenau in Flucht positioniert, keine Beschädigungen, sofortige Freimeldung der Arbeitsbereiche an den Betreiber. Mehr zu unserer Arbeit in Rechenzentren finden Sie auf der Seite Montage und Lift & Shift im Datacenter-Bau.

Steht bei Ihnen ein Hub an, für den noch niemand die Freigabe verantwortet – oder verlangt Ihr Auftraggeber eine namentlich bestellte Person? Dann sprechen Sie uns an: Mit Lastdaten und Baustellenplan klären wir meist in einer Stunde, ob wir die Rolle für Sie besetzen oder Ihre interne Bestellung ergänzen.

Was das für Ihre Rolle bedeutet

Für Einkäufer: Nehmen Sie die verantwortliche Person für Hebearbeiten als eigene Position in das Leistungsverzeichnis auf – mit Bestellung, Qualifikationsnachweis und Hebeplan als Lieferumfang, nicht als Bedarfsposition. Machen Sie die Pflichtenübertragung zum Eignungsnachweis und fragen Sie im Bietergespräch, wer konkret die Rolle besetzt und welche vergleichbaren Hübe diese Person verantwortet hat.

Für Planer: Die verantwortliche Person arbeitet mit dem, was Sie geplant haben – Kranstellflächen mit Ausladung und Bodenpressung, Einbringöffnungen, Deckenlasten, Hakenhöhen. Liefern Sie ihr die Planungsgrößen, die der Hebeplan braucht: Lage von Schächten und Kanälen unter möglichen Stellflächen, Lastannahmen für Decken und Anschlagpunkte an der Tragkonstruktion, Transportdaten der Anlagen mit Schwerpunktlage und Anschlagpunkten. Und sehen Sie in der Ausführungsplanung vor, dass eine Hebeplanung überhaupt stattfinden kann, bevor der Termin im Bauzeitenplan steht.

Für Projektleiter und Bauleiter: Klären Sie vor dem ersten Hub schriftlich, wer die verantwortliche Person ist, stellen Sie sie in der Baustellenbesprechung allen Beteiligten vor und reservieren Sie ihr Zeit für den Hebeplan. Als Bauleiter sorgen Sie dafür, dass Baufeld und Lastbereich zur Hubfreigabe geräumt und abgesperrt sind, dass der Erlaubnisschein vorliegt und dass Vor- und Folgegewerk den Hubtermin kennen. Akzeptieren Sie einen Stopp als Teil des Verfahrens, nicht als Störung Ihres Bauablaufplans – und nehmen Sie die Freimeldung nach dem letzten Hub entgegen.

Für Instandhaltungsleiter: Auch in Ihrem Betrieb braucht jeder Hub, der aus der Routine fällt, eine Person, die ihn plant, freigibt und stoppen darf – ob unter dem eigenen Hallenkran bei der Instandsetzung oder beim Aggregatetausch durch den Einbringschacht im Wartungsfenster. Prüfen Sie, ob Ihre interne Pflichtenübertragung diese Rolle abdeckt oder ob die Verantwortung bislang stillschweigend beim Kranführer liegt. Wenn Sie einen Montagebetrieb holen, legen Sie fest, wer am Hubtag die Freigabe gibt und wer Freischaltung und Erlaubnisschein stellt.

Für Sicherheitsfachkräfte und HSE-Koordinatoren: Prüfen Sie die Bestellung auf Vollständigkeit – Aufgaben, Befugnisse, Stopp-Befugnis, Qualifikationsnachweis, beide Unterschriften – und den Hebeplan auf Plausibilität: Stimmen Lastdaten, Neigungswinkel, Stützkräfte, Absperrung des Lastbereichs? Binden Sie die Pflichtenübertragung in die Gefährdungsbeurteilung für die Hebearbeiten ein, stimmen Sie sie mit dem SiGe-Plan ab und sorgen Sie dafür, dass Unterweisung und Toolbox Talk vor dem Hub dokumentiert sind.

Muster-Bestellung: Vorlage zum Anfordern

Unsere Muster-Bestellung für eine verantwortliche Person für Hebearbeiten ist eine neutrale, zweisprachige Vorlage (Deutsch/Englisch), mit der Auftraggeber, Generalunternehmer und Montagebetriebe die Rolle übertragen können. Sie enthält die Parteien- und Projekttabelle, die Aufgabenliste von der Hebeplanung bis zur Freigabe jedes Hubs, die Befugnisse einschließlich Stopp-Befugnis, einen Anlagenplatzhalter für den Qualifikationsnachweis sowie Widerrufs- und Annahmeklausel mit Unterschriftenfeldern – dazu eine Prüfliste für erhaltene Bestellungen. Fordern Sie die Muster-Bestellung über unser Kontaktformular an – Stichwort „Muster-Bestellung Hebearbeiten“.

Why Omega Mounting?

Wir sitzen in Rodgau bei Frankfurt und stellen die verantwortliche Person für Hebearbeiten als eigenständige Leistung oder als Teil unserer Lift-&-Shift-Projekte – im Rechenzentrumsbau in Frankfurt, Raunheim und Offenbach ebenso wie in Industriebetrieben im gesamten Rhein-Main-Gebiet. Die verlinkten Einsätze zeigen, wie wir die Rolle verstehen: Hebeplan vor dem Hub, Freigabe für jeden einzelnen Hub, Stopp ohne Diskussion. Unsere Werkstatt in Rodgau fertigt bei Bedarf Hilfskonstruktionen, und über unsere 24-Stunden-Hotline erreichen Sie uns auch, wenn ein Hub kurzfristig umgeplant werden muss. Für Sie heißt das: eine schriftlich bestellte Person mit Qualifikationsnachweis, Hebeplan, Anschlagen und Hebeaufsicht aus einer Hand – und ein Ansprechpartner, der im Rhein-Main-Gebiet kurzfristig auf Ihrer Baustelle steht.

Conclusion

Die verantwortliche Person für Hebearbeiten ist keine fremde Zusatzanforderung internationaler Baustellen, sondern eine Funktion, die das deutsche Arbeitsschutzrecht über die Pflichtenübertragung seit Langem vorsieht. Sie plant den Hub, gibt ihn frei, führt ihn und stoppt ihn, wenn es nötig ist – mit fachlicher Weisungsbefugnis über alle Beteiligten, aber ohne disziplinarische Gewalt. Wirksam wird die Rolle erst durch eine schriftliche Bestellung mit Aufgaben, Befugnissen, Qualifikationsnachweis und beiden Unterschriften. Wenn Sie für Ihr nächstes Projekt eine verantwortliche Person für Hebearbeiten brauchen oder Ihre Ausschreibung darauf prüfen lassen möchten: Schicken Sie uns Lastdaten, Baustellenplan und Hubtermin – wir melden uns mit einer ehrlichen Einschätzung, was der Hub an Planung und Aufsicht braucht.

Sie planen Wartung, Einbringung oder Montage im Rhein-Main-Gebiet?

Tell us briefly what it is about – we will come back to you with an honest assessment.

100% free and without obligation

Tobias Schott, Geschäftsführer der Omega Mounting GmbH, auf einer Baustelle vor einem Gerüst

Über den Autor

Tobias Schott

Geschäftsführer Omega Mounting GmbH, Rodgau · über 20 Jahre Praxis in Montage und Instandhaltung

Gelernter Mechatroniker und seit 2004 in Wartung, Instandhaltung und Industriemontage zu Hause – zuerst an der Seite seines Vaters, seit 2012 mit Omega Mounting: von der Elektrohängebahn in Frankfurt bis zur Krananlage im Hallenneubau. Plant und leitet als Lifting Appointed Person Hebearbeiten in Rechenzentren und auf Industriebaustellen im Rhein-Main-Gebiet, ist Ausbilder und Prüfer für Krane, Hubarbeitsbühnen und Teleskopmaschinen sowie Sicherheitsbeauftragter. Bei Einsätzen im Ausland kennt man ihn als „German Troubleshooter“ – der, den man ruft, wenn es auf der Baustelle klemmt. Was Qualität heißt, hat er nicht aus einem Handbuch, sondern von seinem Vater gelernt: Made in Germany als Anspruch an die eigene Arbeit, nicht als Etikett. Deshalb steht sie bei Omega Mounting an erster Stelle – vor Tempo und vor Preis. Die Ratgeber hier schreibt er aus dieser Praxis: Was auf unseren Baustellen funktioniert, steht drin – was nur in der Norm steht, nicht.

Frequently asked questions

Die Lifting Appointed Person verantwortet Planung und Gesamtsystem des Hebevorgangs, der Lifting Supervisor beaufsichtigt die Ausführung vor Ort. Auf kleineren Baustellen übernimmt eine Person beide Funktionen, auf großen Projekten mit vielen parallelen Hüben werden sie getrennt besetzt. Im deutschen Recht entspricht die Appointed Person der schriftlich bestellten verantwortlichen Person, der Supervisor dem Aufsichtführenden.

Ja. § 13 Abs. 2 Arbeitsschutzgesetz und die DGUV Vorschrift 1 verlangen eine schriftliche Beauftragung, die Verantwortungsbereich und Befugnisse festlegt und von der beauftragten Person unterzeichnet wird. Eine mündliche Absprache überträgt rechtlich nichts – die Verantwortung bleibt dann vollständig beim Unternehmer.

Beides kommt vor. Der Montagebetrieb bestellt seinen Mitarbeiter intern per Pflichtenübertragung als verantwortliche Person für die eigenen Hebearbeiten. Zusätzlich kann der Auftraggeber oder Generalunternehmer diese Person für die Baustelle als Appointed Person benennen und die beteiligten Unternehmen – Kranunternehmen, Nachunternehmer, Fachgewerke – vertraglich verpflichten, ihre Anweisungen zu befolgen. Sinnvoll ist, dass beide Dokumente aufeinander verweisen.

Auf Rechenzentrumsbaustellen in Frankfurt, Raunheim oder Offenbach ist die namentlich bestellte verantwortliche Person Standard: Der Montagebetrieb reicht die Bestellung mit Qualifikationsnachweis vor Baustellenstart ein, erstellt für jeden Hub einen Hebeplan und lässt ihn vor dem Einsatztag freigeben. Am Hubtag gibt die verantwortliche Person jeden Hub einzeln frei. Deutsche Rechtsgrundlage und Anforderungen internationaler Generalunternehmer lassen sich in einem zweisprachigen Dokument zusammenführen.

Die Rolle ist in jeder Branche sinnvoll, in der Hübe aus der Routine fallen: beim Maschinentausch in der Produktion, beim Einheben von Tanks oder Aggregaten, bei der Kranmontage im Stahlbau, bei Einbringungen in Logistikhallen oder im Sicherheitsbereich eines Flughafens. Die Rechtsgrundlage ist dieselbe; nur Umgebung und Gewerke unterscheiden sich. Im Rechenzentrumsbau ist die Rolle lediglich früher zum Standard geworden.

Der Stopp ist Teil des Verfahrens, nicht sein Scheitern. Die verantwortliche Person benennt den Grund, die Beteiligten beheben ihn – ein anderes Anschlagmittel, eine zusätzliche Lastverteilplatte, Warten auf ein Windfenster unter der Windgrenze –, dann wird neu freigegeben. Als Bauleiter informieren Sie Folgegewerke und Spedition über die Verschiebung und halten die Rückfallebene aus dem Hebeplan bereit. Ein Bauablaufplan, der keinen einzigen Stopp verkraftet, war von Anfang an zu eng.

Einen staatlich geregelten Abschluss gibt es in Deutschland nicht; das Gesetz verlangt Zuverlässigkeit und Fachkunde, die sich aus Ausbildung, Unterweisung und Erfahrung ergibt. Üblich sind Qualifikationen als Anschläger, idealerweise als Kranführer mit schriftlicher Beauftragung, Schulungen zur Hebeplanung und Lastberechnung sowie nachweisbare Erfahrung mit vergleichbaren Hüben. Der Qualifikationsnachweis gehört als Anlage zur Bestellung.

Der Sicherheits- und Gesundheitsschutzkoordinator (SiGeKo) nach Baustellenverordnung stimmt die Arbeiten verschiedener Gewerke auf der gesamten Baustelle aufeinander ab und erstellt den SiGe-Plan. Die verantwortliche Person für Hebearbeiten ist für den einzelnen Hebevorgang zuständig – mit deutlich tieferer Fachkenntnis in Kran- und Anschlagtechnik. Beide arbeiten zusammen: Der SiGeKo regelt die Schnittstellen und Gefahrenbereiche zwischen den Gewerken, die verantwortliche Person den Hub. Nach der Technischen Regel zur Gefährdungsbeurteilung kann der SiGeKo zugleich der schriftlich bestellte Koordinator für die Hebearbeiten mehrerer Arbeitgeber sein – oder er überträgt diese Aufgabe der verantwortlichen Person.

Schicken Sie uns über das Kontaktformular drei Angaben: die Lastdaten mit Gewicht, Abmessungen und Anschlagpunkten, einen Baustellen- oder Lageplan mit möglicher Kranstellfläche und den geplanten Hubtermin. Wir prüfen, ob eine Ortsbegehung nötig ist, und schicken Ihnen eine schriftliche Einschätzung mit Umfang der Hebeplanung, Besetzung der Rolle und dem Entwurf der Bestellung mit Qualifikationsnachweis. Ihr Ansprechpartner ist Tobias Schott.
